山本通道路改良工事
2月2023
2023年工事:施工状況
進捗状況
1月末 計画88.8% 実施88.0%

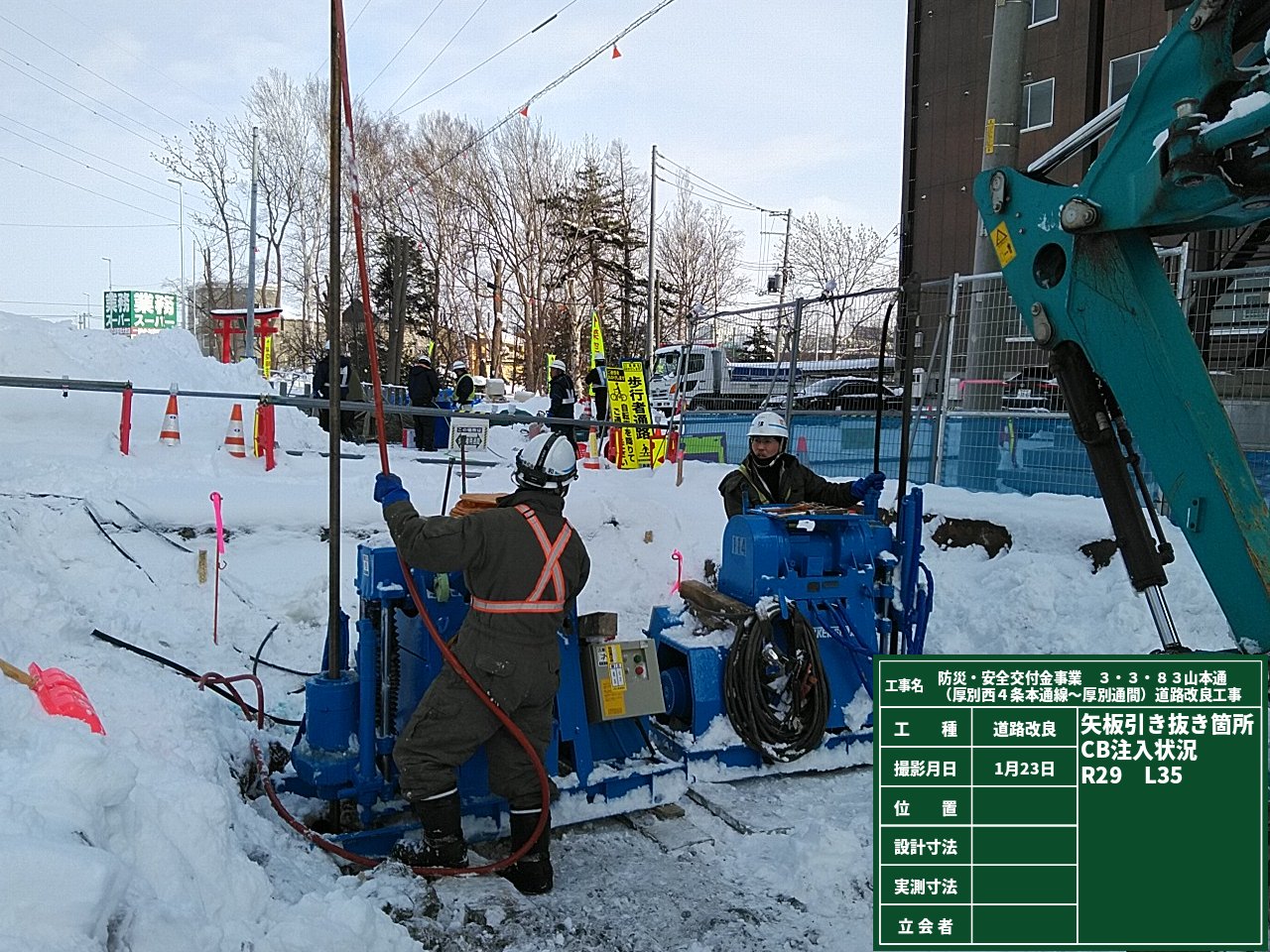

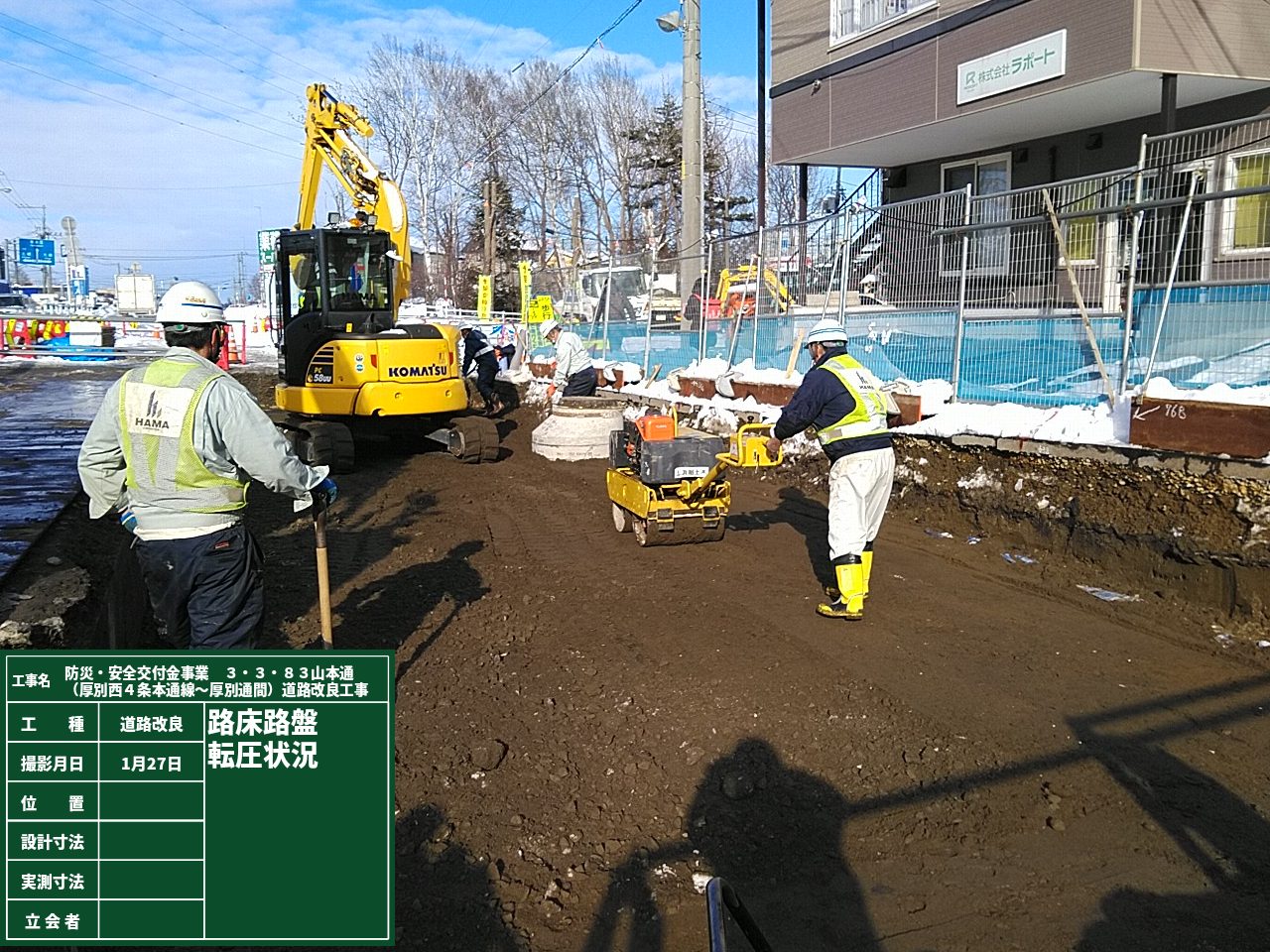

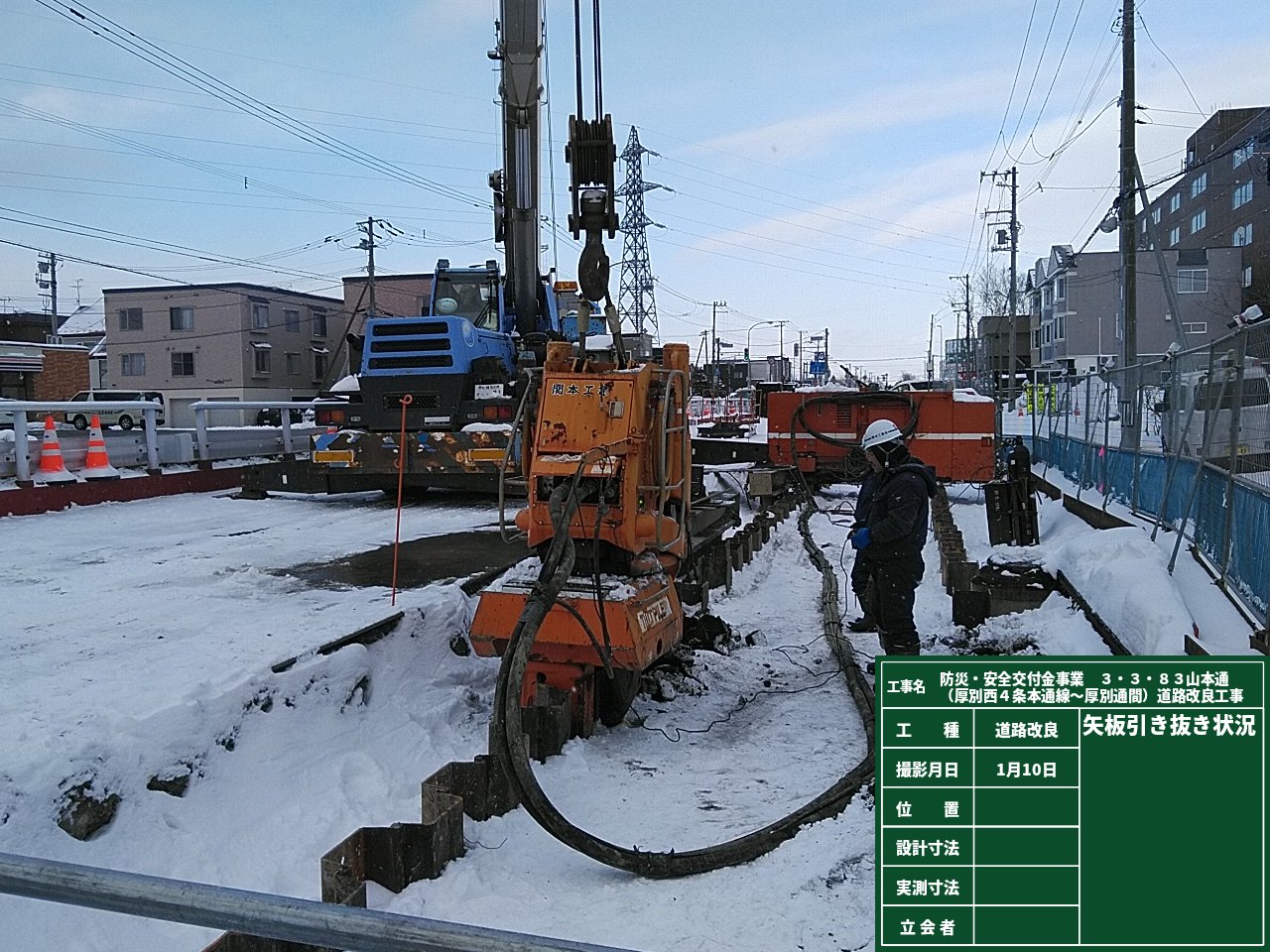

1月初旬より地盤改良工(高圧噴射工法)の仮設矢板引き抜き作業・CB(セメントベントナイト)注入を実施し、路盤復旧完了予定です。 また、山本稲荷神社南側交差点(厚別西6丁目連絡線)の道路改良工事も排水工・縁石工・路盤復旧迄完了致しました。

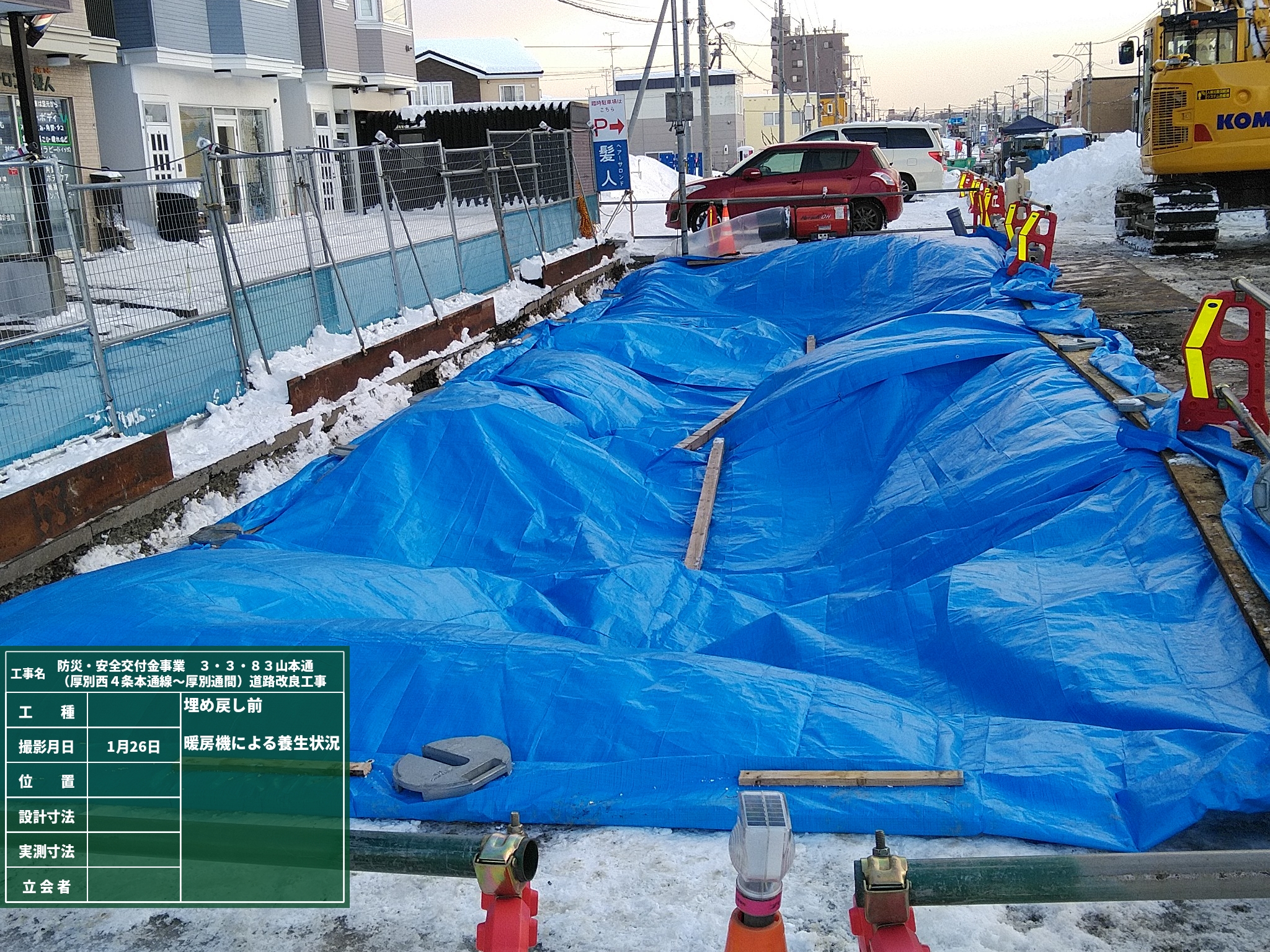

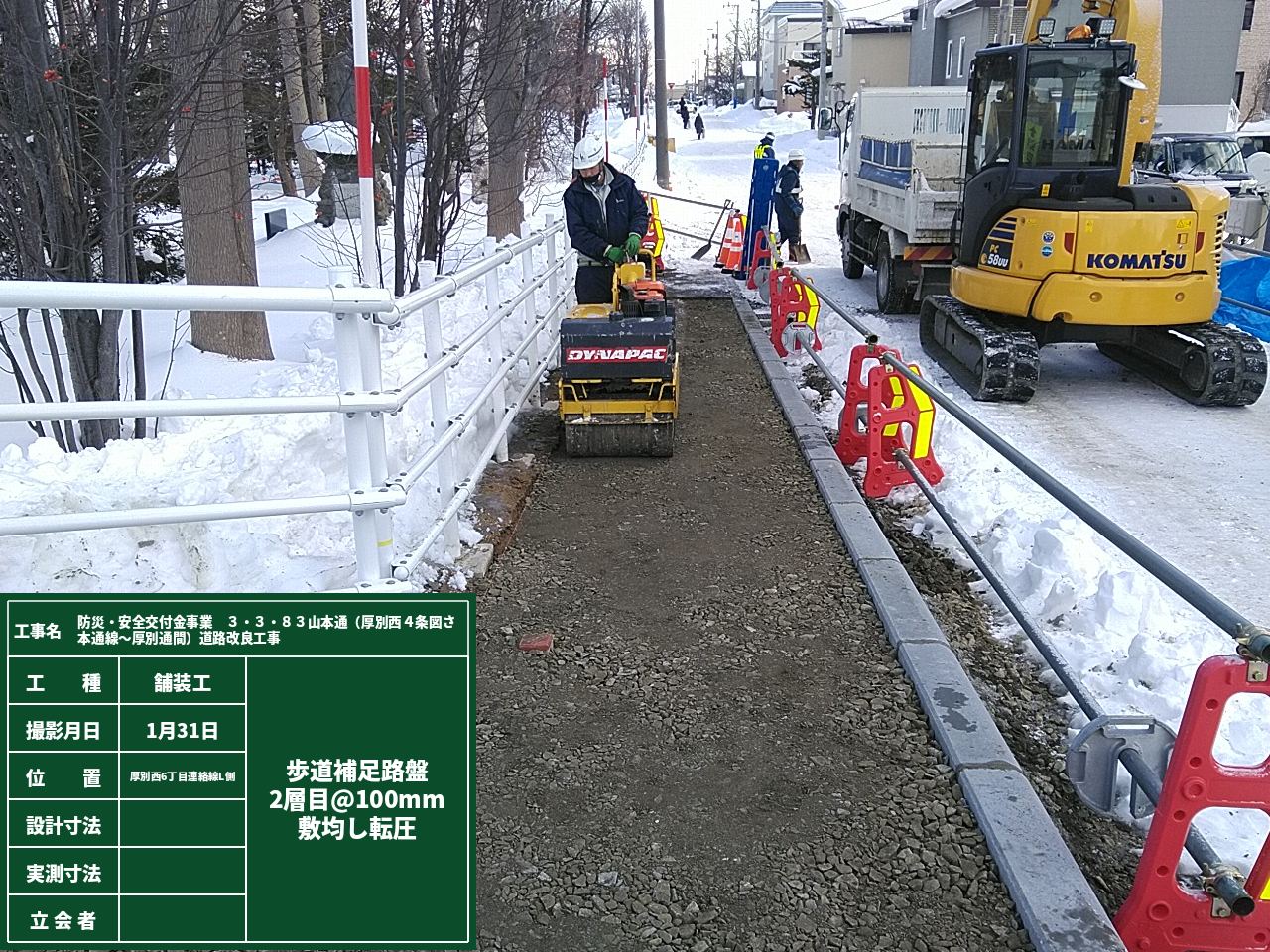

2月には、路盤復旧箇所の舗装を行い完了後、2月上旬には側道道路解放予定です。

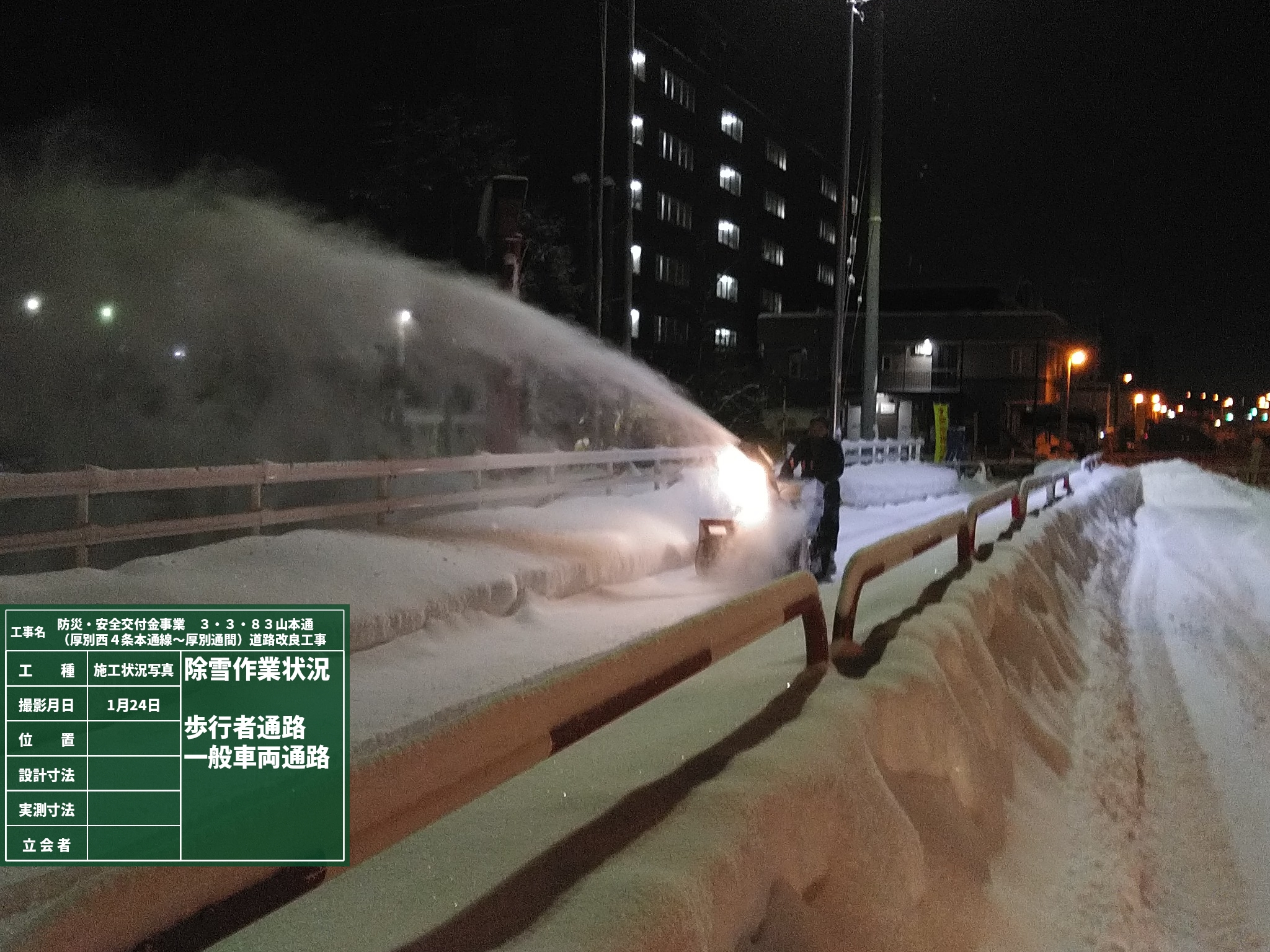

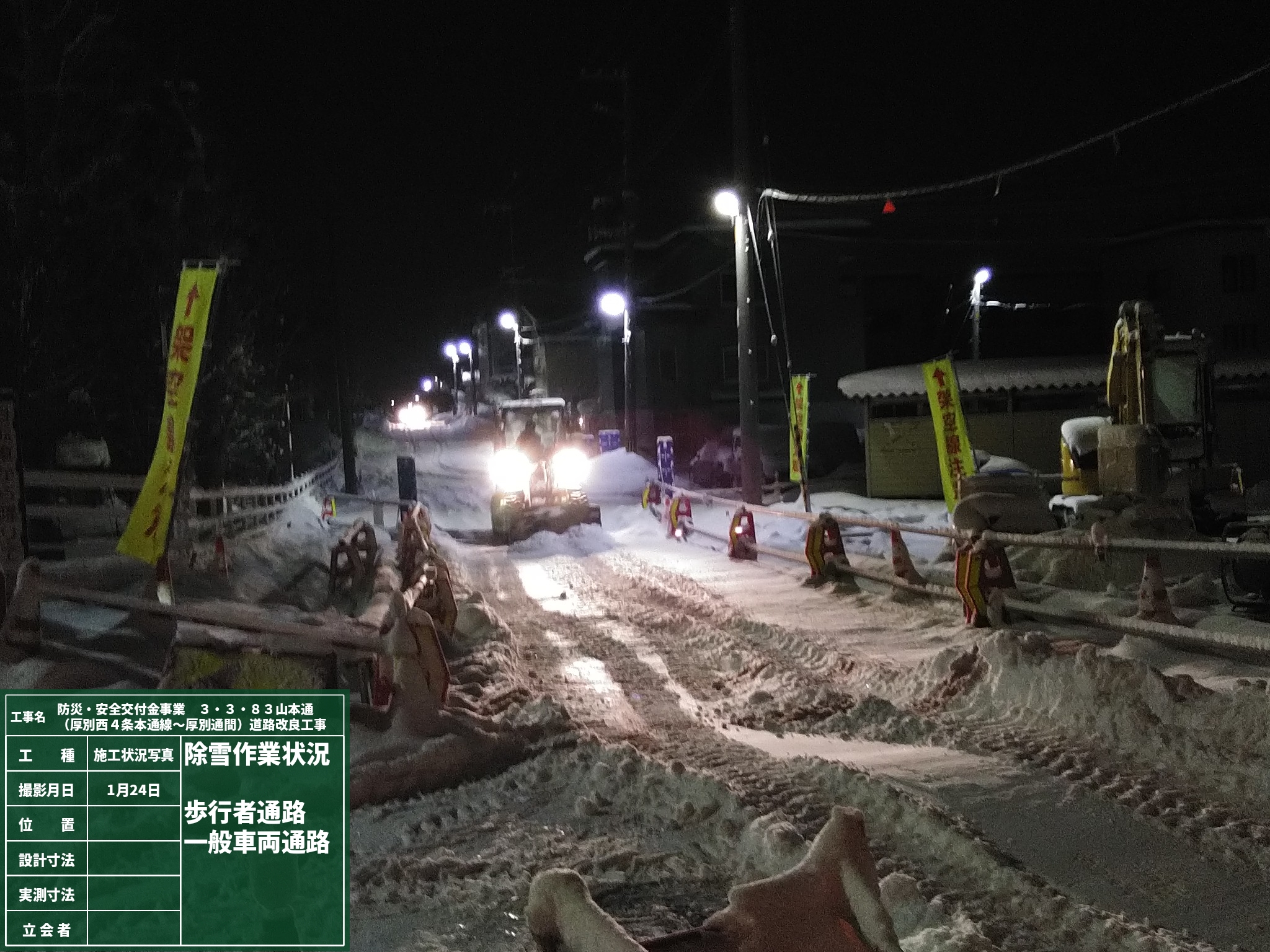

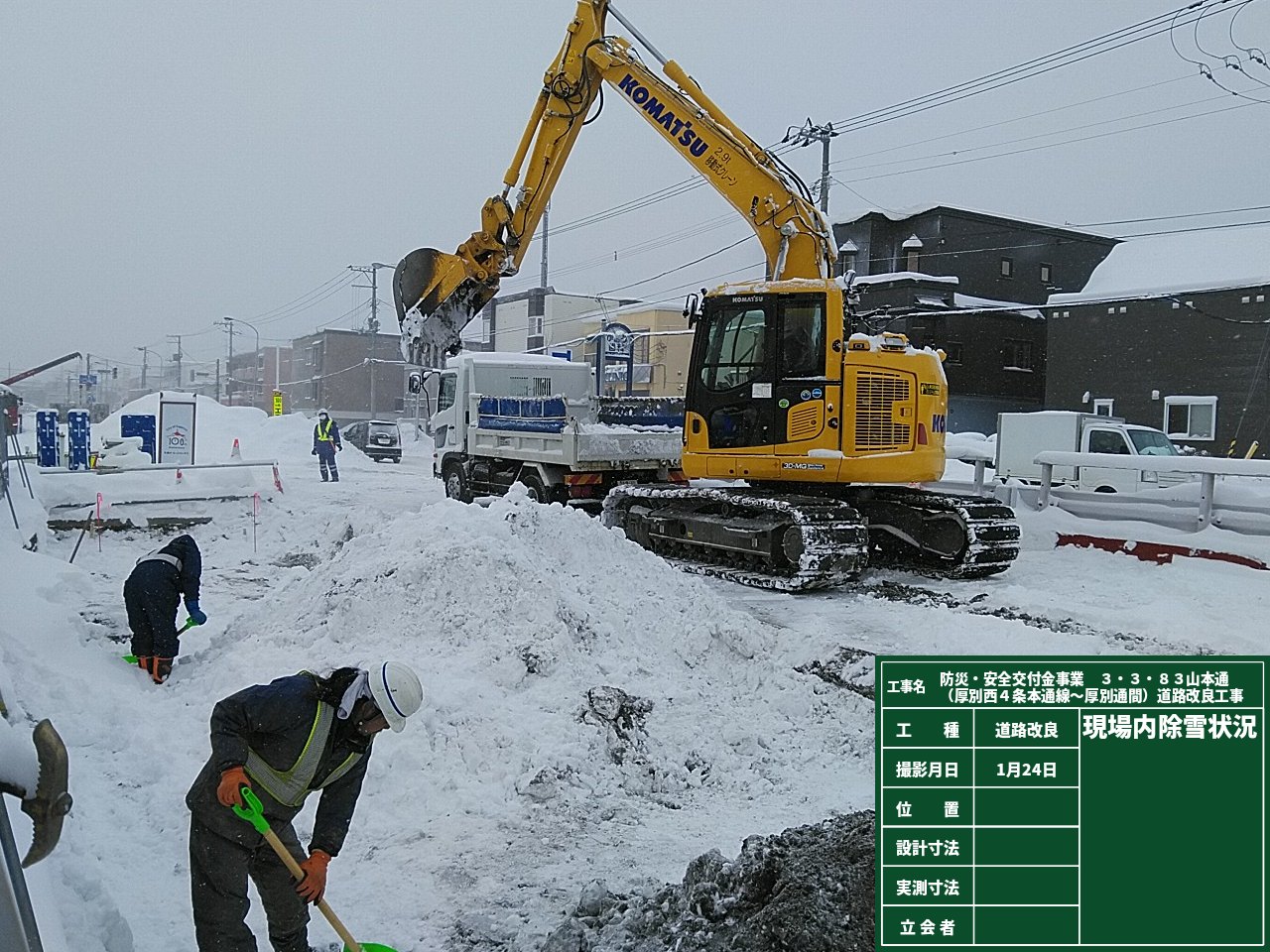

年末年始の積雪はさほどでもありませんでしたが、例年通り積雪量は増えてきております。引き続き工事に伴い副道及び市道交差点が一時通り抜け出来なくなっていて、 道路使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、現場内の除雪体制を整え安全な誘導を致しますので御協力の程、宜しくお願い致します。
