工事BLOG

進捗状況

11月末 計画54.6% 実施61.0%

11月初旬より地盤改良工(高圧噴射工法)の仮設矢板打込み加箇所の掘削作業(人力併用)・仮設設備(切梁腹起し・吊防護)を実施しており、まもなく掘削完了予定です。 また、車道舗装(5層)も完了しこちらの部分は、仮設ガードレール・横断防止柵の設置後歩道を開放予定です。

12月からは地盤改良工(V-JET 高圧噴射攪拌広報)を施工、完了後埋め戻し作業を実施します。 また、山本稲荷神社南側交差点(厚別西6丁目連絡線)の道路改良工事内伴い車両通行止め・歩行者通路の迂回を実施して施工予定です。

舗装工事も一部が終わりましたが、引き続き工事に伴い副道及び市道交差点が一時通り抜け出来なくなっていて、迂回をお願いしております。 降雪がある時期に町内及び、道路使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、現場内の除雪体制を整え安全な誘導を致しますので御協力の程、宜しくお願い致します。

 ※画像はクリックすると拡大します。

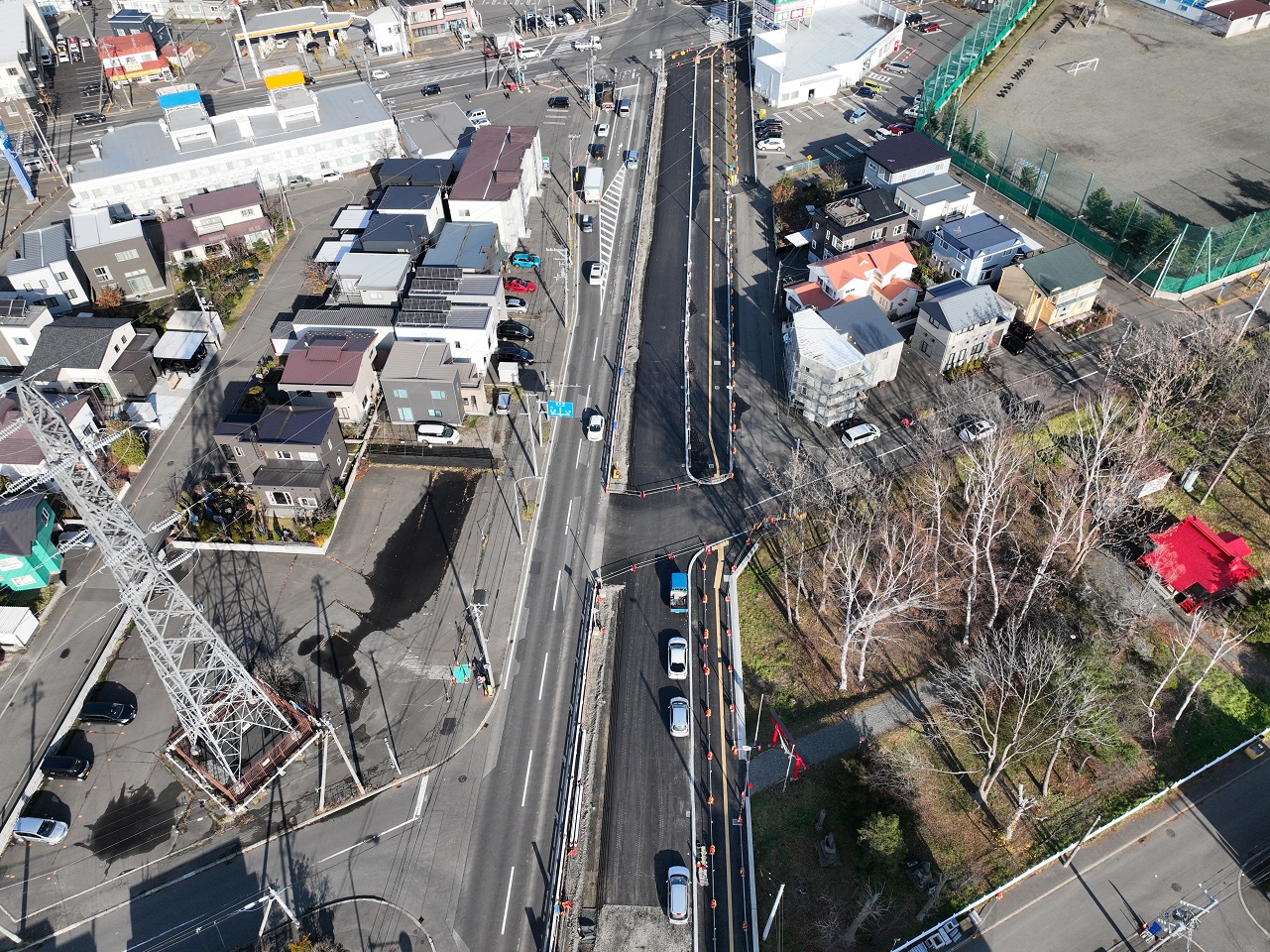

 舗装工 車道部舗設完了 SP1480-1650

 道路植栽工 植樹帯完成 SP1600

 防護柵工 横断防止柵完成 SP1600

 道路土工 土留掘削状況 SP1360

 道路土工 掘削状況 人力掘削 SP1360

 仮設工 既設汚水管吊防護状況 SP1430
