進捗状況


10月末 計画46.4% 実施42.5%

10月初旬より障害物の撤去作業が完了した地盤改良工(高圧噴射工法)の仮設(仮設矢板打込み)を行い完了しました。 また、地盤改良工(WILL工法)完了箇所は、排水構造物・縁石を設置し歩道の舗装迄を完了したところです。

11月からは仮設矢板鋼矢板打込み箇所の掘削作業を進めていく予定です。 また、歩道舗装完了部分は引き続き車道舗装(5層)を実施予定です。

先月に引き続き工事に伴い副道及び市道交差点が一時通り抜け出来なくなっていて、迂回をお願いしております。 町内及び、道路使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、 安全な誘導を致しますので御協力の程、宜しくお願い致します。

 ※画像はクリックすると拡大します。

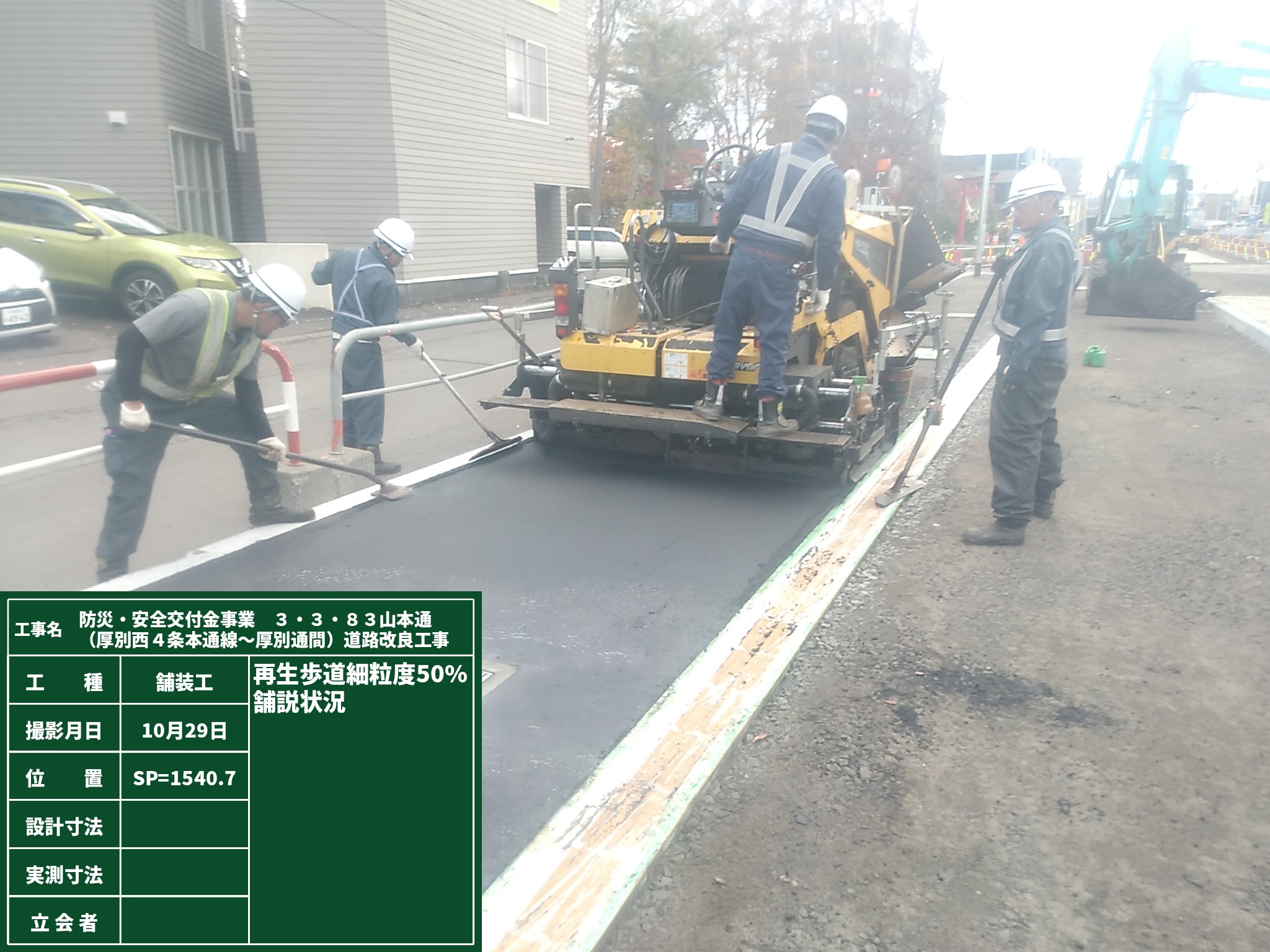

 舗装工 歩道部 再生歩道細粒度舗設状況 SP1540

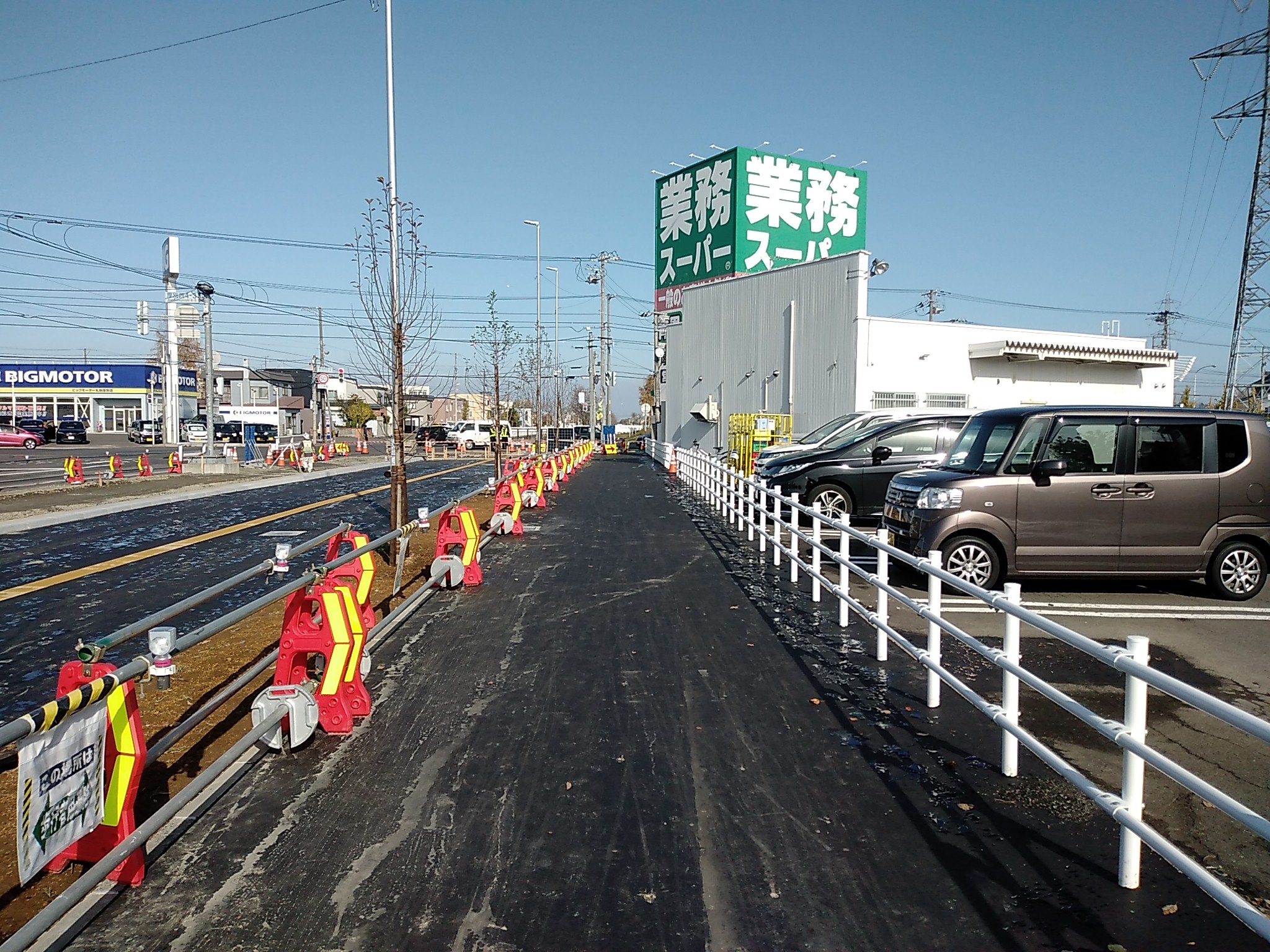

 舗装工 歩道部 自歩道舗設完了 SP1600

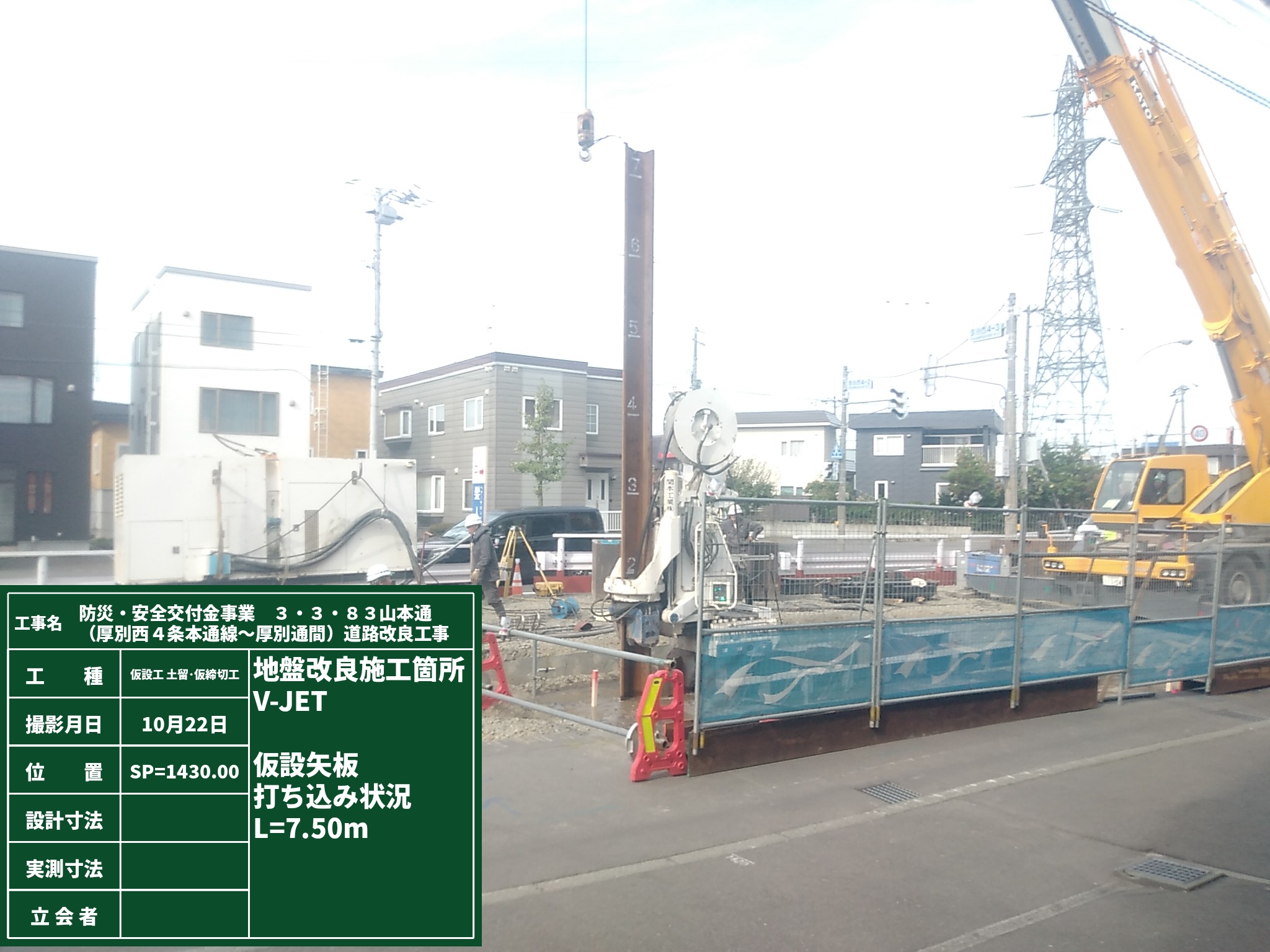

 仮設工 土留め締切工 仮設鋼矢板打込み状況 SP1430
