山本通道路改良工事
9月2022
2022年工事:施工状況
進捗状況
8月末 計画18.8% 実施10.6%

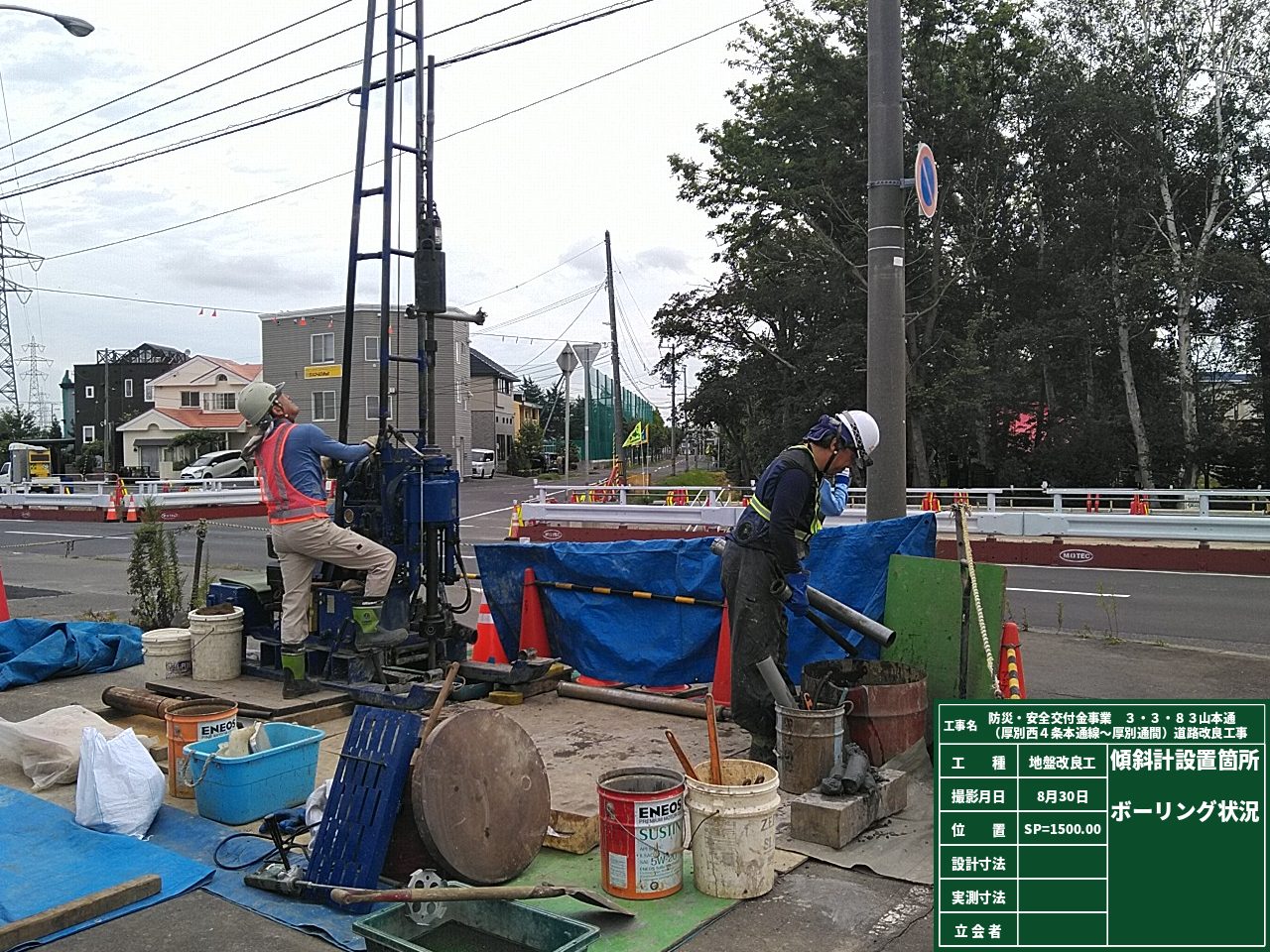

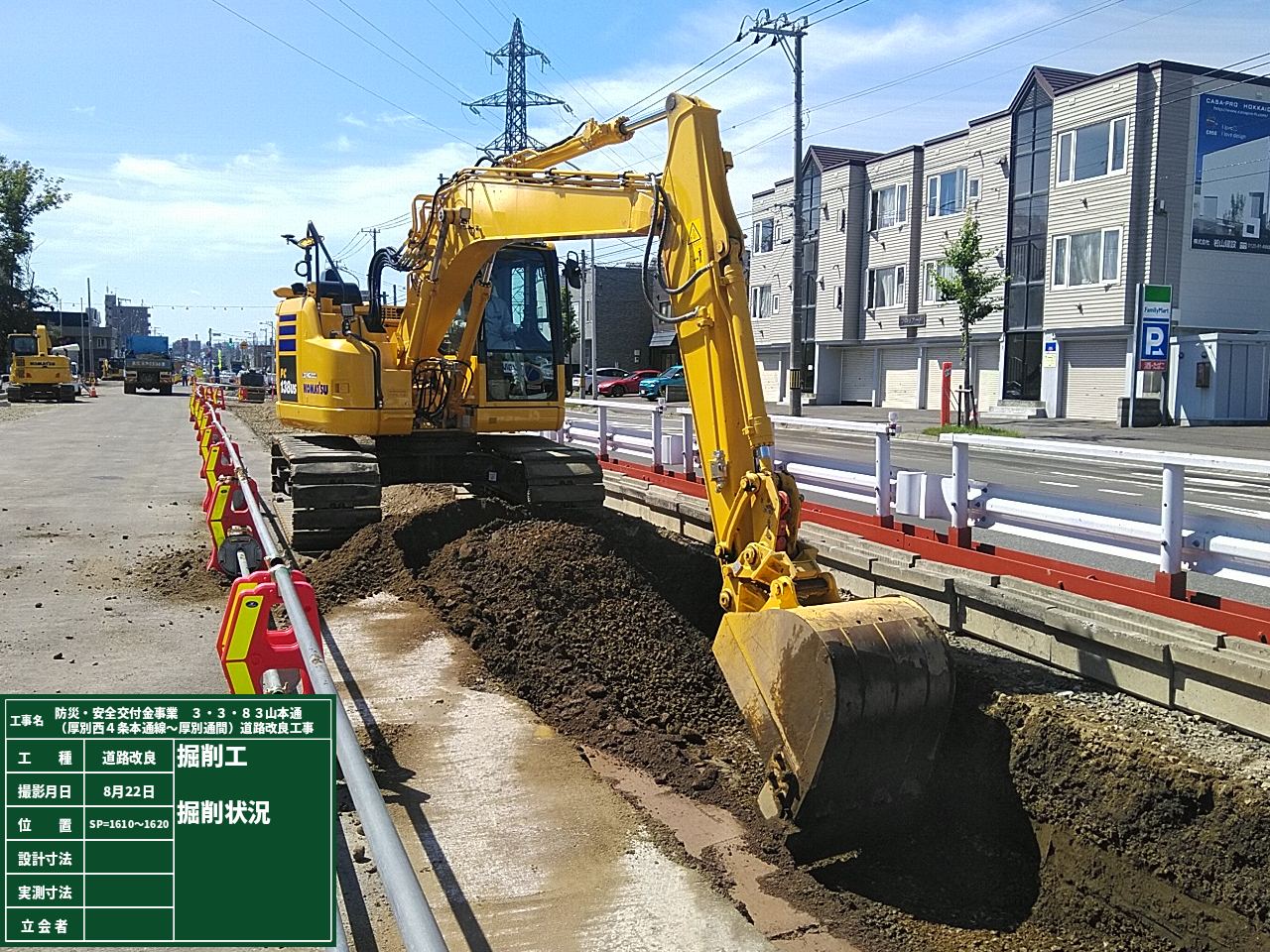

8月からは排水構造物工・自歩道の先行して手掛けることが出来る部分の施工を行いました。 その後、8月中旬(お盆明け)から下旬にかけて地盤改良工(WILL工法)の先行掘削施工を行っております。
9月からは、地盤改良工(WILL工法)の施工を進めていく予定です。また、同時期に地盤改良工(高圧噴射工法)の準備作業(掘削及び仮設矢板打込み)を進めていく予定です。 工事に伴い副道及び市道交差点が一時通り抜け出来なくなりますので、迂回をお願いすることになります。 交通規制が始まりましたら町内及び、道路使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、安全な誘導を致しますので御協力の程、宜しくお願い致します。
創意工夫
①インターンシップ受入

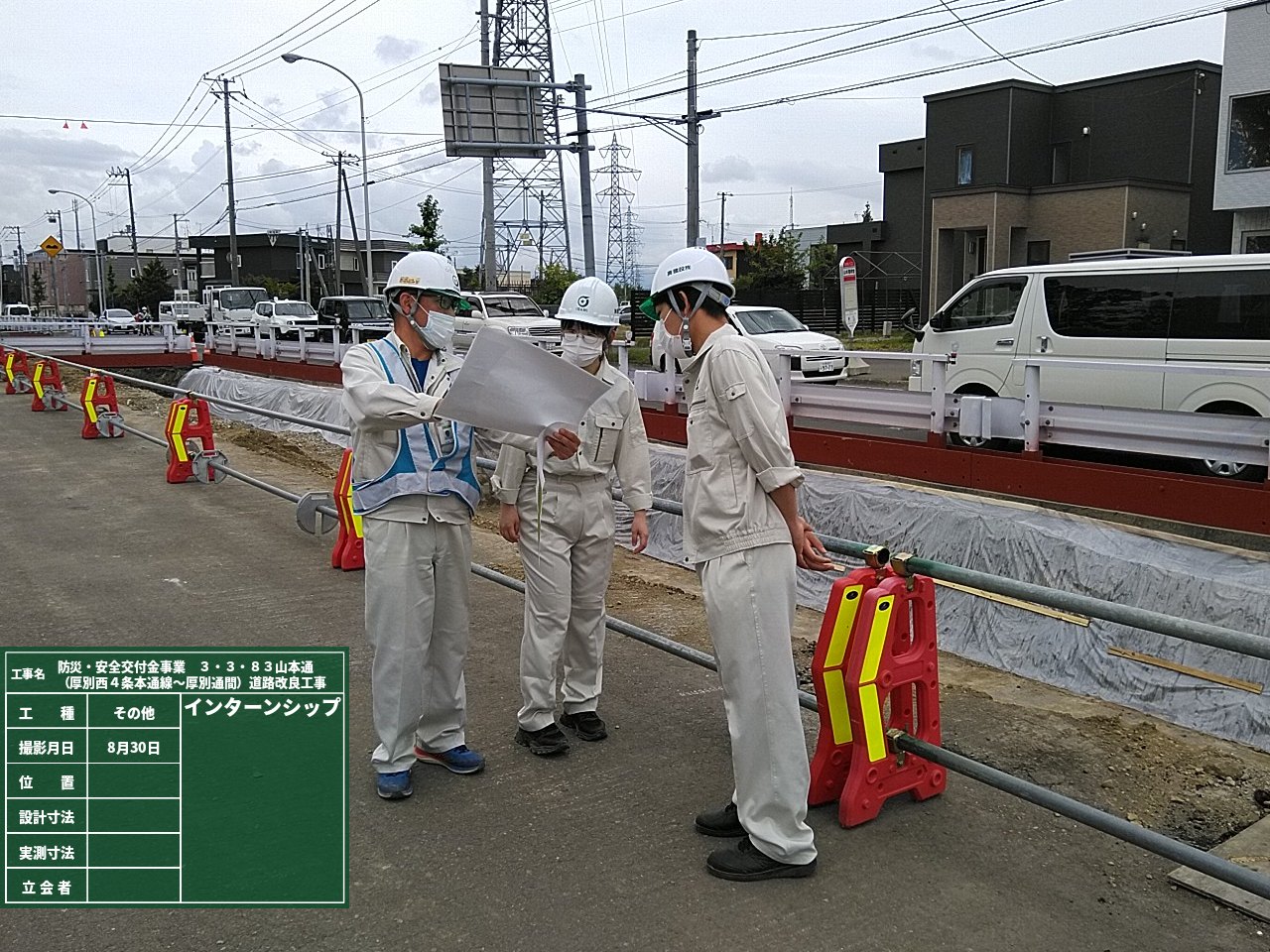

室蘭工業大学の学生を対象としたインターンシップを行い、工事の概要説明を行いました。

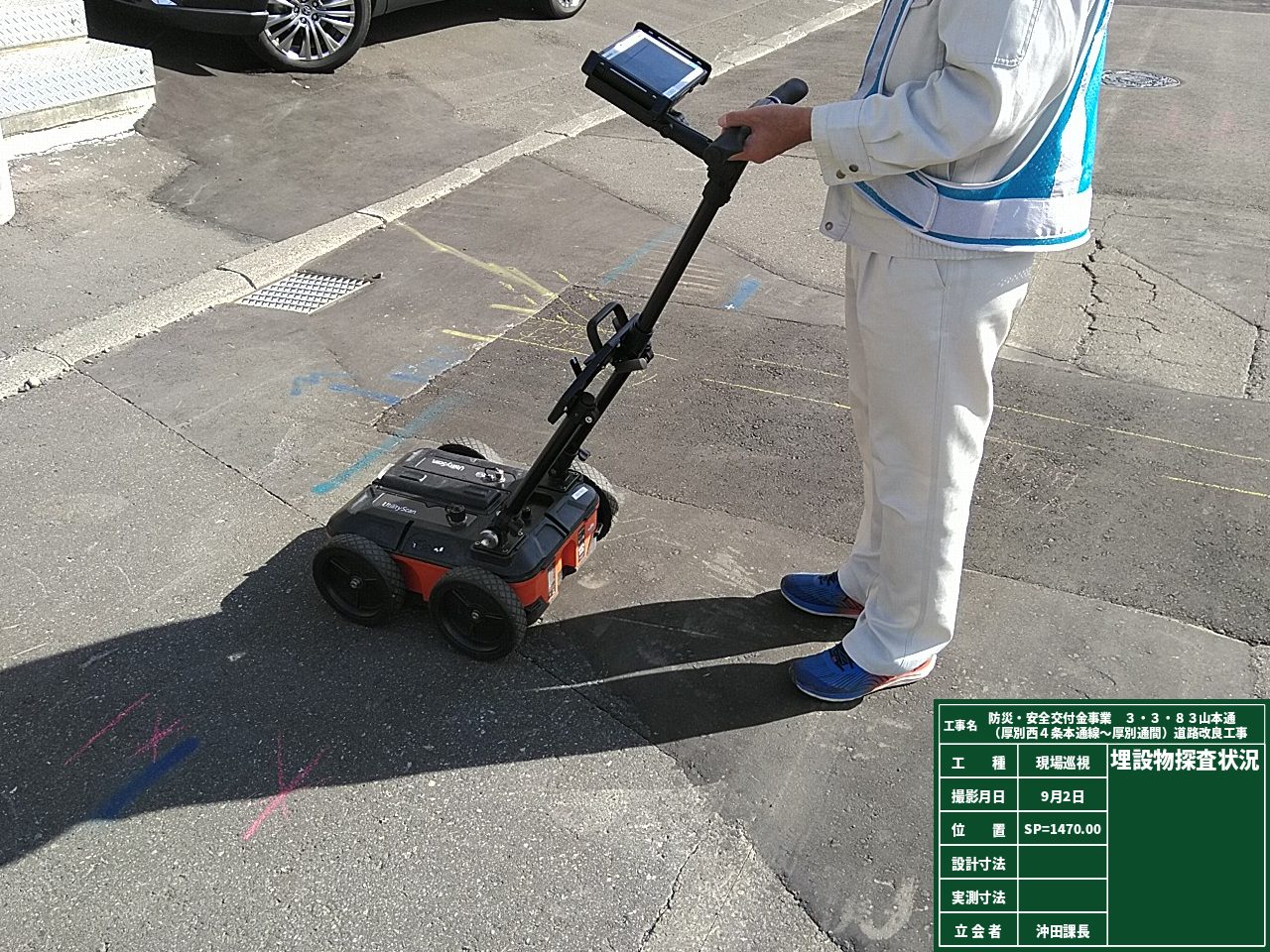

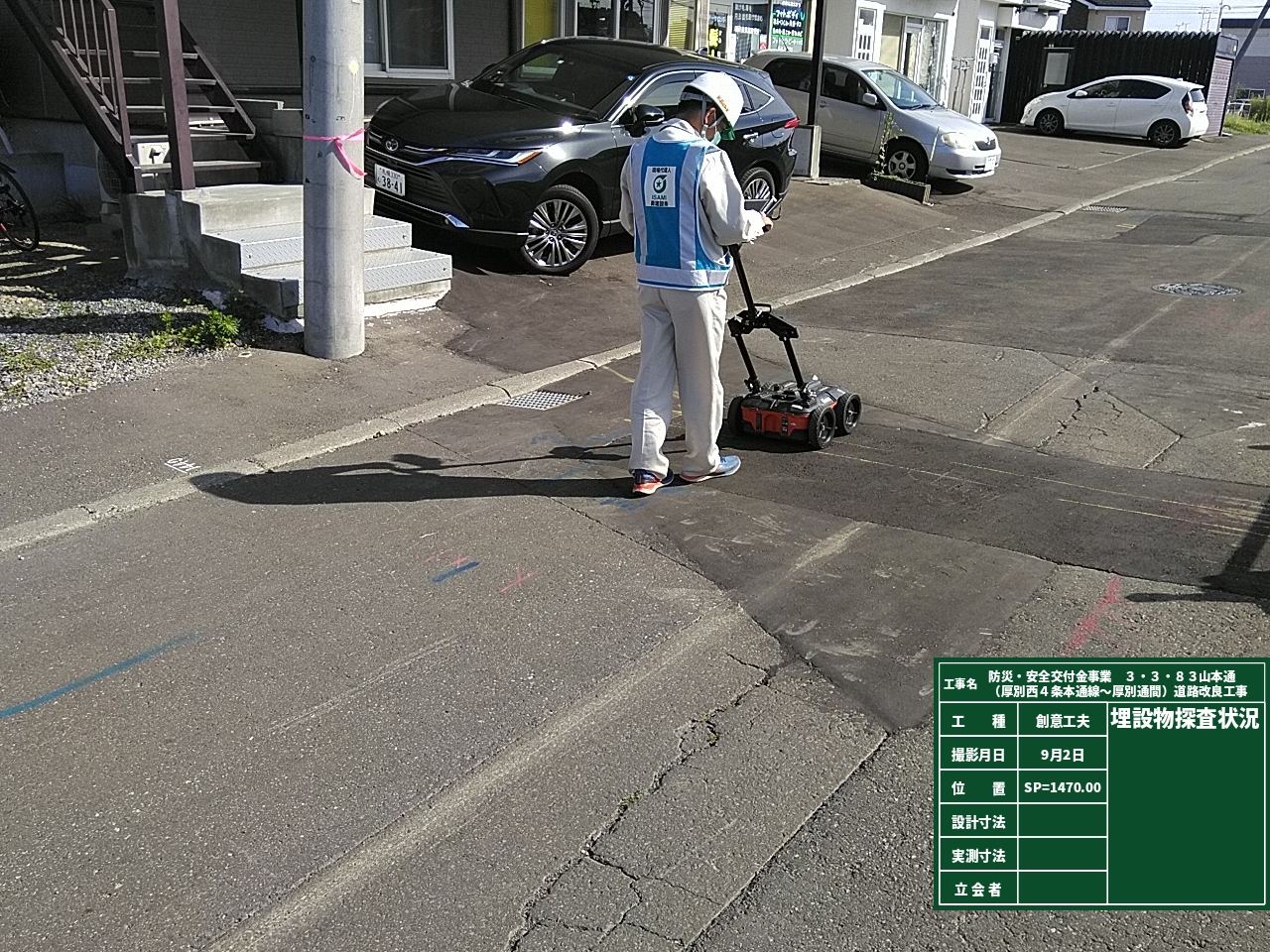

②地下埋設物の調査施工箇所の地下埋設物調査にユーティリティスキャンスマートを使用し、工事打合せ(電気・ガス・NTT・水道・下水道)で確認した以外の埋設物が無いか確認を行いました。
