工事BLOG

進捗状況

この度、骨格道路網の1つである「札幌圏連携道路」のうち、屯田茨戸通開通に関わる載荷盛土工事の行うこととなりました。 工事期間中の一部で片側交互通行が発生するなど、町内の皆様にはご不便、ご迷惑をお掛けすることと思いますが、 安全対策には細心の注意をはらい、円滑に施工を行うよう努めますので、皆様のご協力を心からお願い申し上げます。

工事情報

工事名

  防災・安全交付金事業3・2・616屯田・茨戸通(屯田第2横線~屯田町1001番1地先間)載荷盛土ほか工事

工事場所

 札幌市北区屯田町1004番1地先ほか

工期

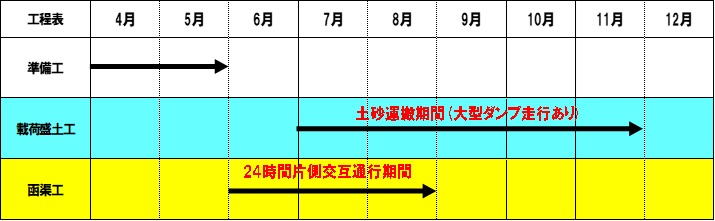

 令和4年3月29日~令和4年12月23日

【載荷盛土工】

令和4年7月上旬~11月下旬

【函渠工】

令和4年6月上旬~8月下旬

発注者

 札幌市建設局 土木工事課 道路工事一係

現場代理人

 地家 浩統(チケ ヒロミチ)

作業時間

 8:00~17:00(月曜日~金曜日) 土曜日・日曜日は休工とします

工事内容

 【載荷盛土工】

 工事延長 100m/載荷盛土工 一式(V=12500m3)

 【函渠工】

 函渠工(内空1.8m×1.8m) L=36m/地盤改良工(改良深 H=6.1m)
