進捗状況


5月末  計画:74.0% 実施:91.3%

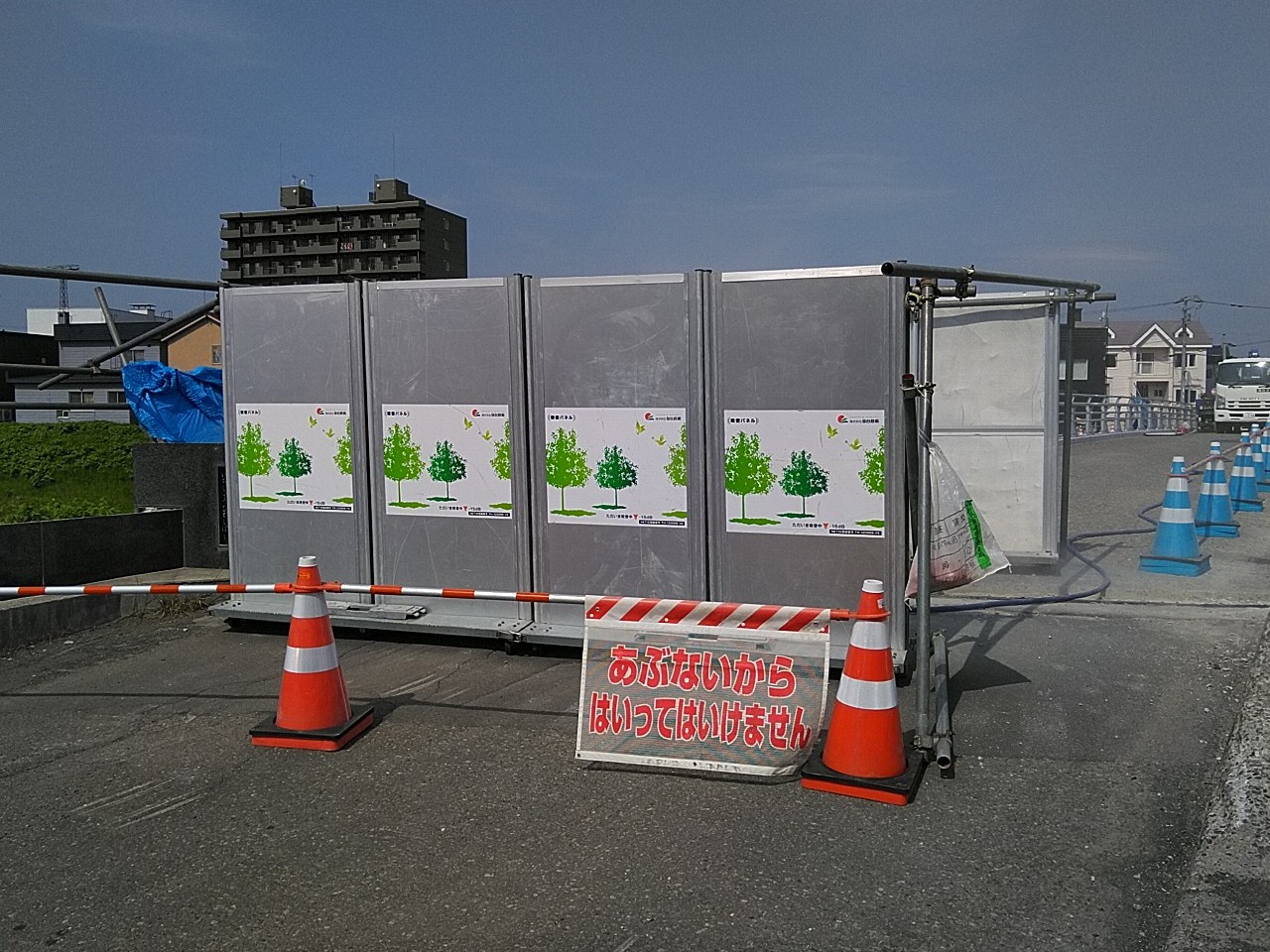

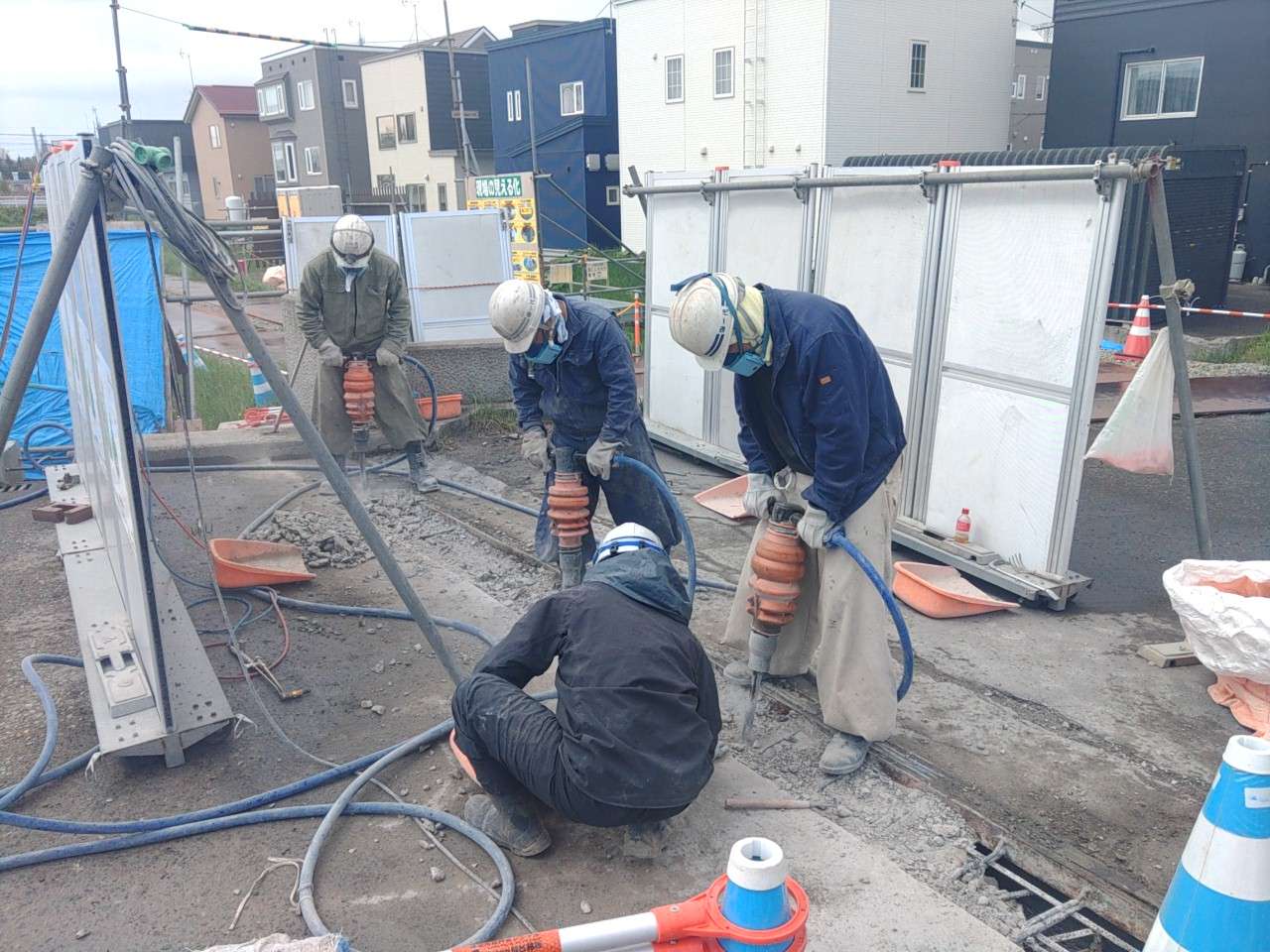

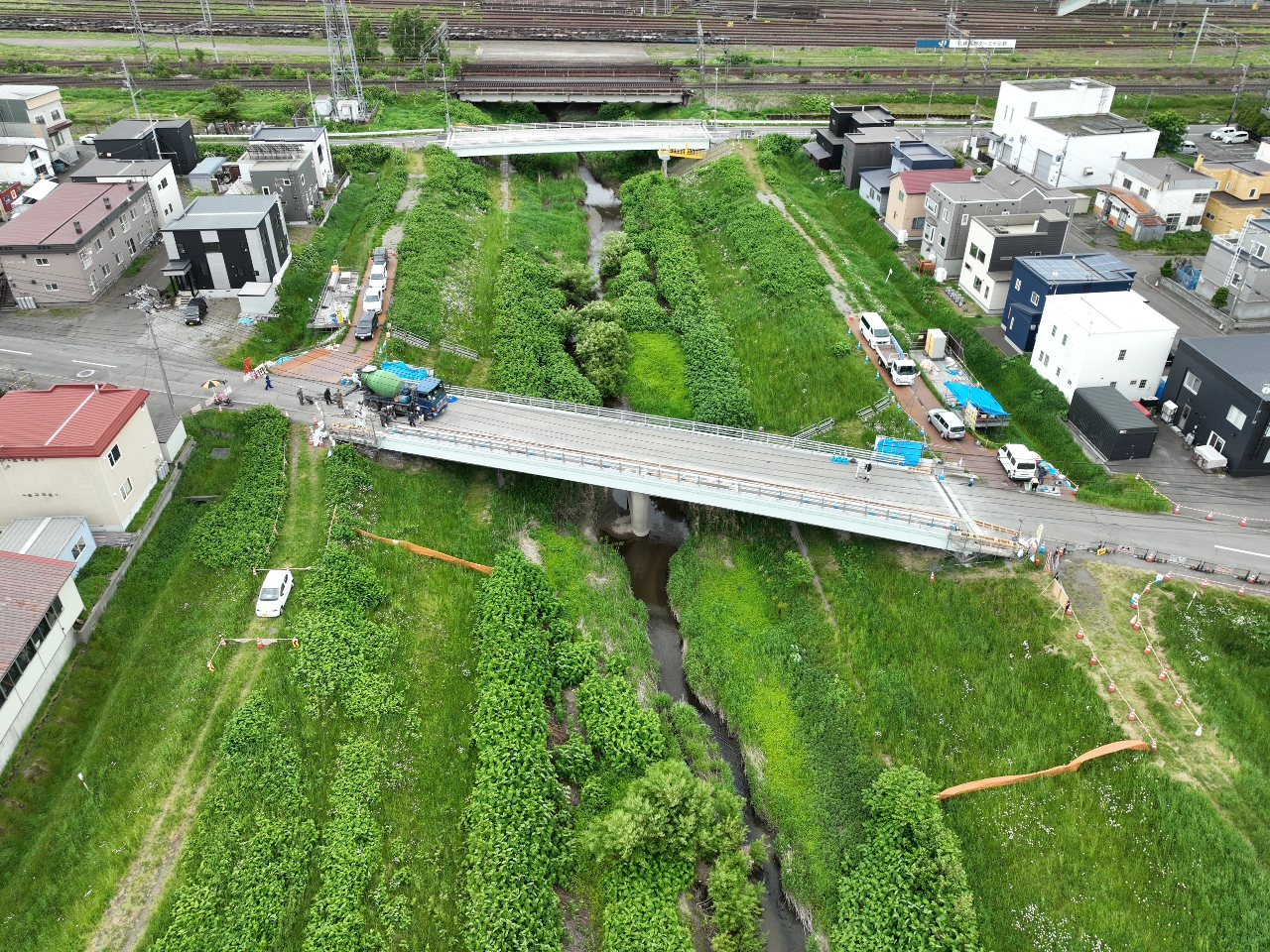

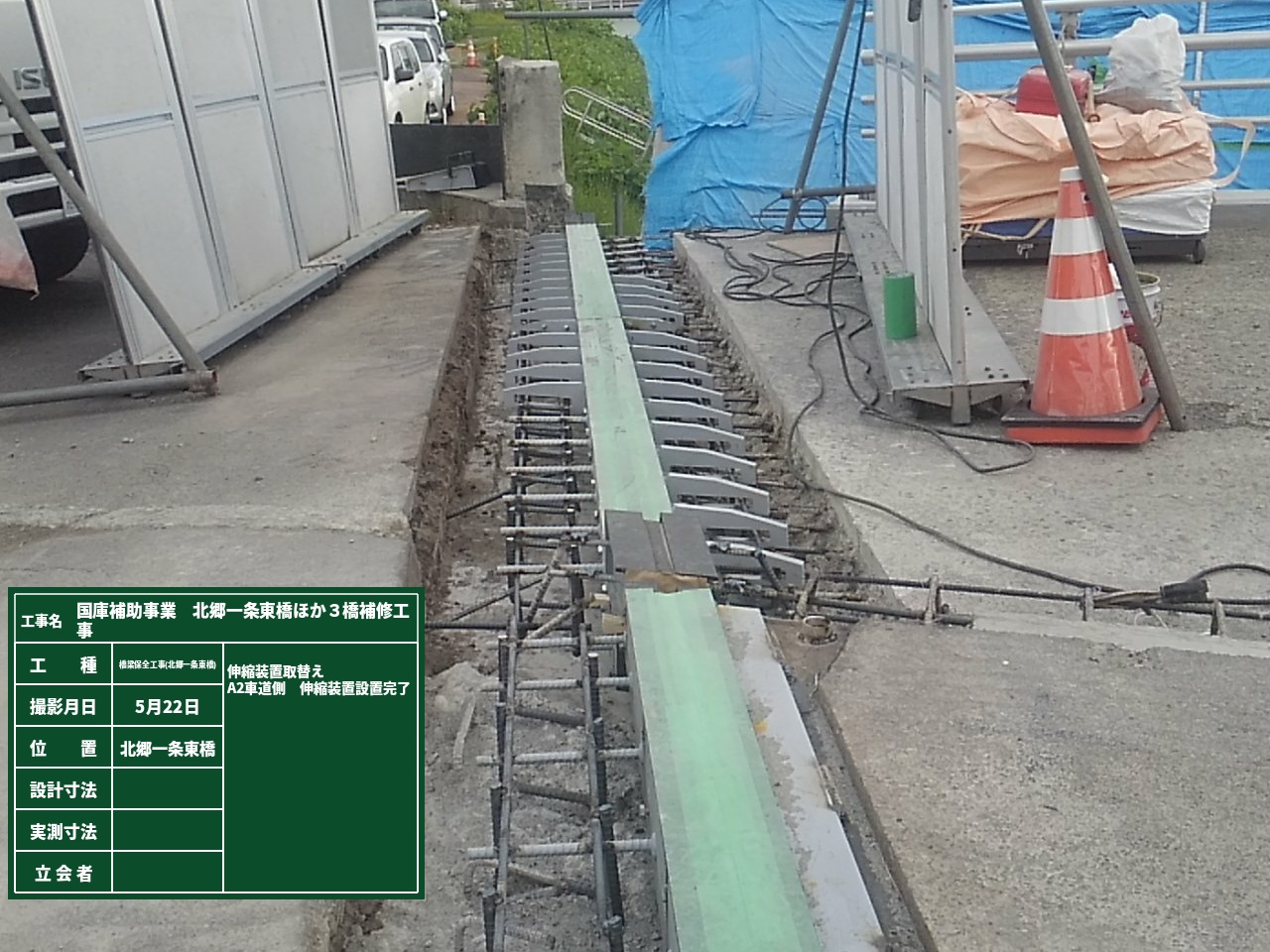

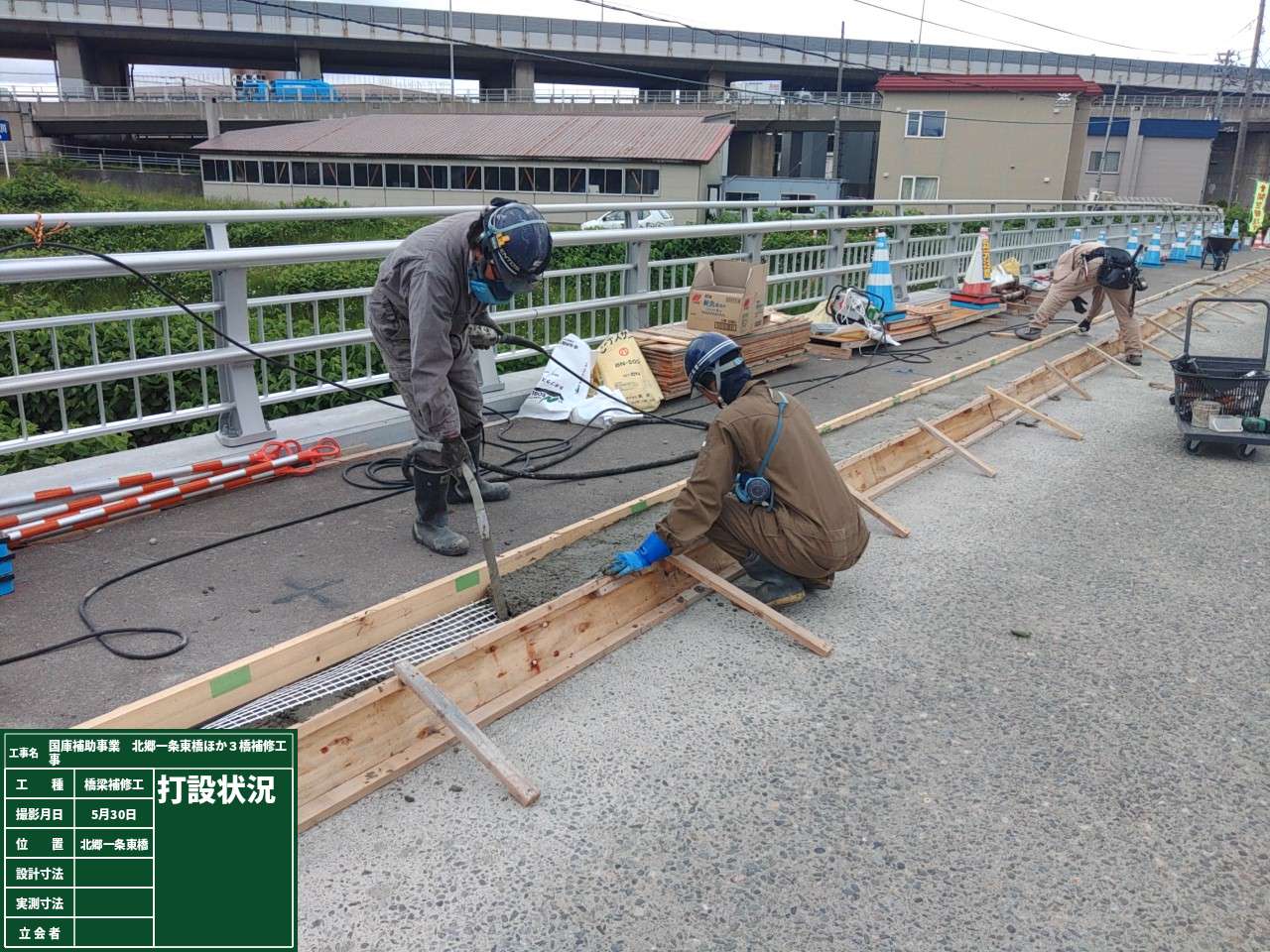

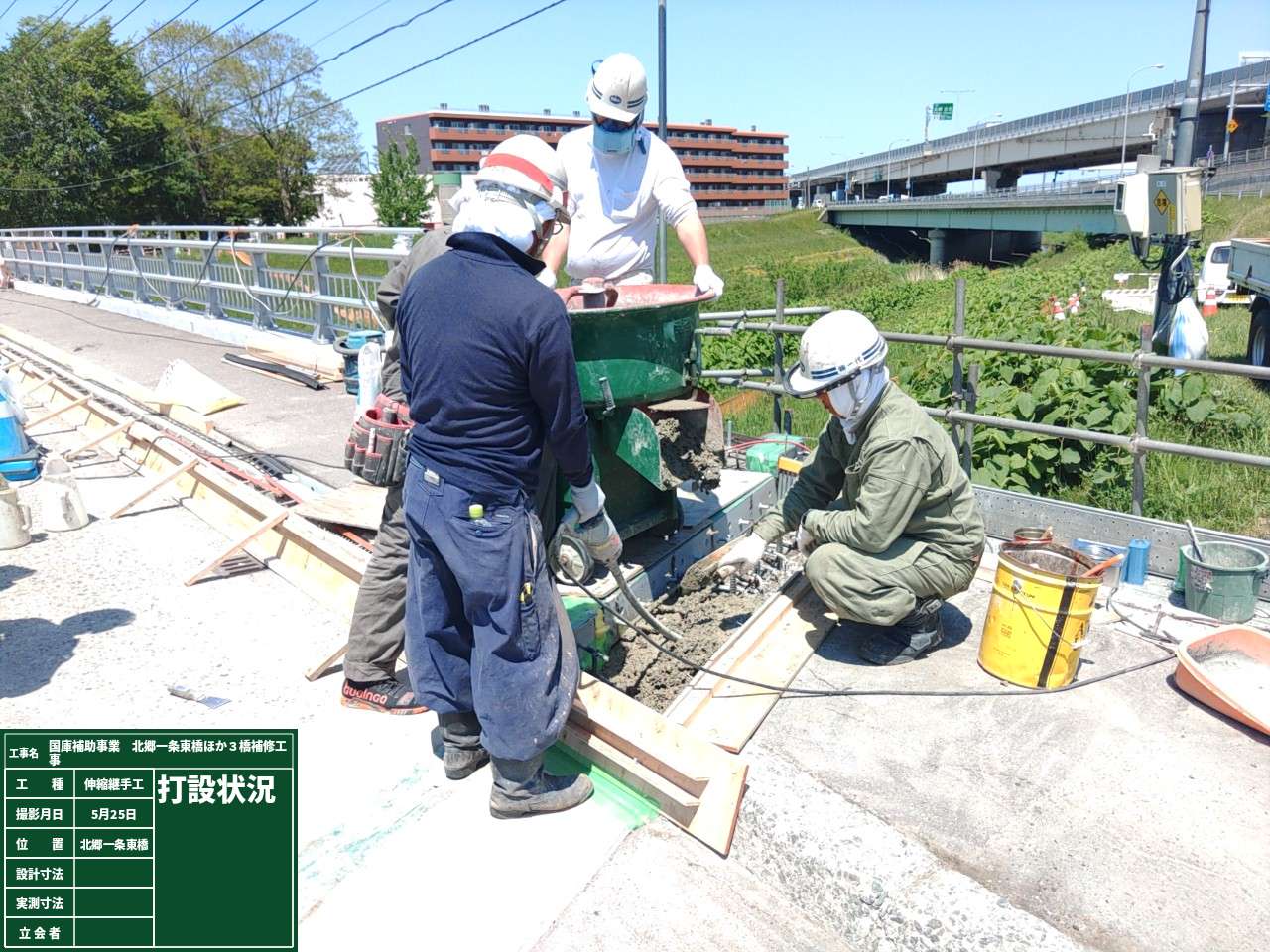

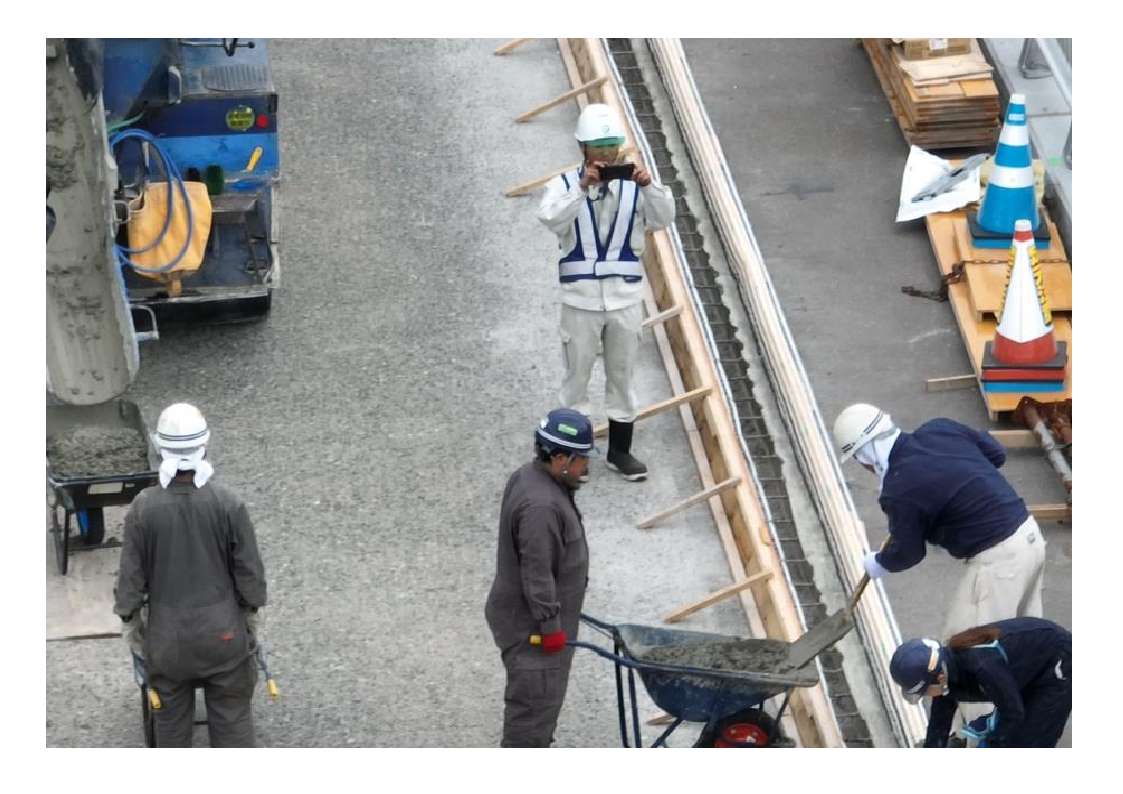

当現場は、4月30日(日)から5月7日(日)までのゴールデンウイーク期間のあいだ長期休暇をいただいており、5月8日(月)より工事を再開しました。 北郷一条東橋を再度24時間通行止めにし、既設の伸縮装置・縦目地の取替えを実施しました。伸縮装置の取替は5月25日(木)に完了し、最後のコンクリート打設を5月30日(火)に実施し、いよいよ最終段階に突入しました。 伸縮装置や縦目地の取替え時は、既設のコンクリートを取り壊す必要があるためブレーカーを使用しましたが、先月同様、吸音パネルやブレーカーに防音カバーを設置し、騒音対策を実施しました。 弊社の若手職員(2年目19歳)も施工状況の写真撮影など、仕事に勤しんでいます。

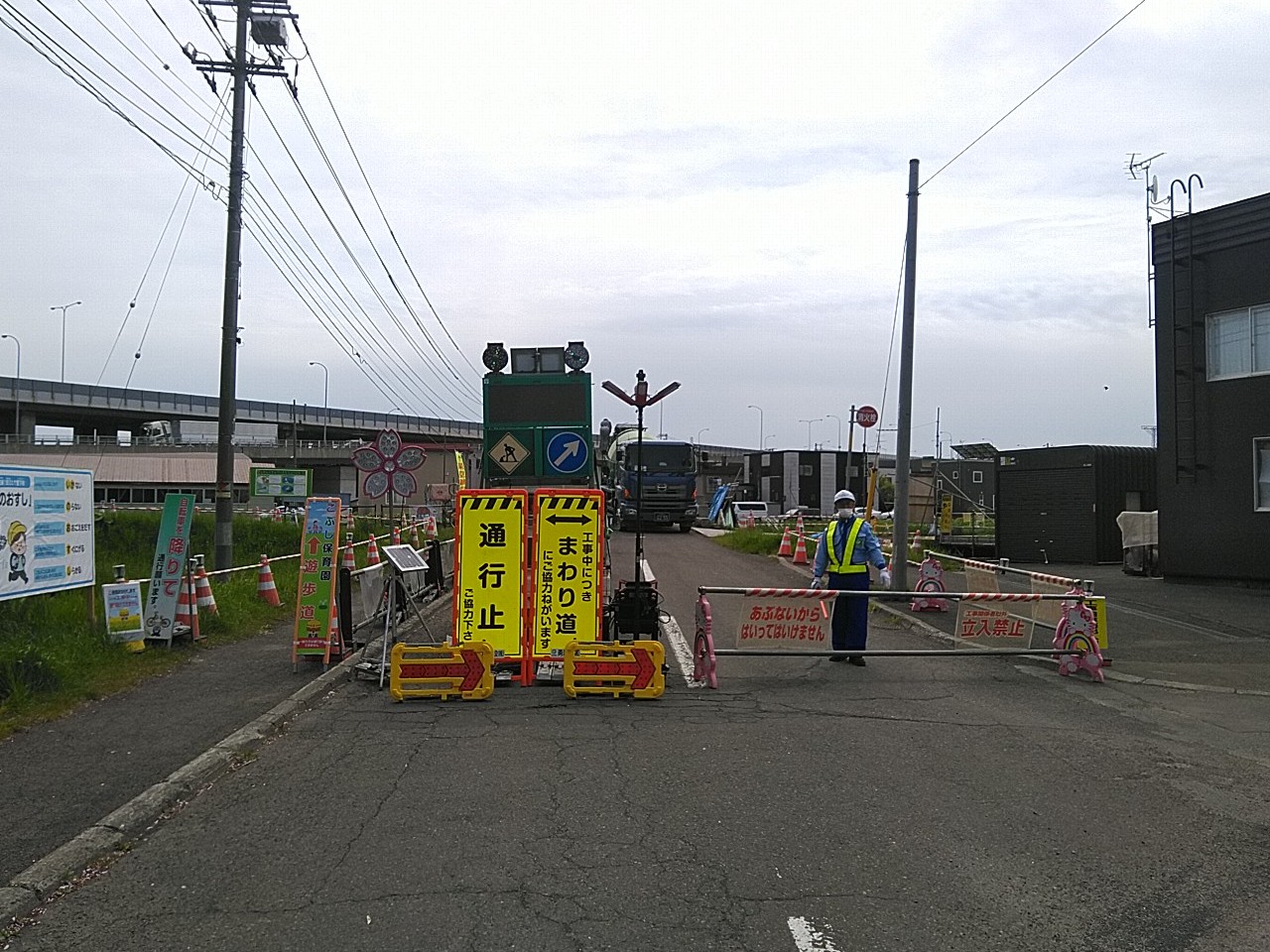

今後の予定ですが、5月9日(金)に24時間通行止めしていた北郷一条東橋を道路開放する予定です。まだ北郷一条東橋での作業が残っており、昼間の通行止めがありますのでご了承願います。5月19日(月)から歩道部の橋面防水と舗装を施工し、北郷一条東橋での作業は残り、道路照明灯の設置と後片付けのみとなります。 5月22日(木)より北郷一条東橋から月寒鉄北橋に移行し、車道部のコンクリート舗装撤去・復旧作業を開始する予定、5月30日(金)に完了する予定です。この期間は、24時間通行止めにして作業を実施します。

町内の方および、道路を使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、安全な誘導をいたしますのでご協力のほど、よろしくお願いいたします。
