進捗状況

1月末  計画:30.8% 実施:35.9%

今現在は、先月から作業をしていた月寒鉄北橋を24時間通行止めにしての伸縮装置・縦目地取替え作業が完了しています。2月3日(金)に地覆・翼壁・縁石コンクリートを打設しています。冬期でのコンクリート打設時は防寒養生が必要であり、給熱方法として、「スーパーコンガード」を使用しました。「スーパーコンガード」を使用したことにより囲い内温度を15℃くらいに保つことができ、品質的に良好な構造物を構築することができたと思います。

2月10月(金)に月寒鉄北橋の道路開放を目標に作業を進めています。今後、橋梁用防護柵を設置したのち、2月24日(金)に仮設ガードレールを撤去し、完全開放の予定です。

月寒鉄北橋の長期間の完全通行止めに際し、大変ご迷惑をお掛けしました。当現場も無事故無災害で進んで来ています。道路開放後の走行は、スピードダウンでお願います。月寒鉄北橋への侵入は若干のカーブになっており滑りやすくなっていますので、スリップ注意での走行をお願いします。

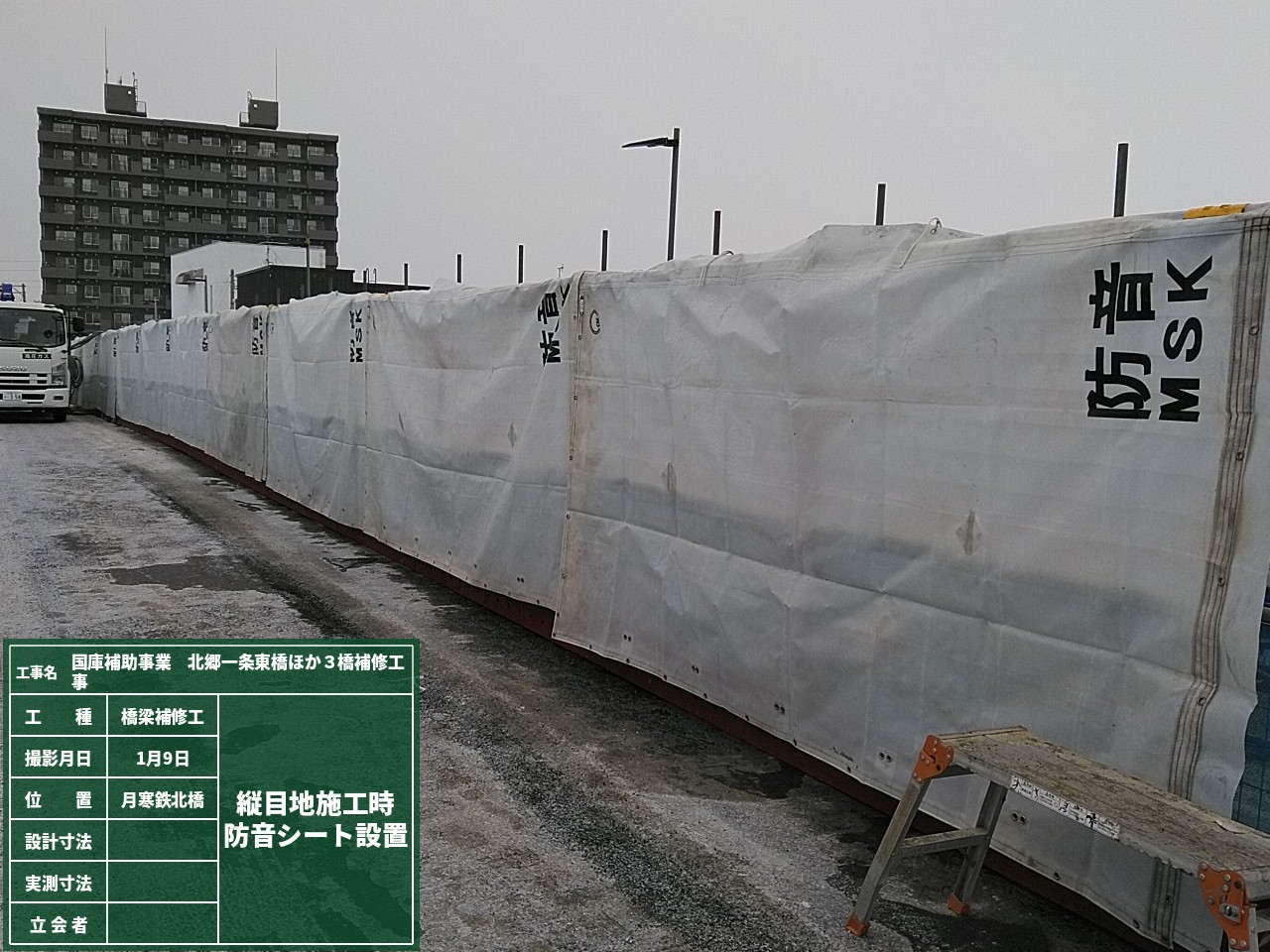

橋梁の塗装作業に関して、北郷一条東橋は2月中旬頃に、月寒鉄北橋は3月上旬頃に完了する予定です。この時期に橋上の雪が溶けている箇所もありますが、給熱をしながら作業をしているので、橋下の内部が温まって溶けているだけですのでご心配なく。

3月からは月寒鉄北橋から北郷一条東橋へ移行し作業を進めていく予定です。北郷一条東橋は狭い橋のため、一般車も歩行者も通れない完全通行止めにして作業をする予定です。北郷一条東橋をご利用されている方々には大変ご迷惑をお掛けしますが、工事へのご理解ご協力をお願いいたします。

町内の方および、道路を使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、安全な誘導をいたしますのでご協力のほど、よろしくお願いいたします。

 ※画像はクリックすると拡大します。

北郷規制イメージ図

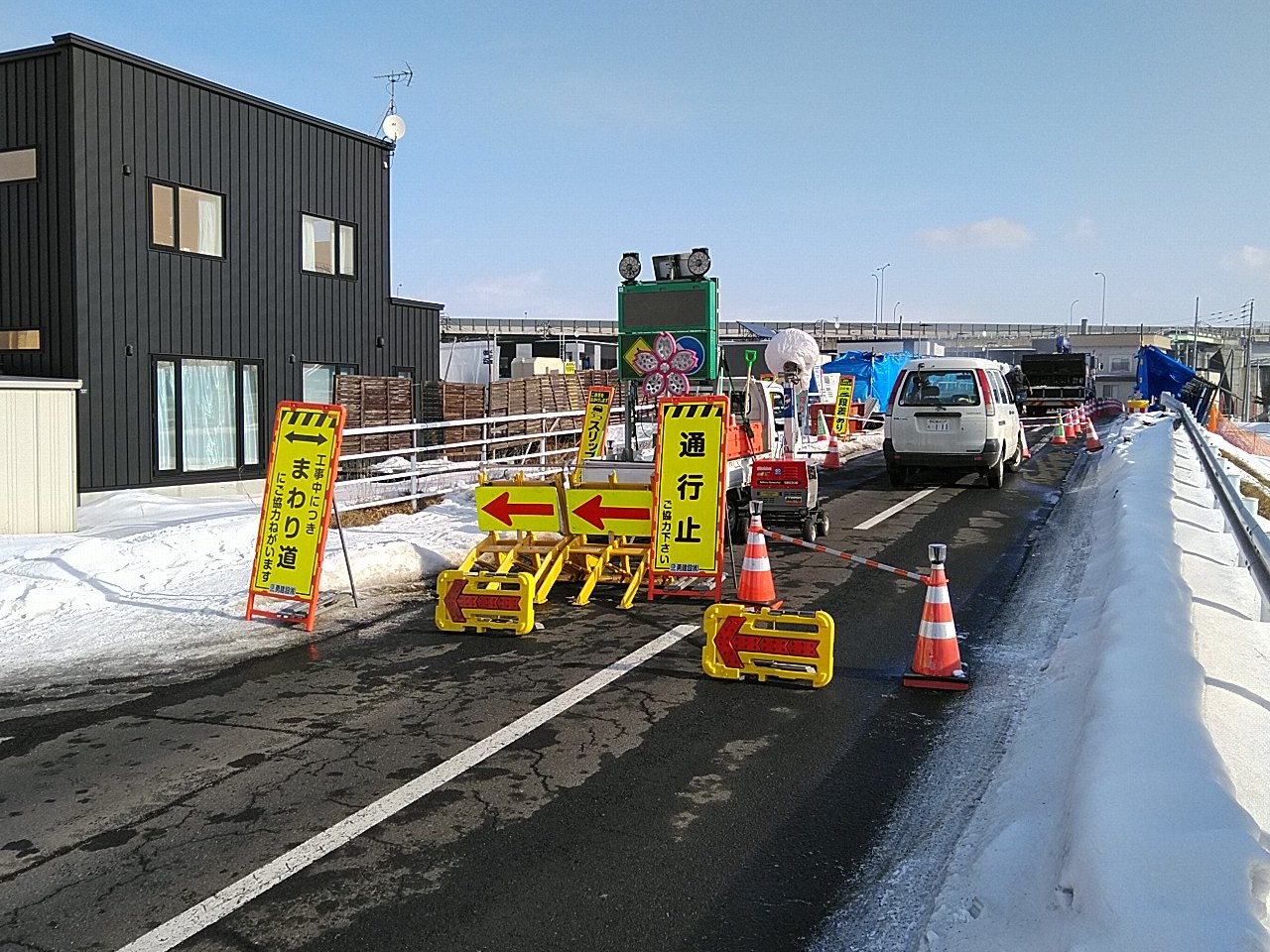

24時間規制(昼間)

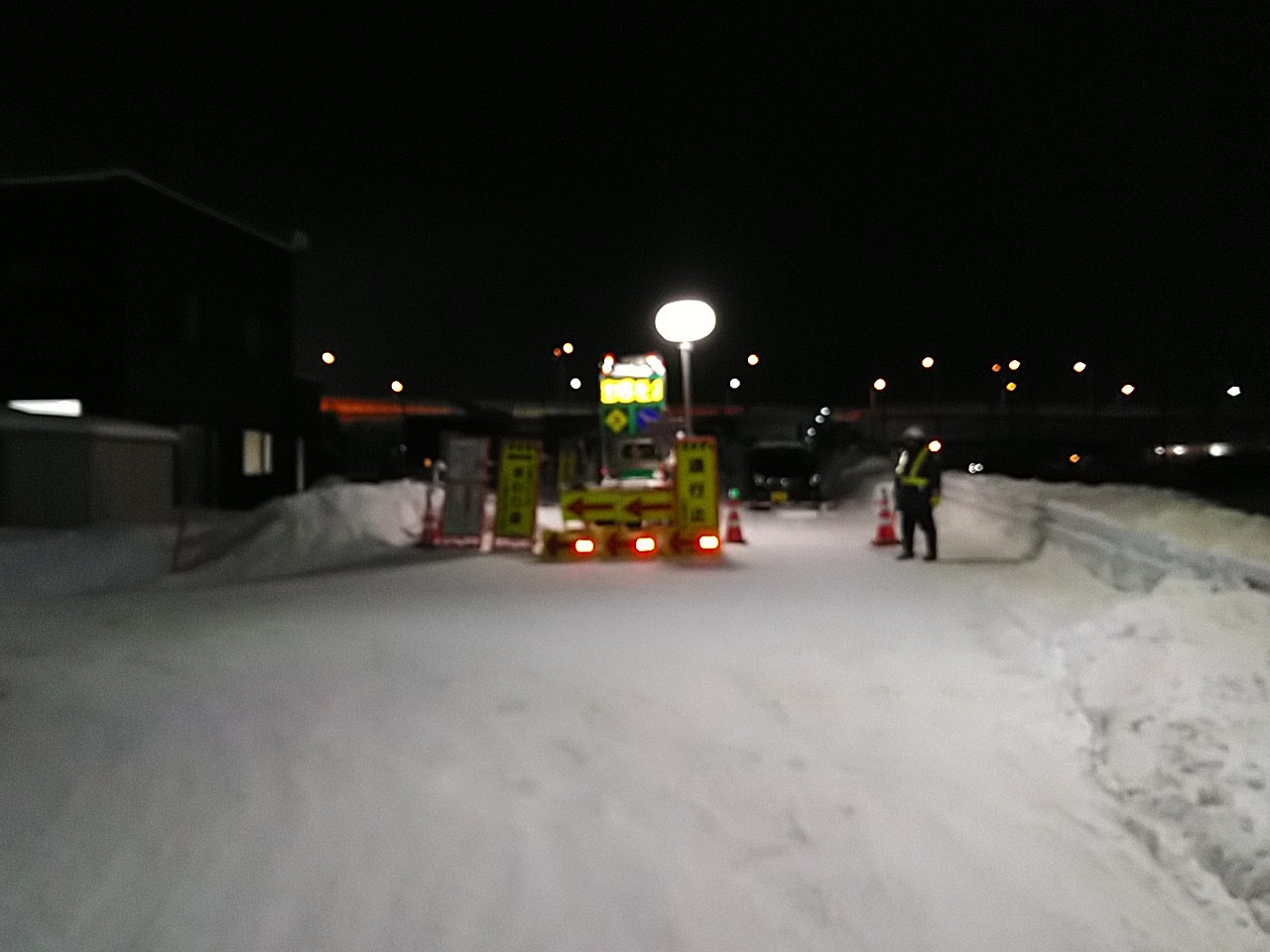

24時間規制(夜間)

下塗り(1層目)

湿潤養生(セレキュアモイスト)

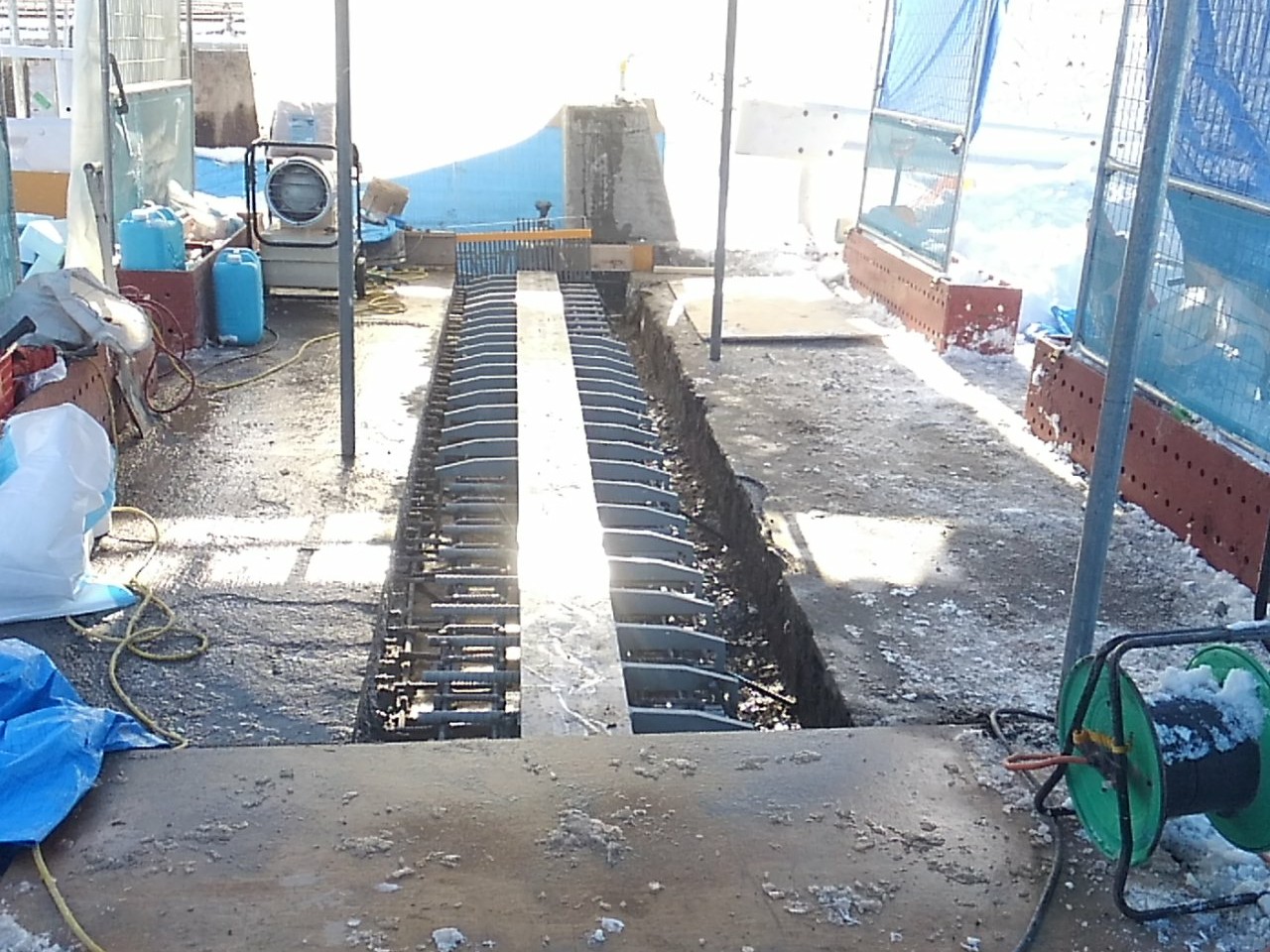

伸縮装置設置完了

素地調整状況

地覆コンクリート打設

地覆コンクリート打設アップ

防音対策コン取壊し時

防音対策発電機使用時

防寒養生「スーパーコンガード」

地域貢献

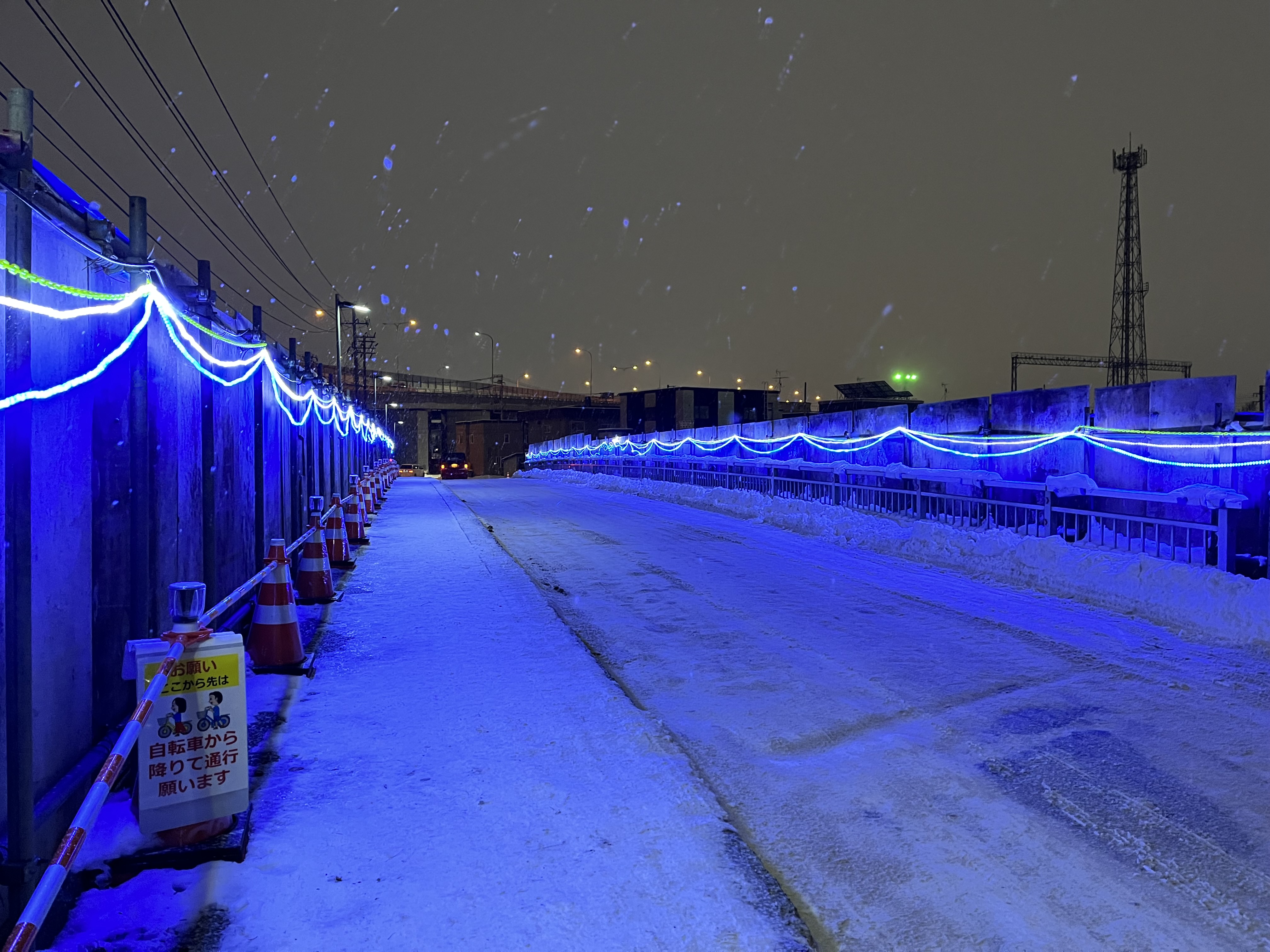

①イルミネーション装飾

北郷一条東橋にイルミネーションを装飾しています。幻想的な風景をご堪能ください。装飾期間は2月一杯を予定しています。

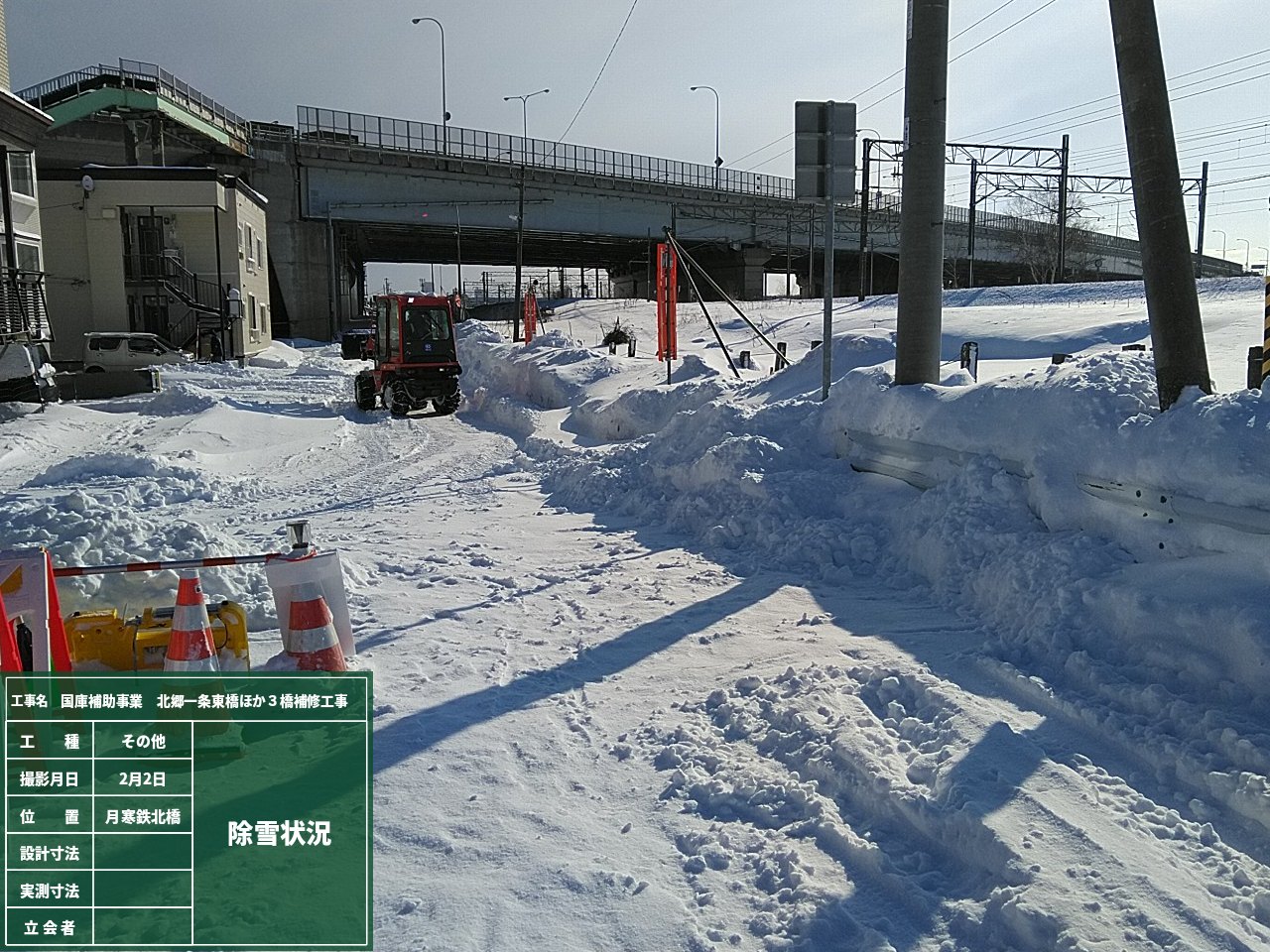

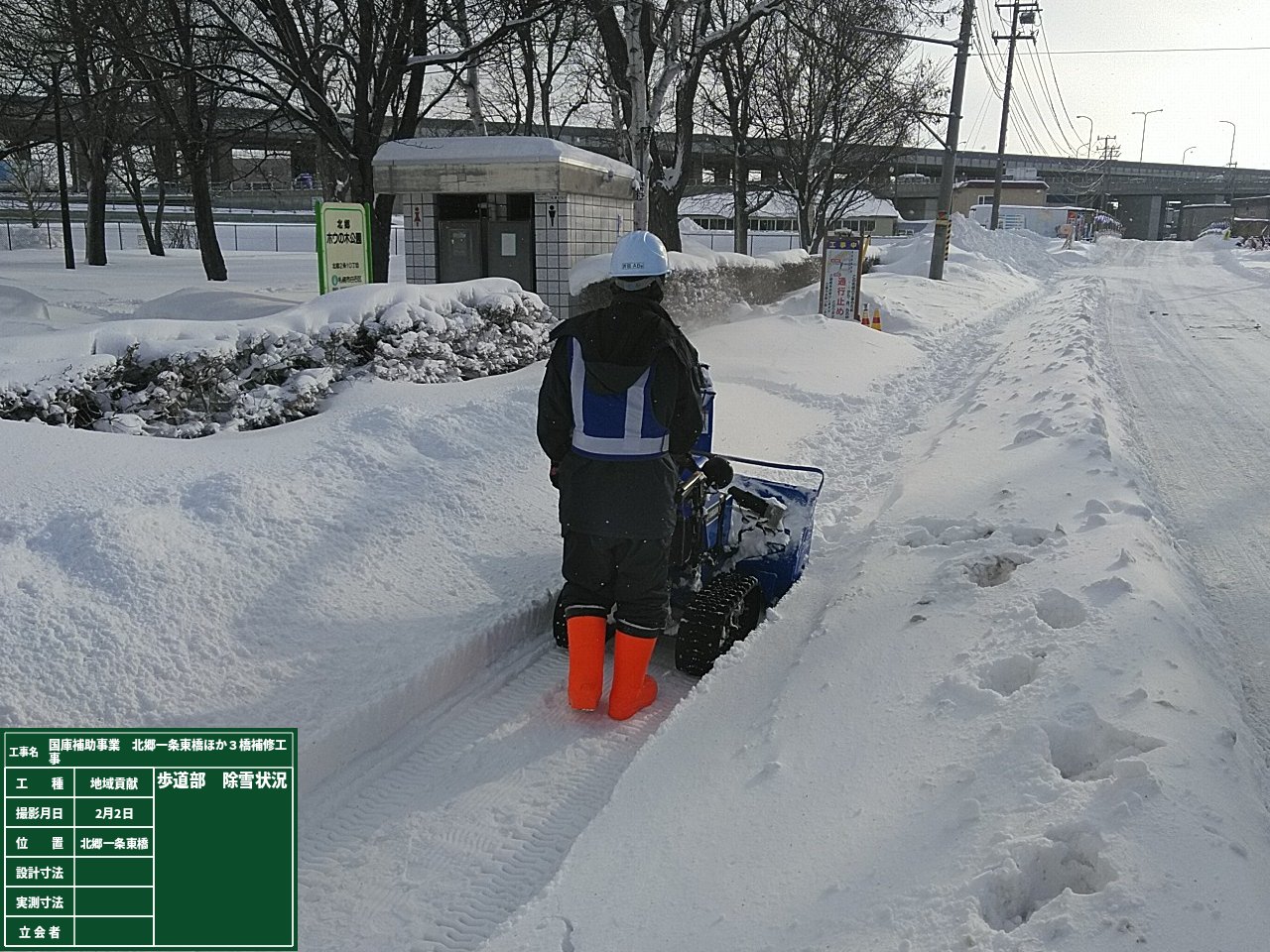

②歩道部の除雪

雪が降った際、通行止め区間の一般車や、現場周辺の歩行者が通行しやすいよう除雪を行っています。
