進捗状況

12月末 計画73.9% 実施73.5%

12月初旬より地盤改良工(高圧噴射工法)の施工を実施し12月中旬に終了。吊防護埋設管の浮き上がりに注意して埋戻しを行いました。 また、現道(山本通)の冬期除排雪に伴いガードレール設置個所の拡幅(仮舗装)・ガードレールの移設を行い完了しました。

1月からは地盤改良工(高圧噴射工法)の仮設矢板引き抜き作業・CB(セメントベントナイト)注入を実施し予定です。 また、山本稲荷神社南側交差点(厚別西6丁目連絡線)の道路改良工事に伴い車両通行止め・歩行者通路の迂回を実施して施工予定です。

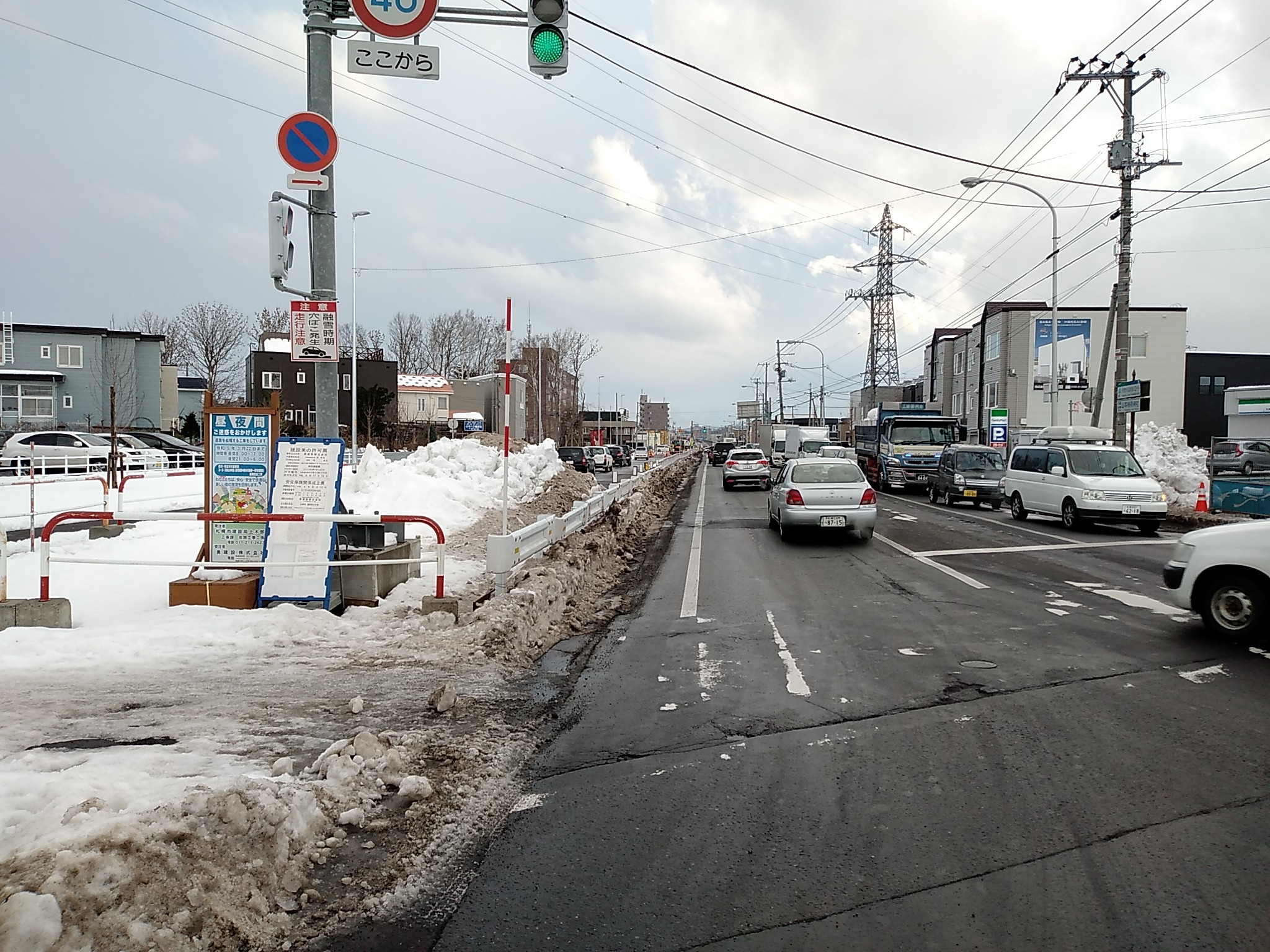

引き続き工事に伴い副道及び市道交差点が一時通り抜け出来なくなっていて、迂回をお願いしております。降雪がある時期に町内及び、 道路使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、現場内の除雪体制を整え 安全な誘導を致しますので御協力の程、宜しくお願い致します。

 ※画像はクリックすると拡大します。

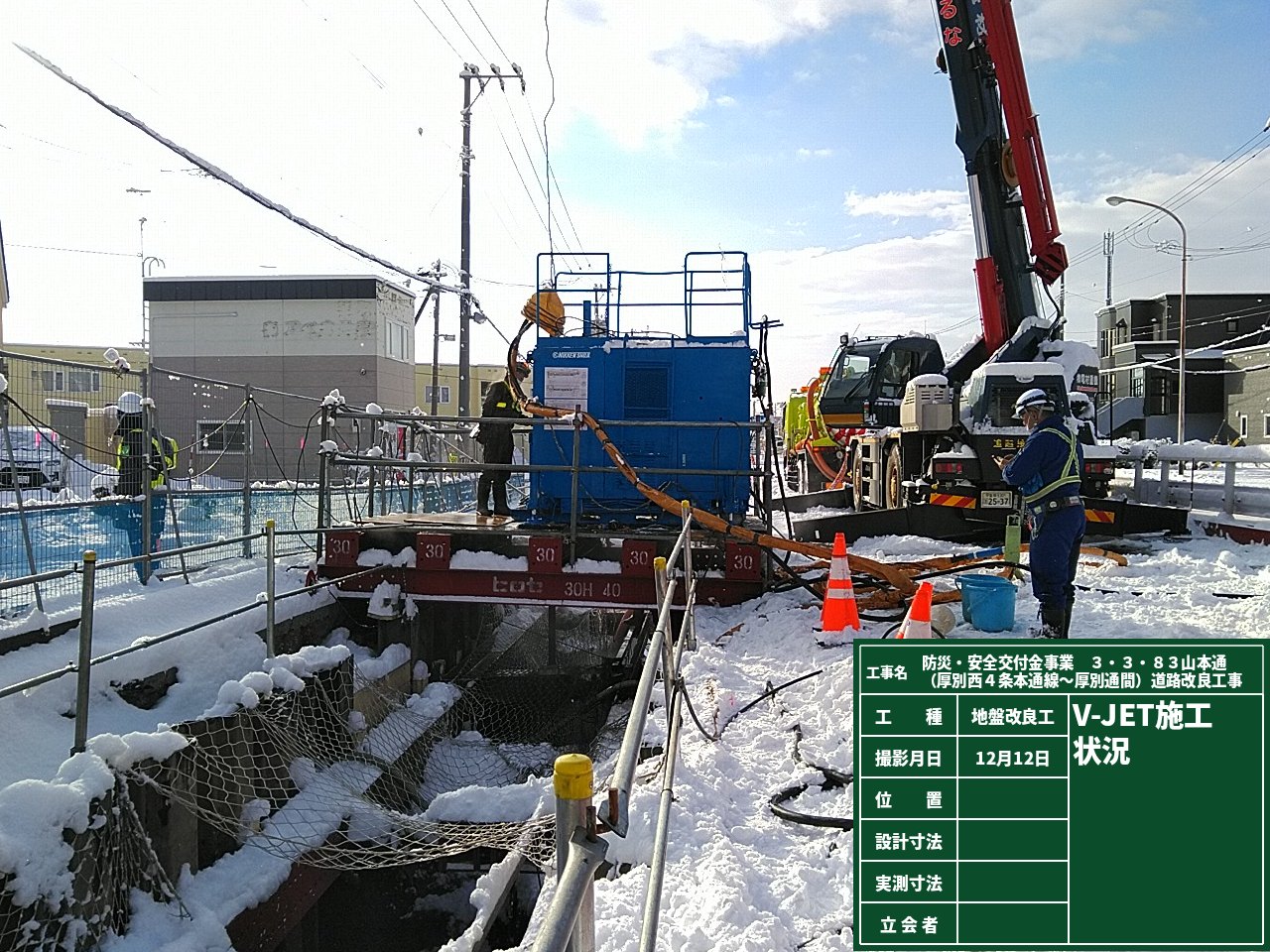

地盤改良工 高圧噴射攪拌工法(V-JET)施工状況 SP1370

道路土工 地盤改良施工箇所 層状埋戻し状況 SP1360-SP1480

道路土工 地盤改良施工箇所 層状埋戻し転圧状況 SP1360

道路土工 地盤改良施工箇所 層状埋戻し完了SP1340

仮設工 仮舗装部舗設状況 SP1460

仮設工 仮設ガードレール移設完了 SP1660
