進捗状況

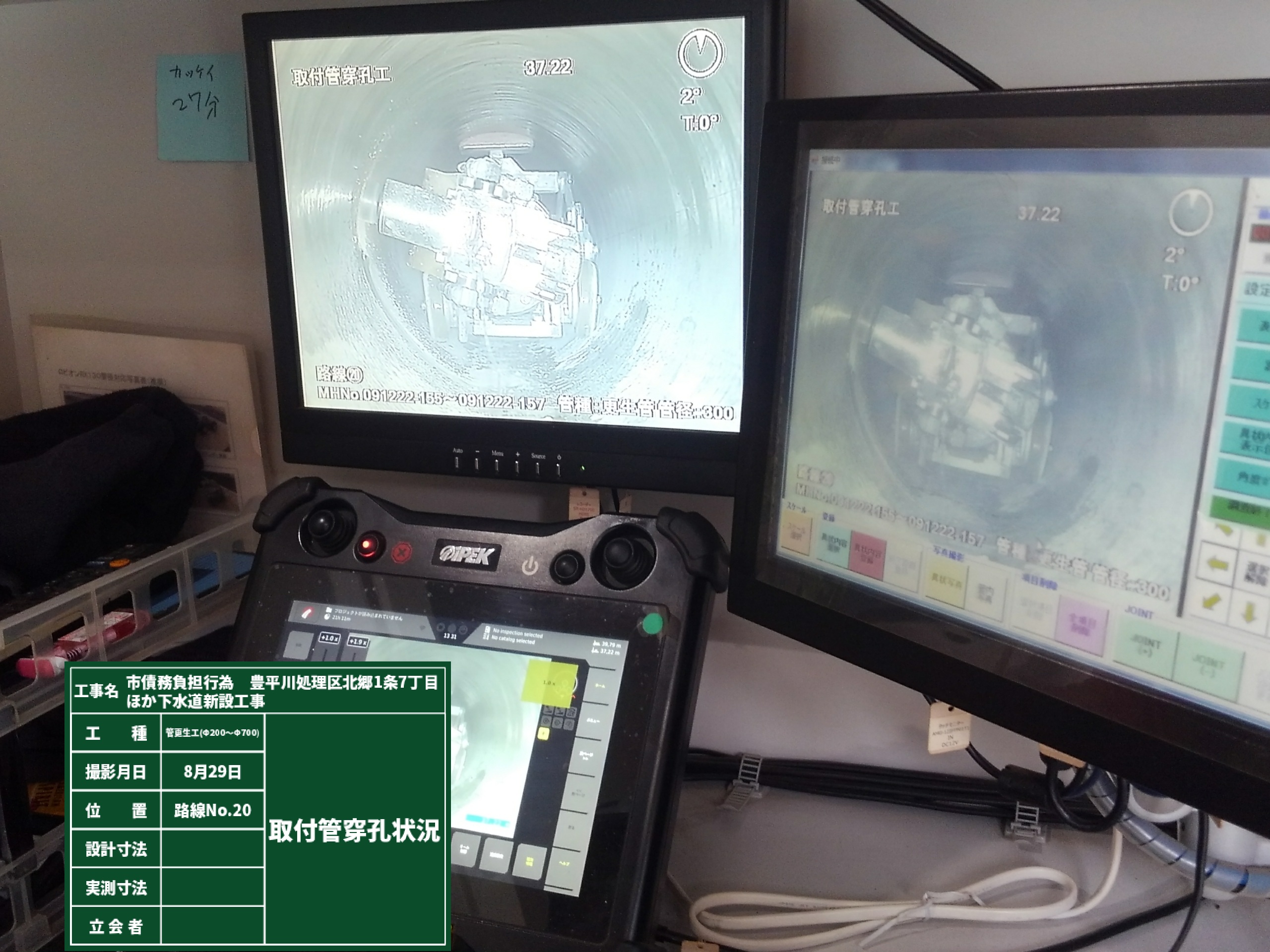

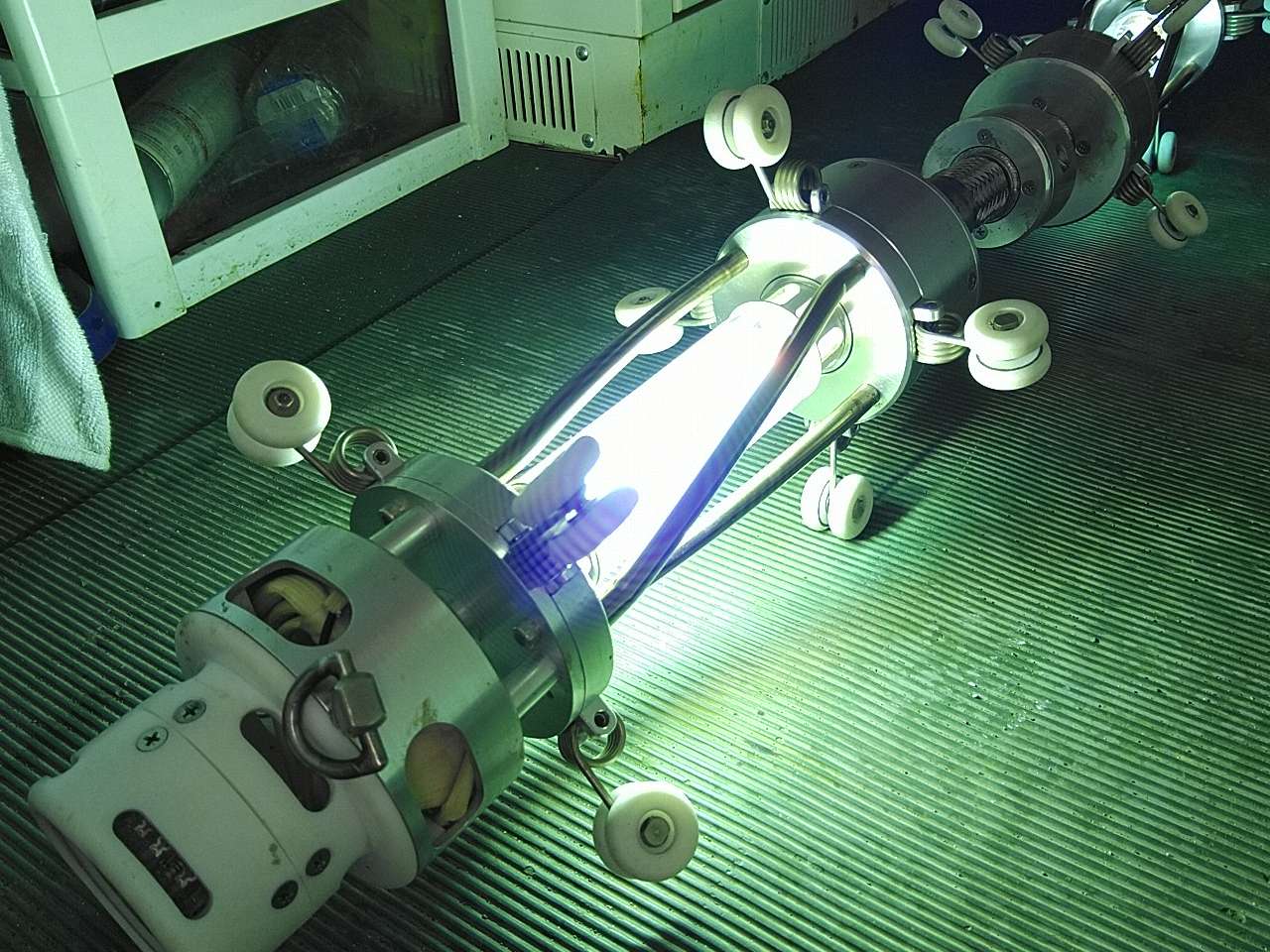

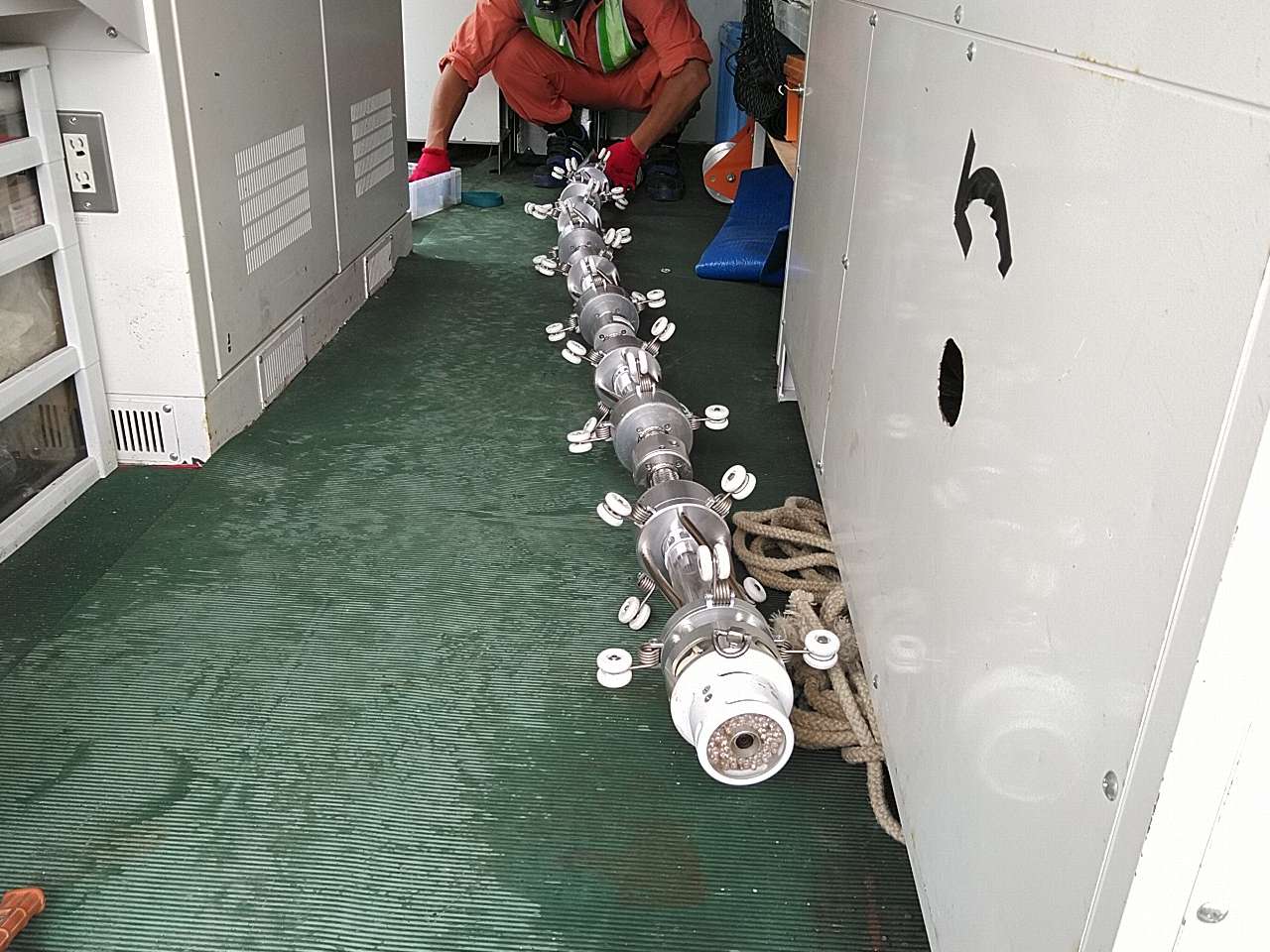

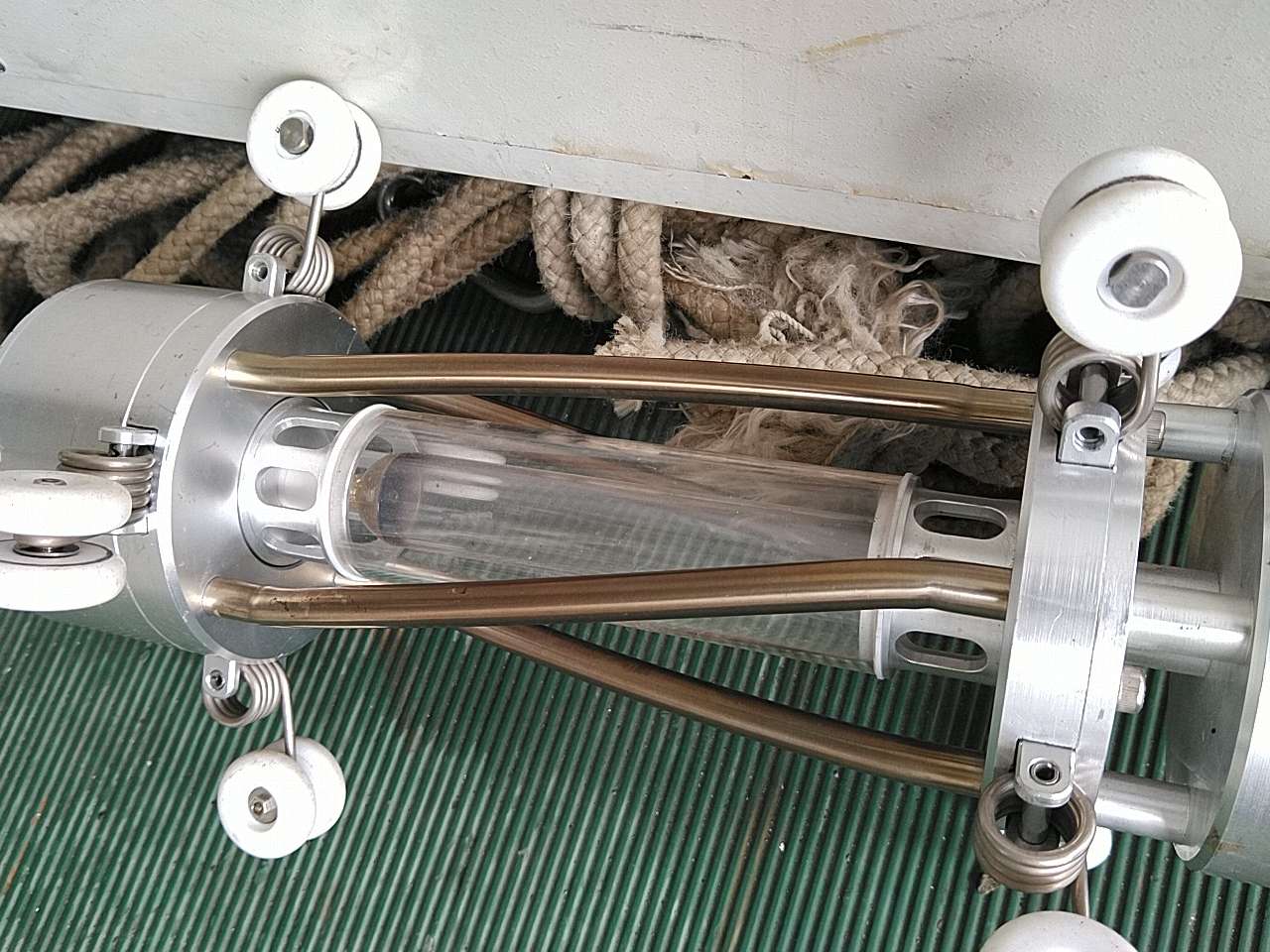

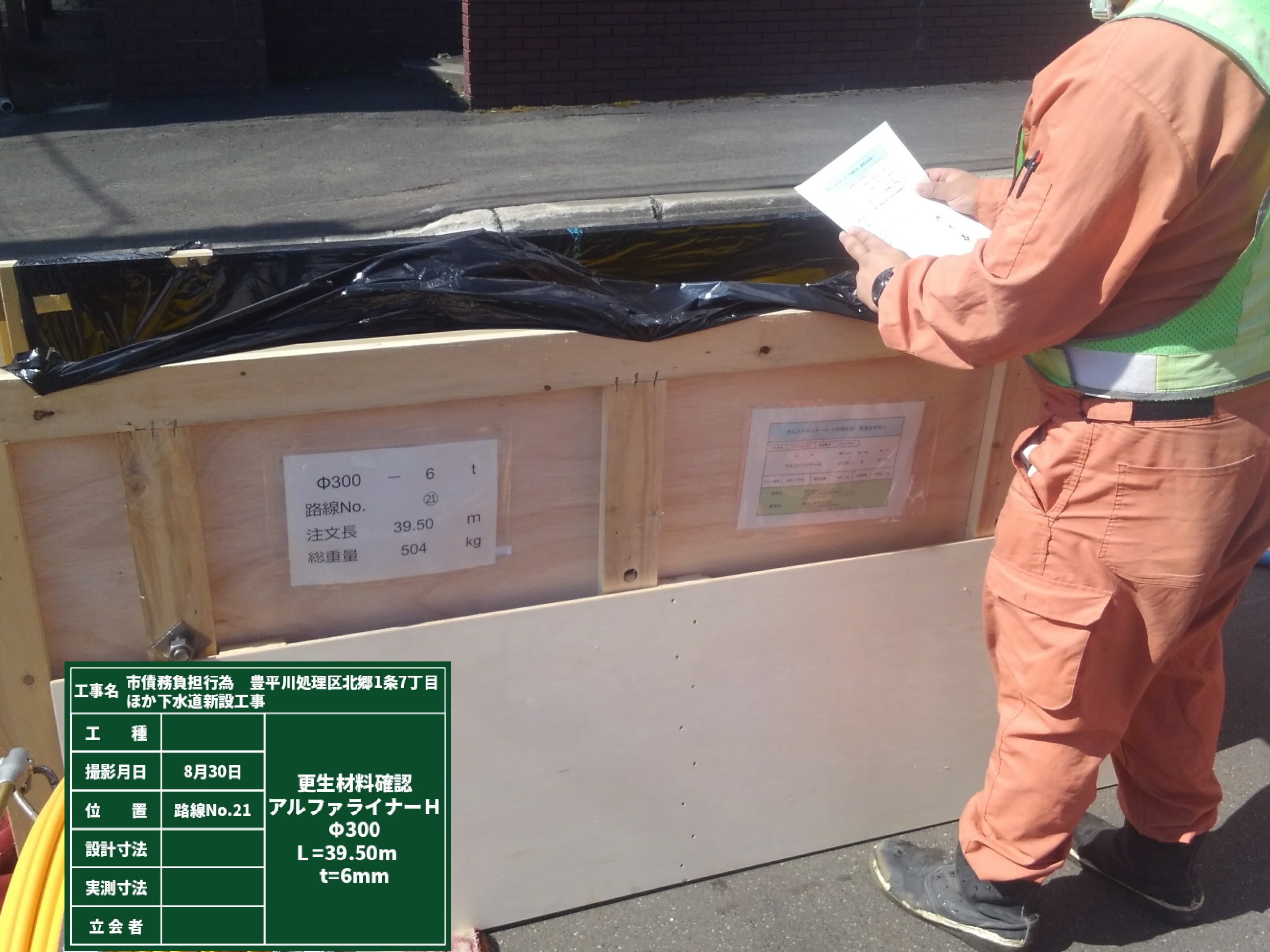

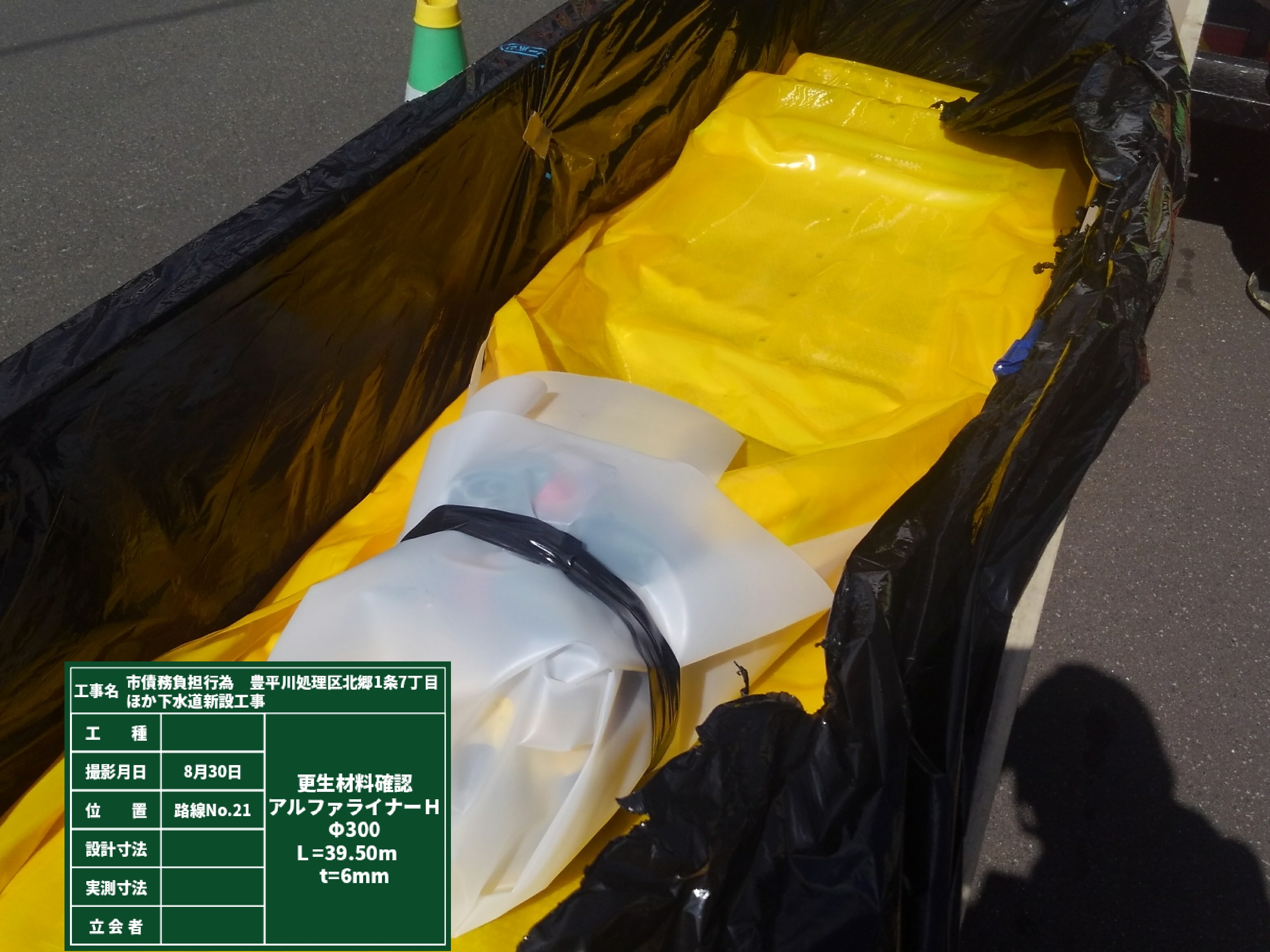

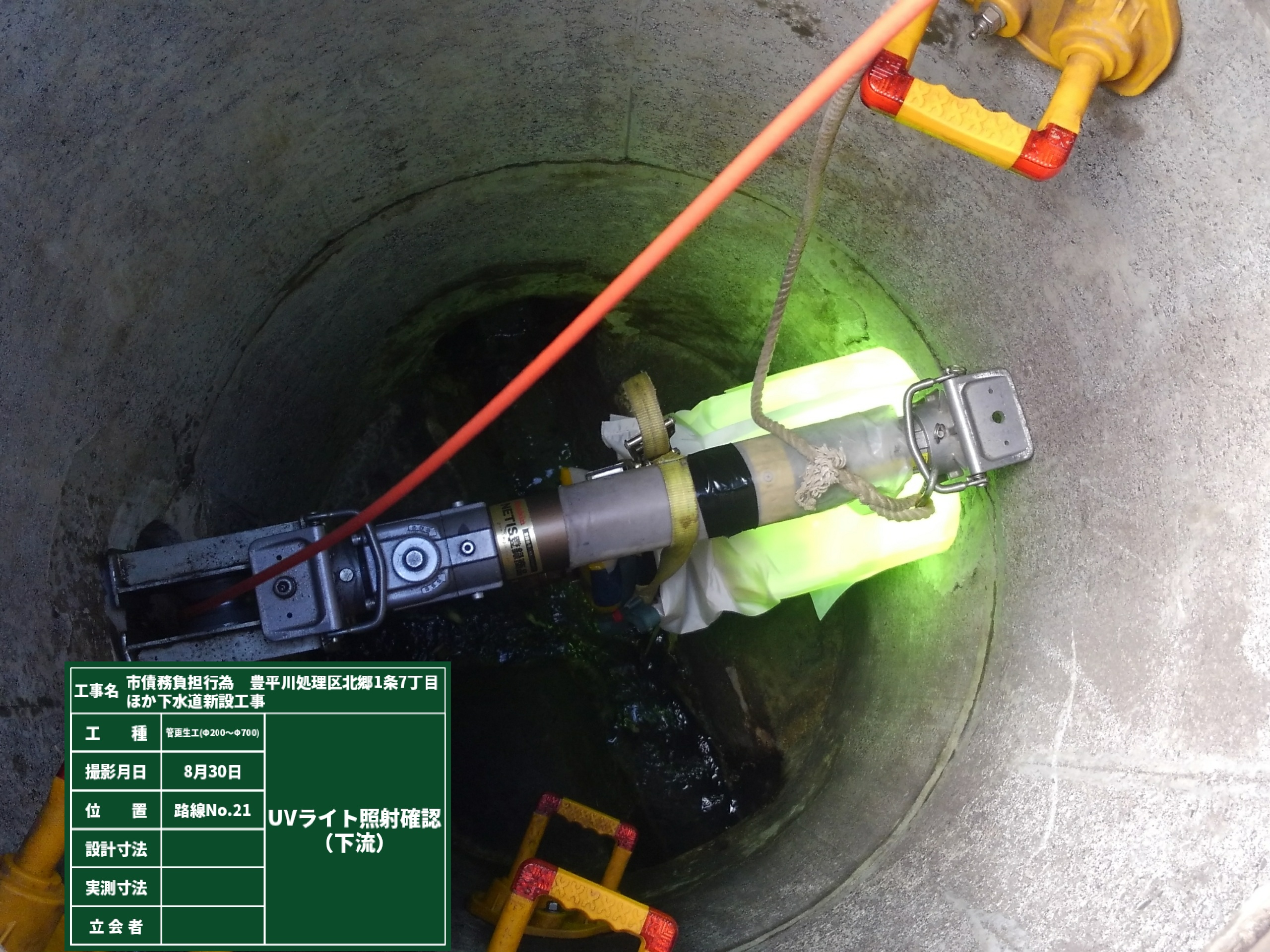

【8月末】 計画:51.5% 実施:59.9%

8月1日より始まった管更生のおける本施工は雨天の影響により、施工路線の変更などが発生しましたが、順調に施工が進んでおります。(8月末時点で17/25路線が完了) 今後につきましては9月7日、8日に夜間対象区間(北13条・北郷通り)の施工を行います。その後、翌週9月12日には本施工が完了し、仕上げ等の施工を9月15日までに行い 当工事における施工はすべて完了となります。

ここまで、周辺にお住いの皆様のご協力もあり、事故もなく順調に施工が進んでおります。残り僅かとはなりますが、引き続き道路規制時の安全管理には細心の注意を払い、 近隣にお住いの皆様にご迷惑をお掛けしない様、施工致しますので、ご協力の程宜しくお願い致します。
