進捗状況

【5月末】 計画:17.0% 実施:15.8%

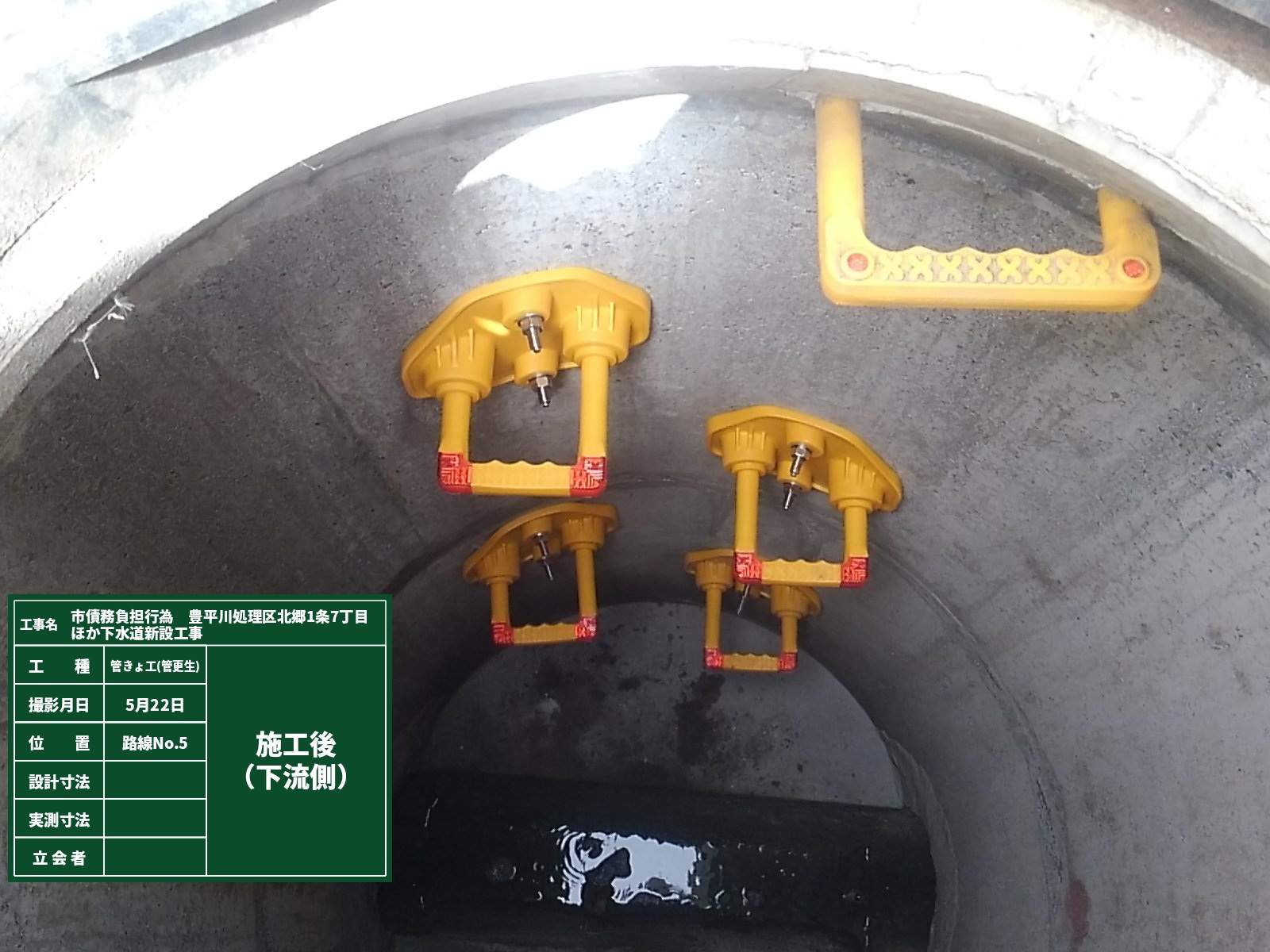

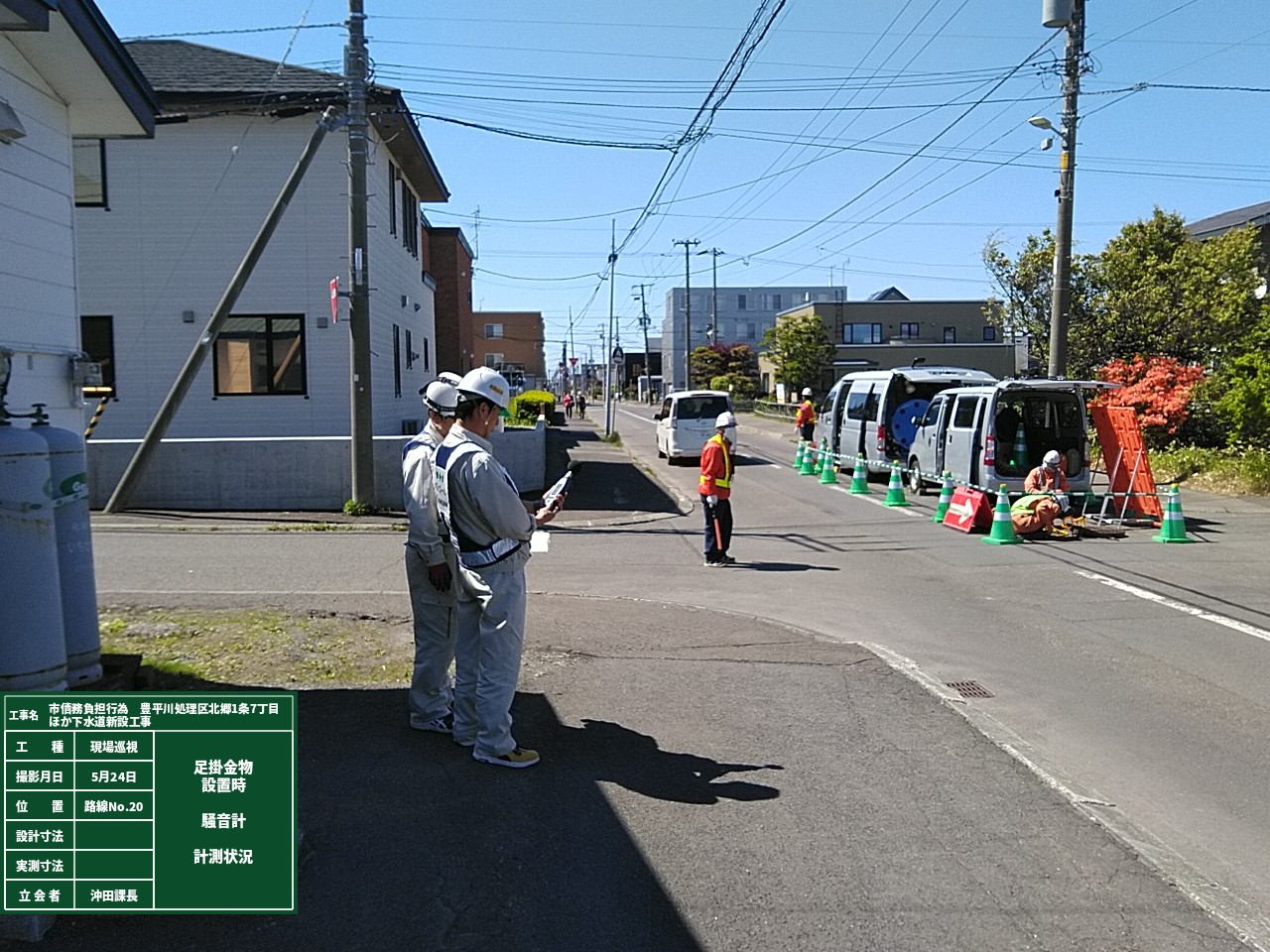

4月12日より始まった管更生における事前調査は、5月1日をもって調査を完了致しました。 その後、5月22日~5月25日にてマンホール内を昇降するための設備(足掛金物)の撤去・設置を施工致しました。 今後の予定としましては、本日6月1日より管更生を行うための事前処理工を各路線にて行います。(6月1日~6月16日予定) 事前調査時と同様の交通規制が発生する事から、各路線周辺にお住まいの皆様には大変ご迷惑をお掛け致しますが、 引き続きご協力の程よろしくお願い致します。

 ※画像はクリックすると拡大します。
