進捗状況

【9月末】 計画:71.2% 実施:53.2%

【高架橋部】

9月4日に壁高欄の最終スパンのコンクリート打設を行い、歩道部の中詰めコンクリート打設を完了。

【補強土壁部】

引き続き防護柵基礎工を実施。重力式擁壁部より終点側は、置換層・下層路盤まで施工完了。

10月は高架橋部の作業足場解体作業があり、高所からの転落災害や落下物による第三者災害が予想されます。 安全な親綱設置と墜落制止用器具の適正使用を徹底していきたいと考えております。 厳しかった残暑もひと段落し、一気に日没時間が早くなってきておりますので、日暮れ時間帯の車両運転時の 交通事故や重機と作業員の接触災害の防止に努めて参ります。

 ※画像はクリックすると拡大します。

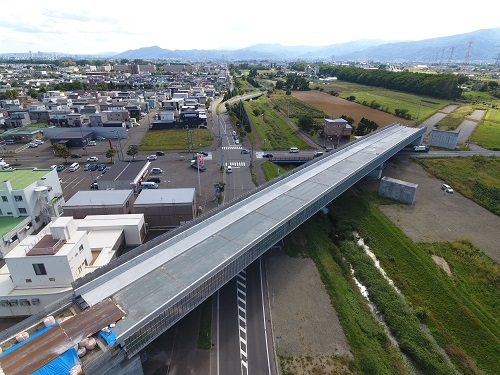

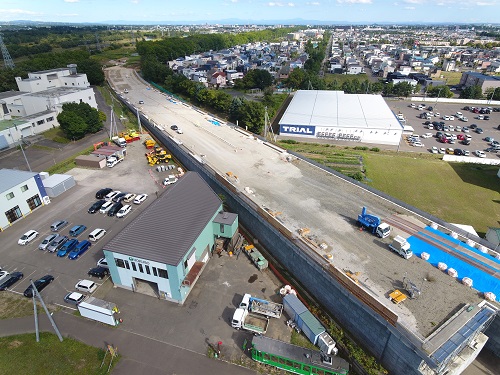

●現場現況写真

●夜間通行止めのお知らせ

屯田4番通の下図の路線にて、夜間通行止めを実施いたします。ご迷惑をおかけいたしますが、ご協力をお願いいたします。

●インターンシップ①

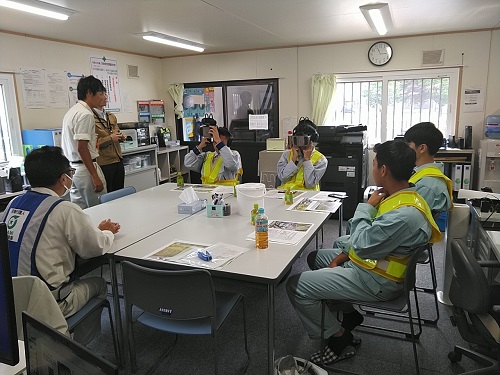

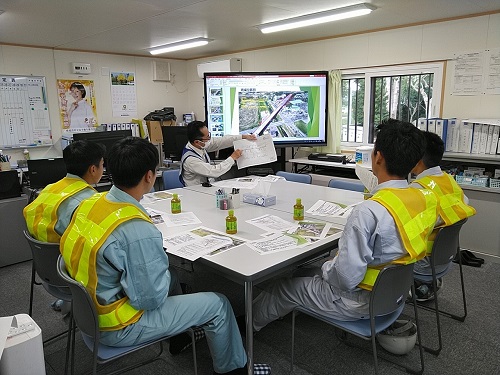

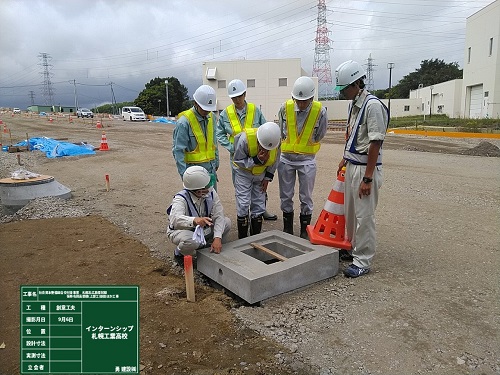

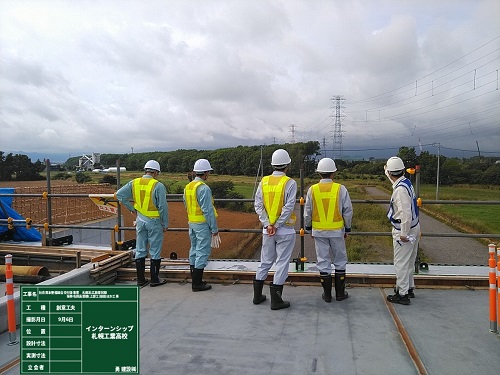

9月6日(札幌工業高校生) 建築科2名・土木科2名

●インターンシップ②

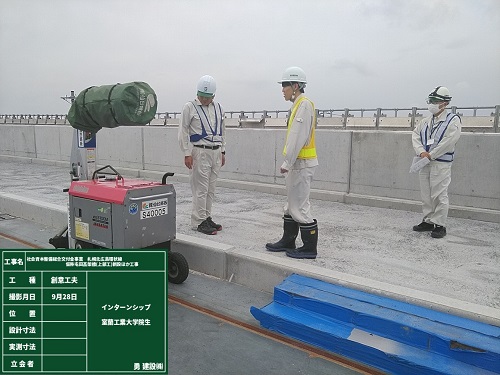

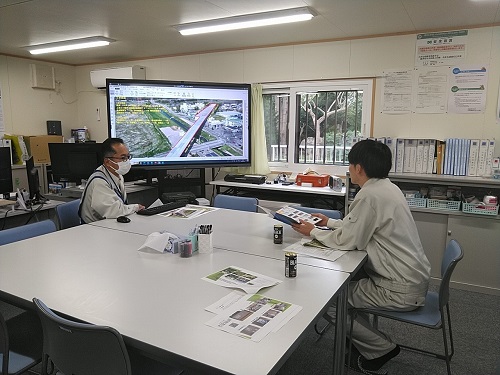

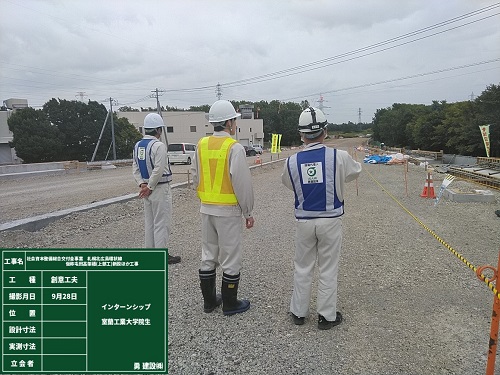

室蘭工業大学院生1名

●工事施工状況

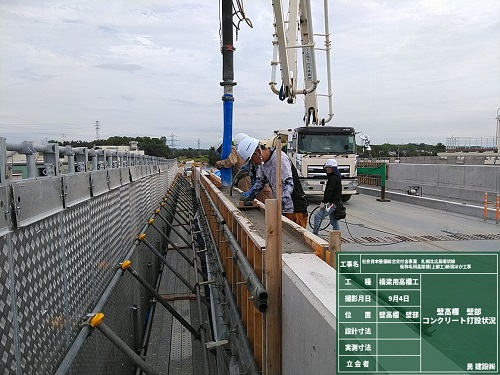

壁高欄 壁部 コンクリート打設状況

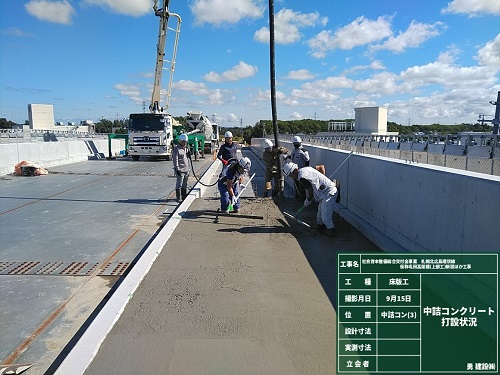

歩道部 中詰コンクリート打設状況

防護柵基礎 型枠組立状況

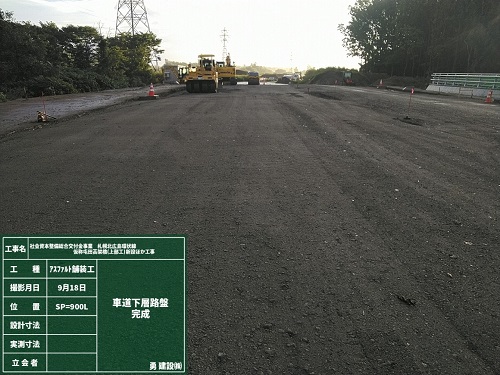

重力式擁壁部 車道下層路盤  完了
