社会資本整備総合交付金事業 道道札幌北広島環状線 仮称屯田高架橋(上部工)新設ほか工事
8月2023

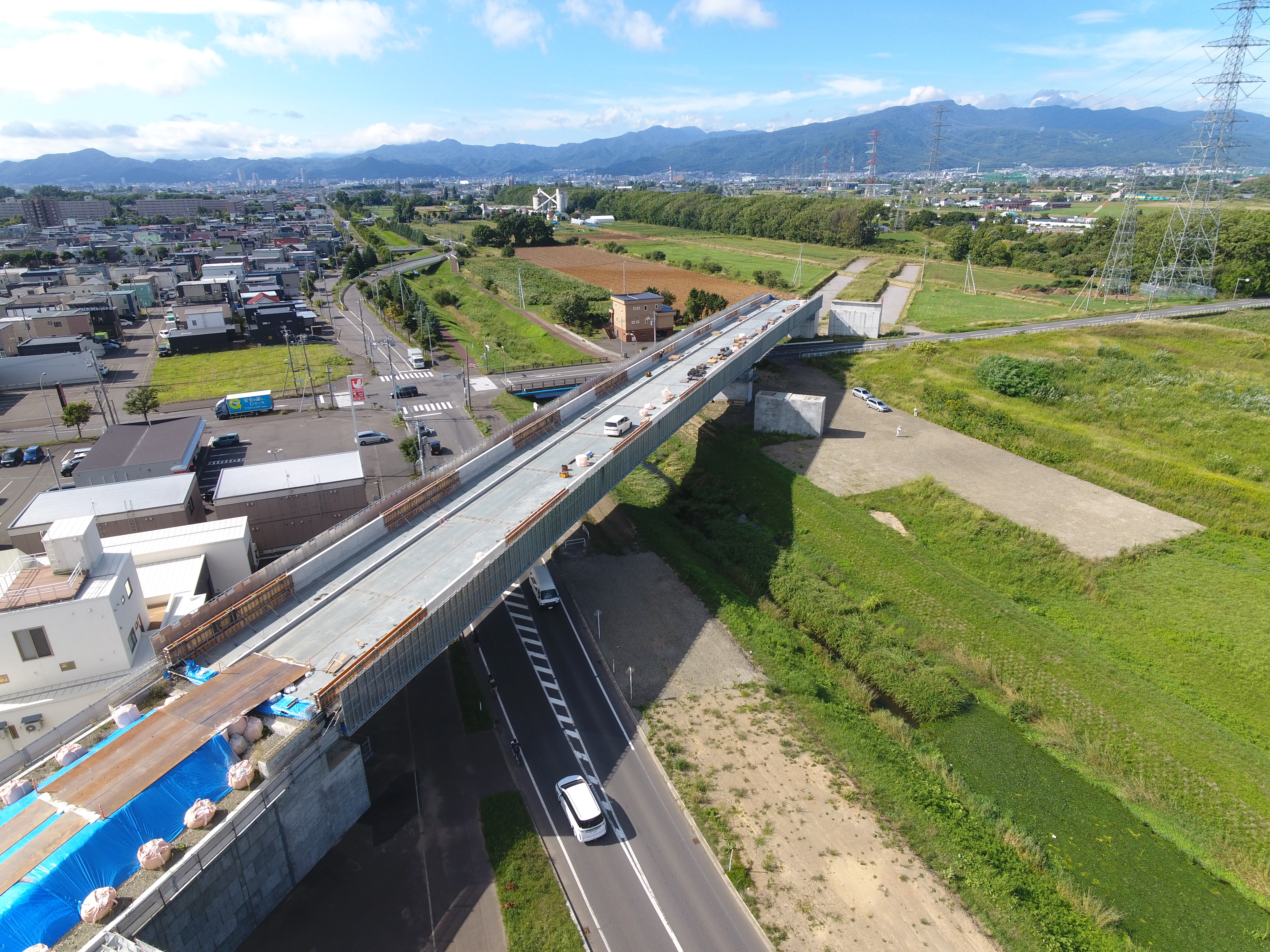

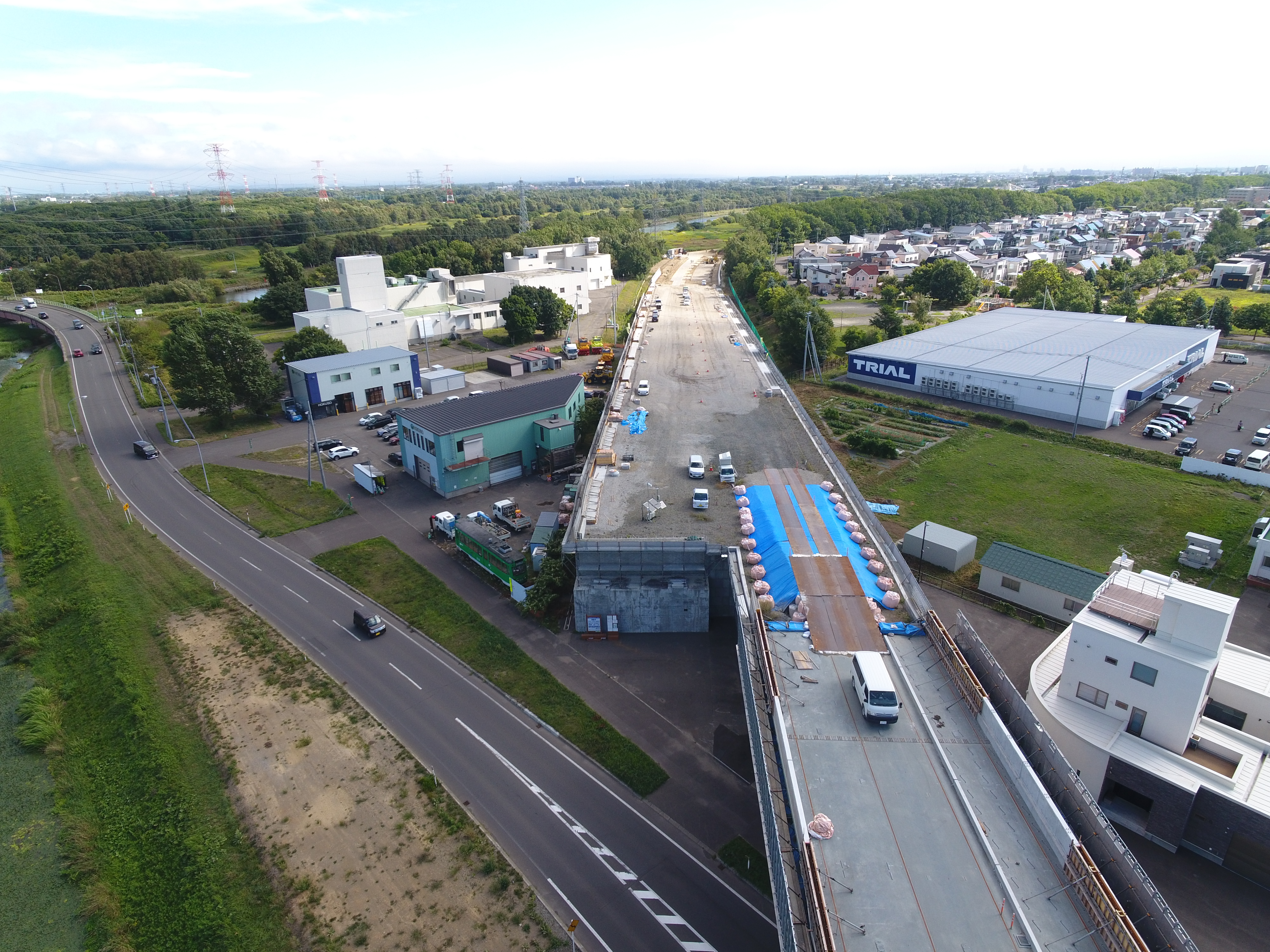

2023年工事:施工状況
進捗状況
【8月末】 計画:61.5% 実施:41.2%
【高架橋部】

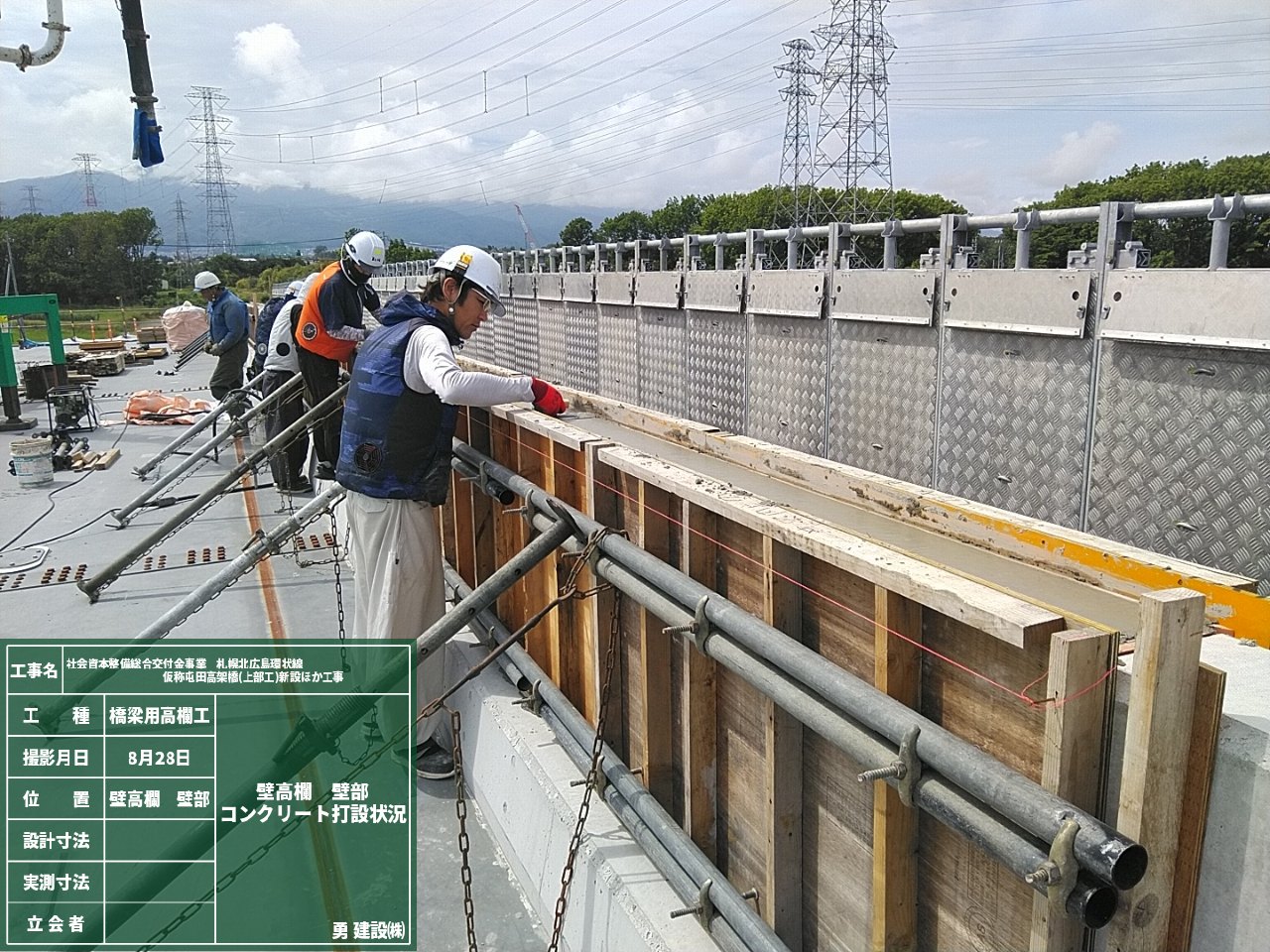

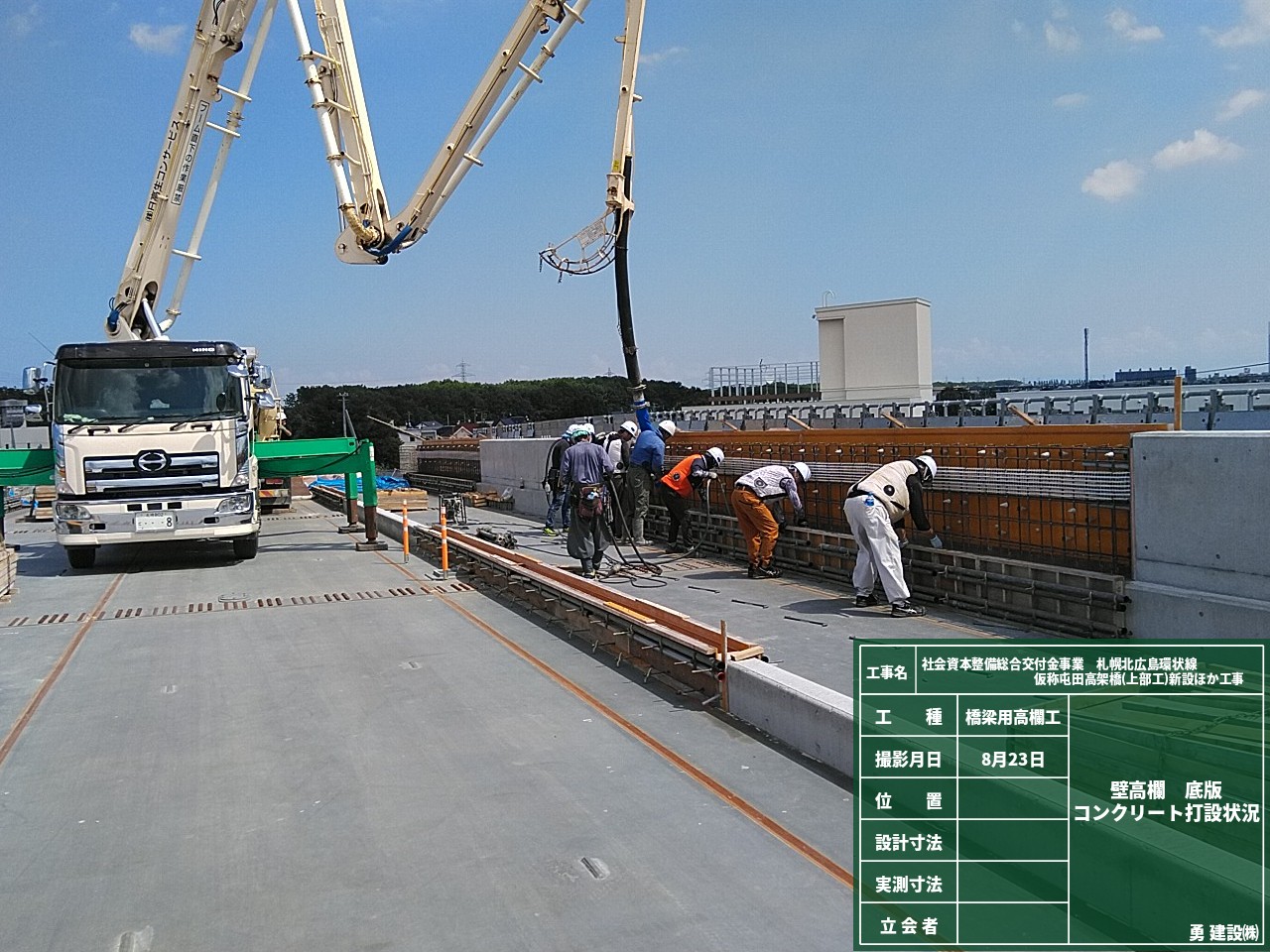

引き続き、壁高欄の鉄筋、型枠、コンクリート打設作業を実施。
【補強土壁部】

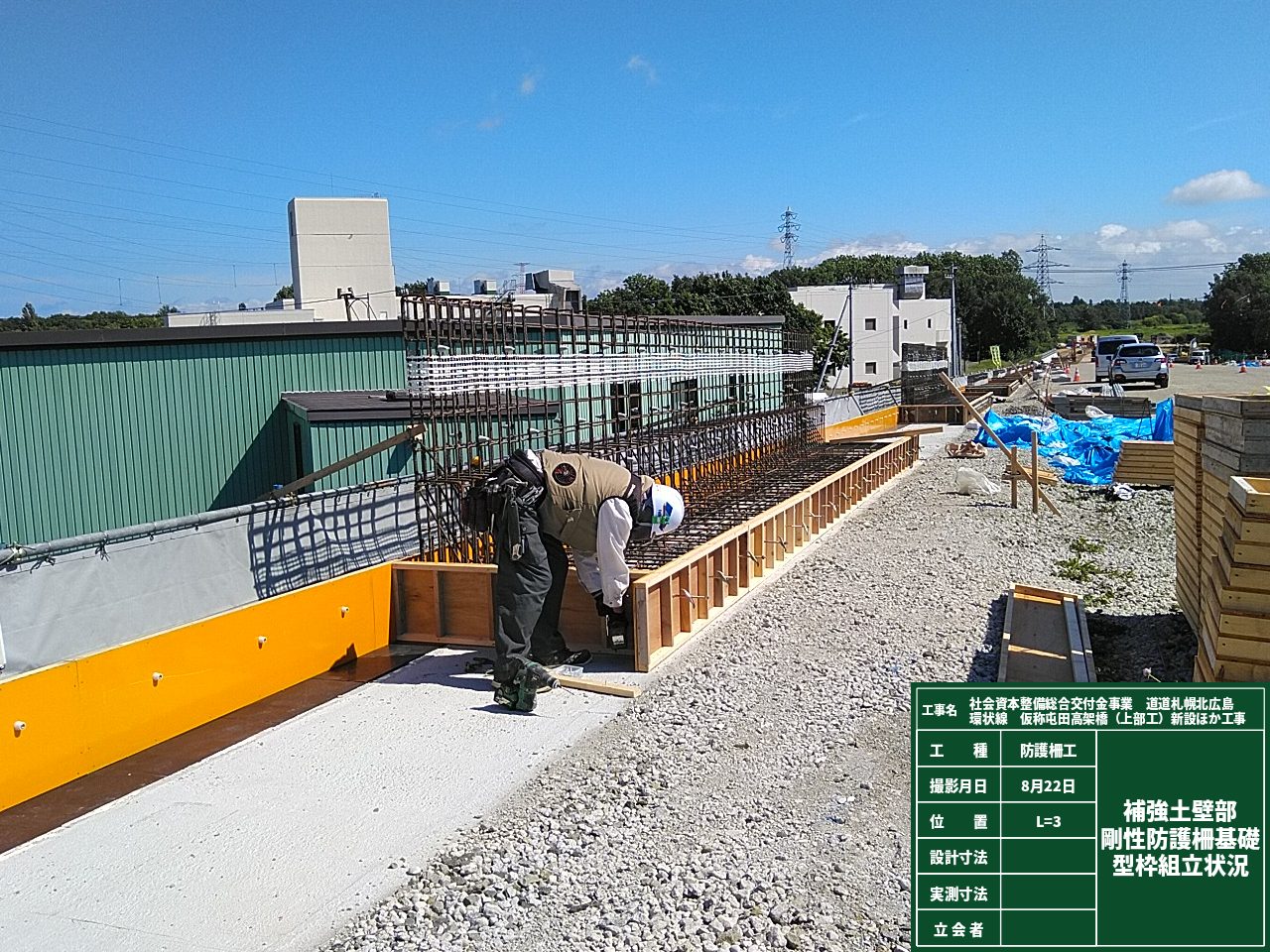

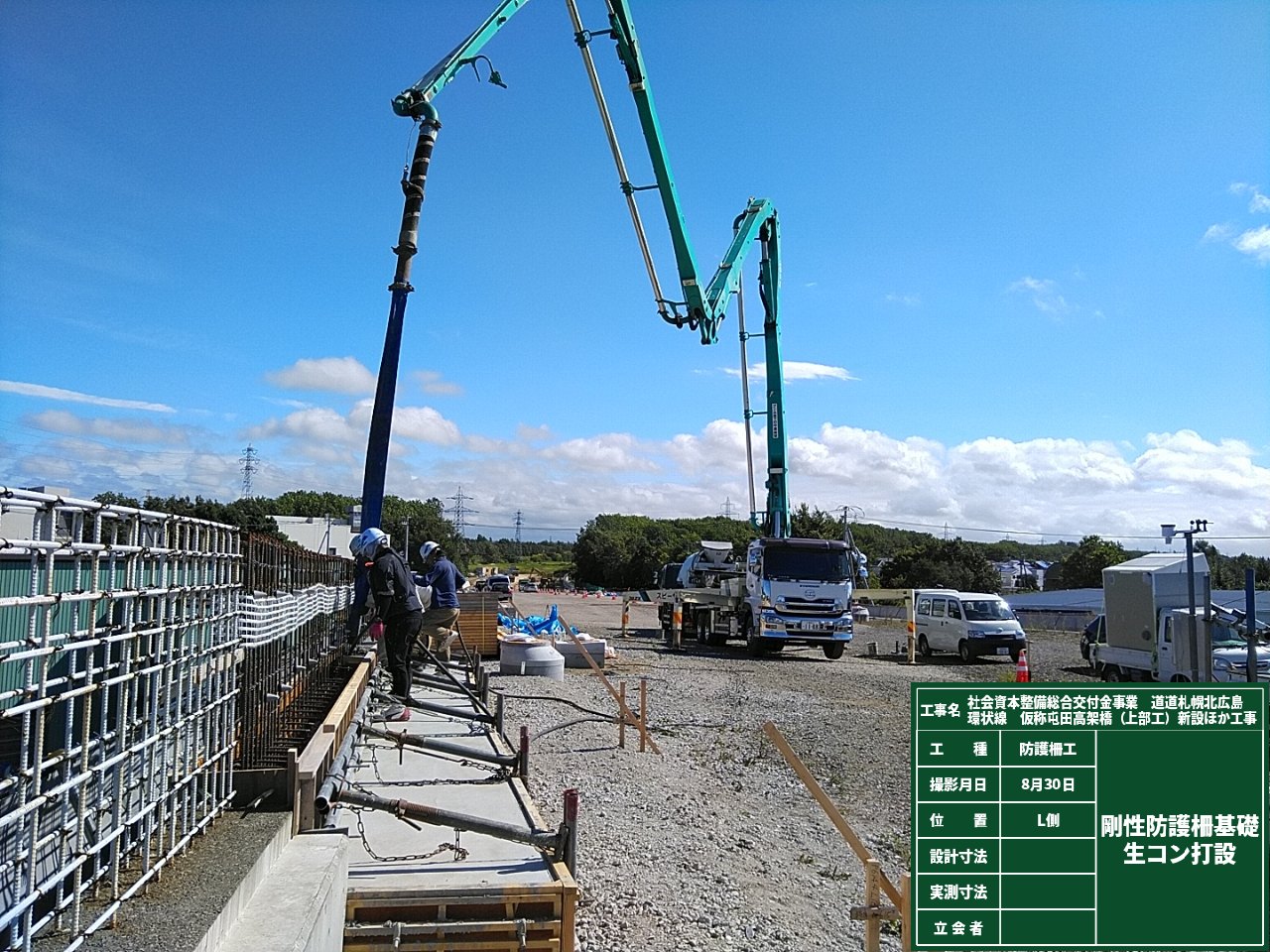

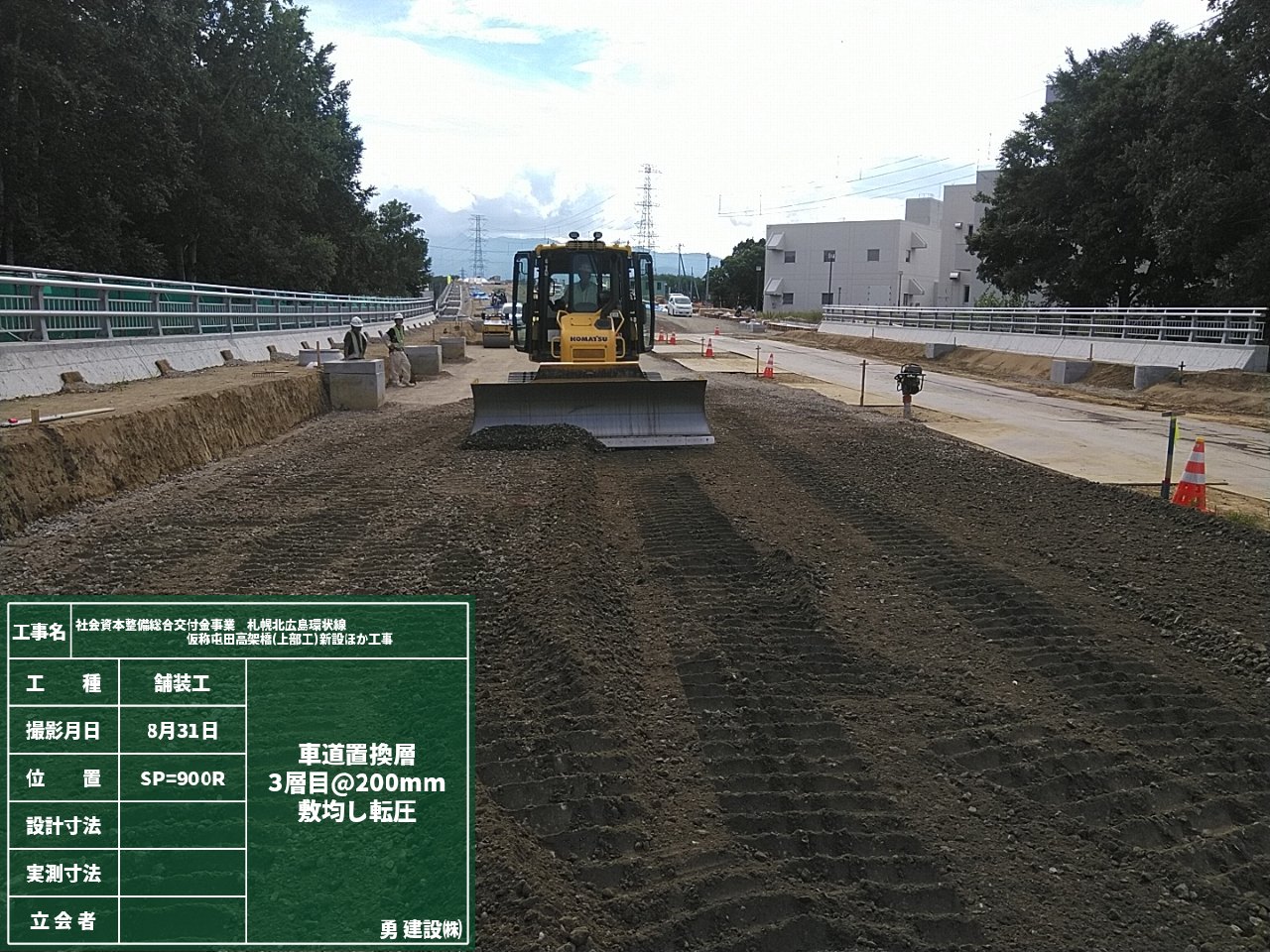

引き続き、鉄筋組立作業、道路土工・路盤工を平行して実施。8月中旬から防護柵基礎工の型枠組立作業を実施。
8月2023
2023年工事:施工状況
引き続き、壁高欄の鉄筋、型枠、コンクリート打設作業を実施。
引き続き、鉄筋組立作業、道路土工・路盤工を平行して実施。8月中旬から防護柵基礎工の型枠組立作業を実施。
