進捗状況

【7月末】 計画:35.8% 実施:24.4%

【高架橋部】

壁高欄の鉄筋、型枠、コンクリート打設作業を実施。

【補強土壁部】

鉄筋組立作業、道路土工・路盤工を平行して実施。路盤工は再生砕石を使用しており、粉塵が発生しやすいので、こまめに散水し 飛散防止に努めております。 8月は夏本番にを迎え、高温多湿による警戒が最も必要な時期になりますので、引き続き、こまめな休憩や水分補給など、場面に応じた 熱中症対策を心掛けていきたいと思います。

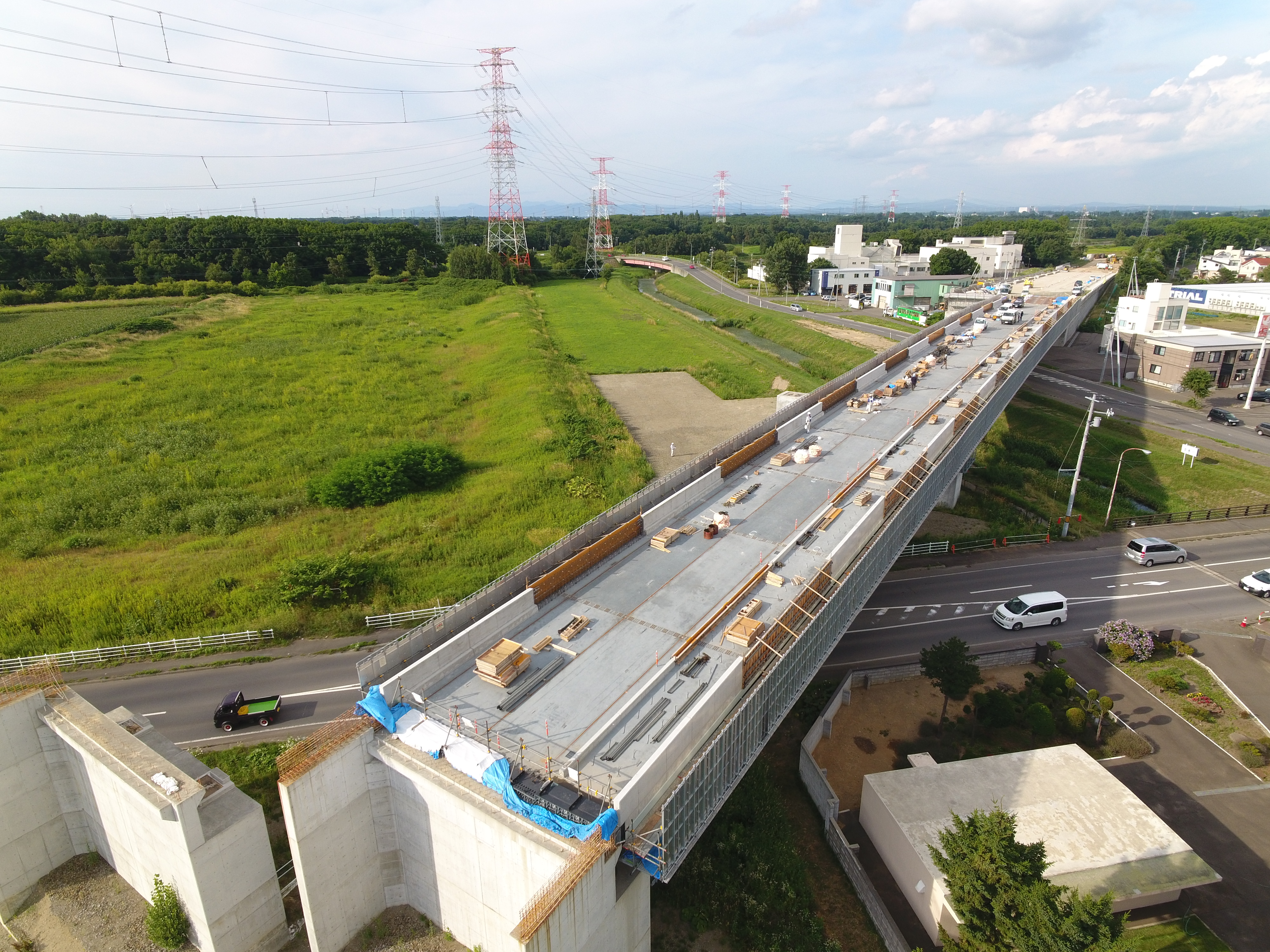

●現場現況写真

●熱中症対策

【ソーラーハウス】熱中症防止のため、休憩の際に利用しています。エアコンもあり快適な空間です。

●グリーンカーテンプロジェクト(ゼロカーボン社会を目指して)

モロッコインゲン

成長著しく毎日収穫があります。

ゴーヤ

10cmほどの小さな実がなり始めました。

●発注者の現場見学会

今年度の札幌市新採用職員の方々に向けに、現場見学会が開催されました。

●工事施工状況

 【高架橋部】

壁高欄 型枠組立

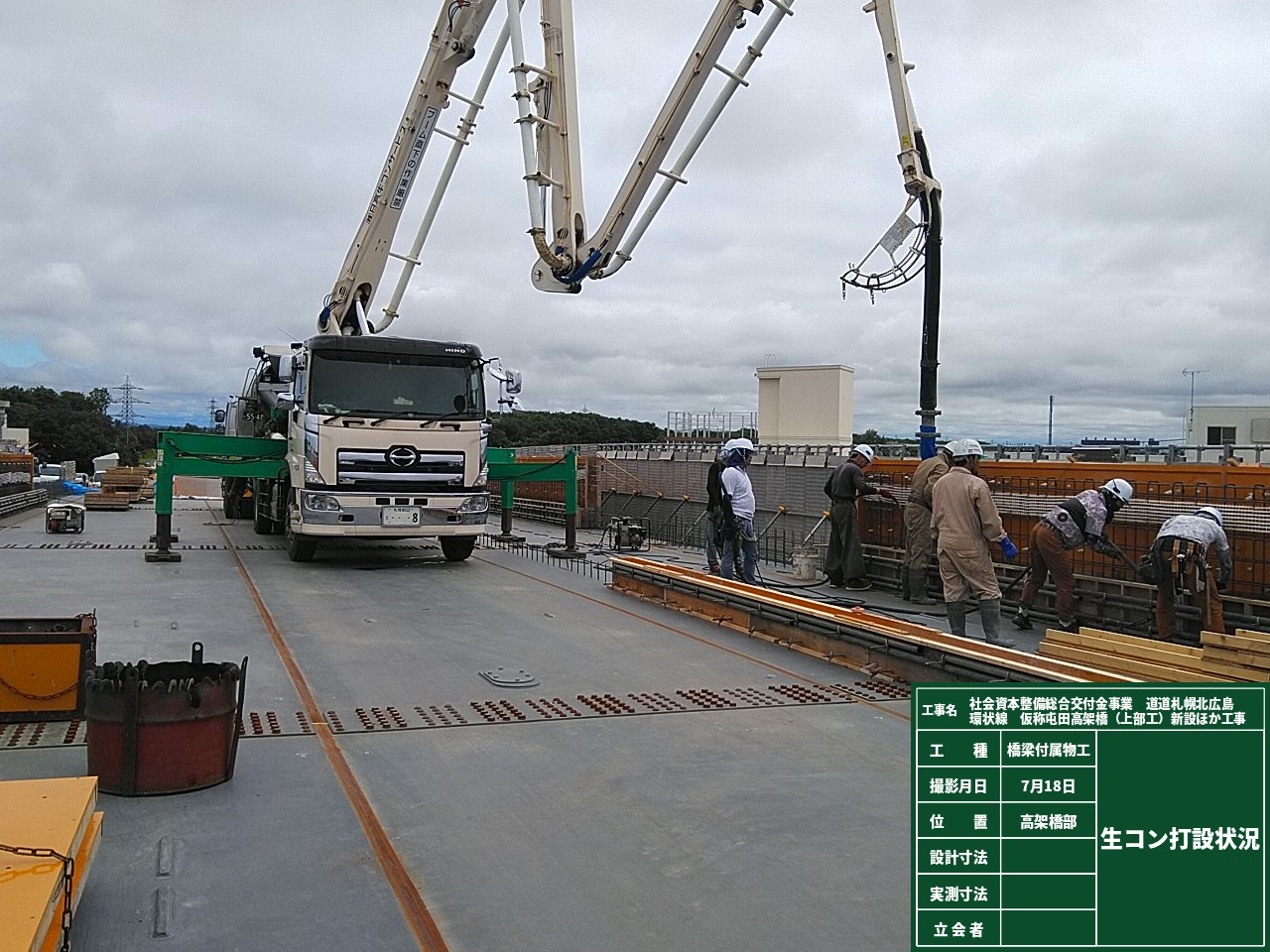

壁高欄 コンクリート打設

 【補強土壁部】

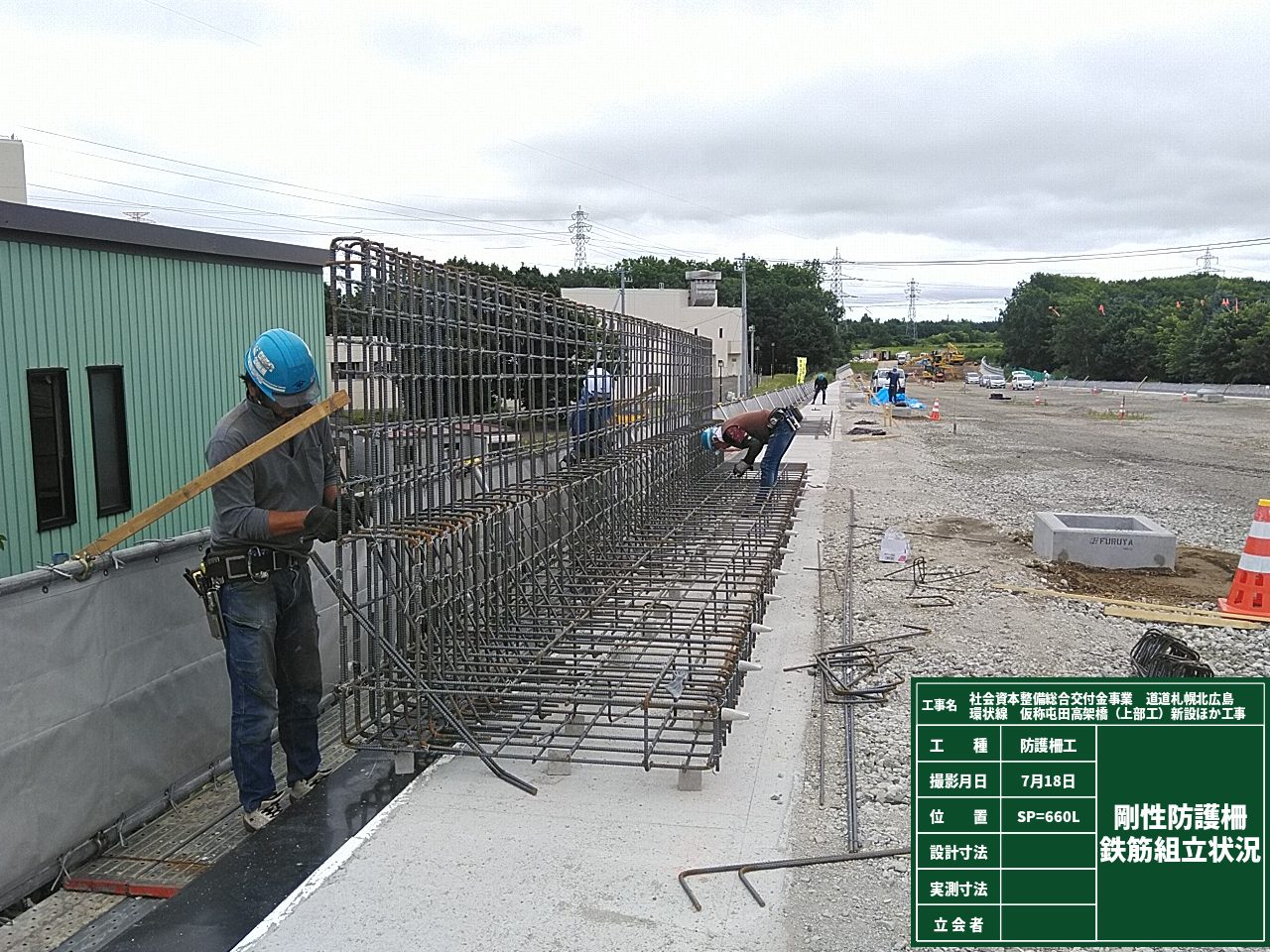

剛性防護柵 鉄筋組立

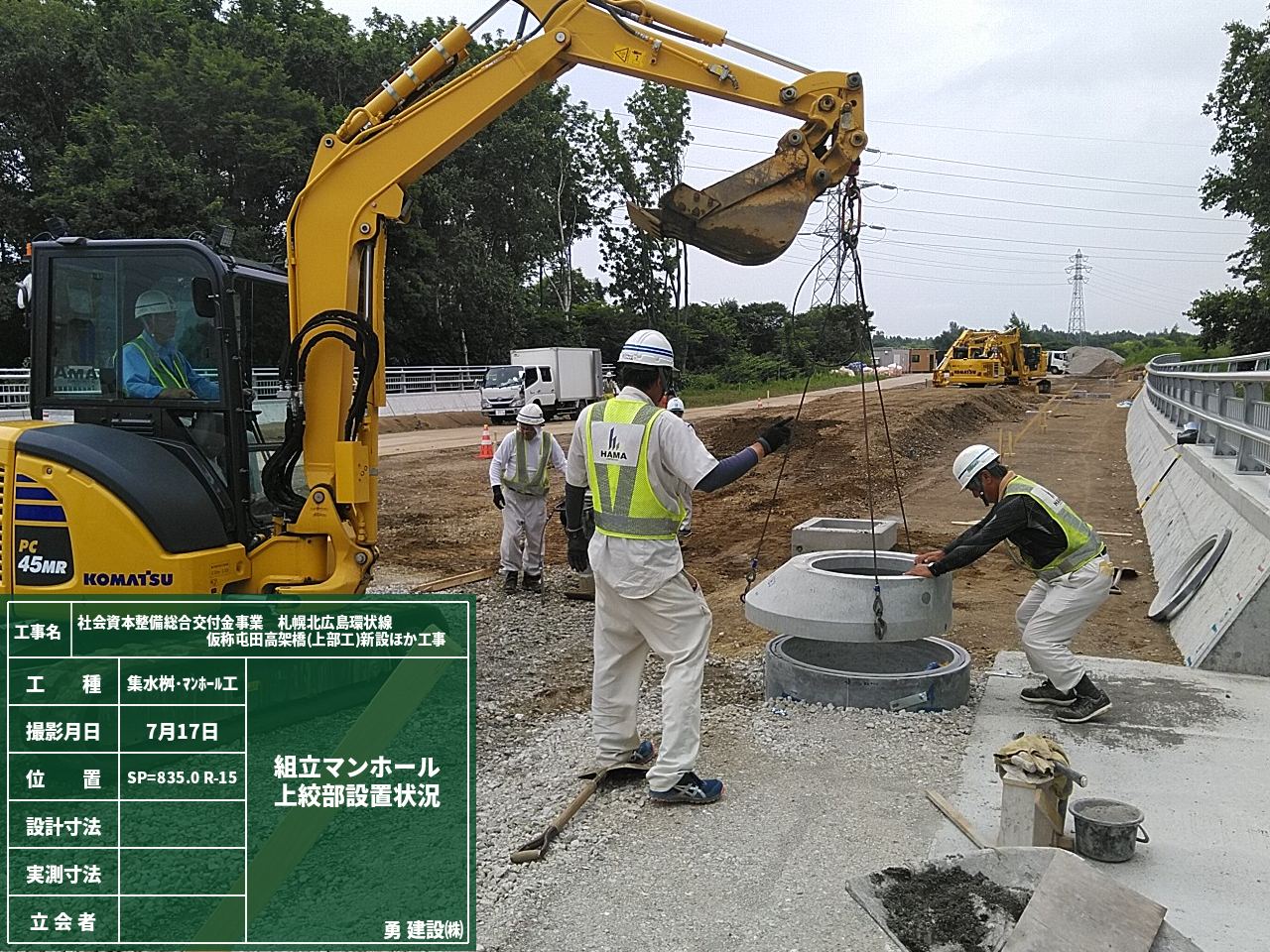

排水構造物工

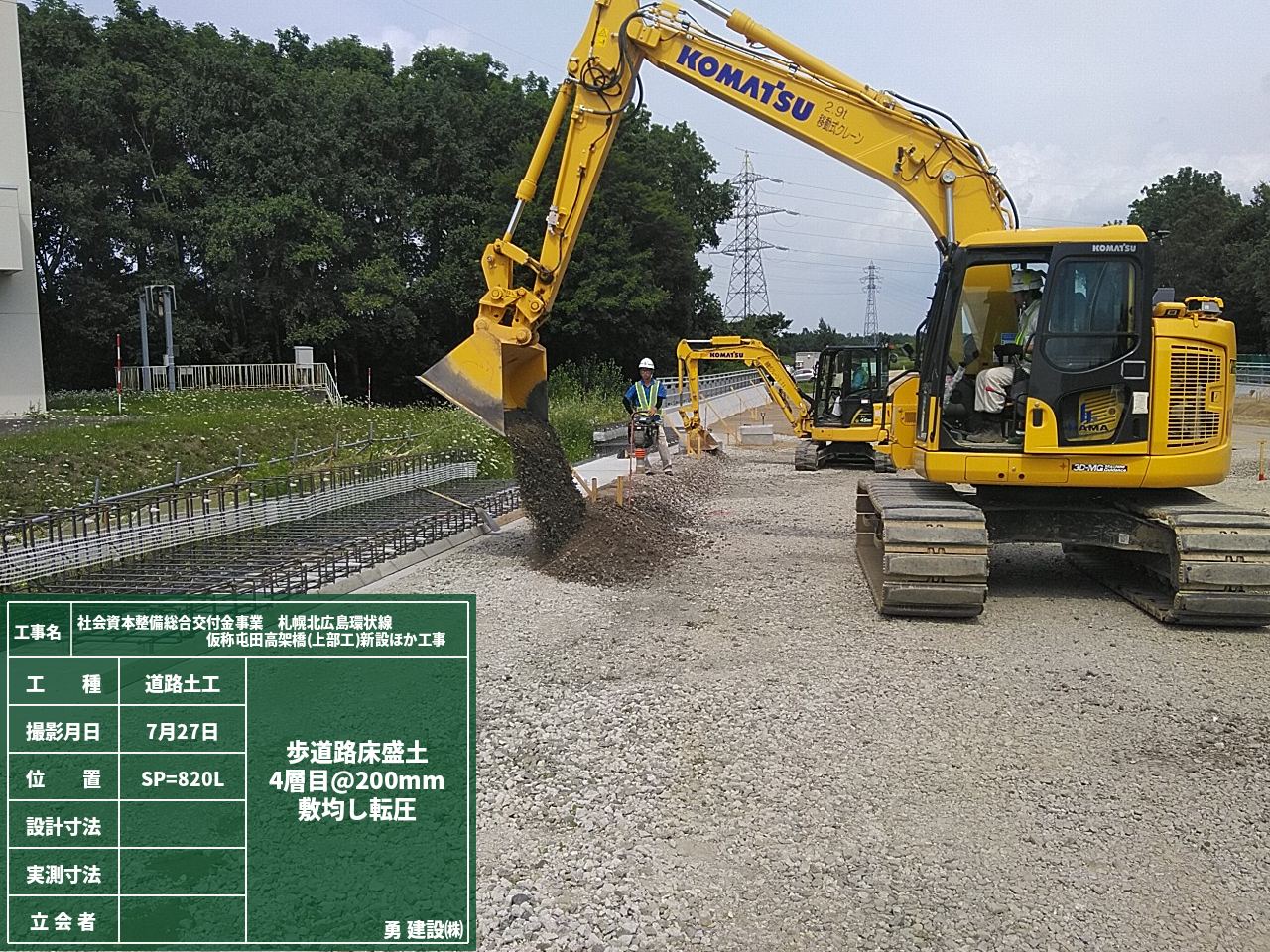

舗装工(道路土工)

 【ゲート入り口前】

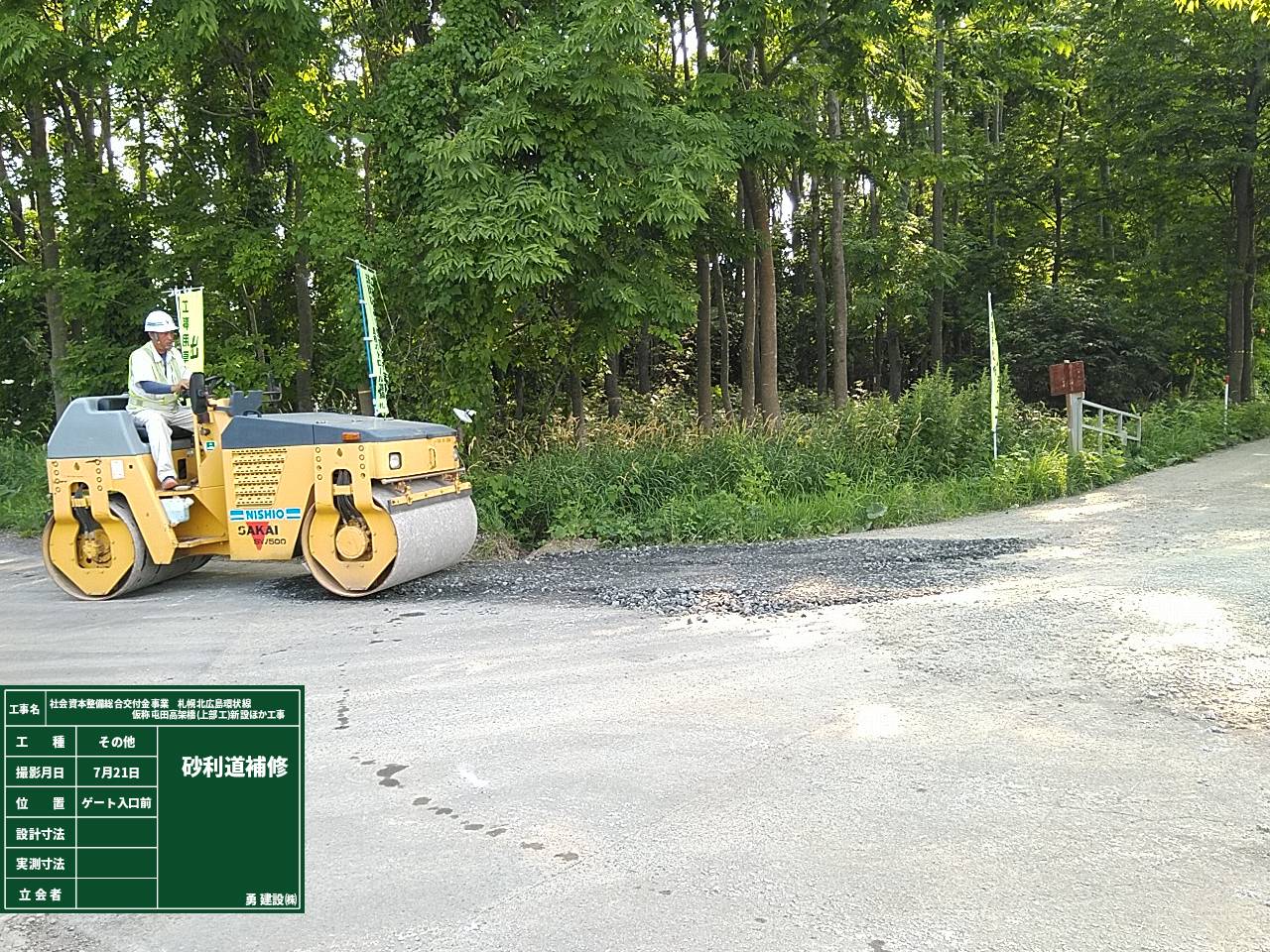

凹凸を補修しました

●その他

近くの防風林につがいのキジが住みついています。時々現場にも現れ、急にキーッと大きな鳴き声をあげ、驚かされます。 数日前には子供のような小さなキジも一緒に現れました。
