施工状況

今月初めから工事用道路造成・敷鉄板敷設を行い本工事がスタートしました。集水桝の設置から始まり、RC管布設・PC柵渠設置・法面整形と少しずつ現場が形になってきました。 作業中は隣接している農地への粉塵飛散防止対策として現場内の散水を行っています。また、残土等の搬出時は簡易重量計を使用し積載重量の確認を行っています。 来月からはマンホールの設置・台付管布設を行いながら新琴似通にて横断管布設を片側交互通行規制にて行います。規制期間は7月5日~23日を予定しておりますが進捗により前後する場合があります。 近隣の皆様方にはご不便・ご迷惑をお掛け致しますが何卒ご理解とご協力を賜りますようお願い申し致します。

 ※画像はクリックすると拡大します。

敷鉄板敷設

集水桝設置

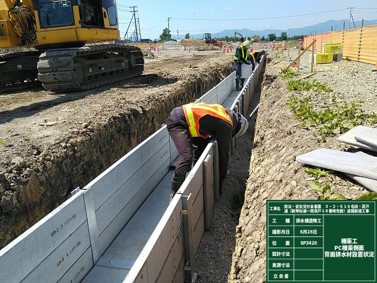

PC柵渠設置

法面整形

粉塵対策 散水

簡易重量計による積載重量確認

6月30日現場全景

創意工夫

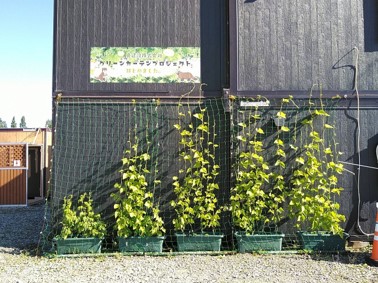

■勇建設グリーンカーテンプロジェクト

本社にて育成していた植物を現場事務所に設置しました。河原専務主導のもと安全品質環境部の皆さんがネットを設置してくれました。枯らさないように大事に育てます

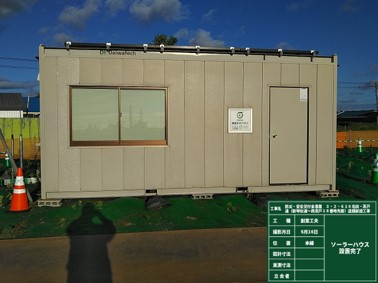

■ソーラーハウスの設置

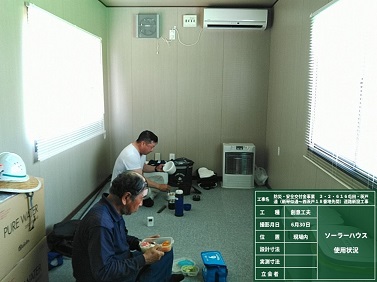

現場で働いてくれている作業員さんたちの熱中症対策としてエアコン・冷蔵庫付きのソーラーハウスを設置しました。 日陰のない現場なので休憩時間を少しでも快適に過ごして貰いたいです。
