新陽小学校流域貯留施設整備工事
12月2022
2022年工事:施工状況
進捗状況

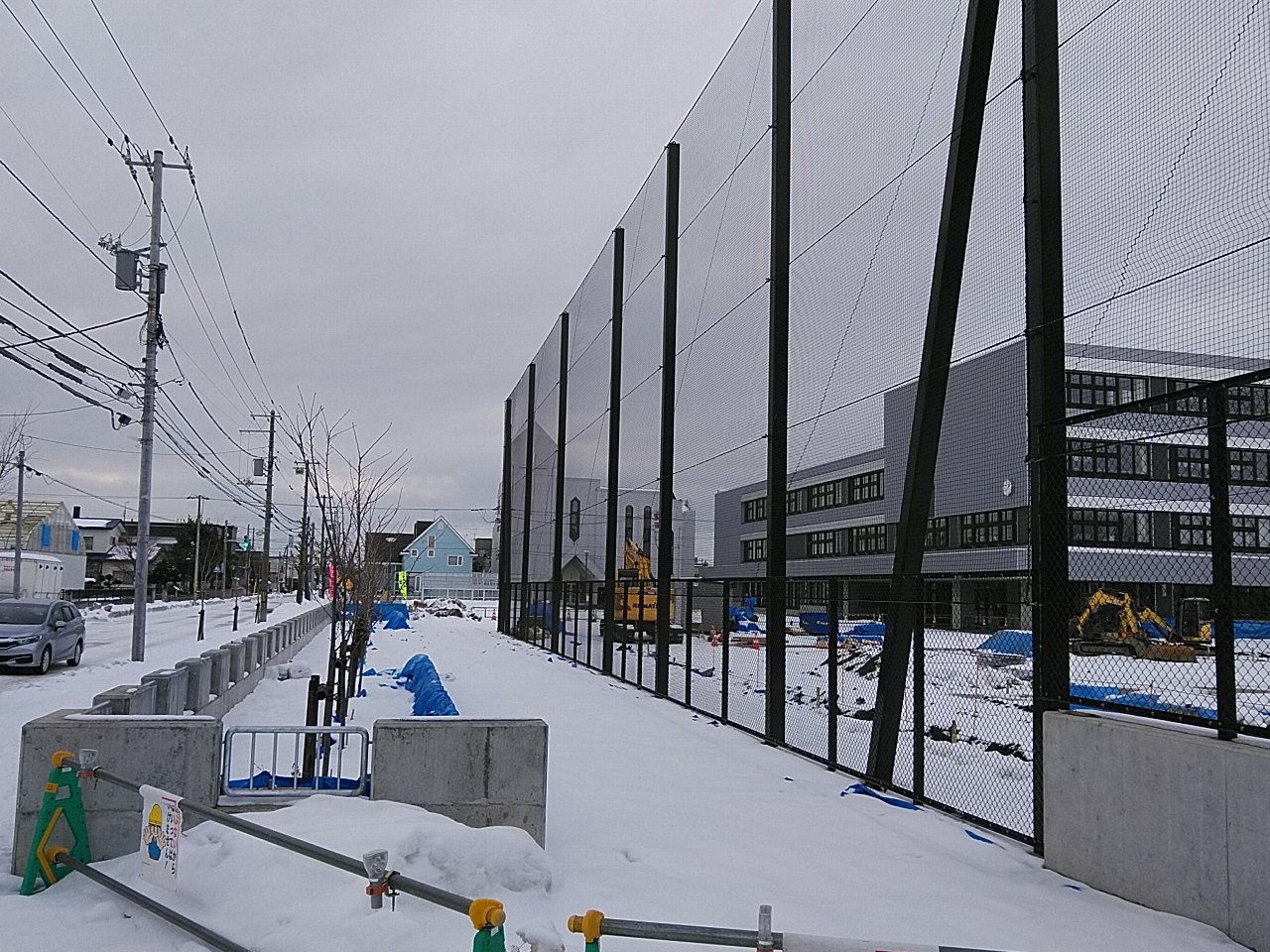

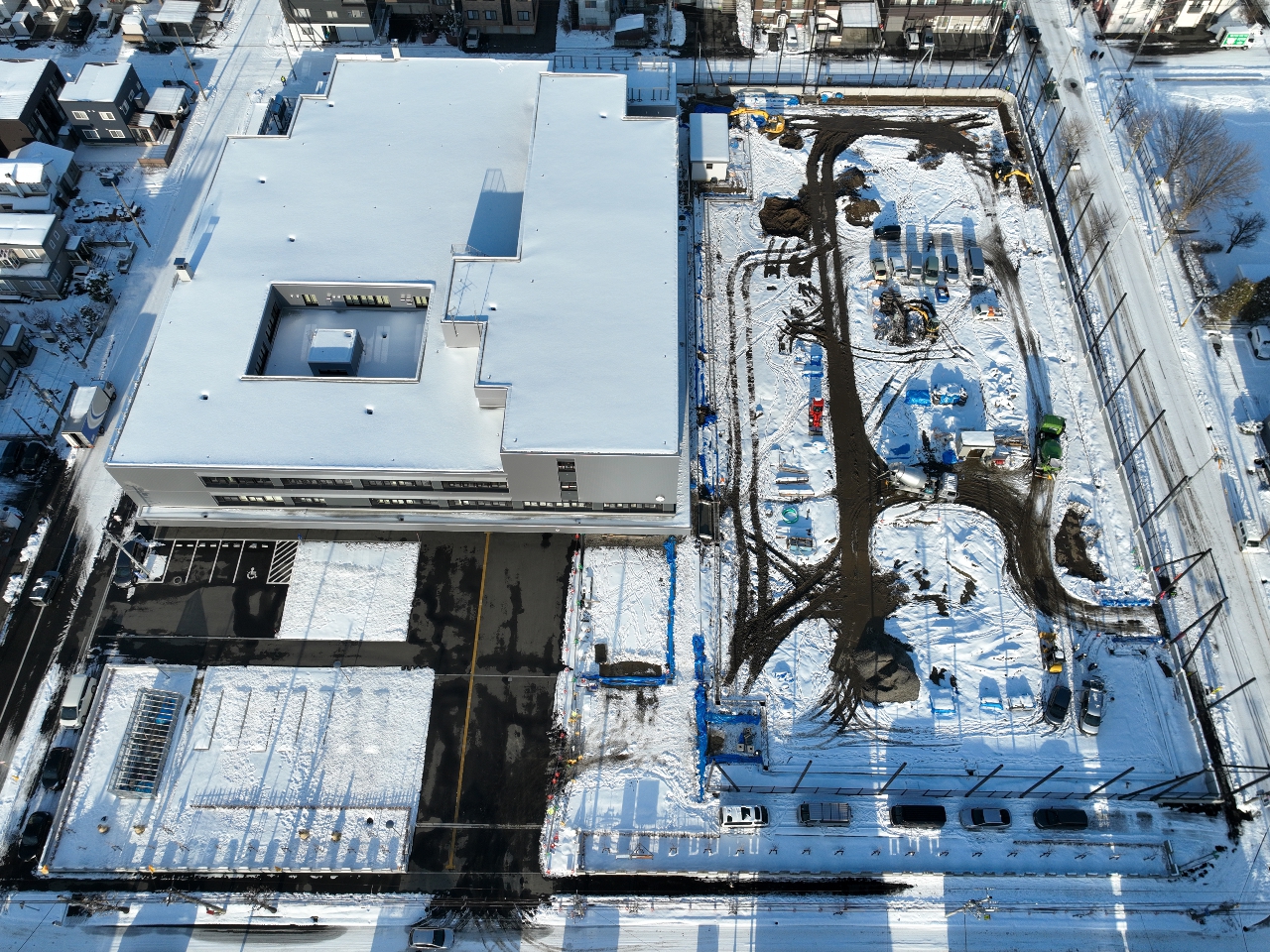

グラウンド外周の防球フェンスの支柱建て込みとネット布設が完了。同じくグラウンド外周の皿型側溝を含む排水工、植樹も完了しました。 来年1月に持ち越す工種は、グラウンドの地下排水工暗渠管Φ100mmの布設工事~施工延長約L=1,000mの内650mの布設、 及びグラウンドコート舗装工A=3,590m2の・基層(路盤砂)t=10cm・中層工(赤土)t=7cm・表層(砕石ダスト)t=3cmの施工となります。 工程としては、来年1月末までギリギリなところですが、何とか工期の2月7日に工事完了が出来そうな見込みです。 あとわずかとなりますが、工事完成と無事故達成を目指して工事を進めています。
