《そうけん・勇 経常建設共同企業体》
常呂河口漁港海岸 農山漁村地域整備交付金工事
11月2024
2024年工事:施工状況

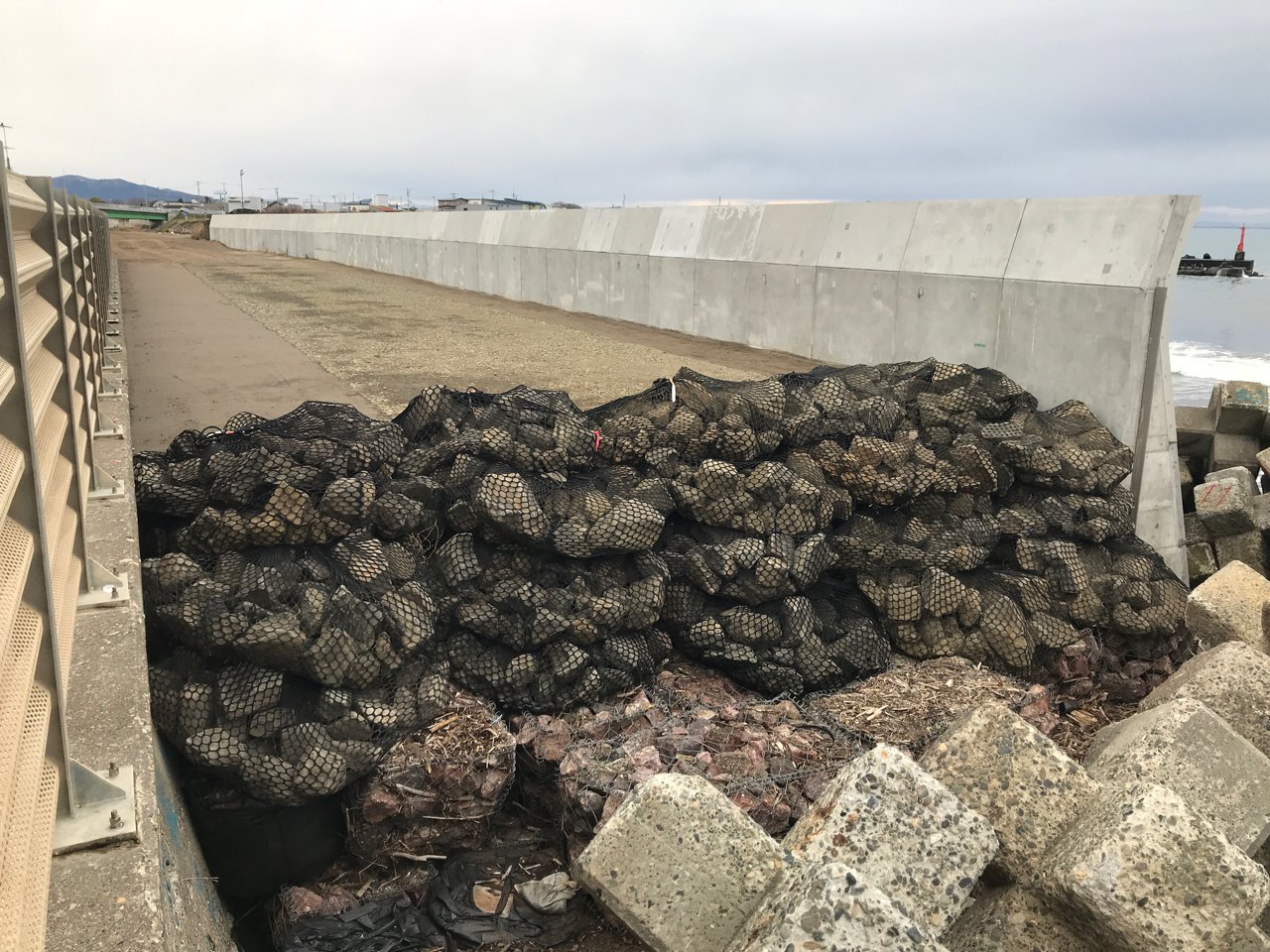

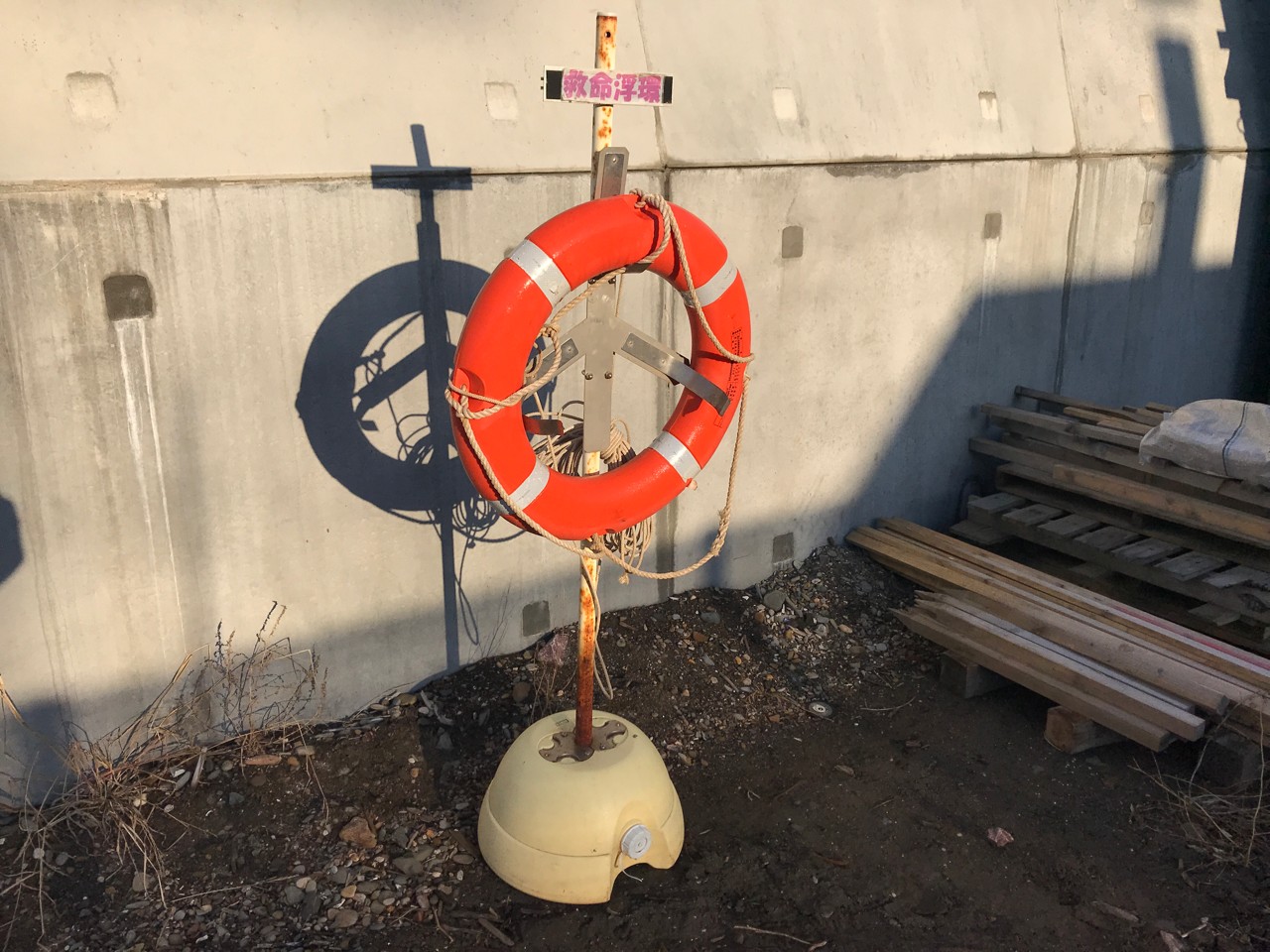

現場完成

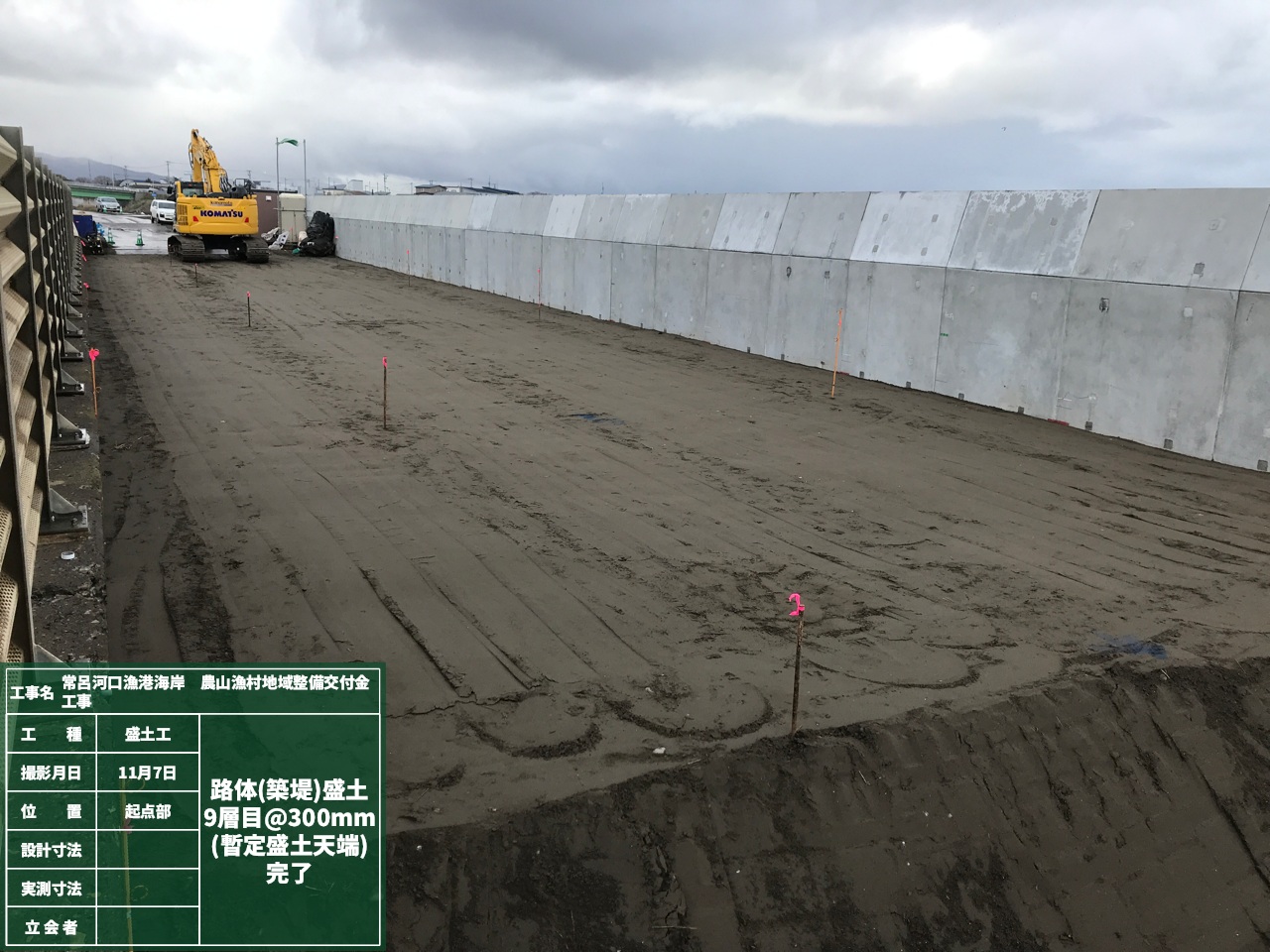

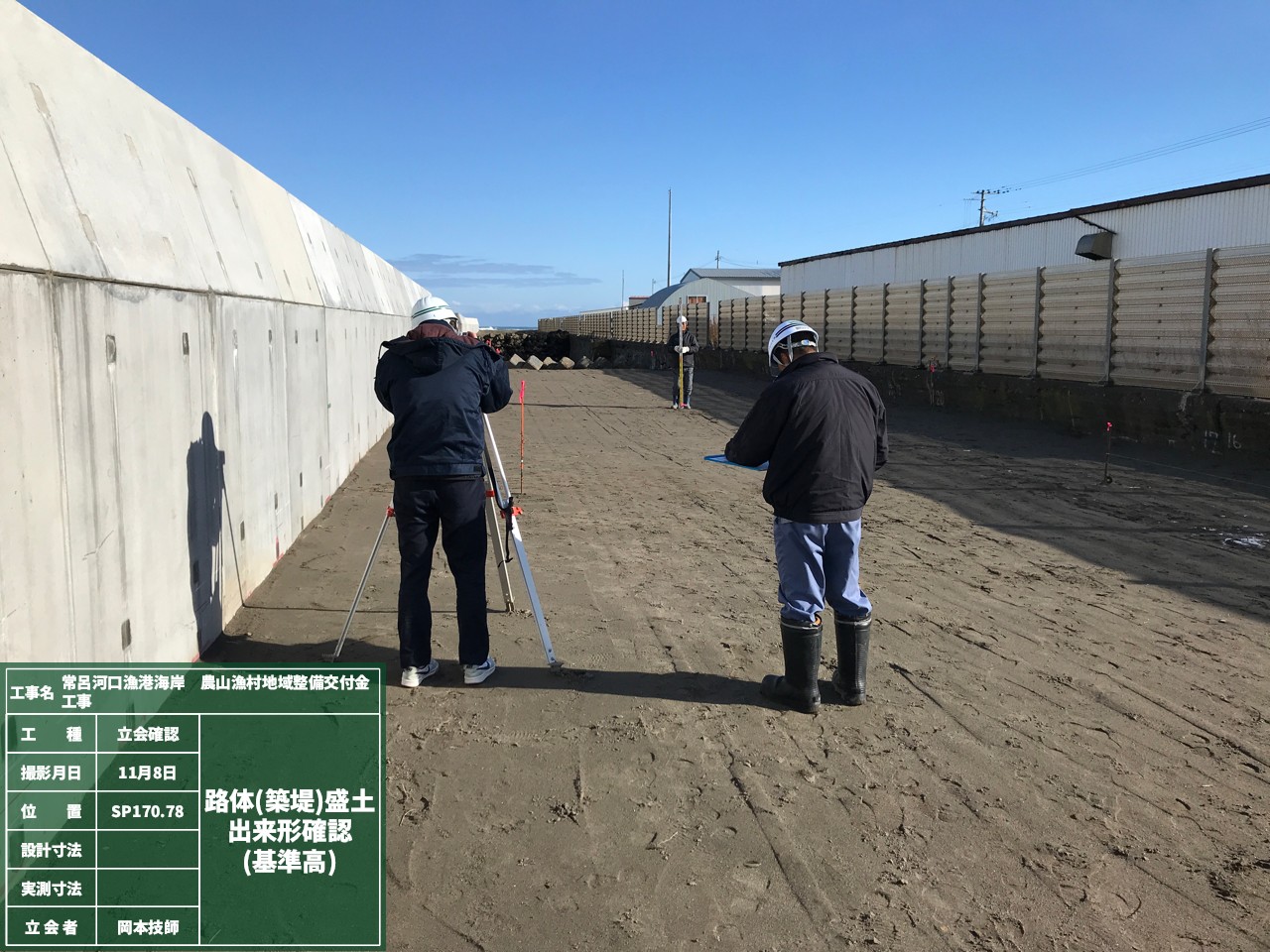

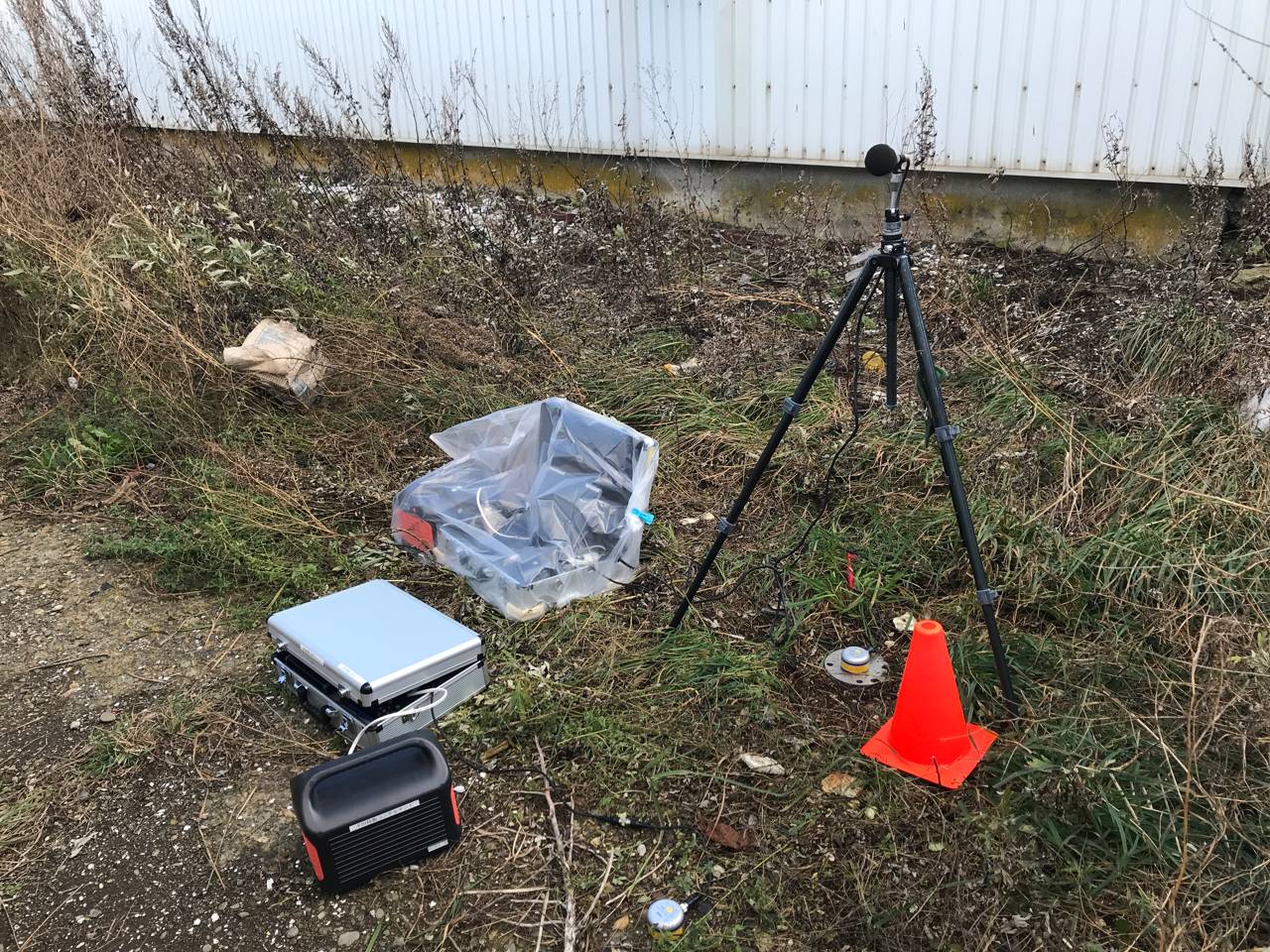

11月は起点部30mの盛土工を施工しました。10月の終点部盛土作業時、別業務による騒音振動調査を行って頂いた際に、 盛土材搬入後のダンプあおりのバタつき音が騒音規制法の数値を超える可能性があるとご指導頂いていましたので、作業中は 誘導合図者によるダンプあおり押さえを行い、騒音防止に努めました。

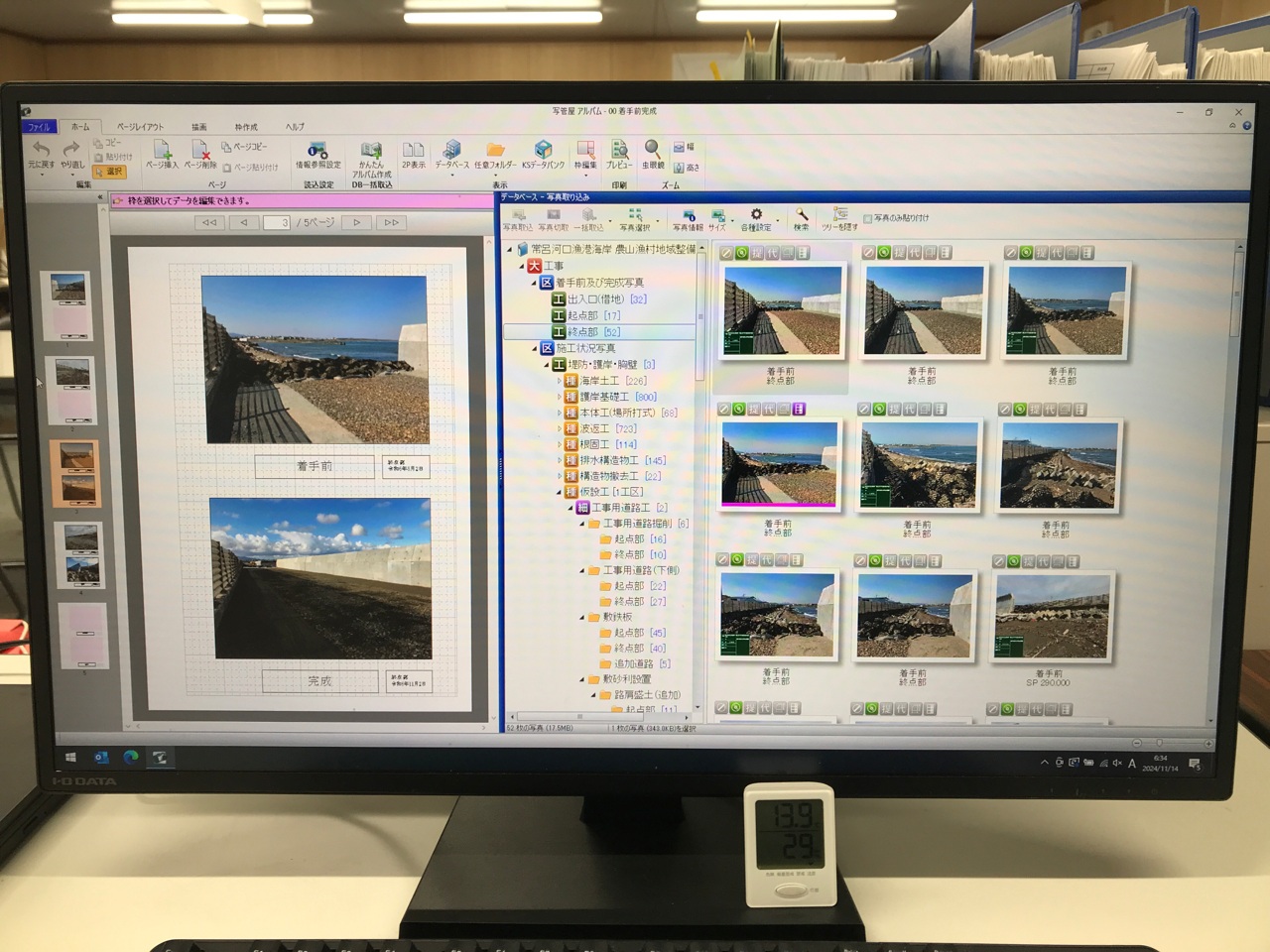

令和6年4月30日より現場作業を実施しておりました本工事ですが、11月15日を持ちましてすべての現場作業が完了いたしました。 工事期間中は住宅街での大型車両の通行があり、近隣の皆様にはご不便をおかけしましたが、ご理解・ご協力頂きまして深く 感謝申し上げます。誠にありがとうございました。 尚、この後は工事成果品の作成、発注者様による工事完成検査を経て、工事完成となります。今の時期でも早朝や深夜、 日陰部・橋面部では路面凍結が見受けられますので、工事完成まで通勤時の交通災害のないよう十分注意し安全運転に努めて参ります。※画像はクリックすると拡大します。
その他

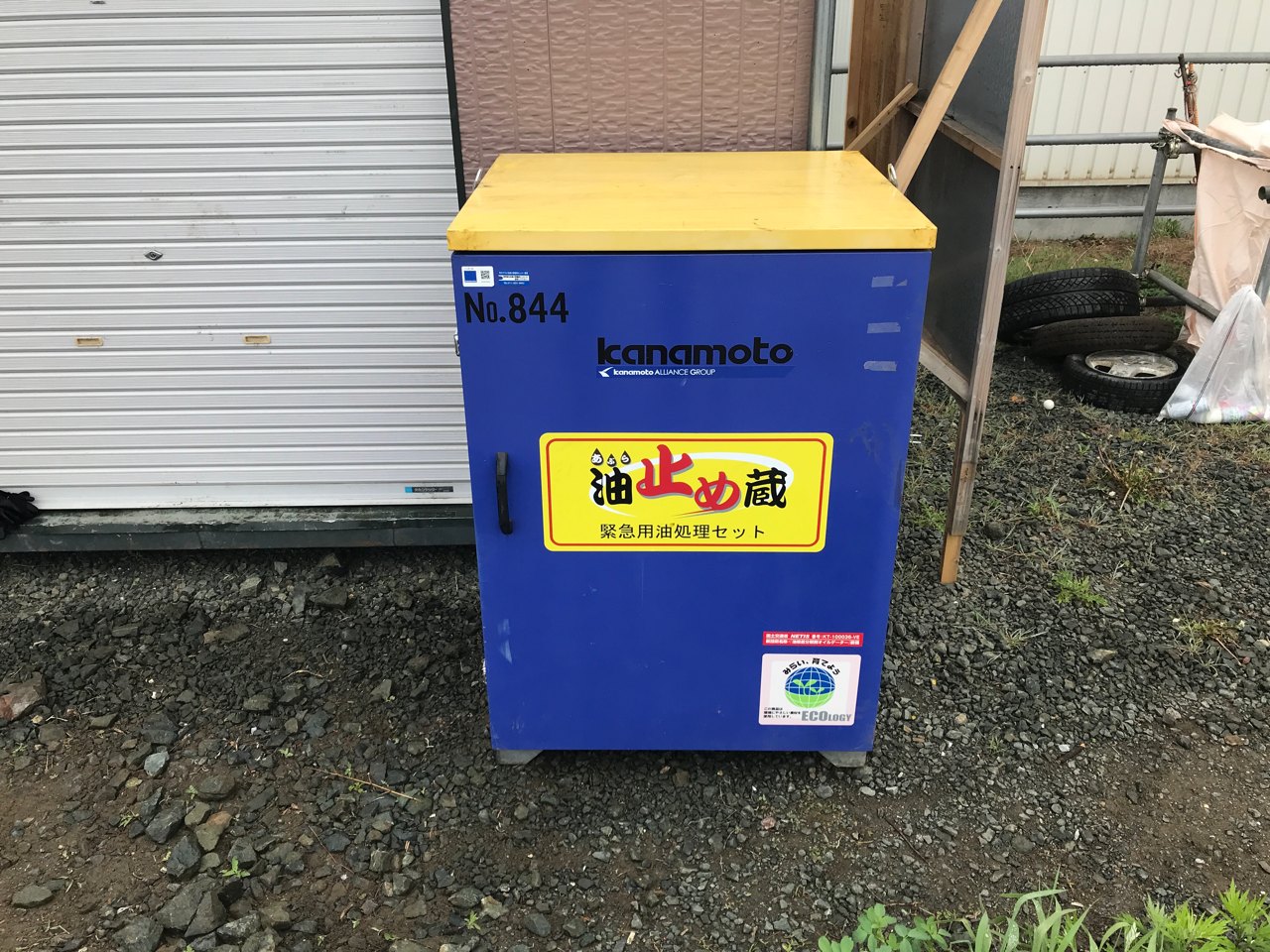

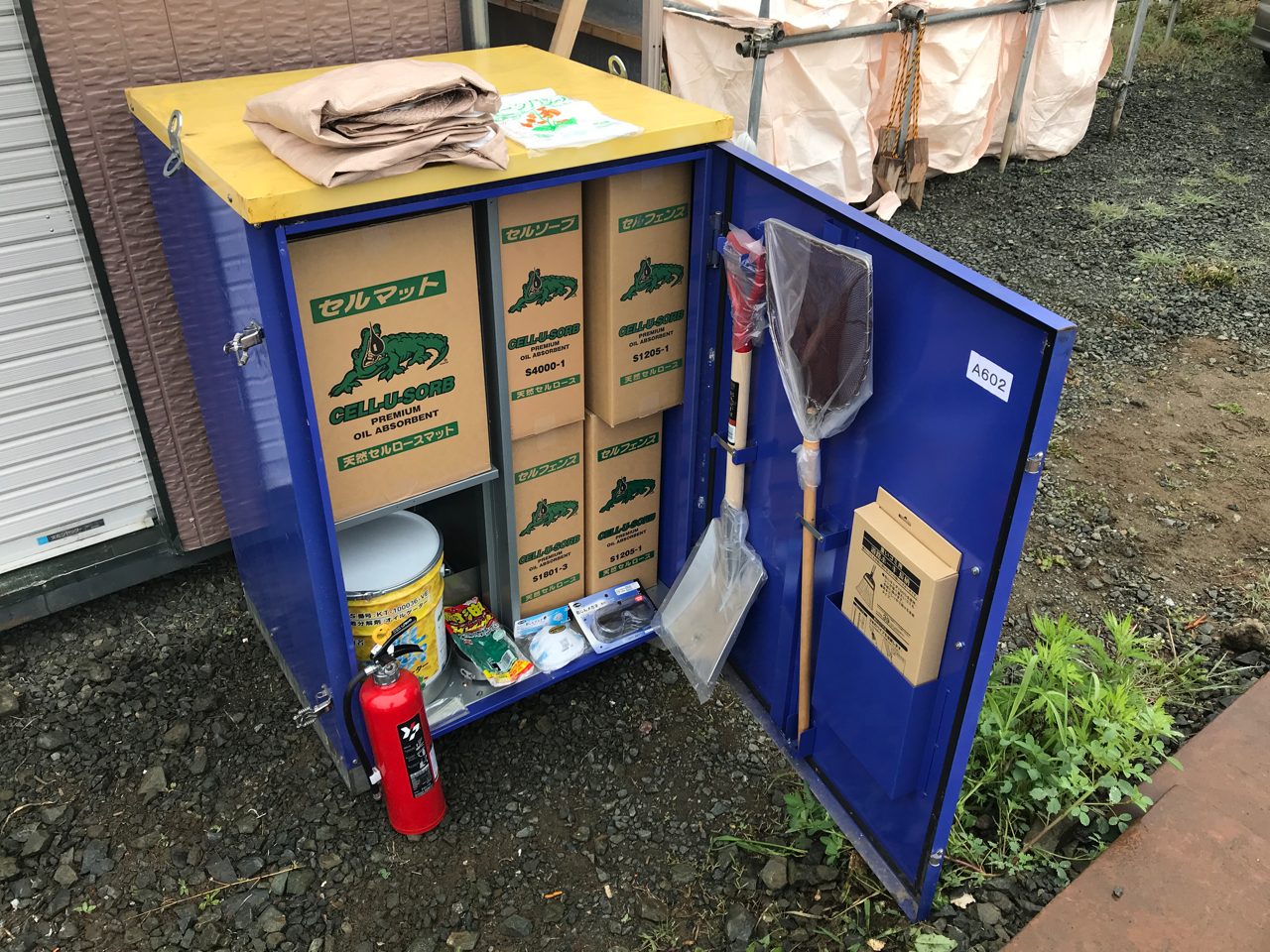

当作業所では、万が一に備え、現場及び現場事務所に緊急対策品を常備していましたが、協力会社の皆様のご協力(重機オペレーターさんによる機械の日常点検や作業員さんの体調自己管理など)のおかげで、どの緊急対策品も必要な場面無く、無事故無災害で現場作業を終えることが出来ました。ありがとうございました!
