《そうけん・勇 経常建設共同企業体》
常呂河口漁港海岸 農山漁村地域整備交付金工事
9.10月2024
2024年工事:施工状況
進捗状況
計画81.2% 実施83.5% (10月末)

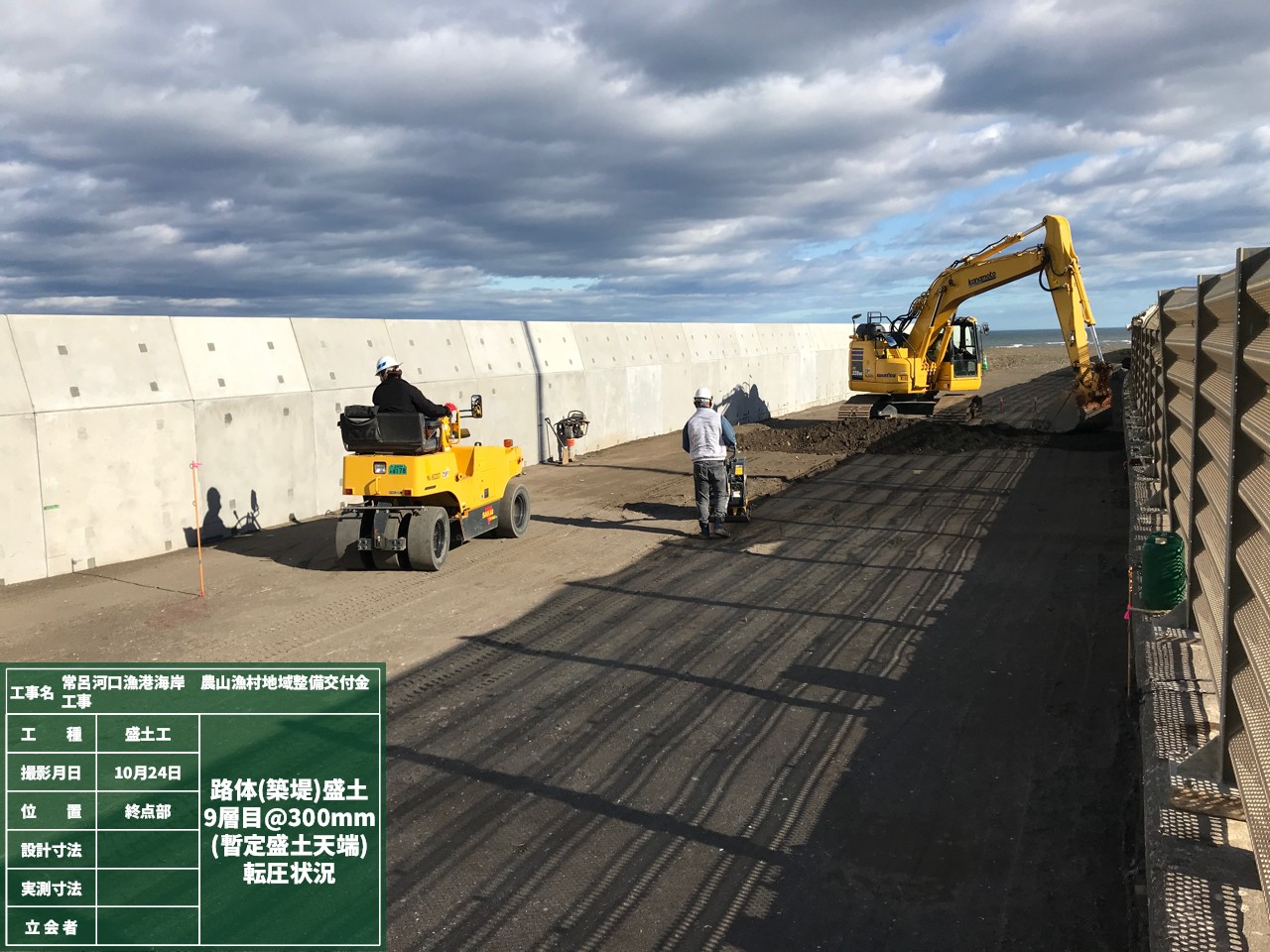

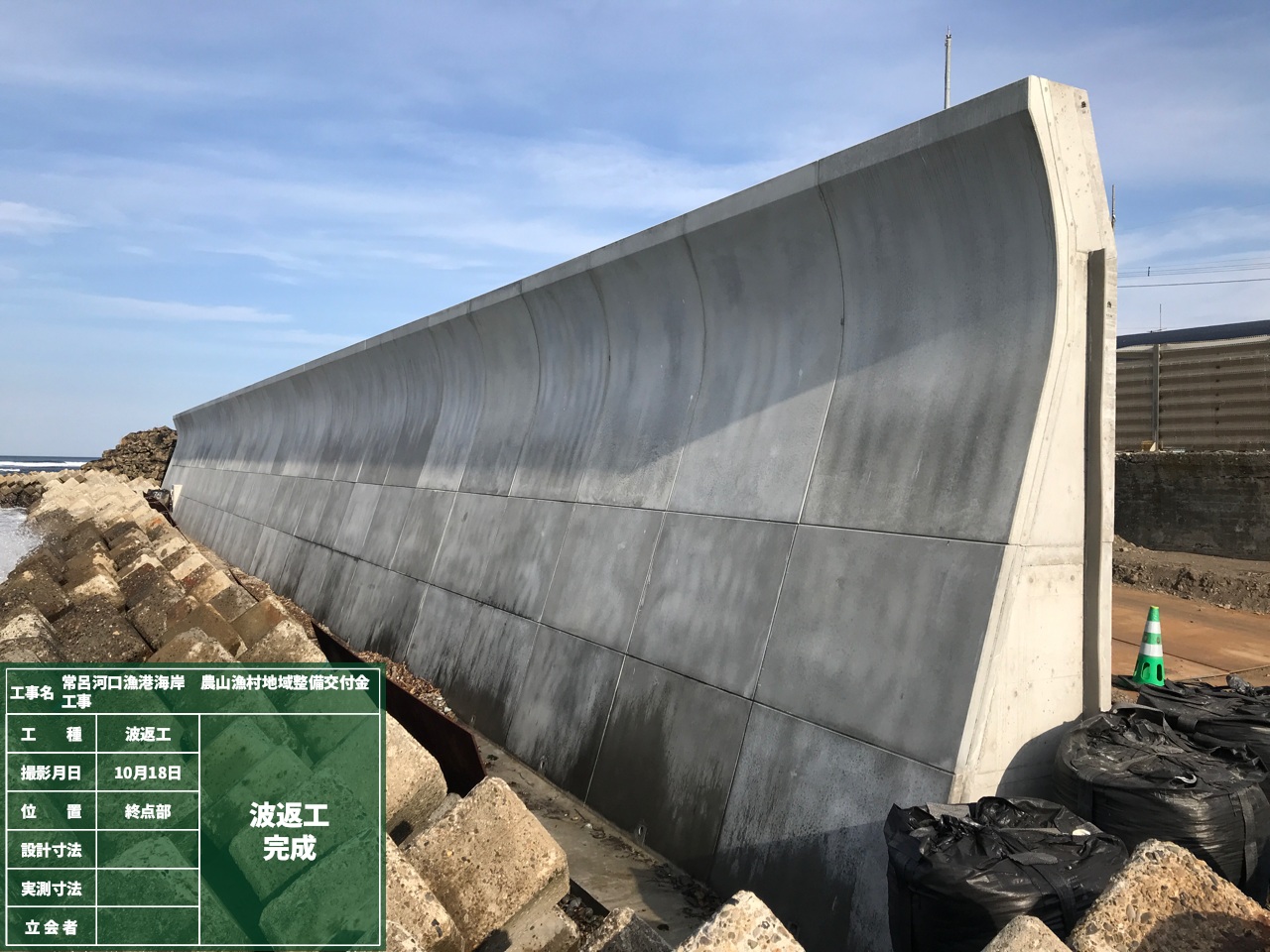

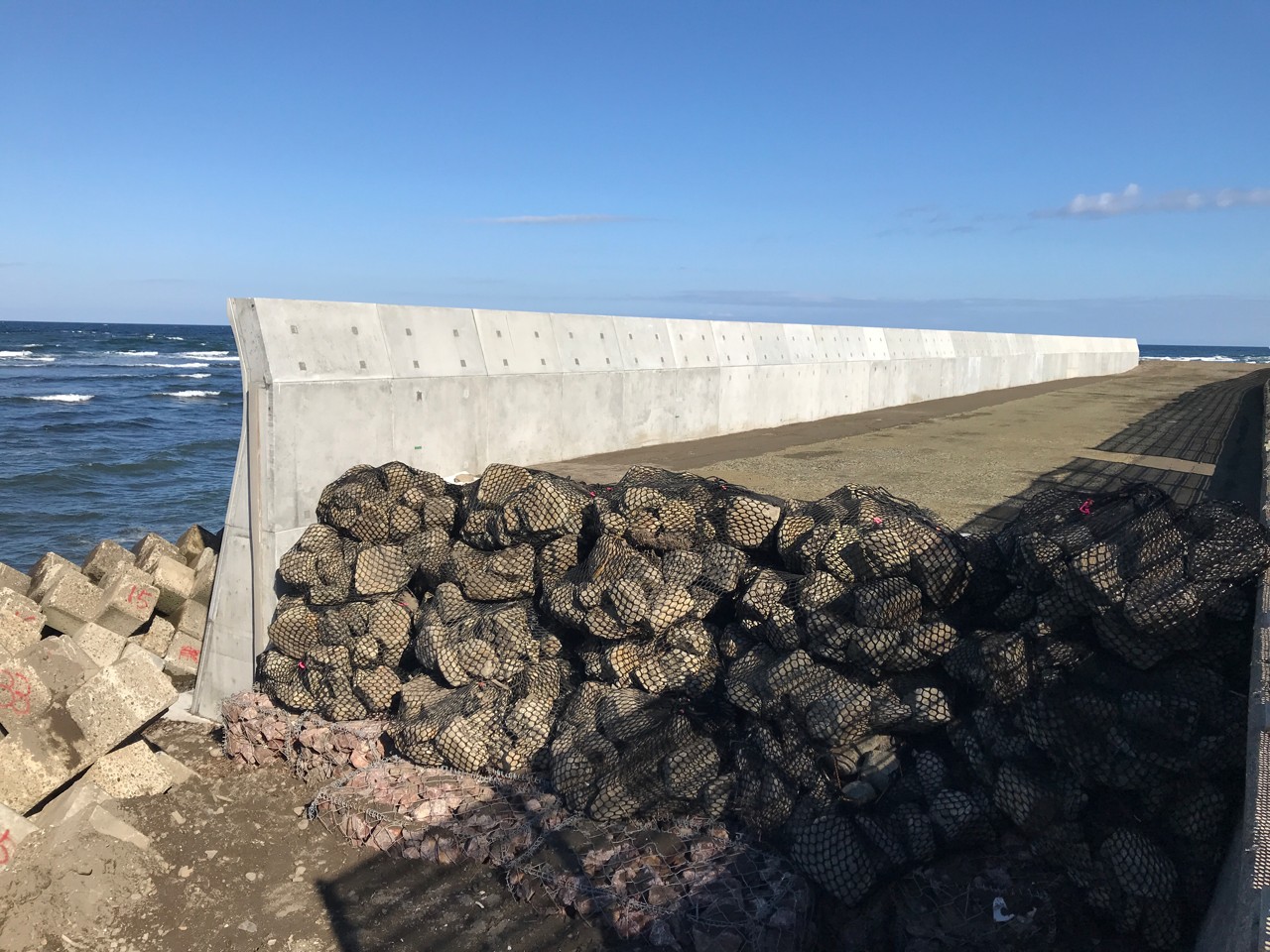

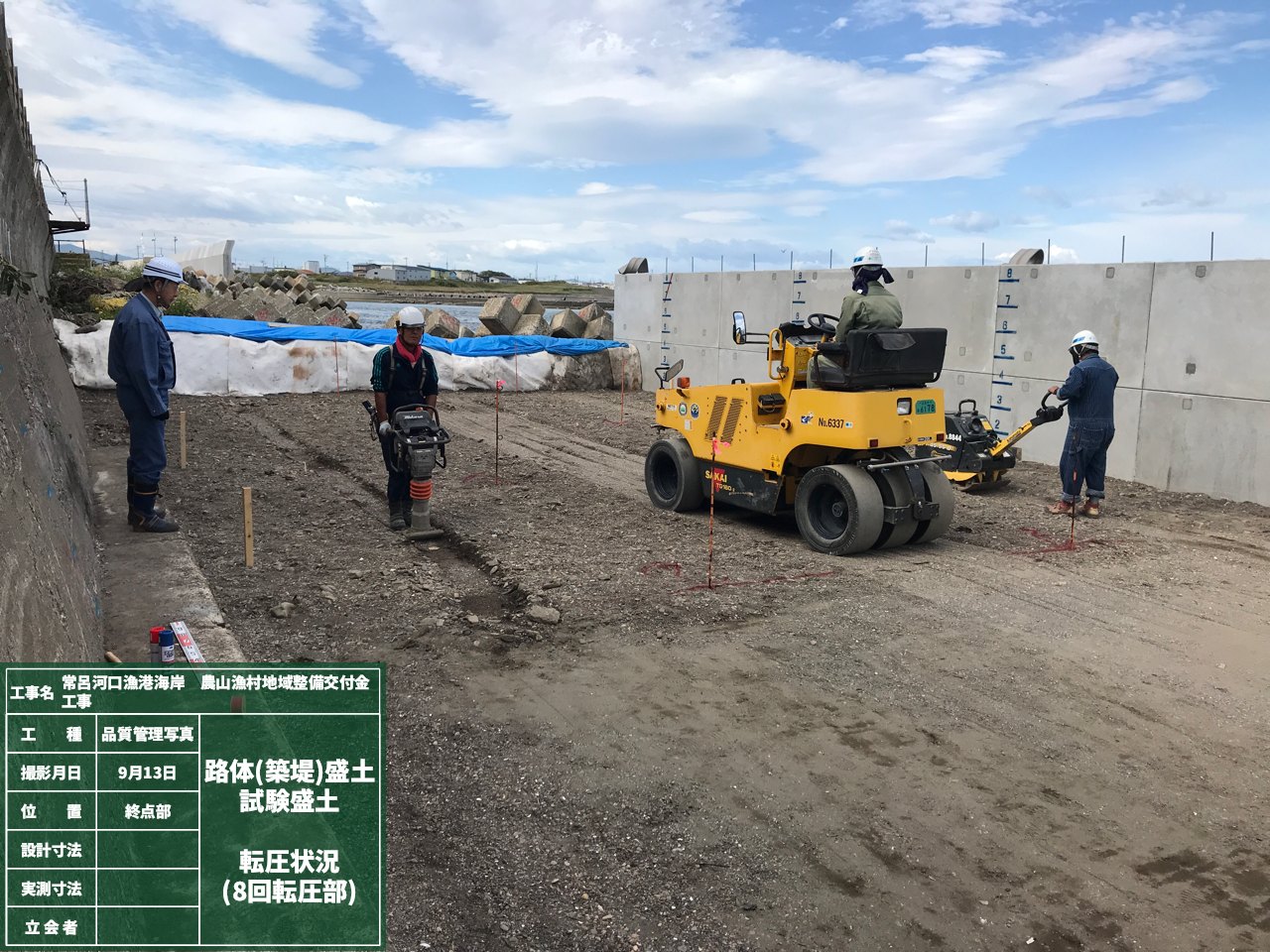

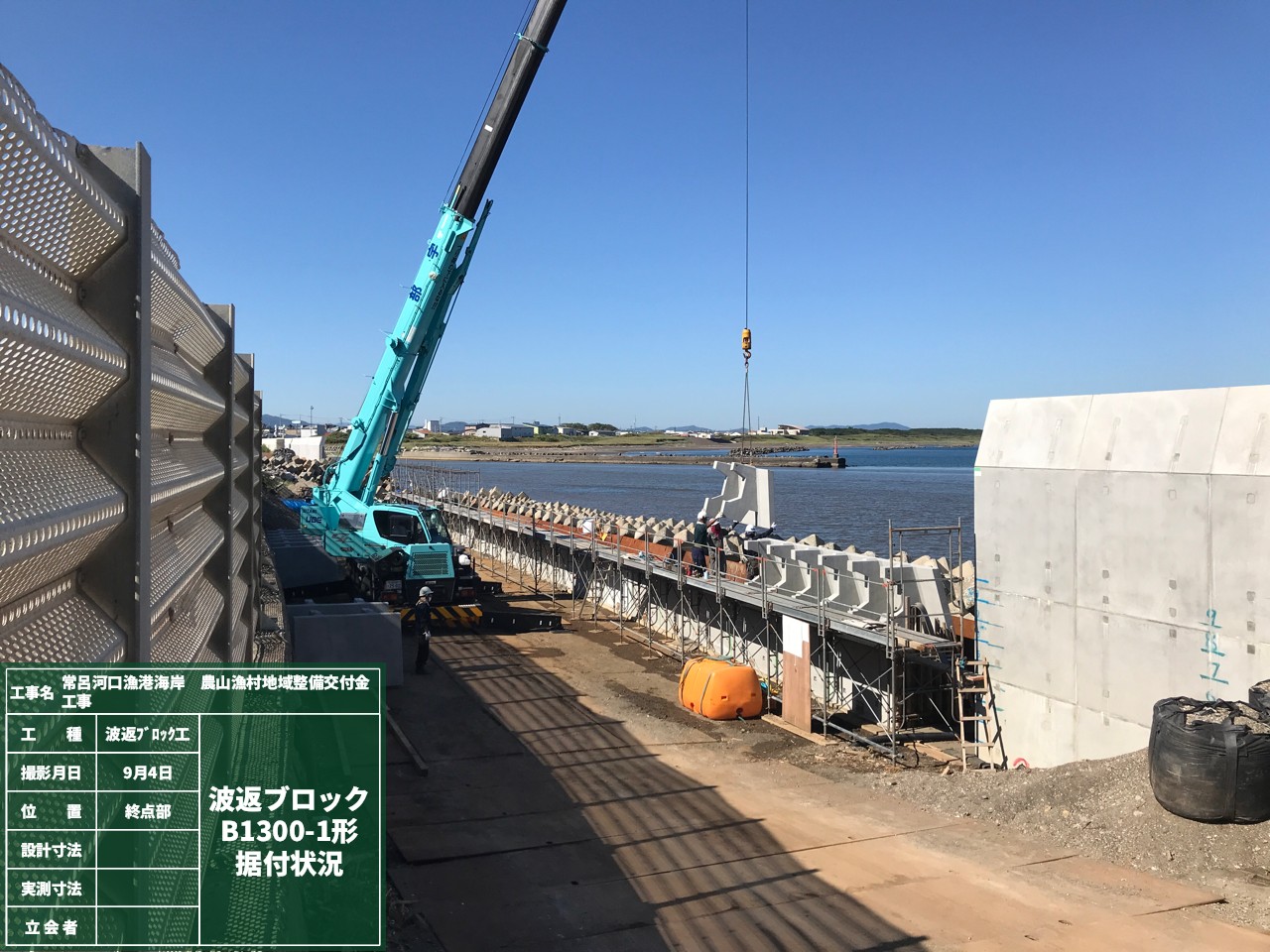

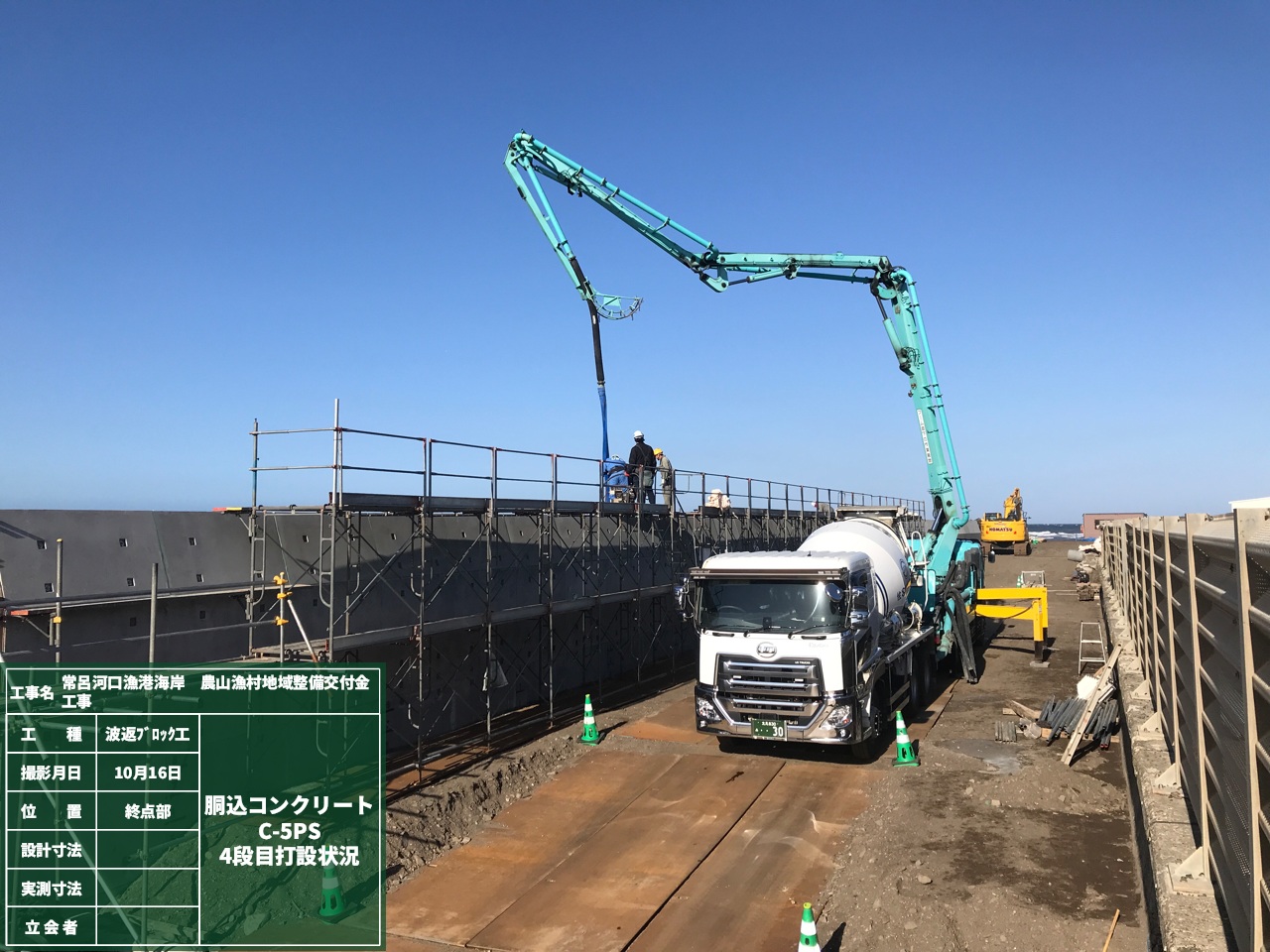

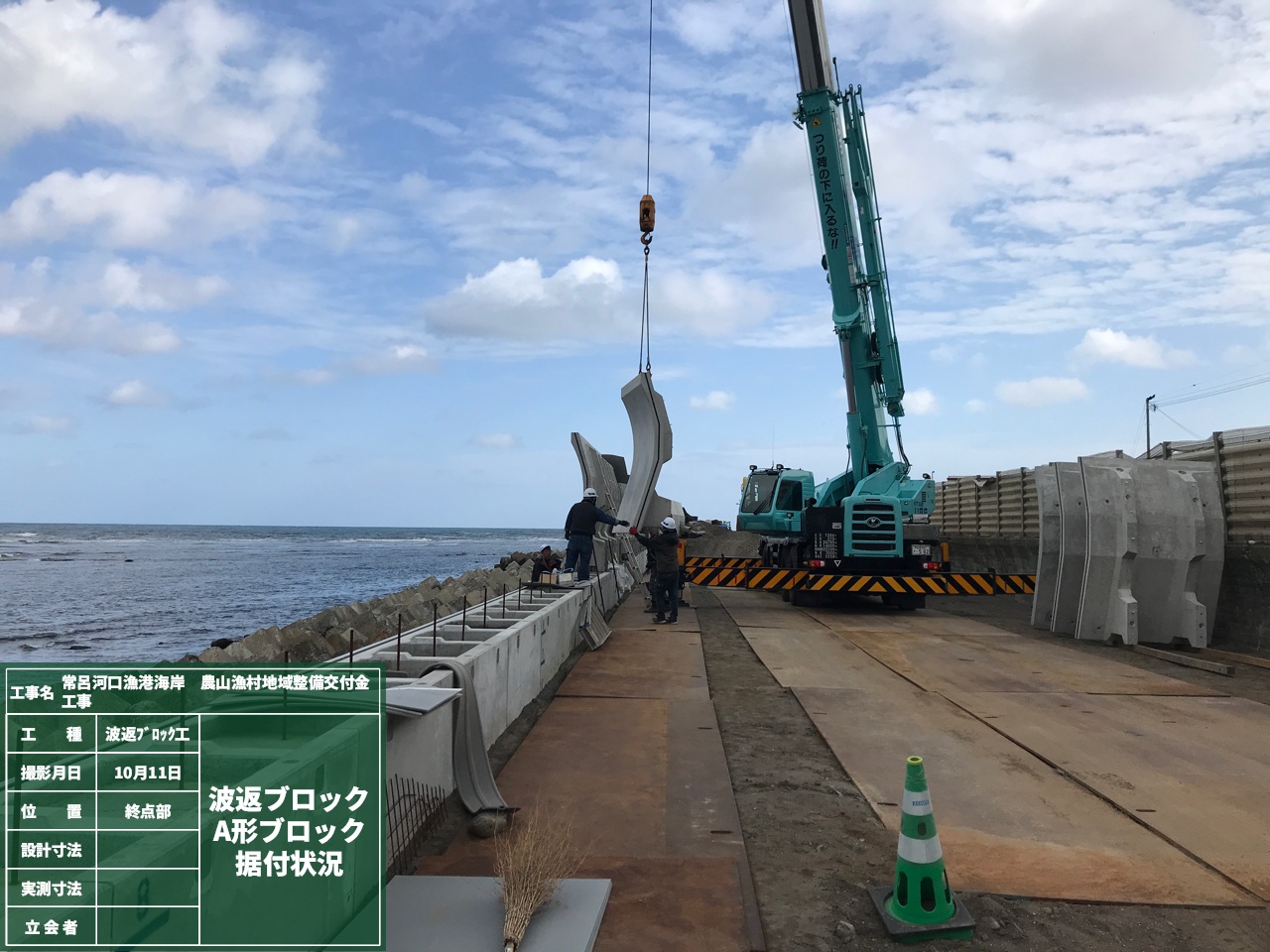

9月・10月は終点部50mの波返工・盛土工の作業を行い、10月31日で終点部の作業はすべて完了致しました。 11月は起点部30mの盛土工を施工いたします。作業中は住宅街を大型ダンプが走行いたしますので、近隣の皆様にはご不便・ご迷惑を お掛けいたしますが、ご理解とご協力のほど、よろしくお願い申し上げます。尚、起点部の盛土工・後片付けが終わり次第、本工事の作業はすべて完了になります。 工事も残すところあとわずかですが、引き続き大型重機や転圧機械による作業になりますので、接触事故等のないよう今一度気を引き締めて安全作業に努めて参ります。
※画像はクリックすると拡大します。
インターンシップ

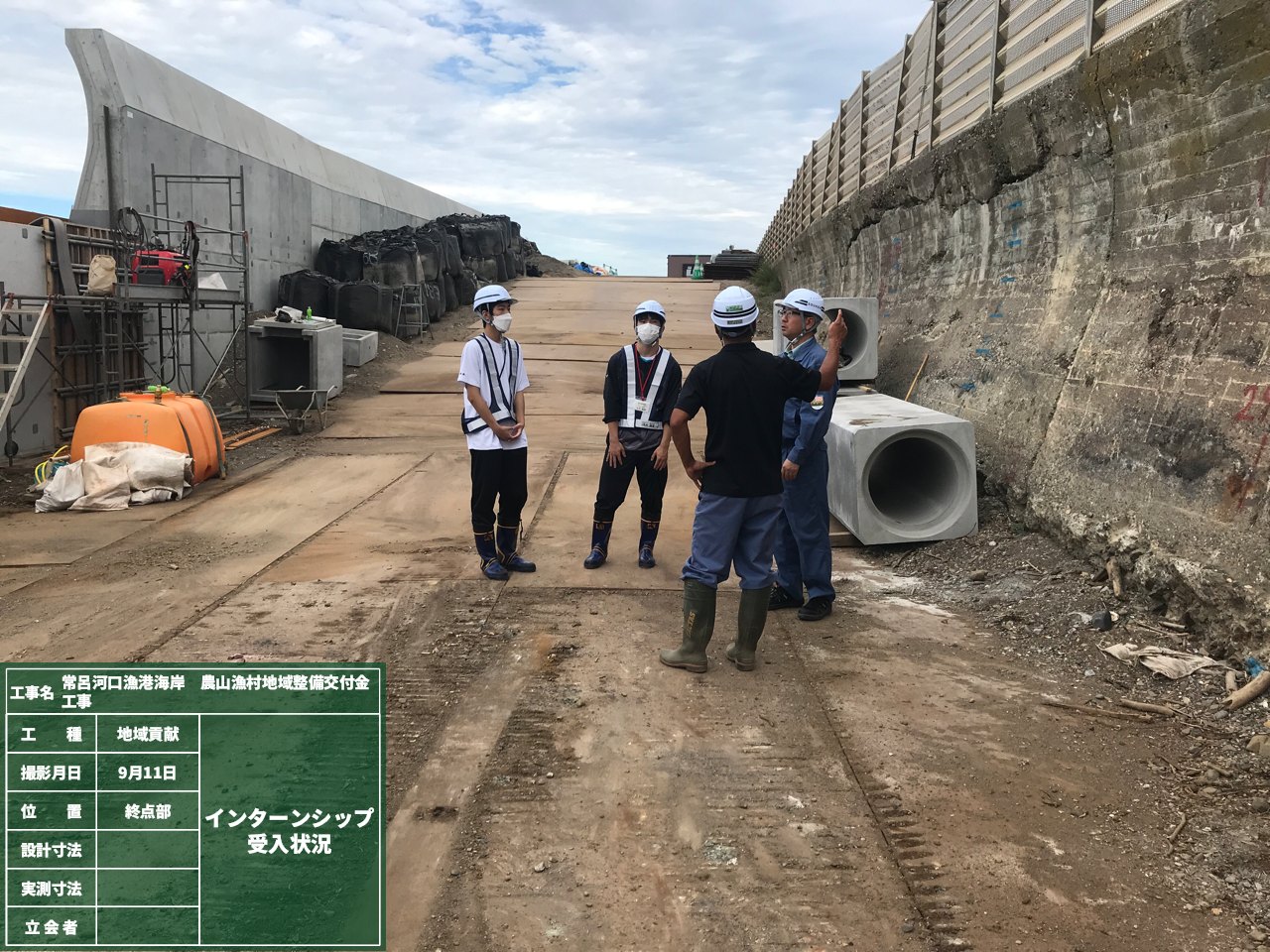

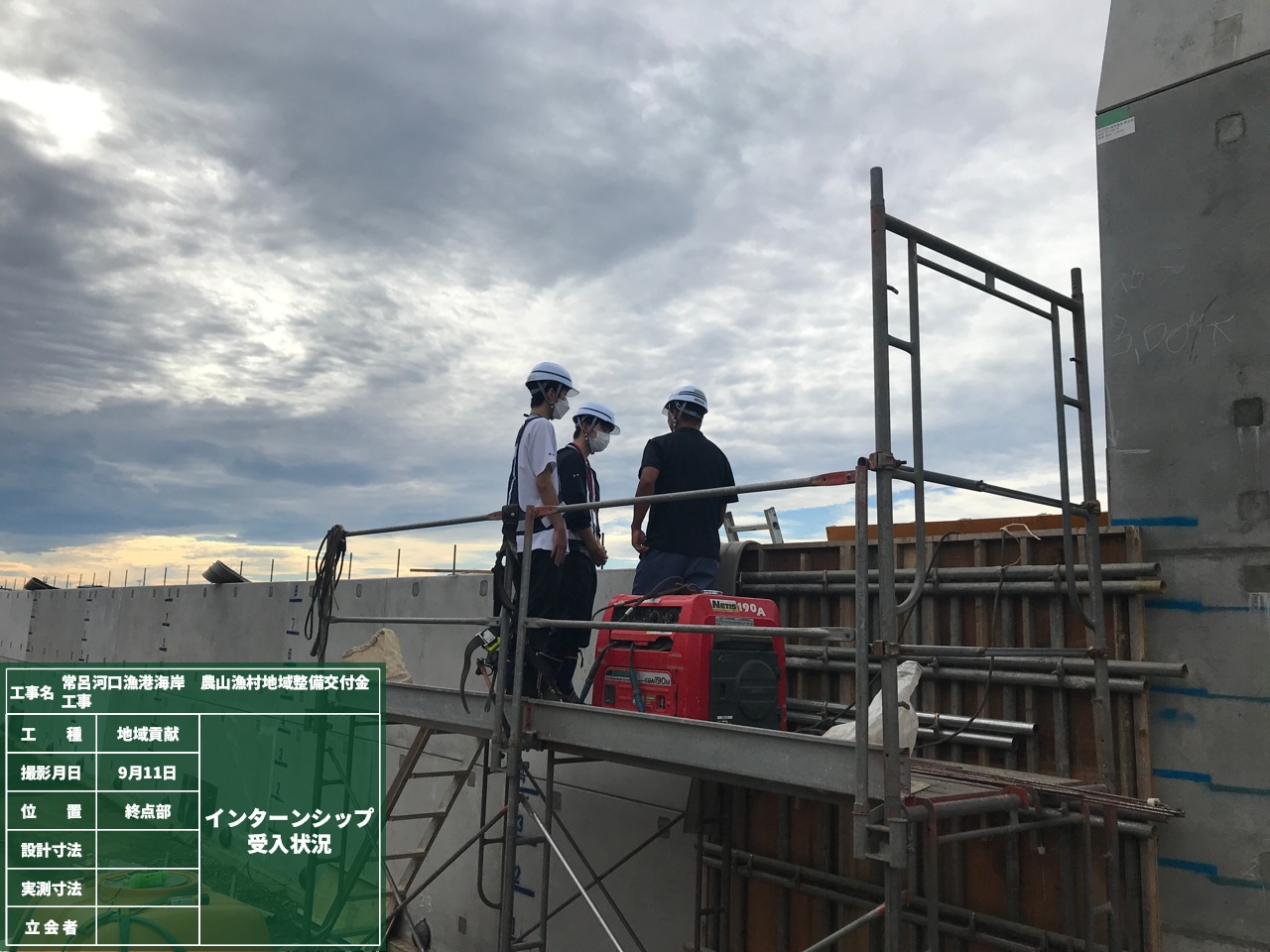

9月11日、網走桂陽高等学校の生徒を対象にインターンシップを実施しました。現場代理人より本工事の工事概要や目的、 技術職員の職務内容の説明を受けた後、当日現場で施工していた重力式擁壁の型枠組立作業箇所にて職人さん達の働きぶりを見学していました。
