進捗状況

計画38.2% 実施39.5% (7月末)

6月7月は岩盤床掘や水中コンクリートの打設、異形ブロックの移設(仮置部から本設部へ)を行い、7月31日より起点部で波返工の施工を開始しました。

施工時期に制限(8月~12月は水中作業不可)がある水中部での作業はすべて完了しましたので、残すは陸上部での作業(波返工・排水構造物工・築堤盛土工)となります。

8月も大型重機・クレーン・コンクリートポンプ車での作業が主体となり、足場の設置作業もありますので、作業の計画や各種点検を怠らず、安全第一で作業をおこなって参ります。

【終点部 施工状況】

 ※画像はクリックすると拡大します。

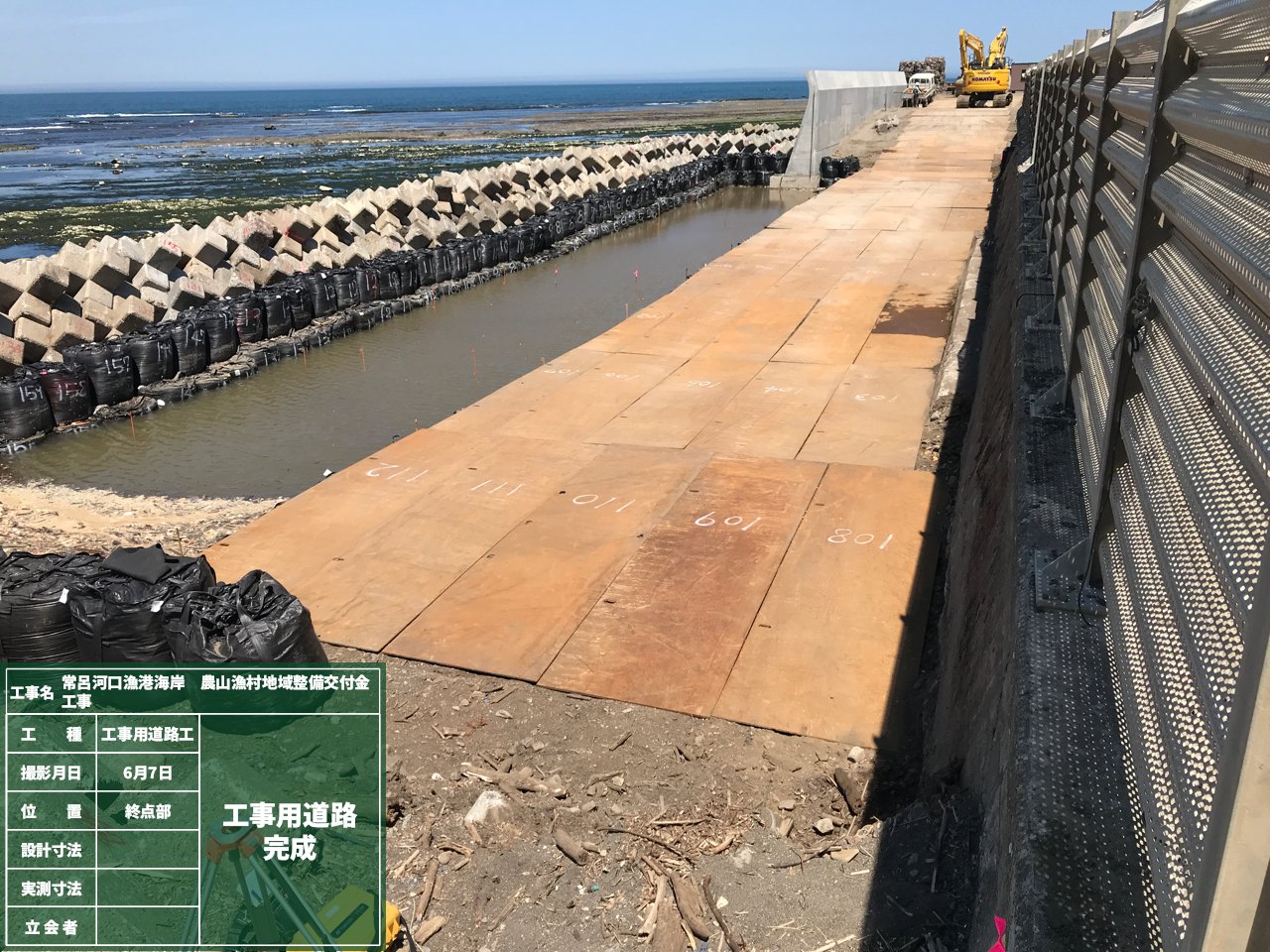

【仮設工】工事用道路完成

【護岸基礎工】機械軟岩床堀(水中ブレーカー)

潜水士準備中・・・

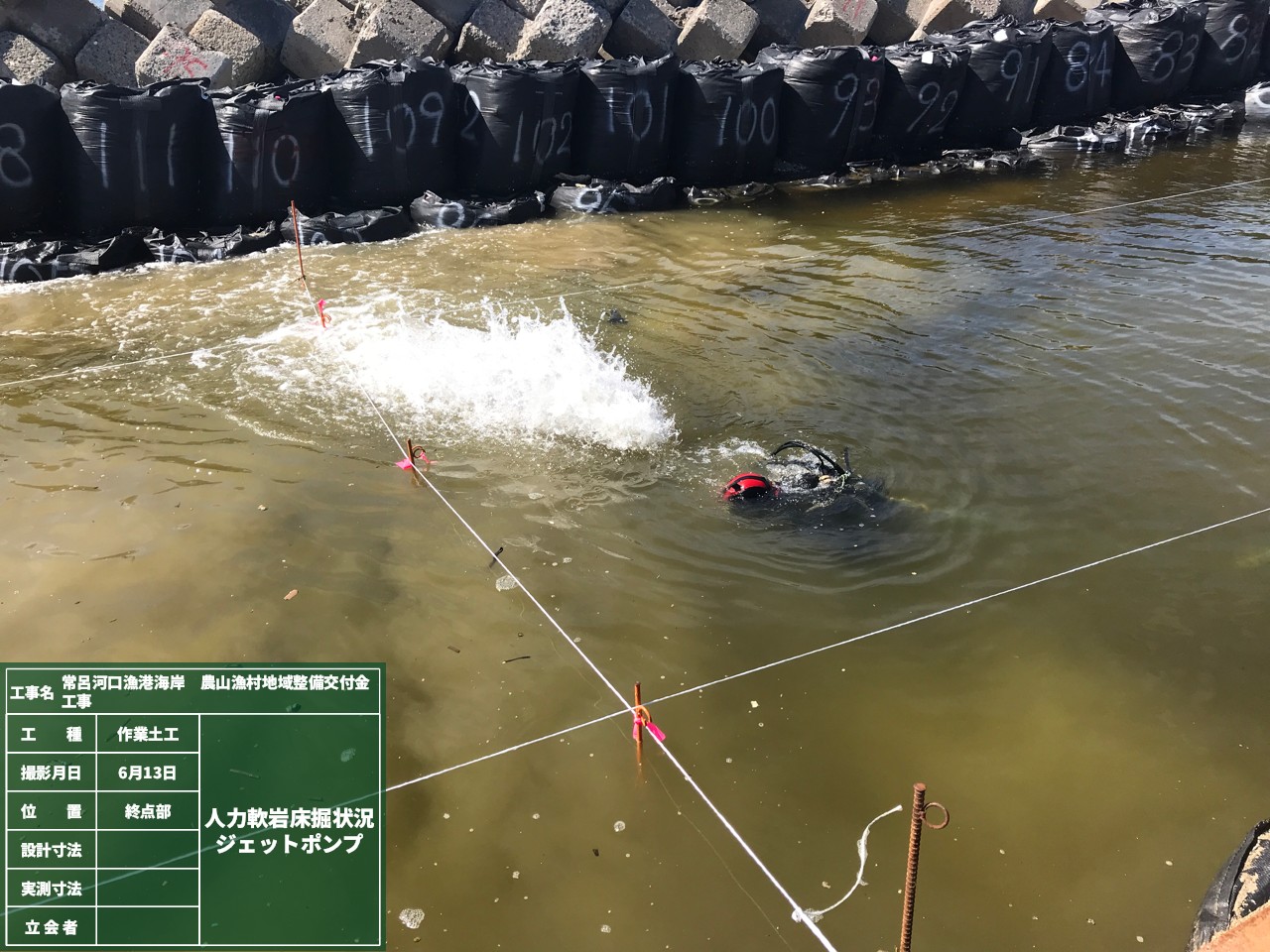

【護岸基礎工】人力軟岩床堀(ジェットポンプ)

【護岸基礎工】水中コンクリート打設

【護岸基礎工】水中コンクリート打設(ケーシング使用)

【護岸基礎工】水中コンクリート完成

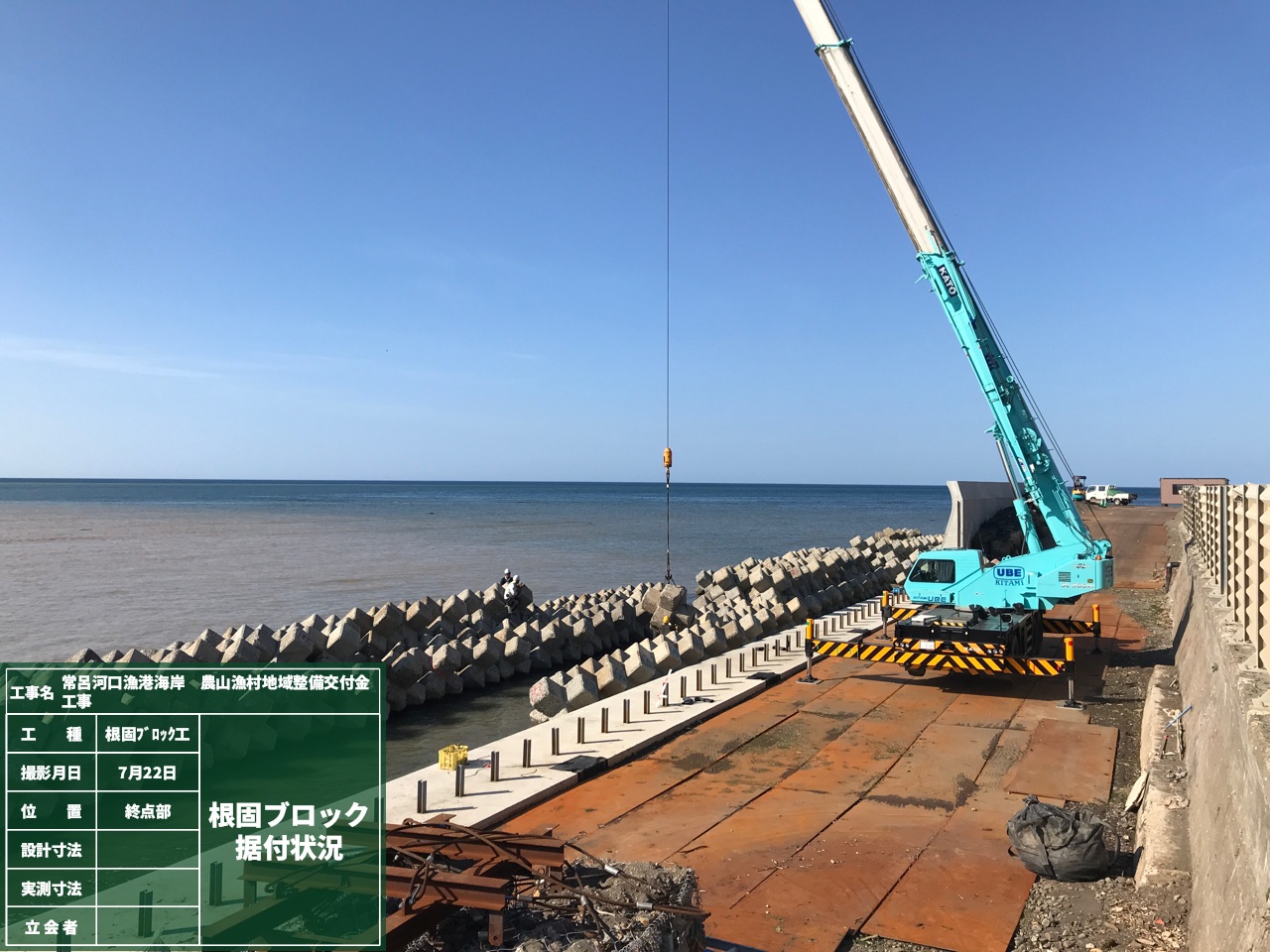

【根固工】根固ブロック本設

【起点部 施工状況】

 ※画像はクリックすると拡大します。

【護岸基礎工】機械軟岩床堀(水中ブレーカー)

【護岸基礎工】鋼製型枠据付

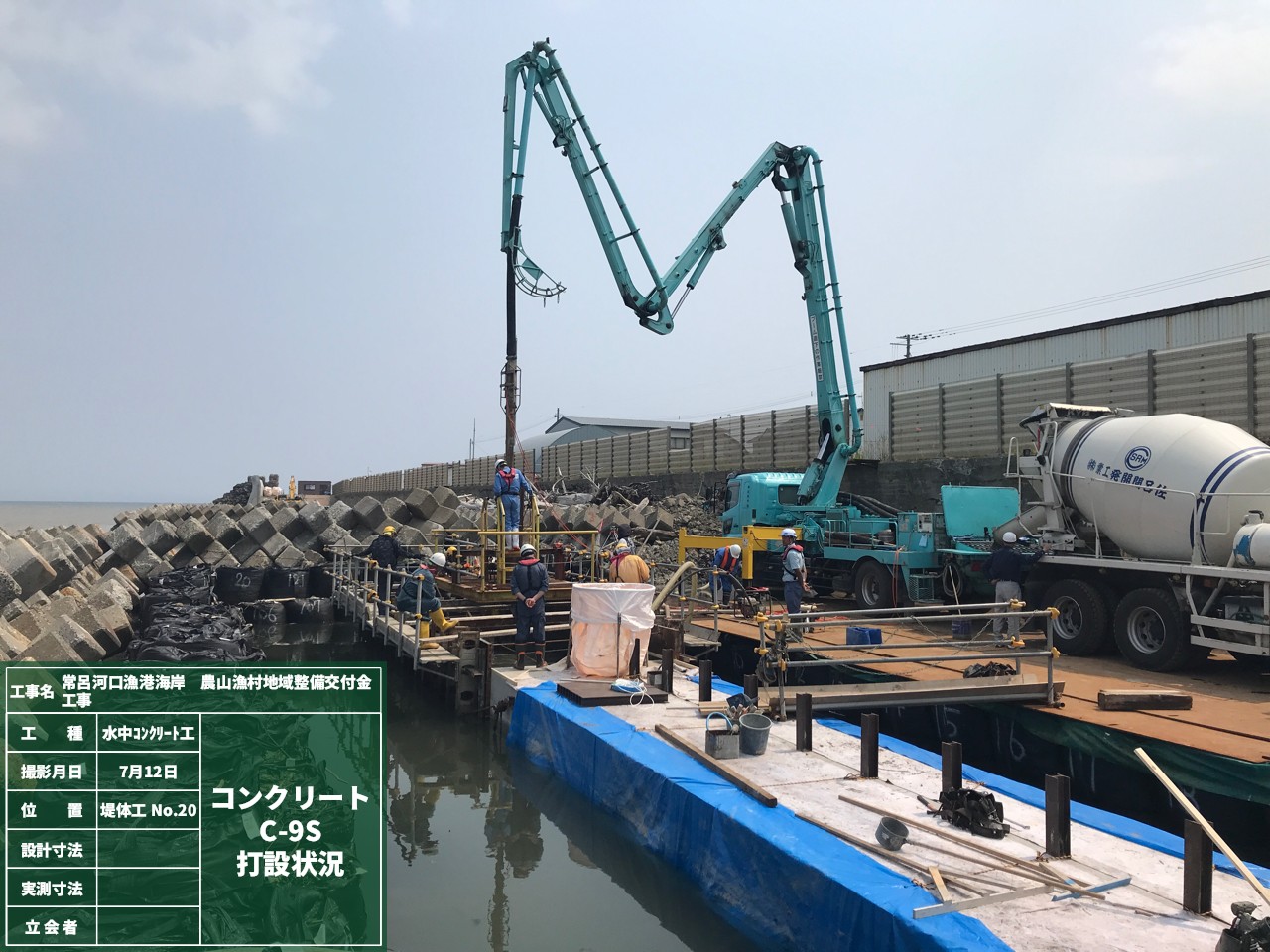

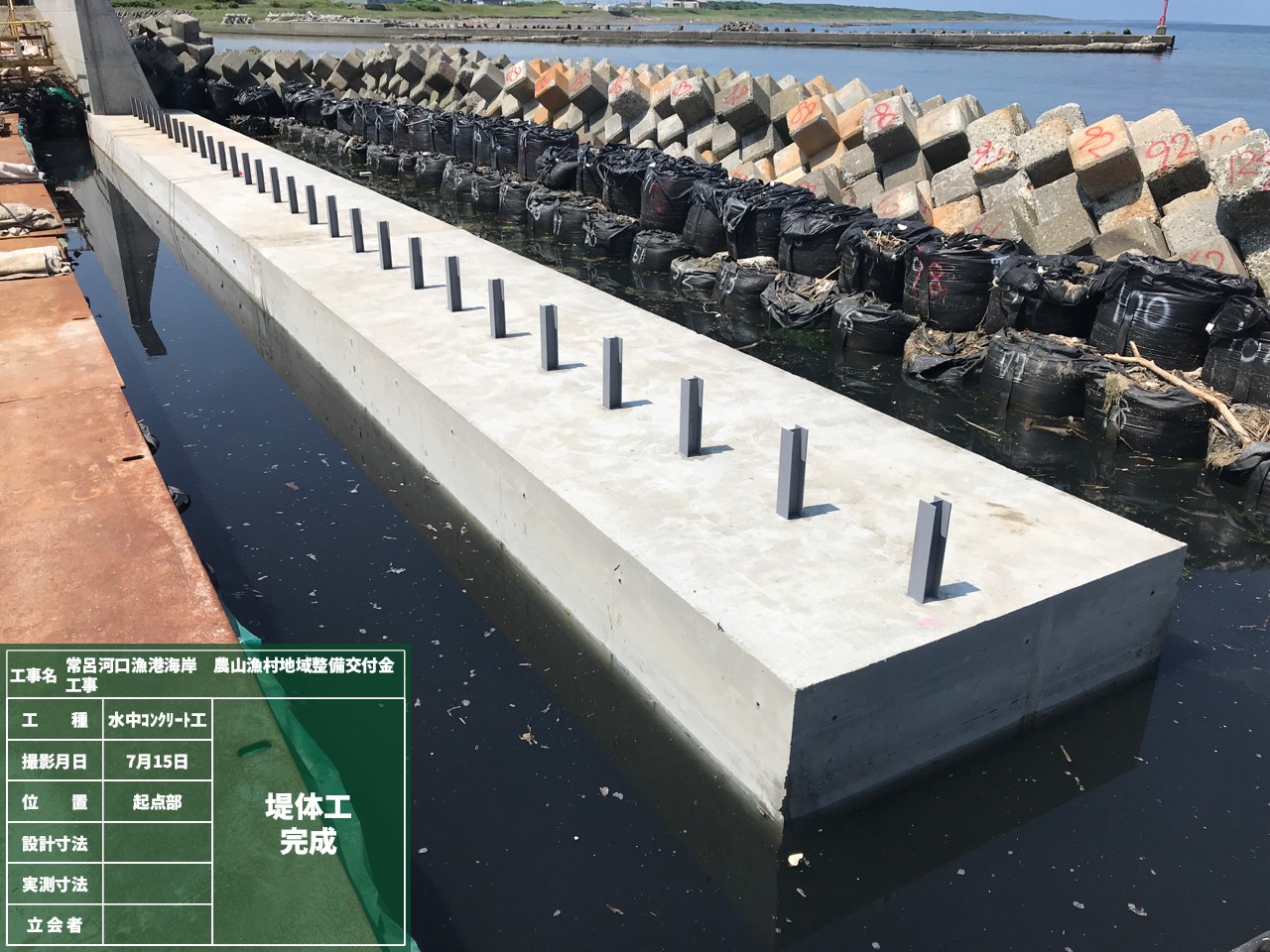

【護岸基礎工】水中コンクリート打設

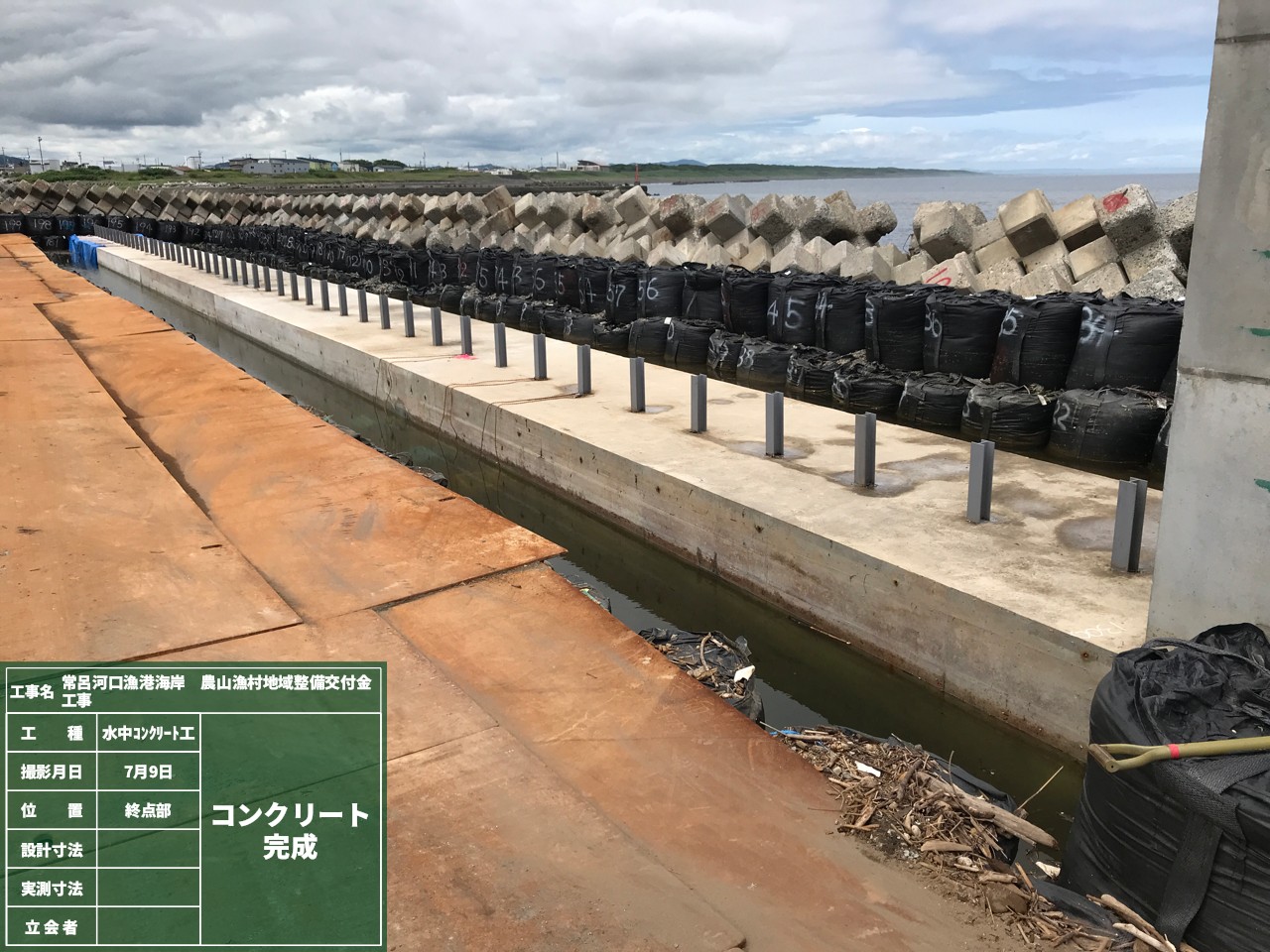

【護岸基礎工】水中コンクリート完成

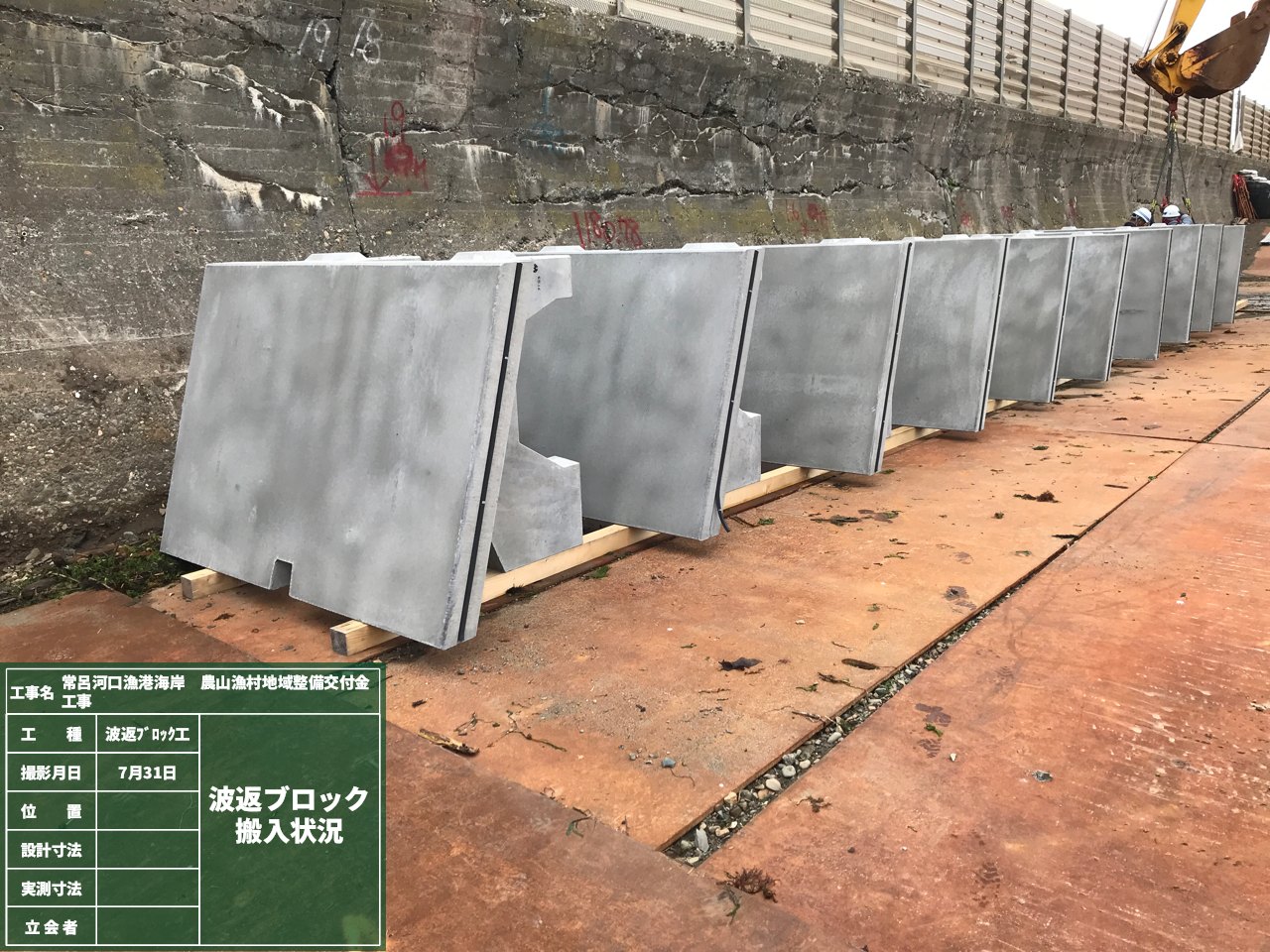

【波返工】波返ブロック搬入

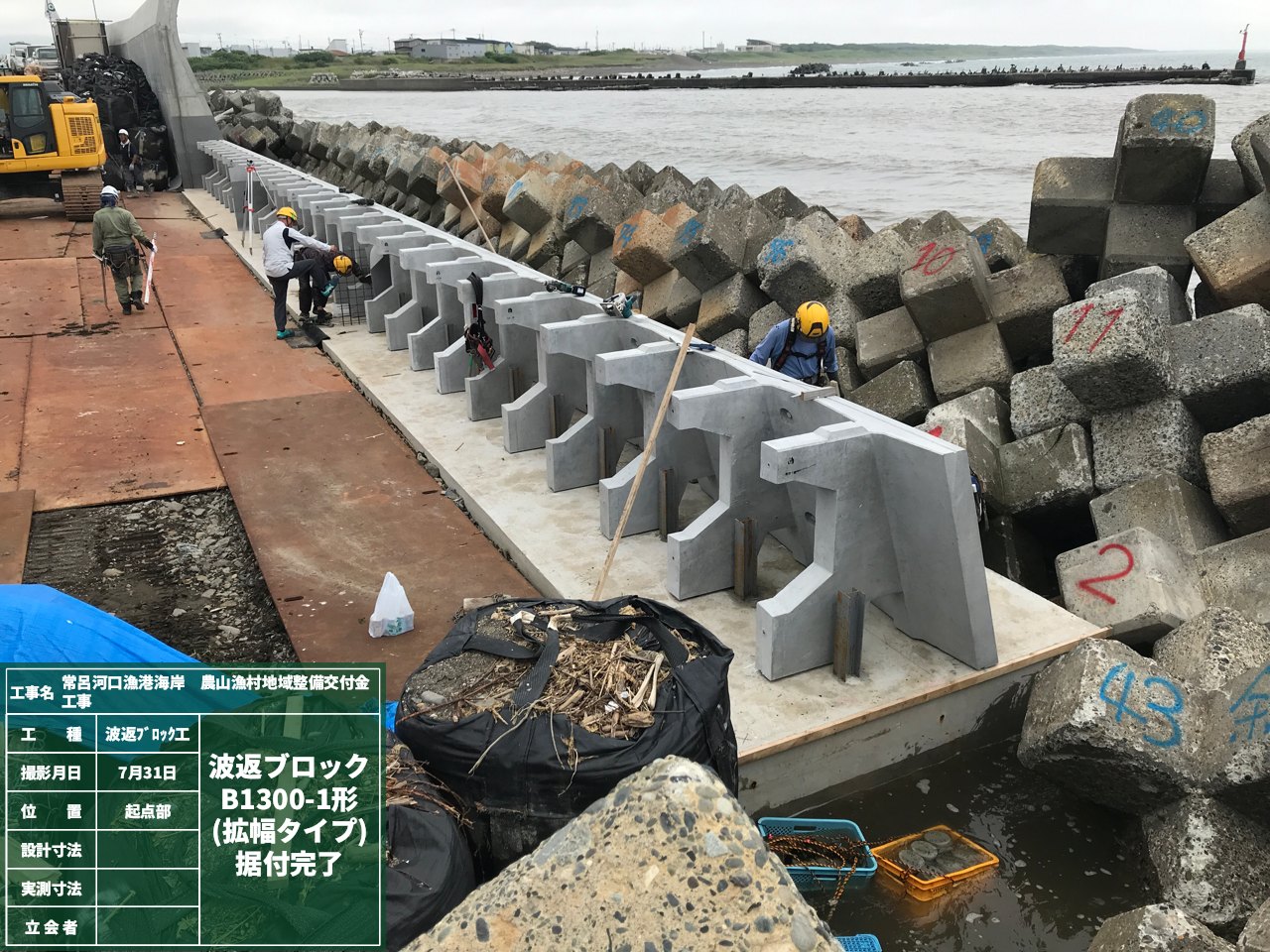

【波返工】1段目 B1300-1形ブロック据付完了

その他

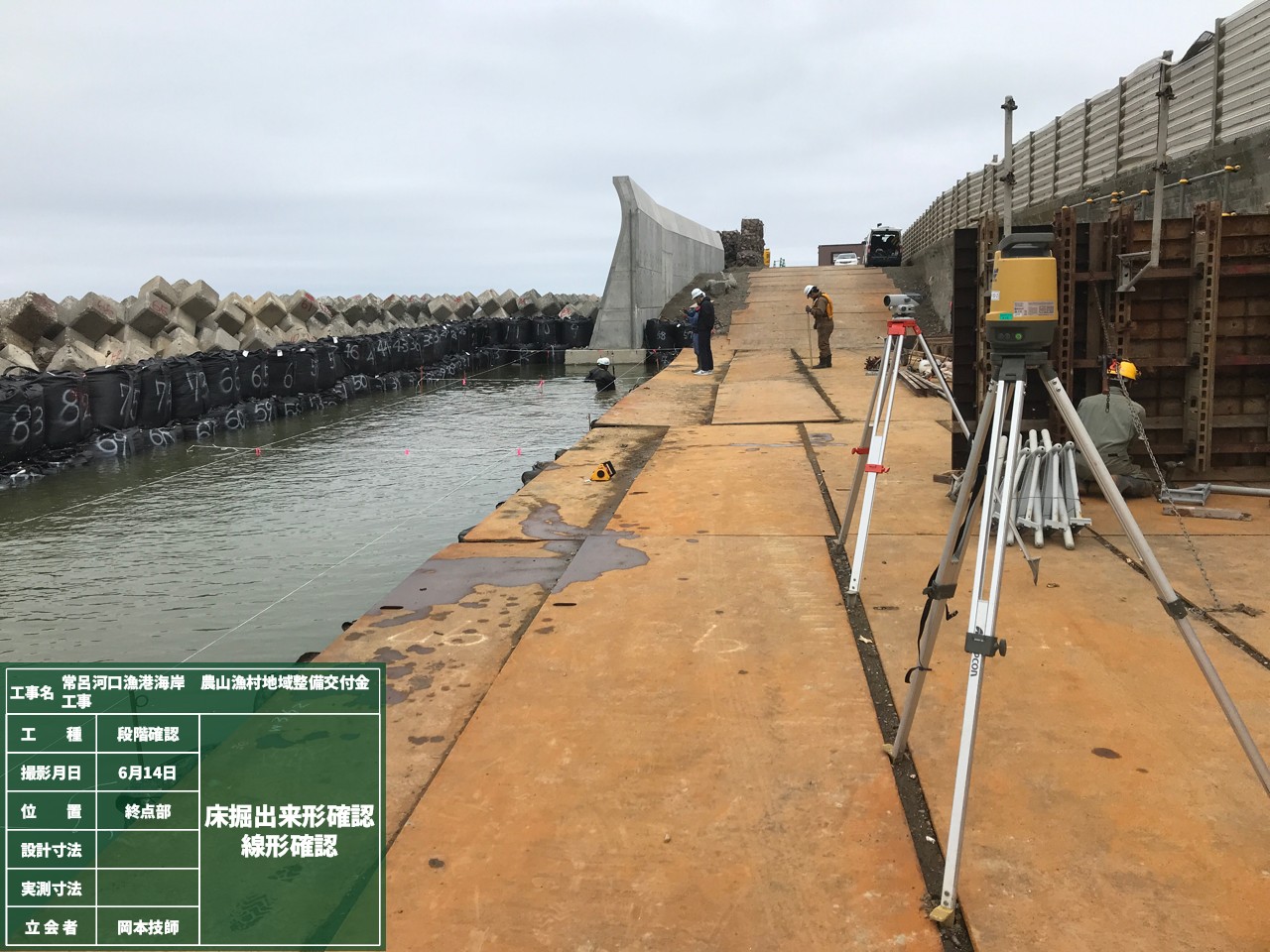

床堀施工完了後の出来形検査は水中部のため目視での確認は出来ませんので、通常のレベルでの両端・中央部の高さ測定のほか、LN150測量機+快測ナビの3Dデータにて断面形状の確認も合わせて行いました。
