≪新川広域河川改修工事2工区≫
2月2025
2025年工事:施工状況
進捗状況
2月末 計画95.8% 実施95.5%

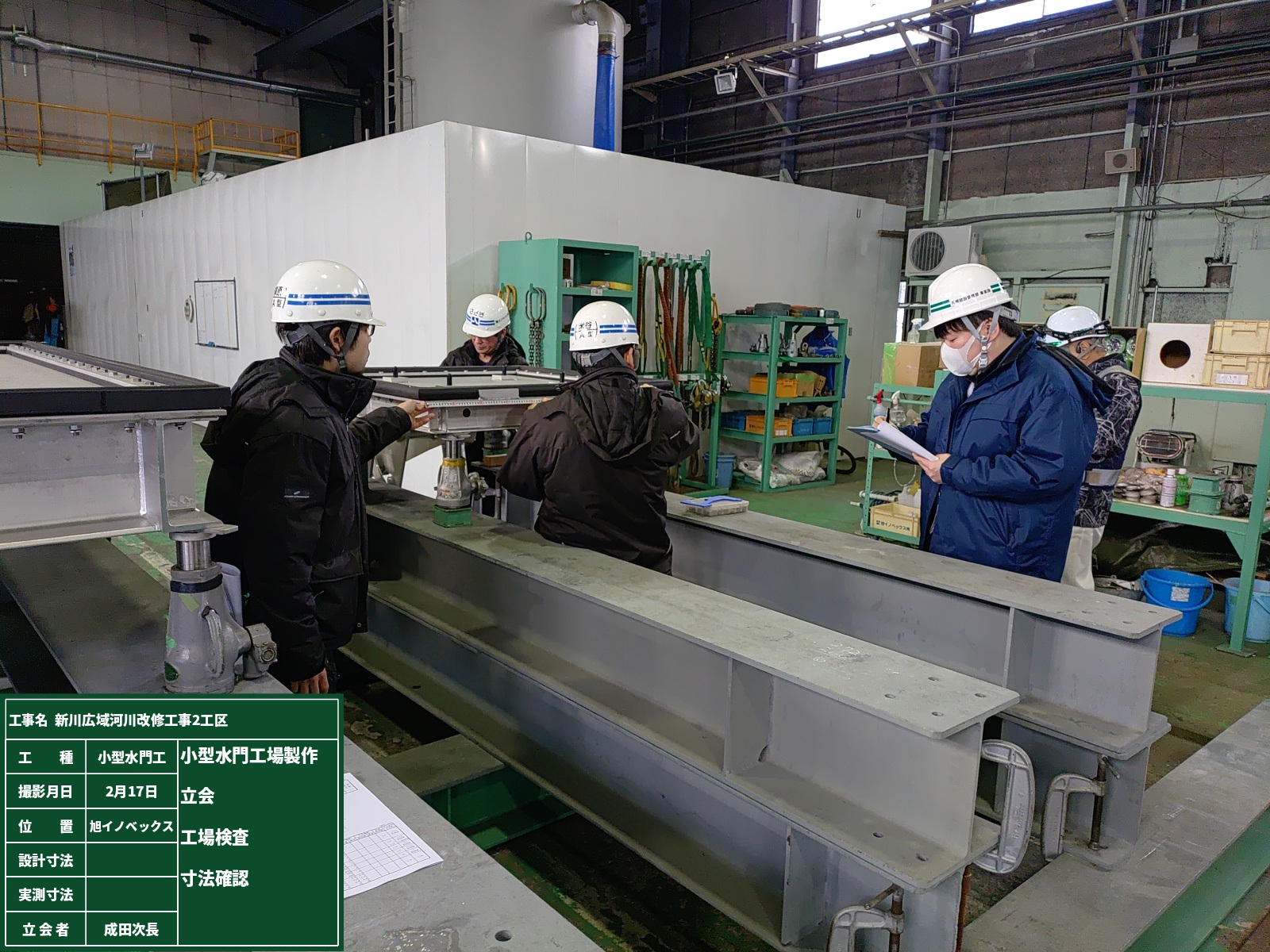

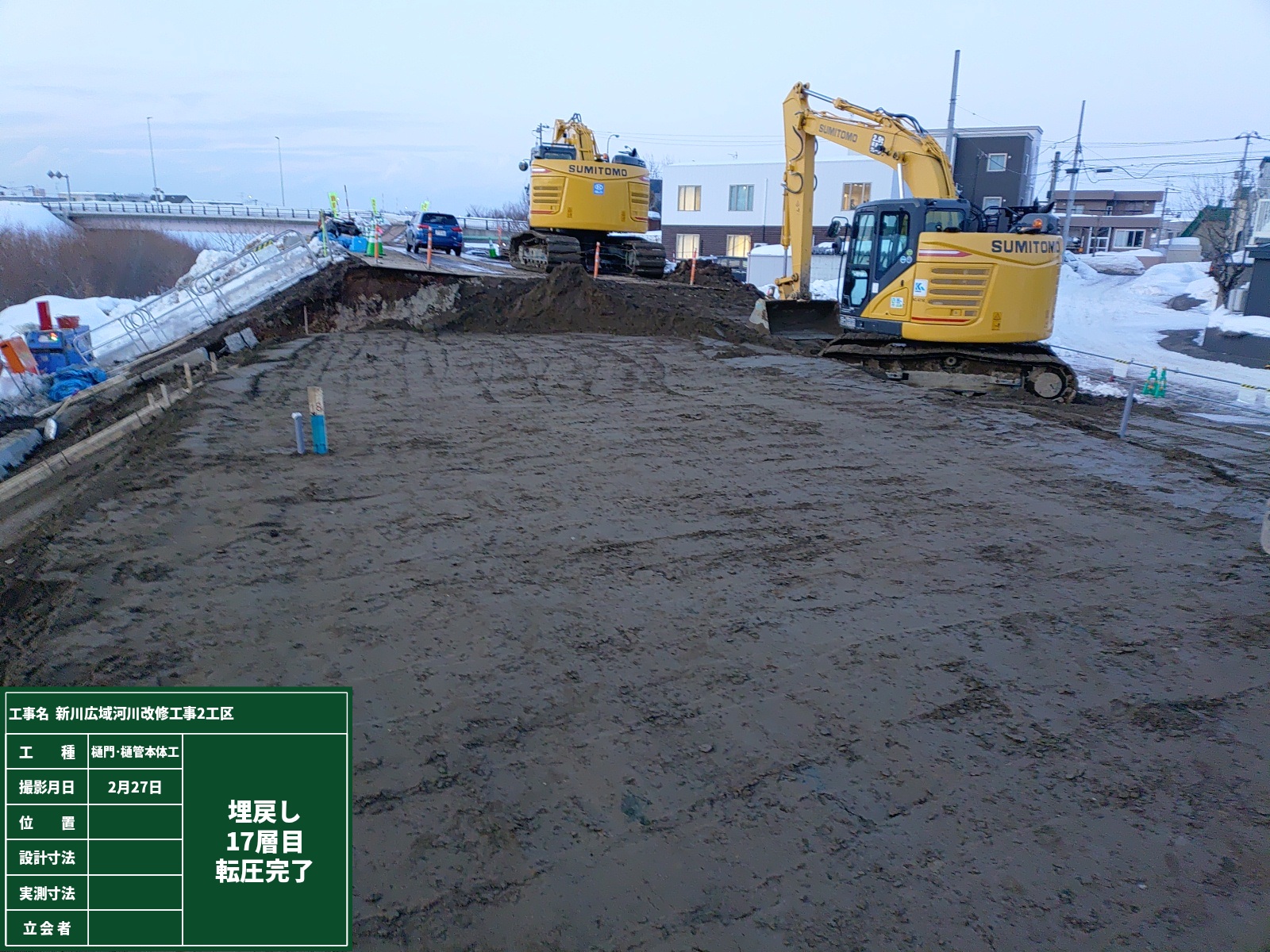

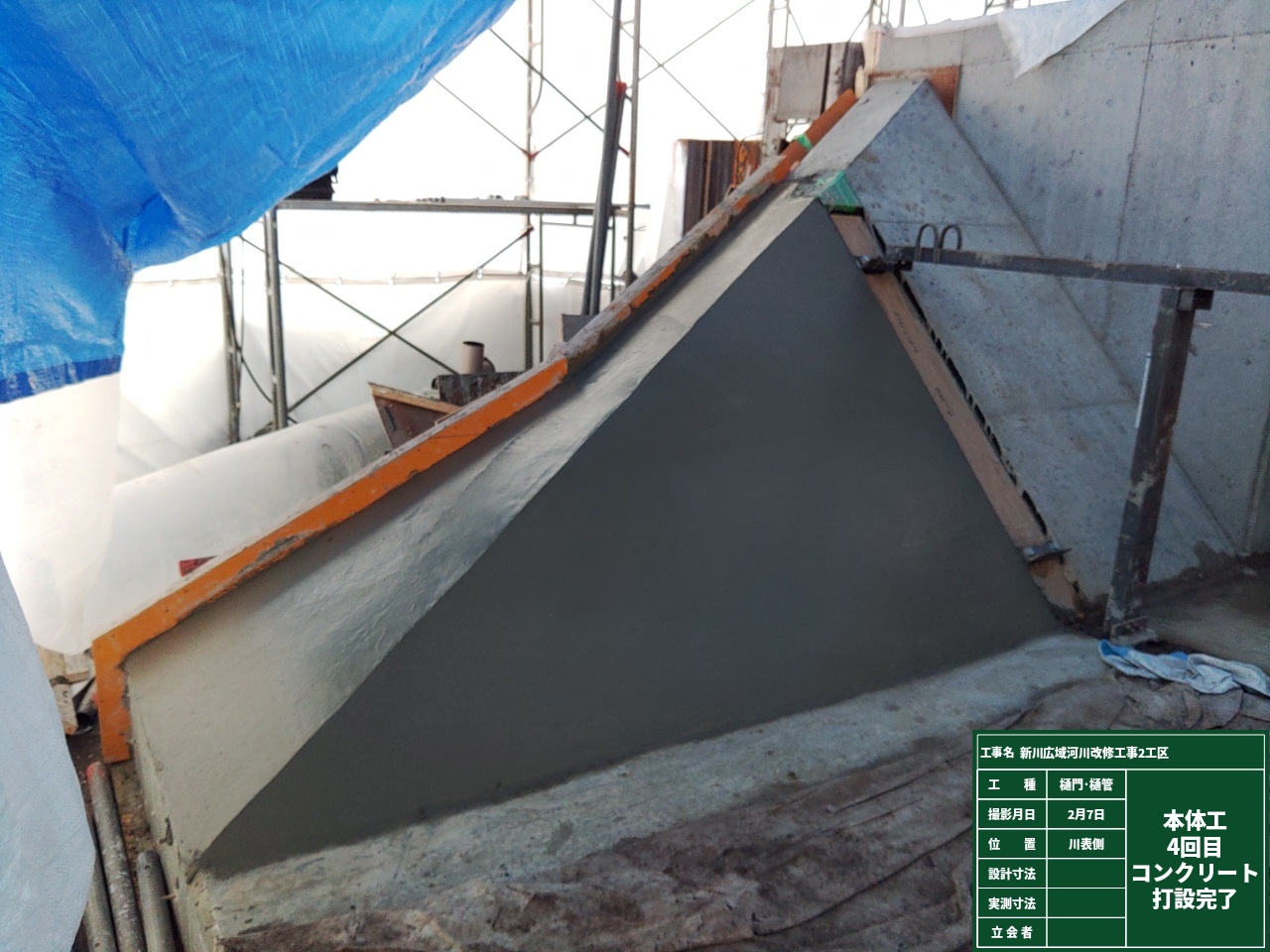

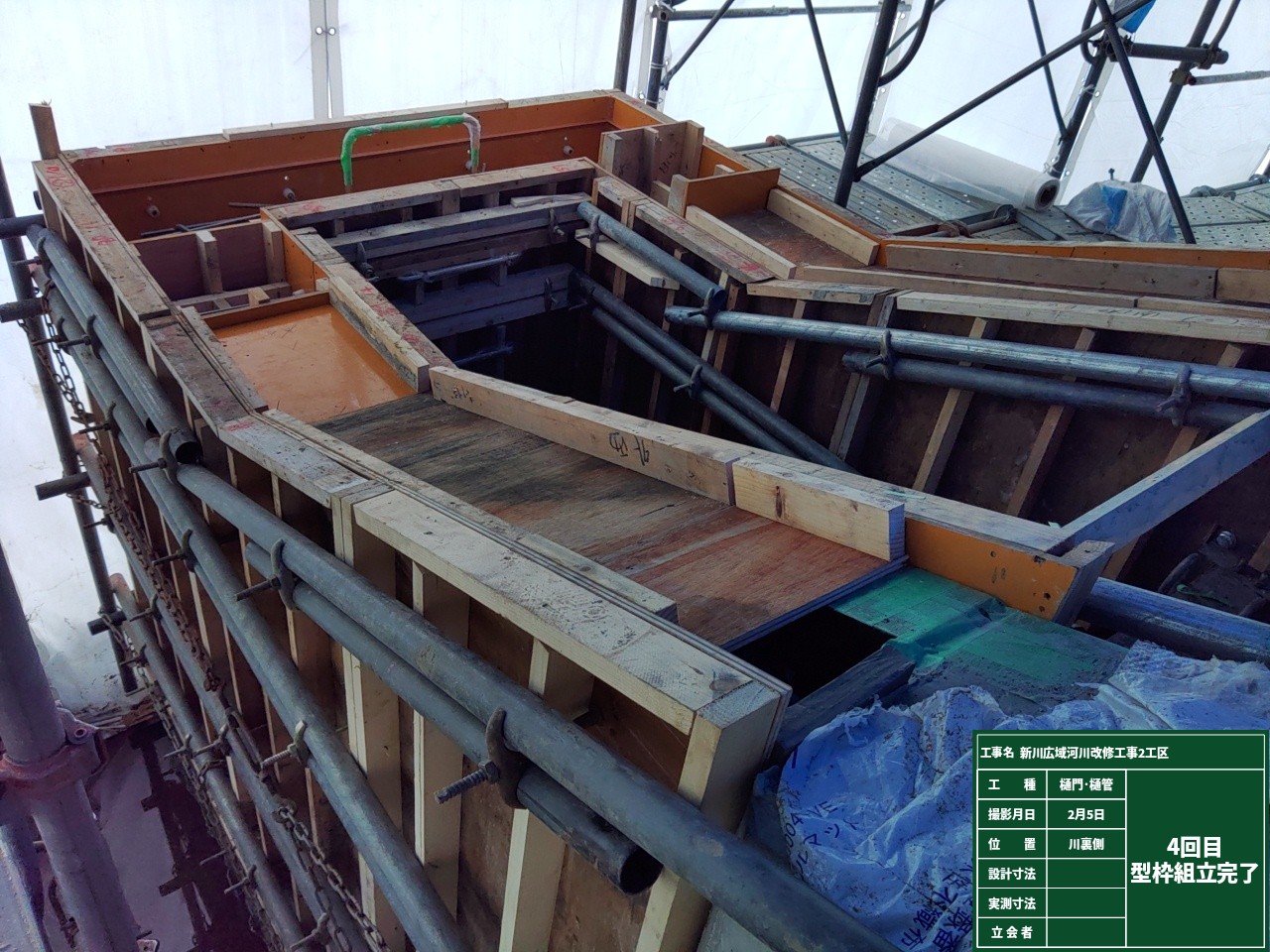

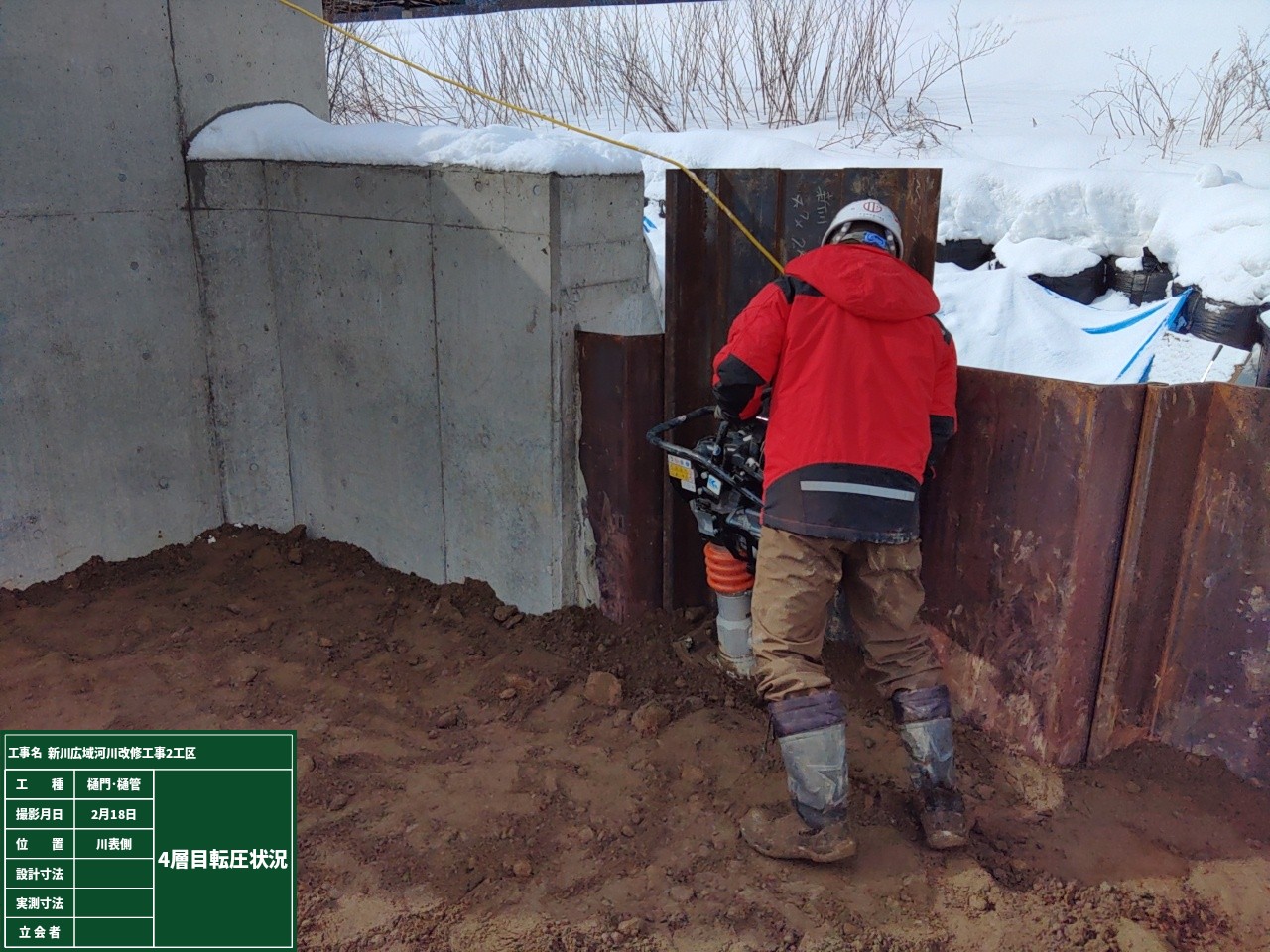

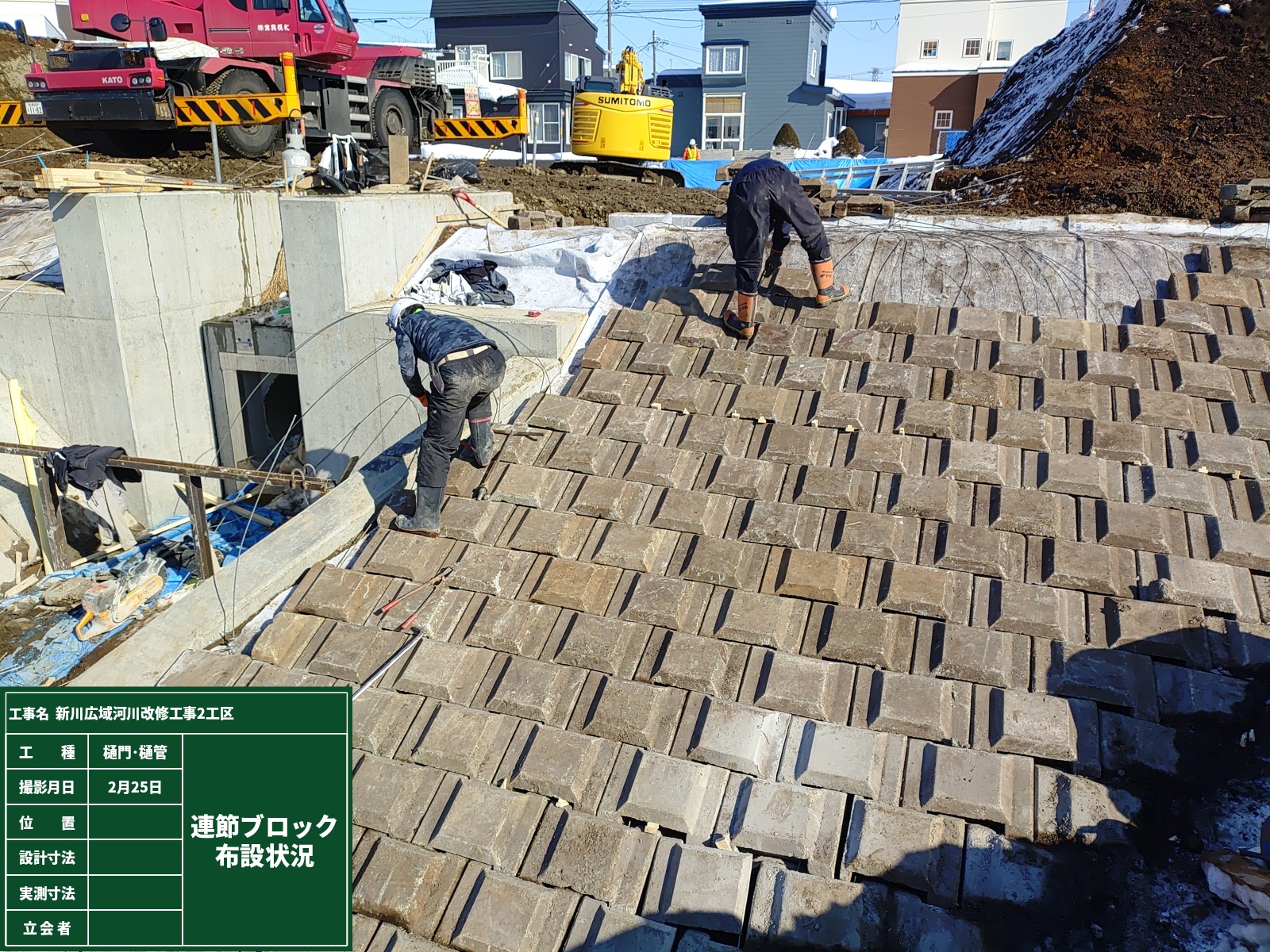

2月は本体コンクリート鉄筋・型枠組立③④、コンクリート打設③④、築堤埋戻し、法覆護岸工を実施しました。

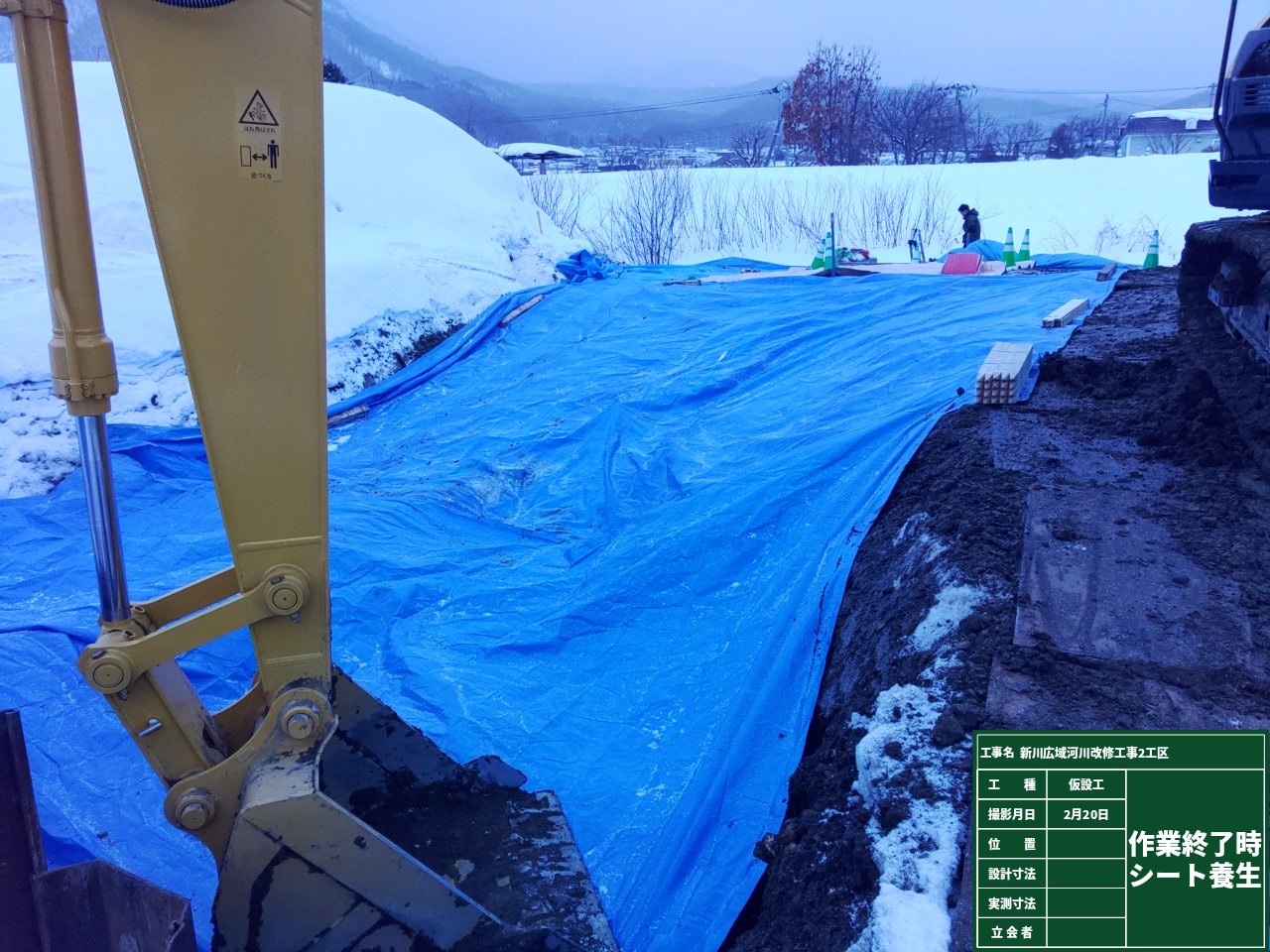

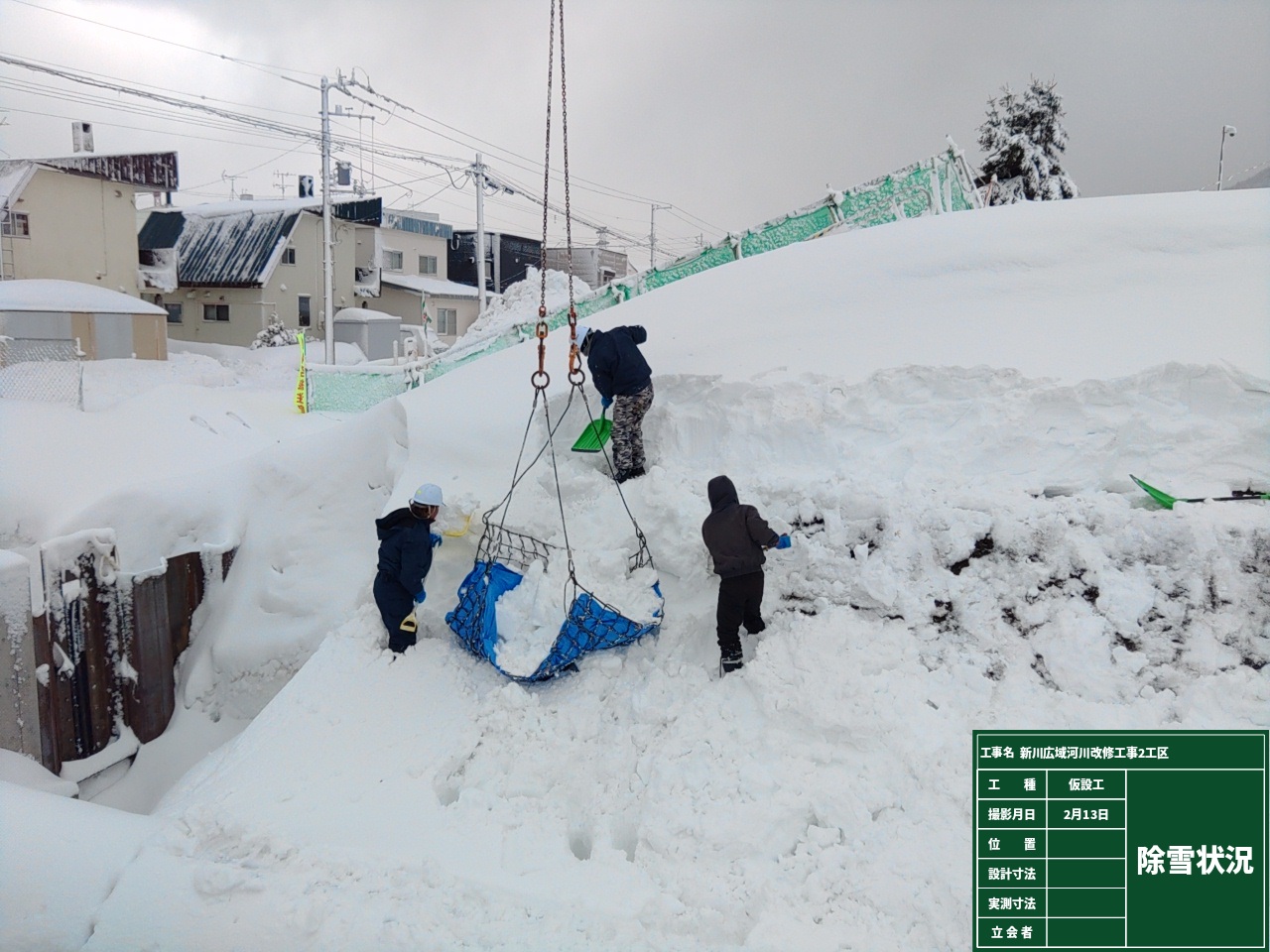

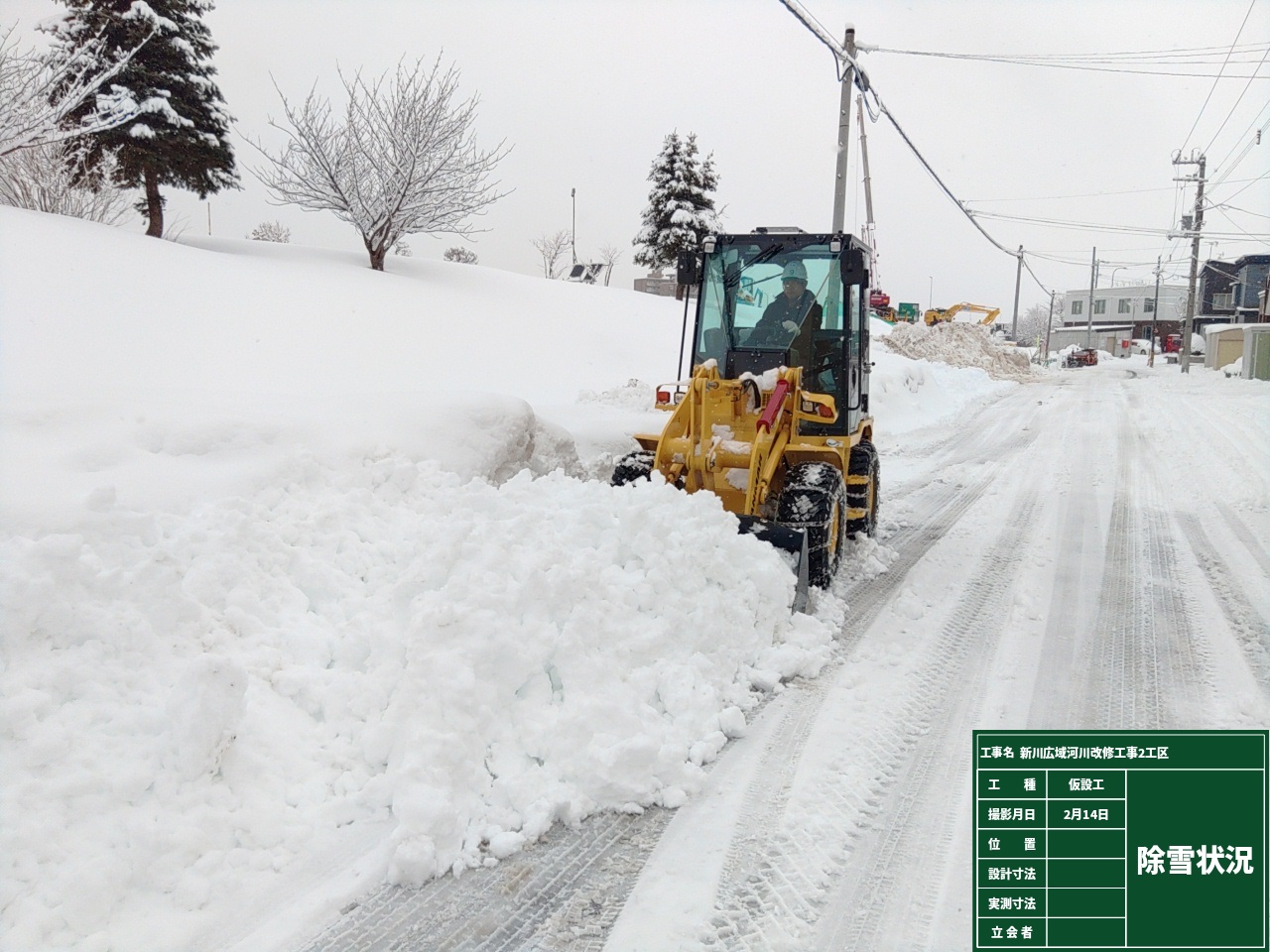

降雪日が多かったため、除雪作業と平行しながらの埋戻し作業となり雪をできる限り混入させないよう配慮し施工を行いました。
法枠工、付属物設置工、付帯道路工、仮設工撤去、片付けを行い工事は完了となります。
残り1カ月を切りましたが、最後まで無事故無災害にて工事を終えれるよう、作業所一丸となり頑張りたいと思います。
近隣の皆様方にはご不便、ご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。
