工事BLOG



進捗状況


1月末 計画63.7% 実施63.2%

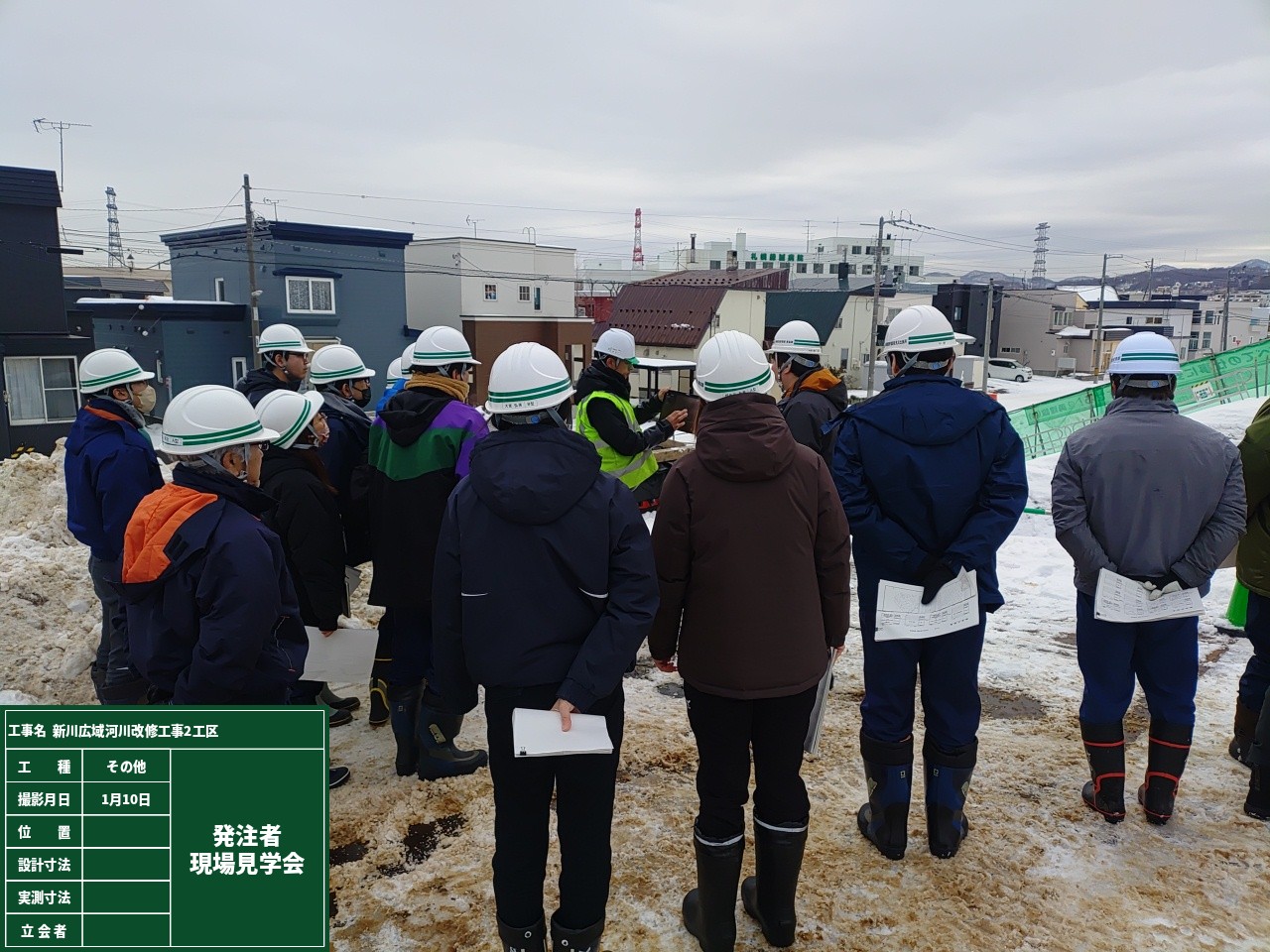

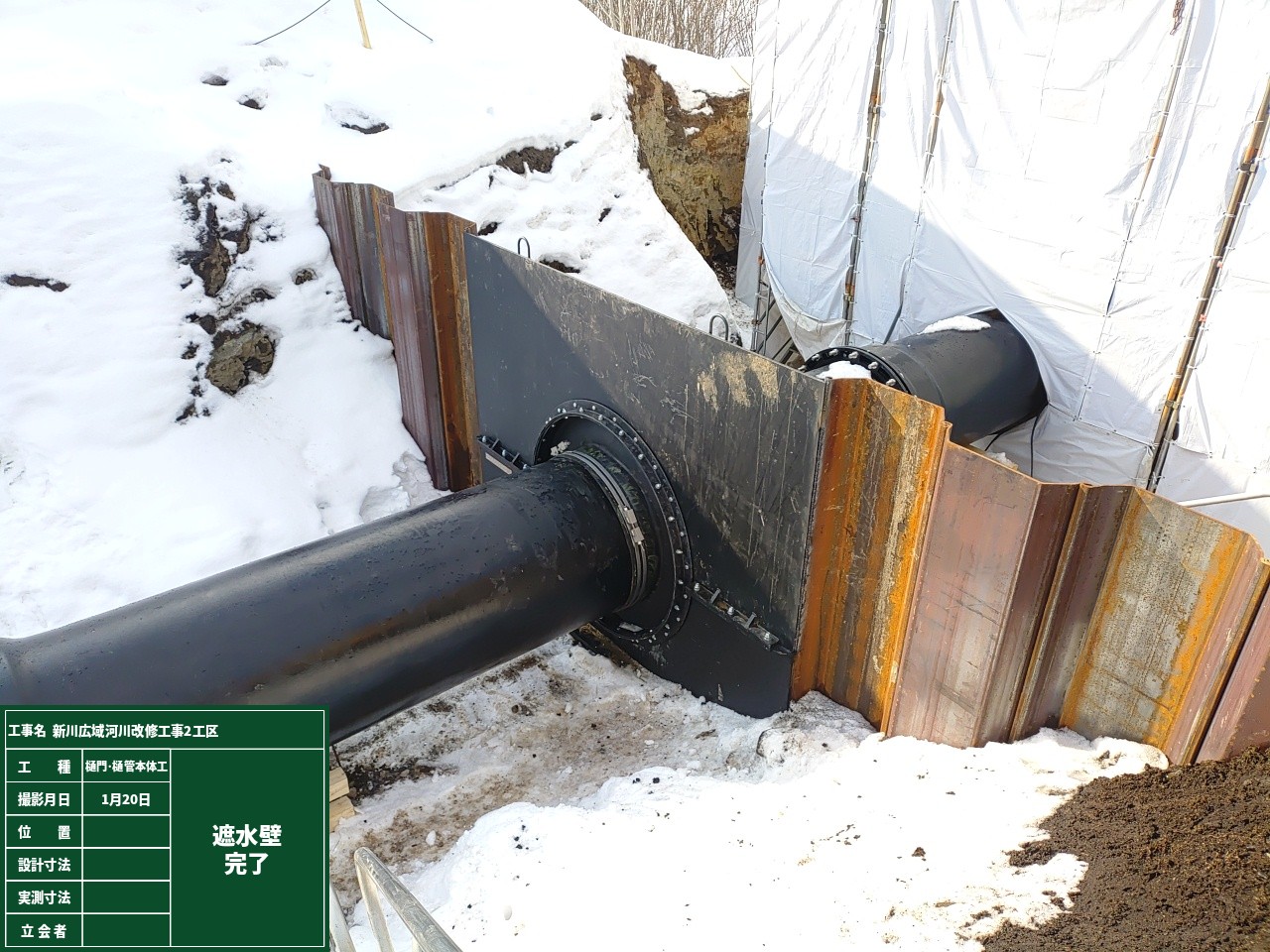

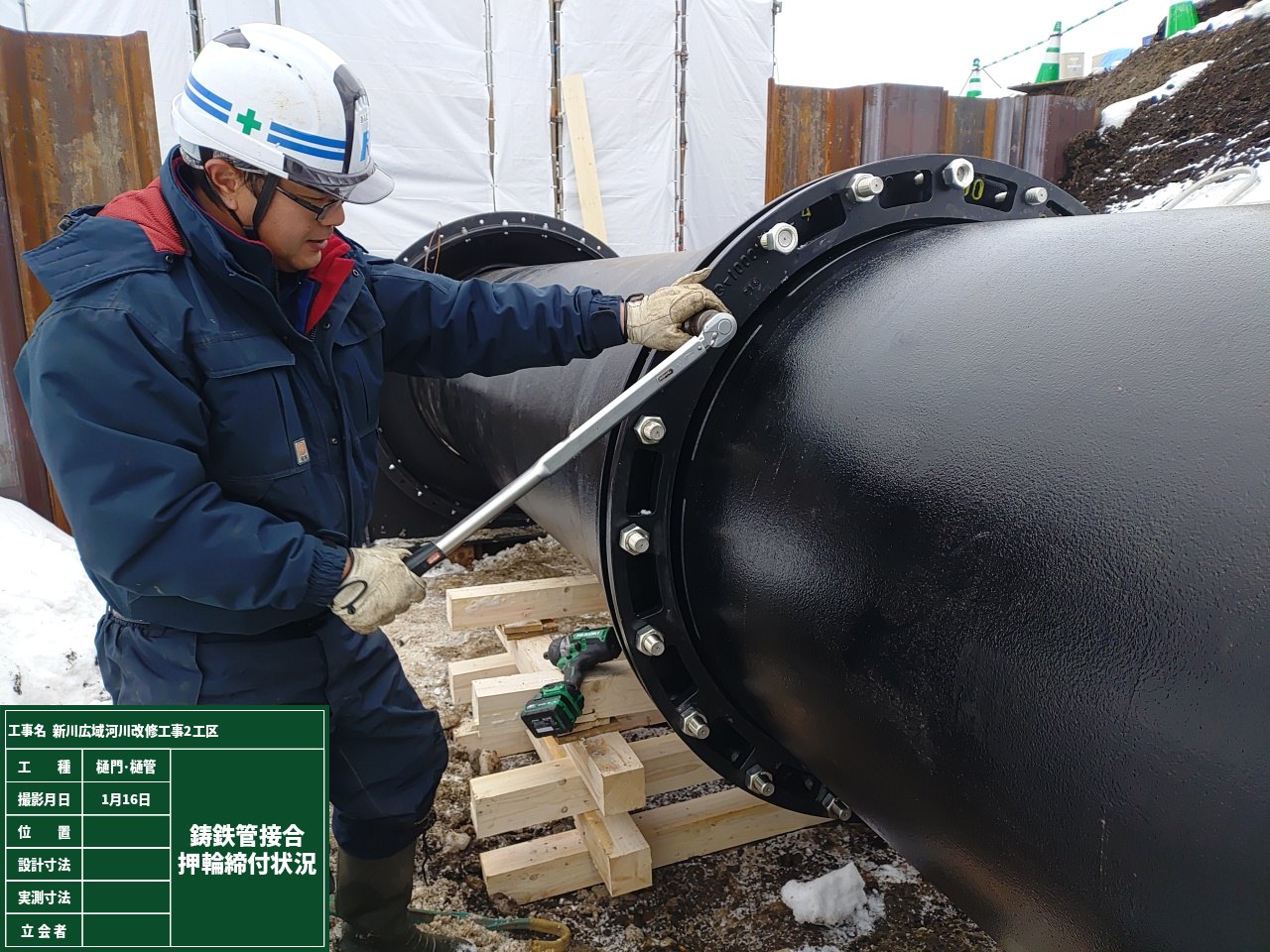

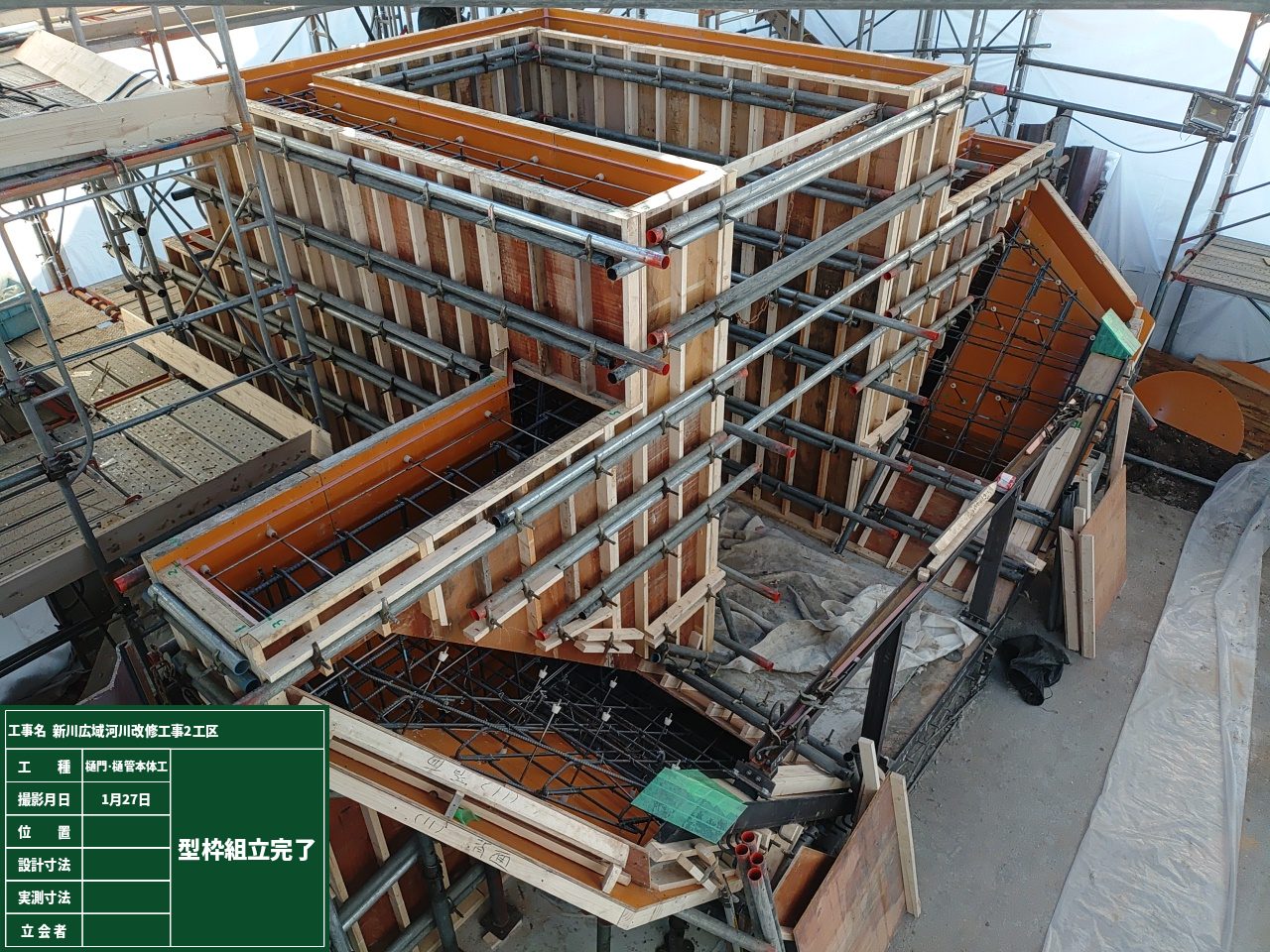

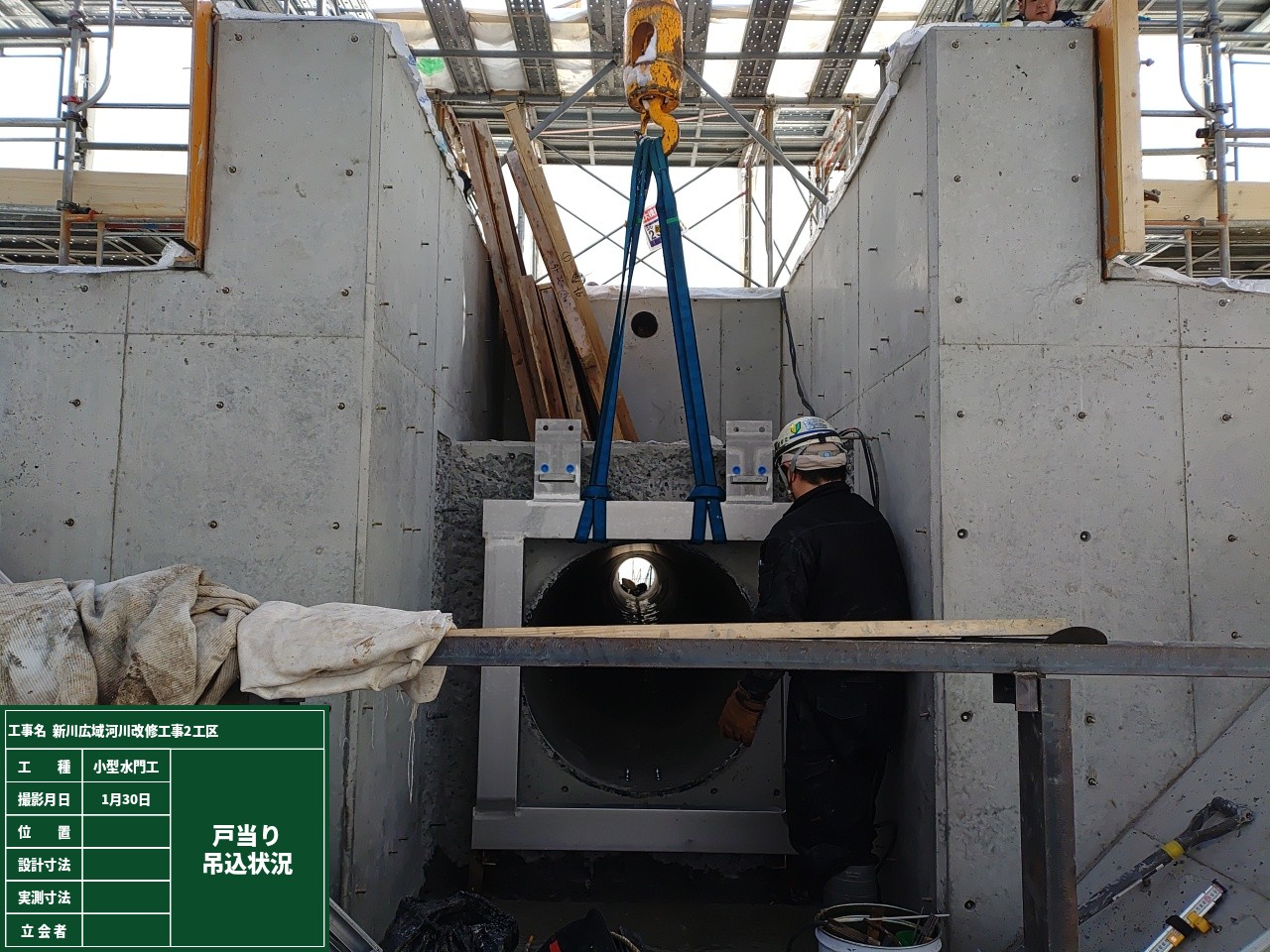

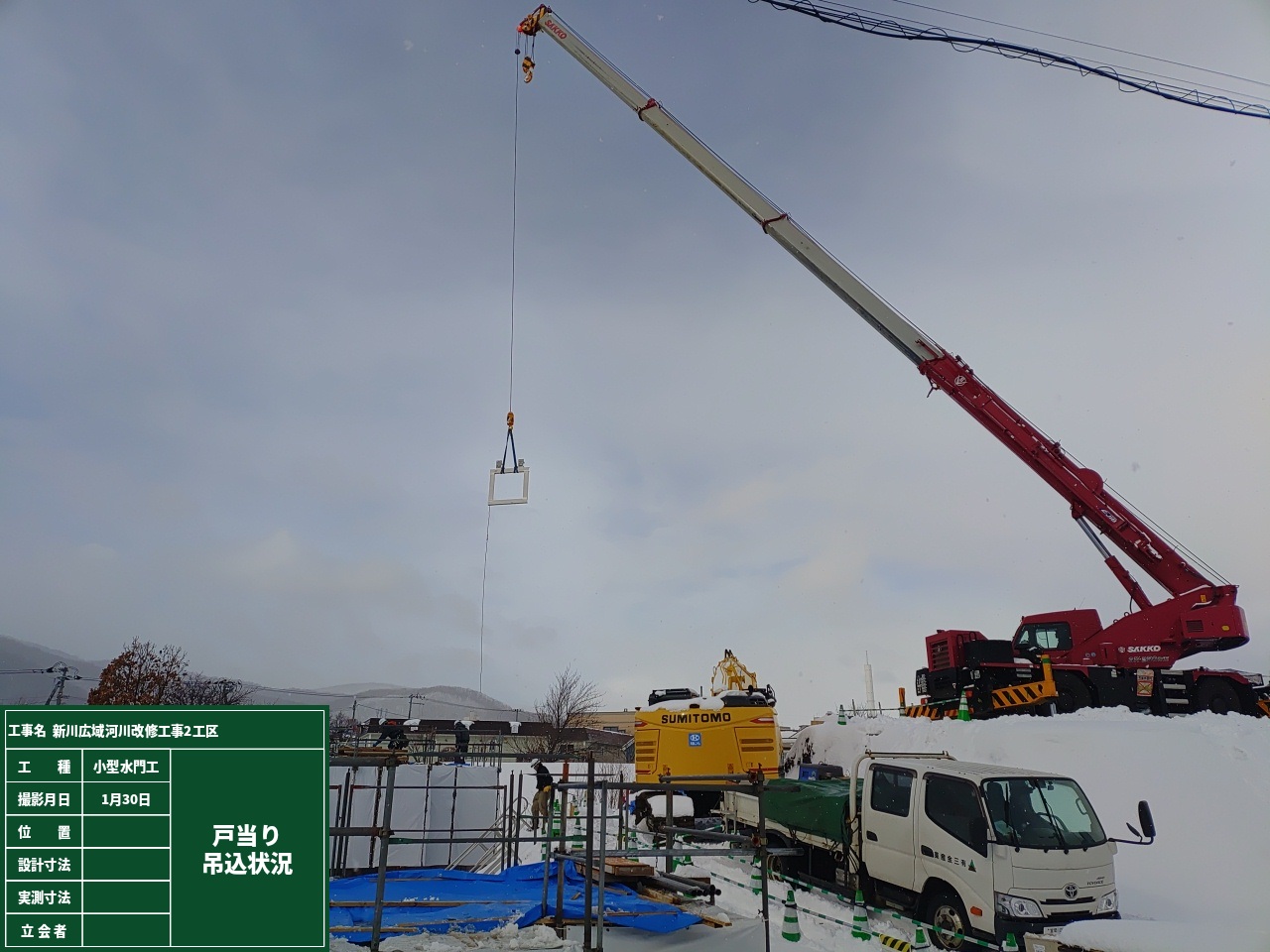

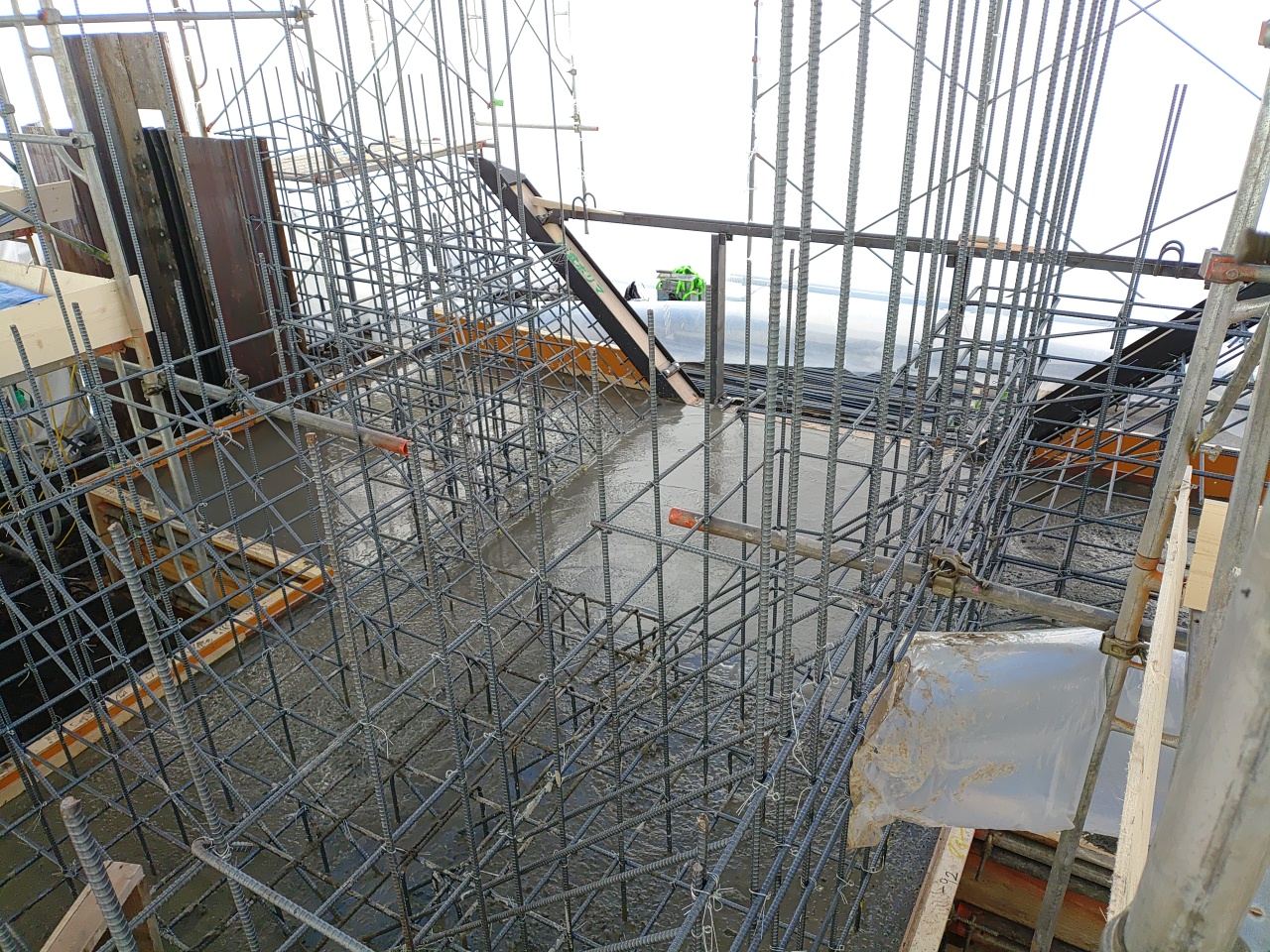

1月は本体コンクリート鉄筋・型枠組立①②、コンクリート打設①②、ダクタイル鋳鉄管・遮水壁、小型水門工戸当り据付を実施しました。 1月10日には、発注者による現場見学会を実施し現場説明を行っております。

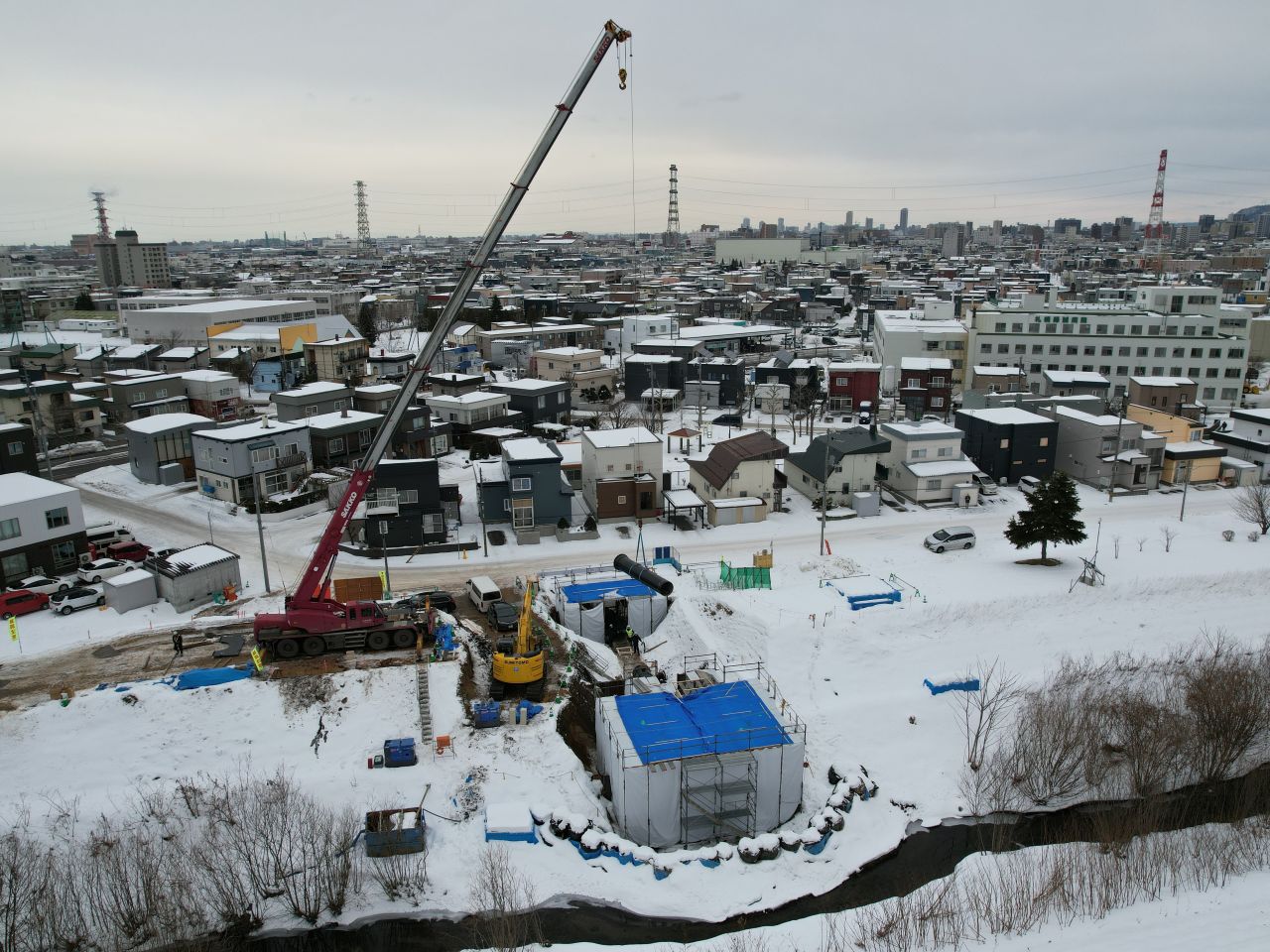

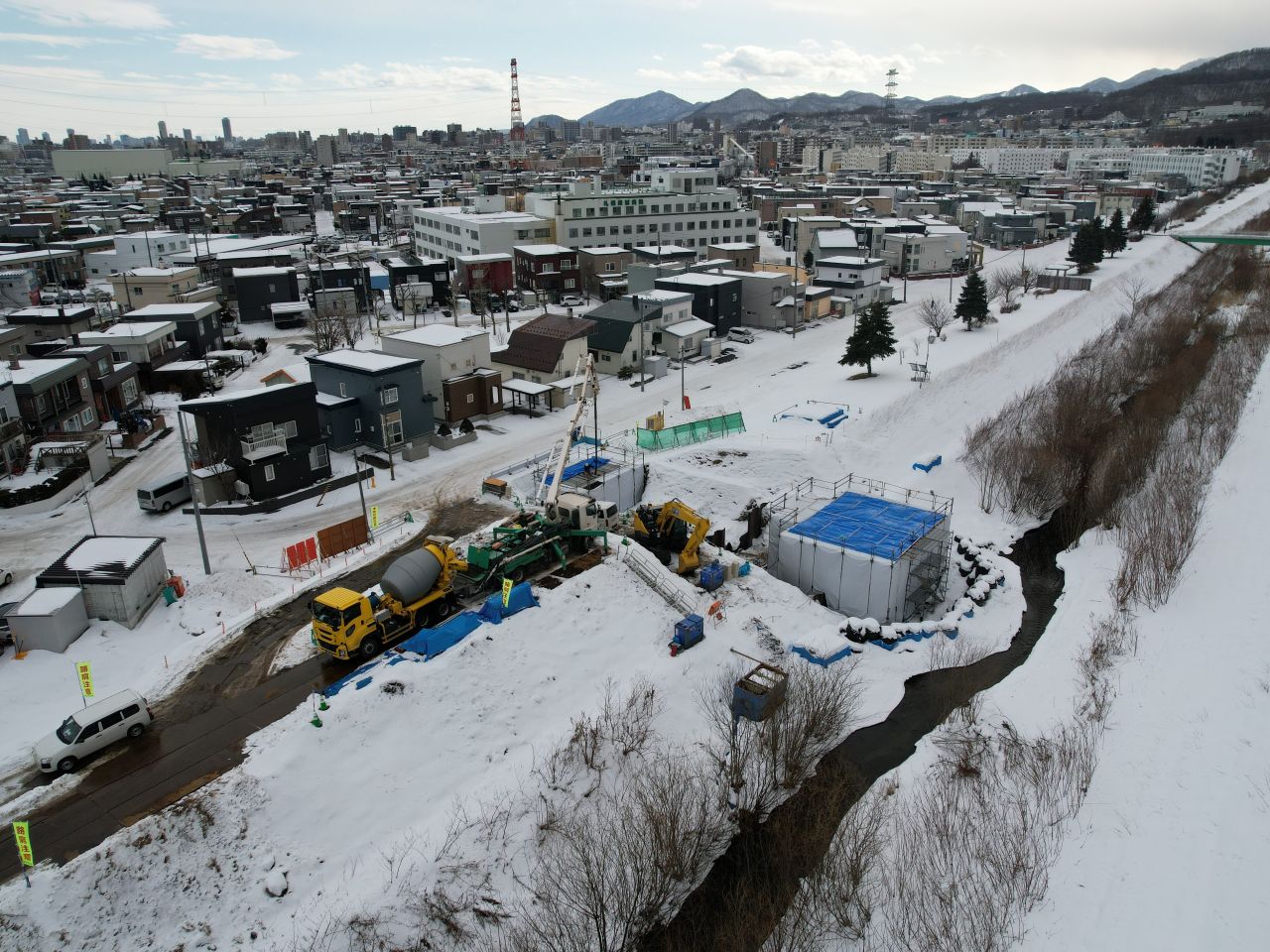

1月は例年に比べると降雪量が少なく、現場は順調に進捗しております。

2月は、残り2回の本体コンクリート鉄筋・型枠組立、コンクリート打設後に、築堤埋戻し、法覆護岸工を行うのでこのまま雪が少ないことを祈るばかりです。

引き続き、近隣の皆様方にはご不便、ご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。
