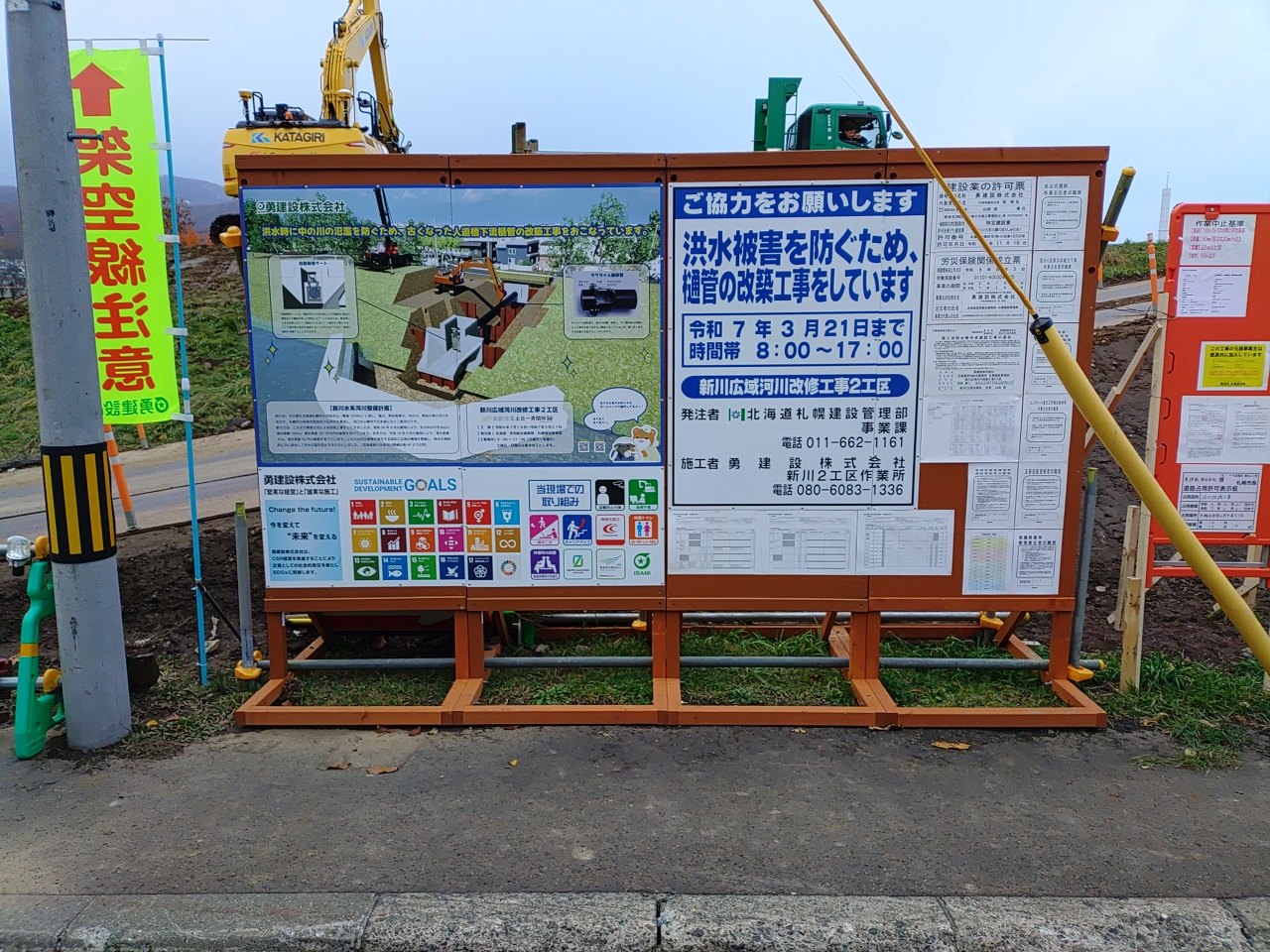

≪新川広域河川改修工事2工区≫
10月2024
2024年工事:施工状況
進捗状況
10月末 計画3.8% 実施3.8%

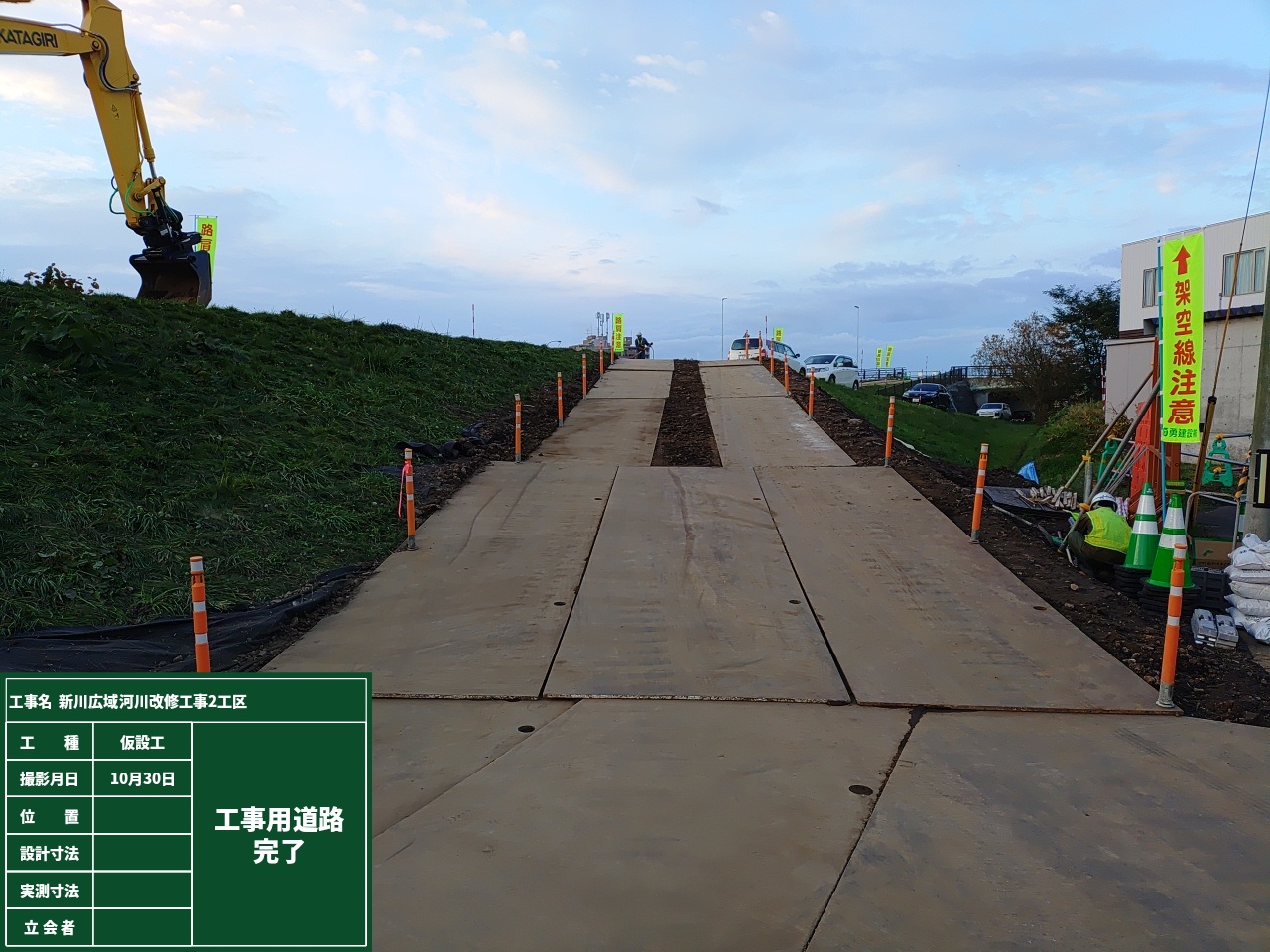

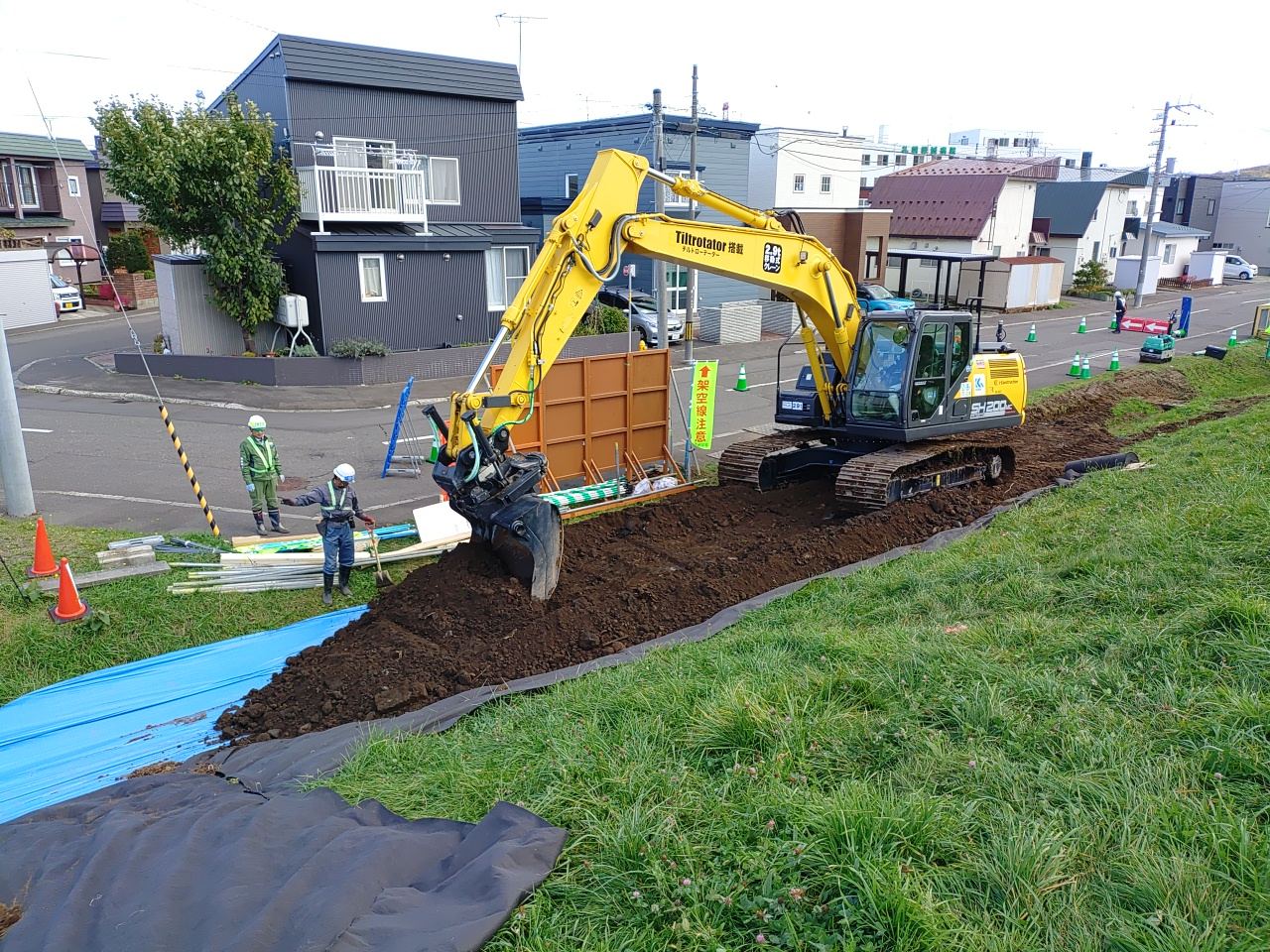

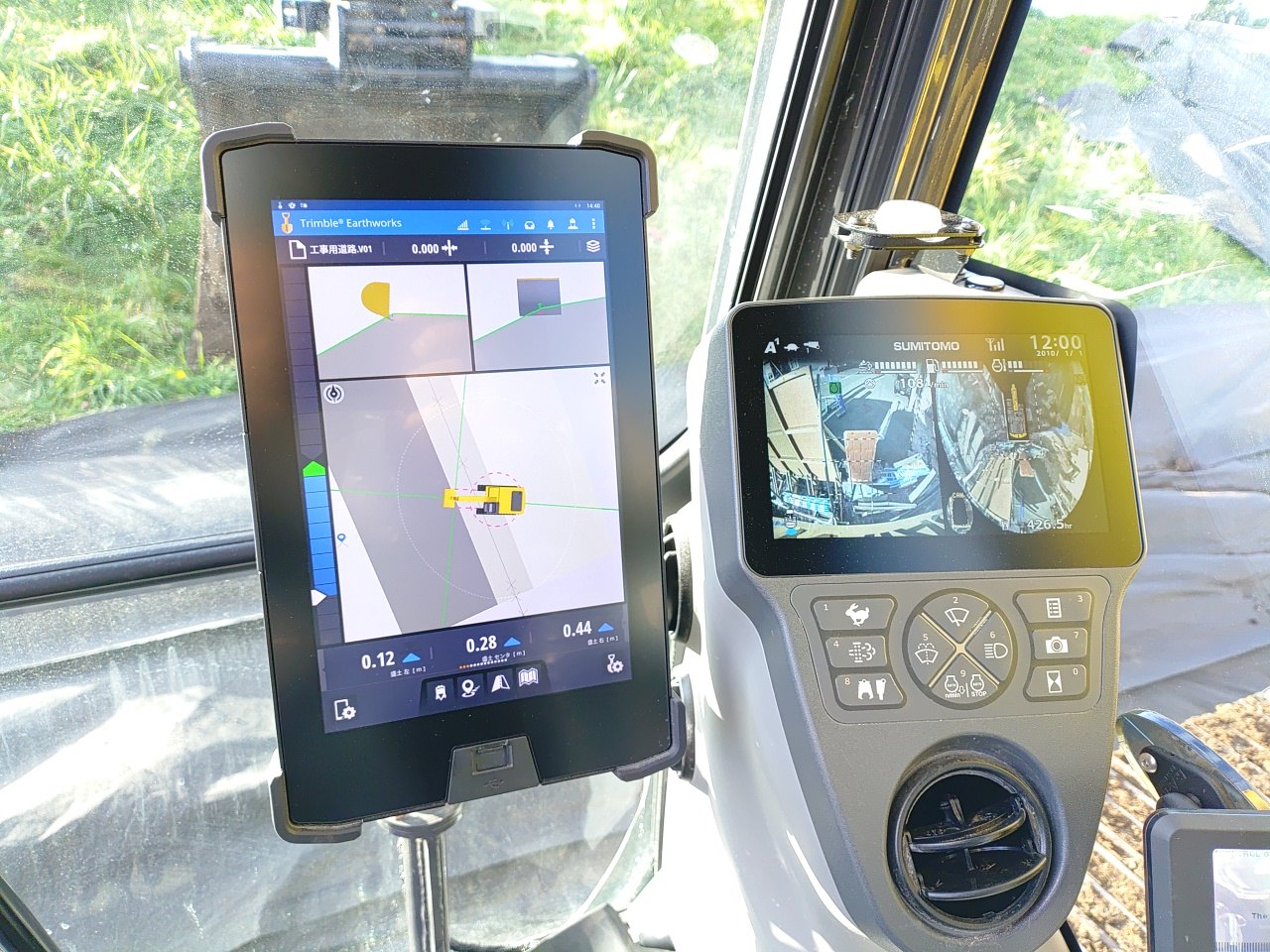

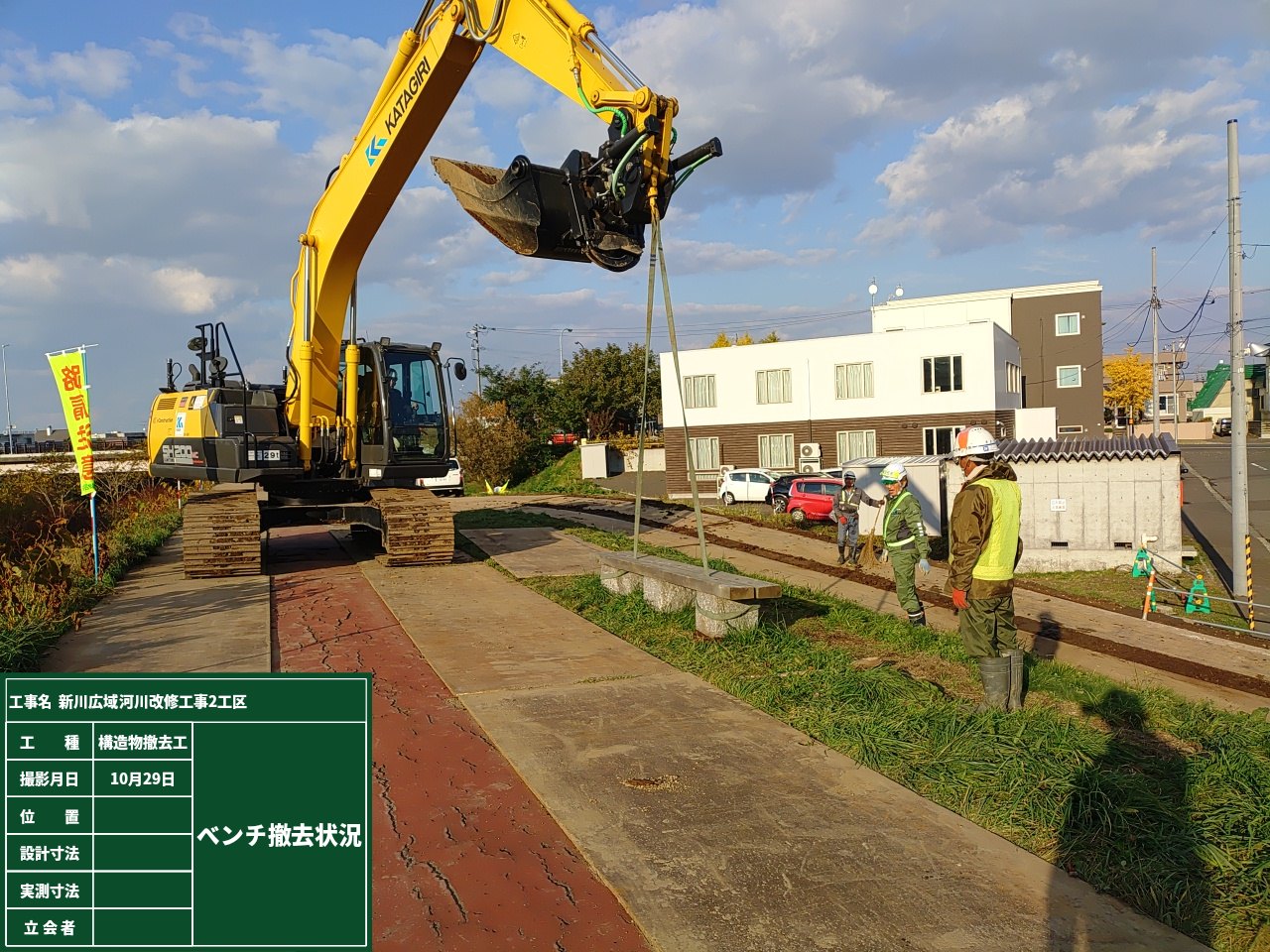

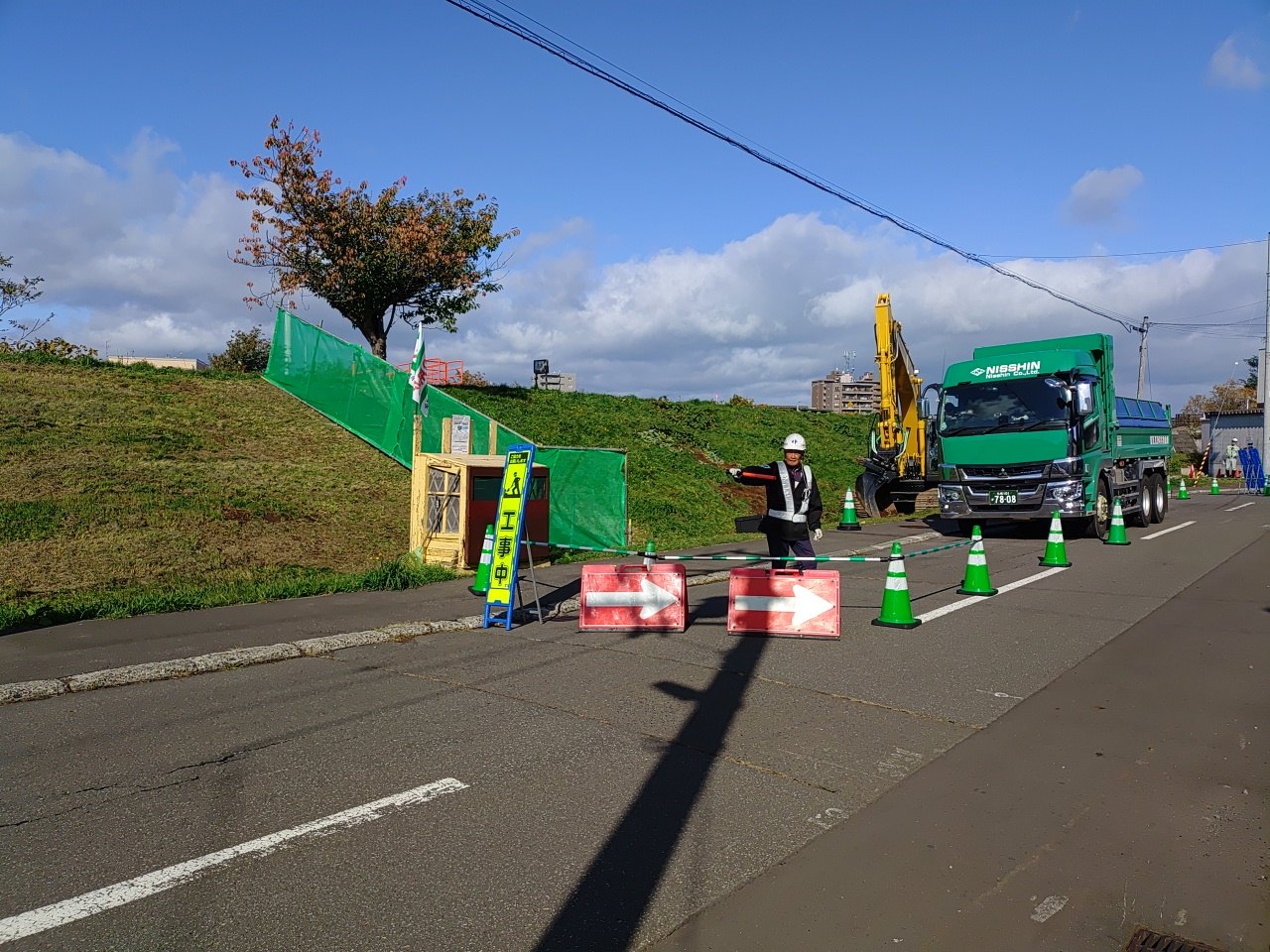

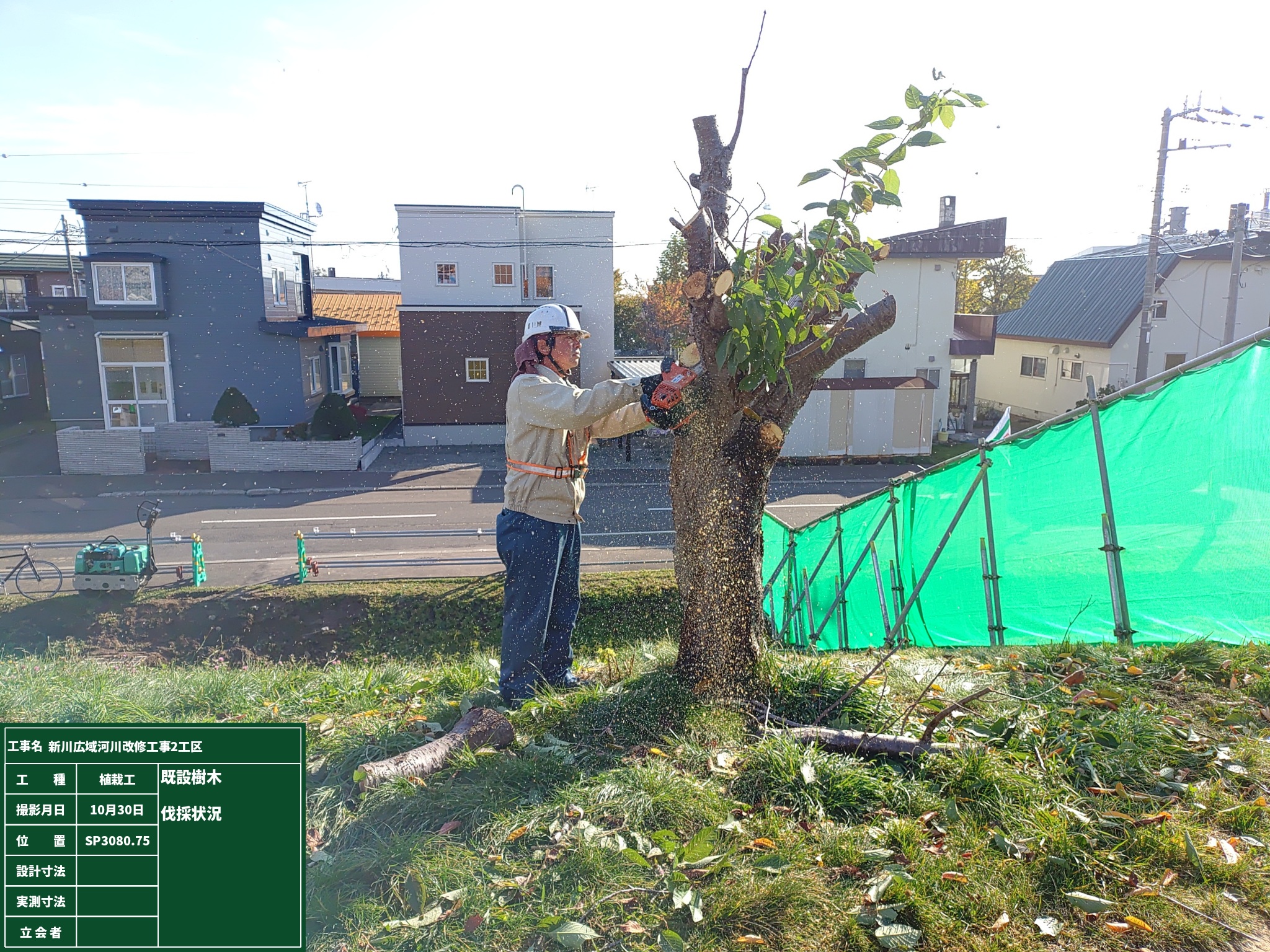

10月10に現場事務所を設置し、10月21日から準備工を開始。 いよいよ現場スタートです! 事務所周辺や現場内安全設備等の設置を完了させ、工事用道路造成、敷鉄板、支障物撤去作業を行いました。 工事用道路造成は、3Dチルトマシンコントロールを活用することでバケット・ブームの動きを制御する通常の3DMC機能に加え、さらにバケットのチルト角度も油圧制御することができ、ICT施工システムとの連携で制御を自動化することにより、作業性能が飛躍的に広がり生産性を向上させることができます。 11月1日より本格的に現場が動き出しますが、地域住民の皆様や周辺環境へ十分配慮し施工するよう心がけて施工を進めてまいります。
