進捗状況


3月末 計画95.7% 実施96.4%(変更)

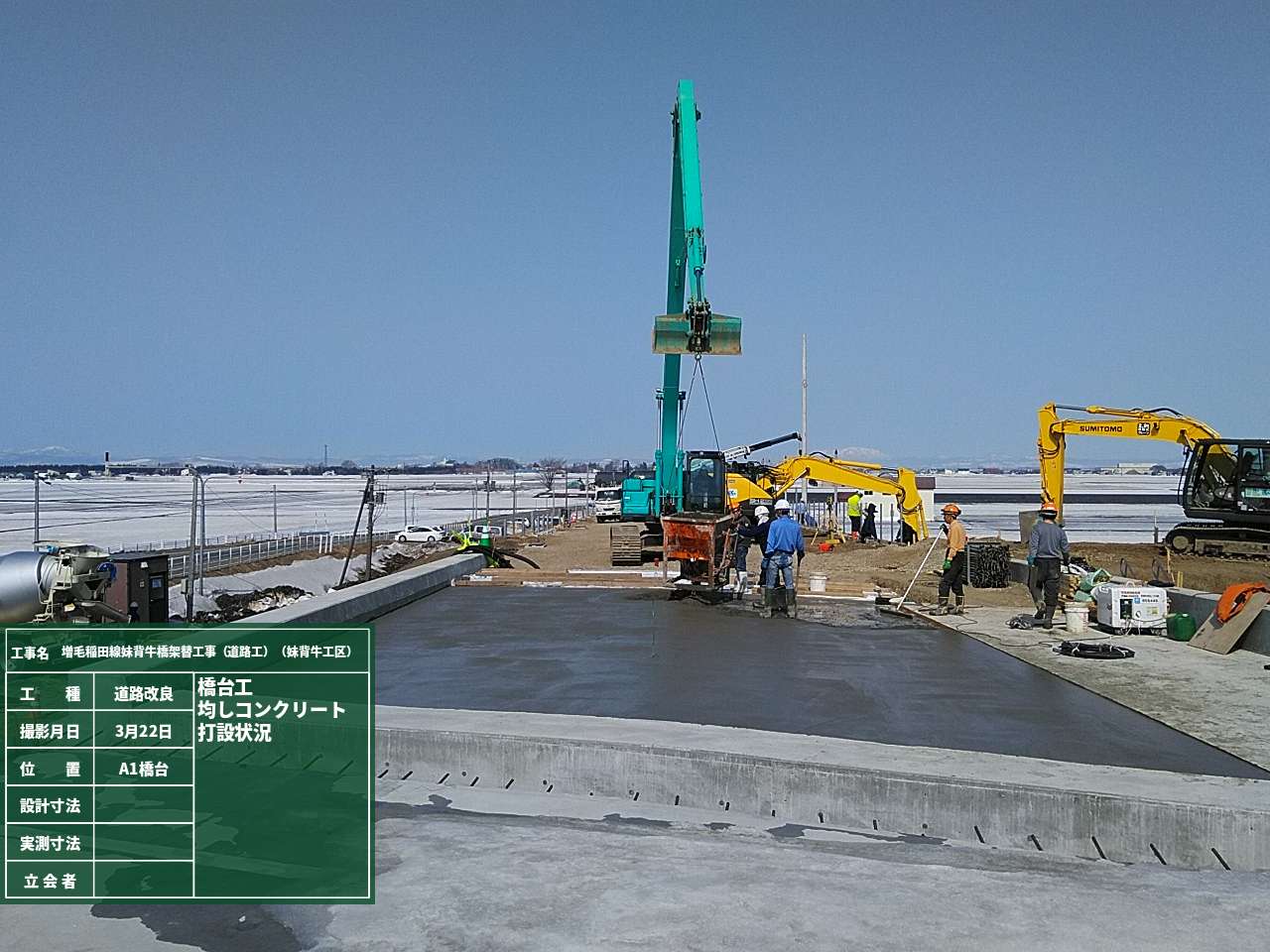

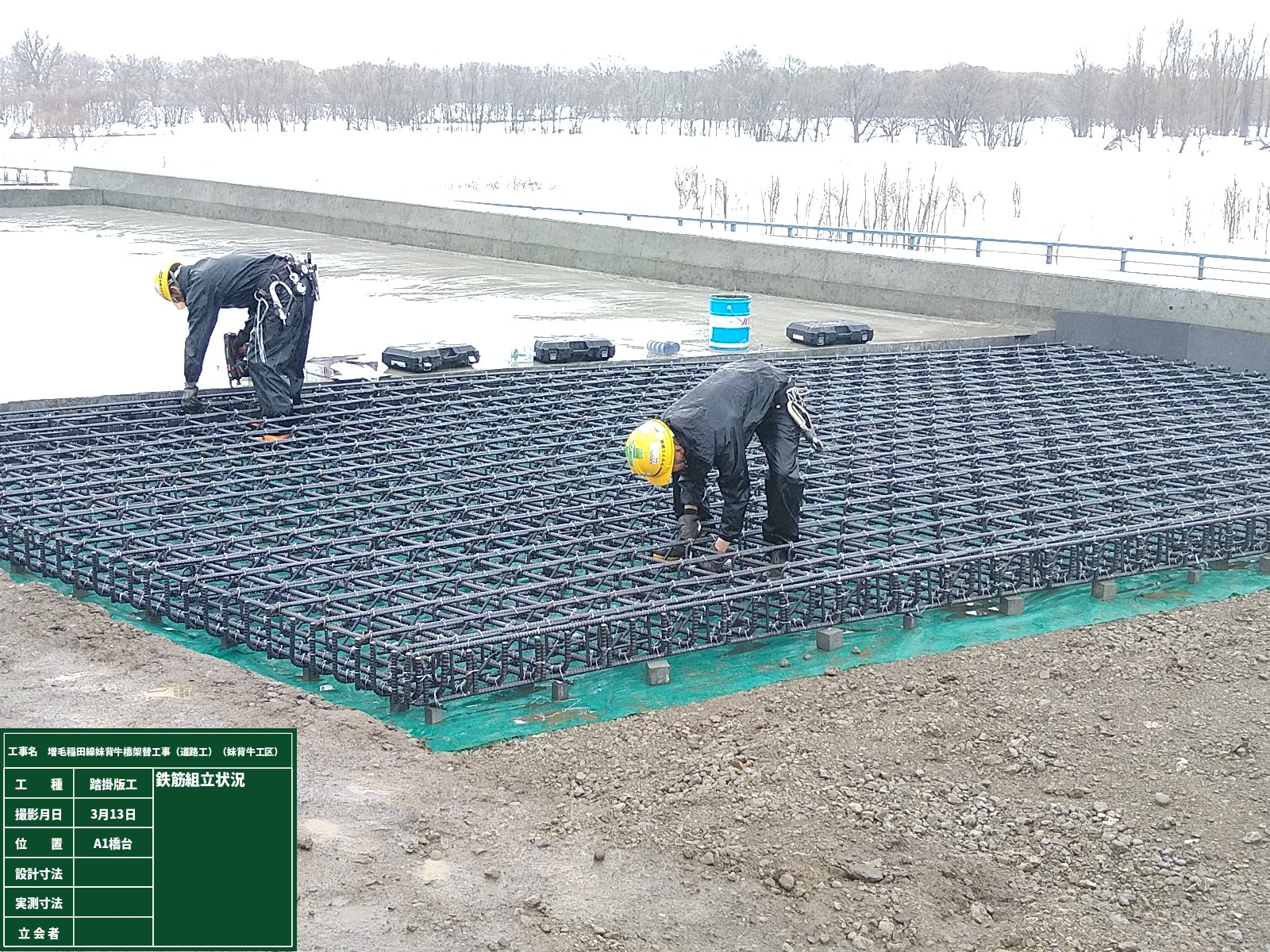

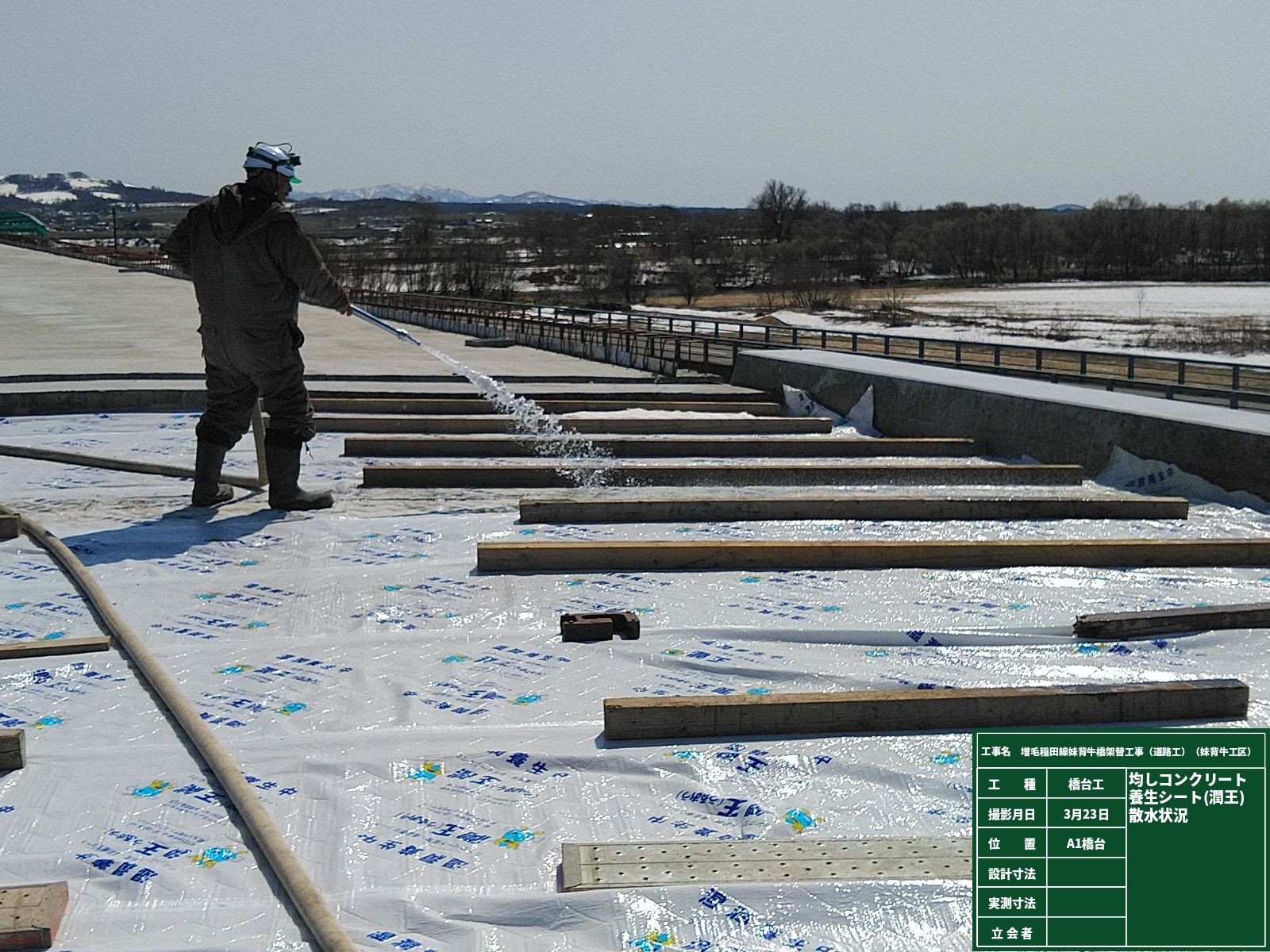

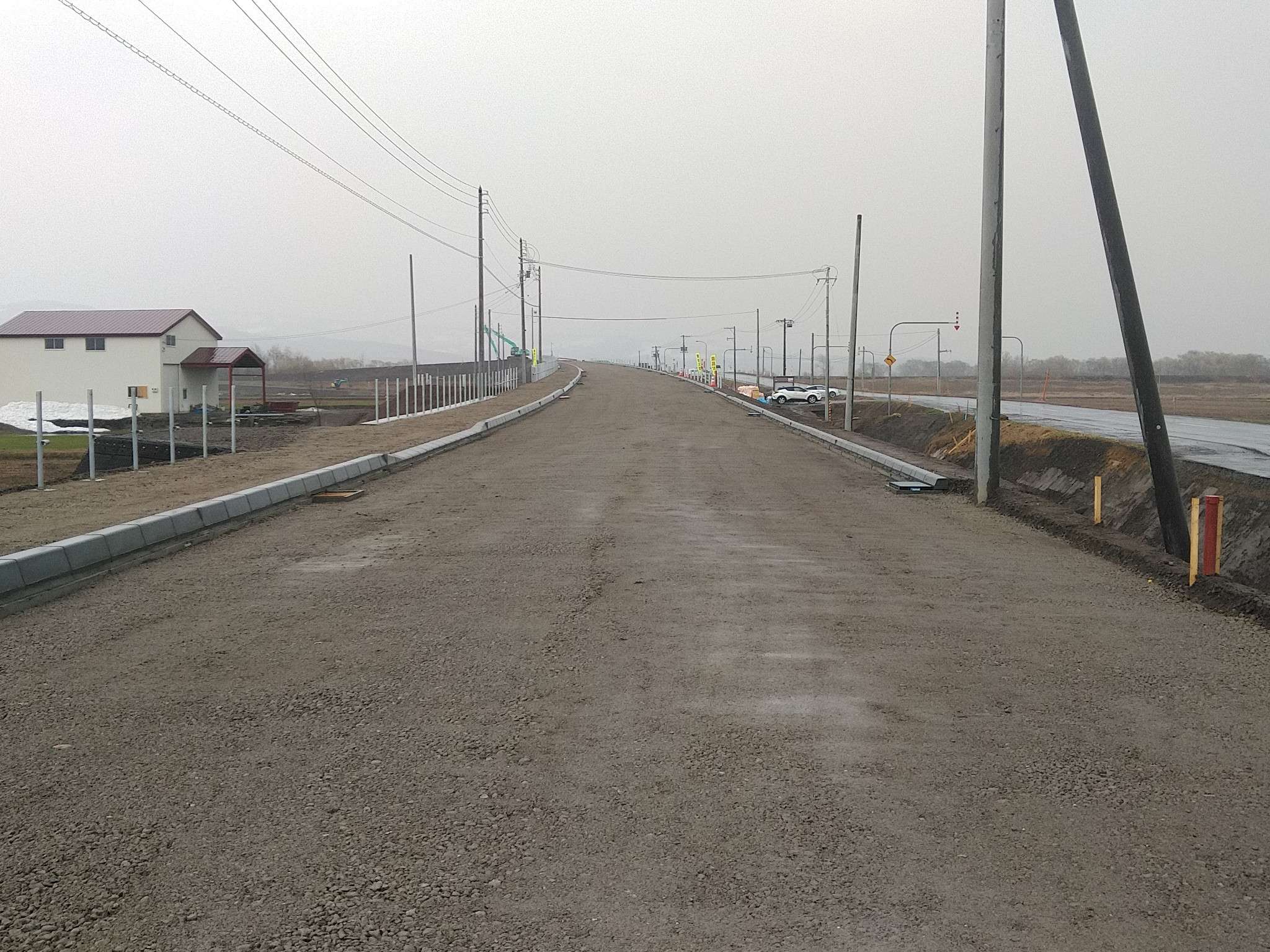

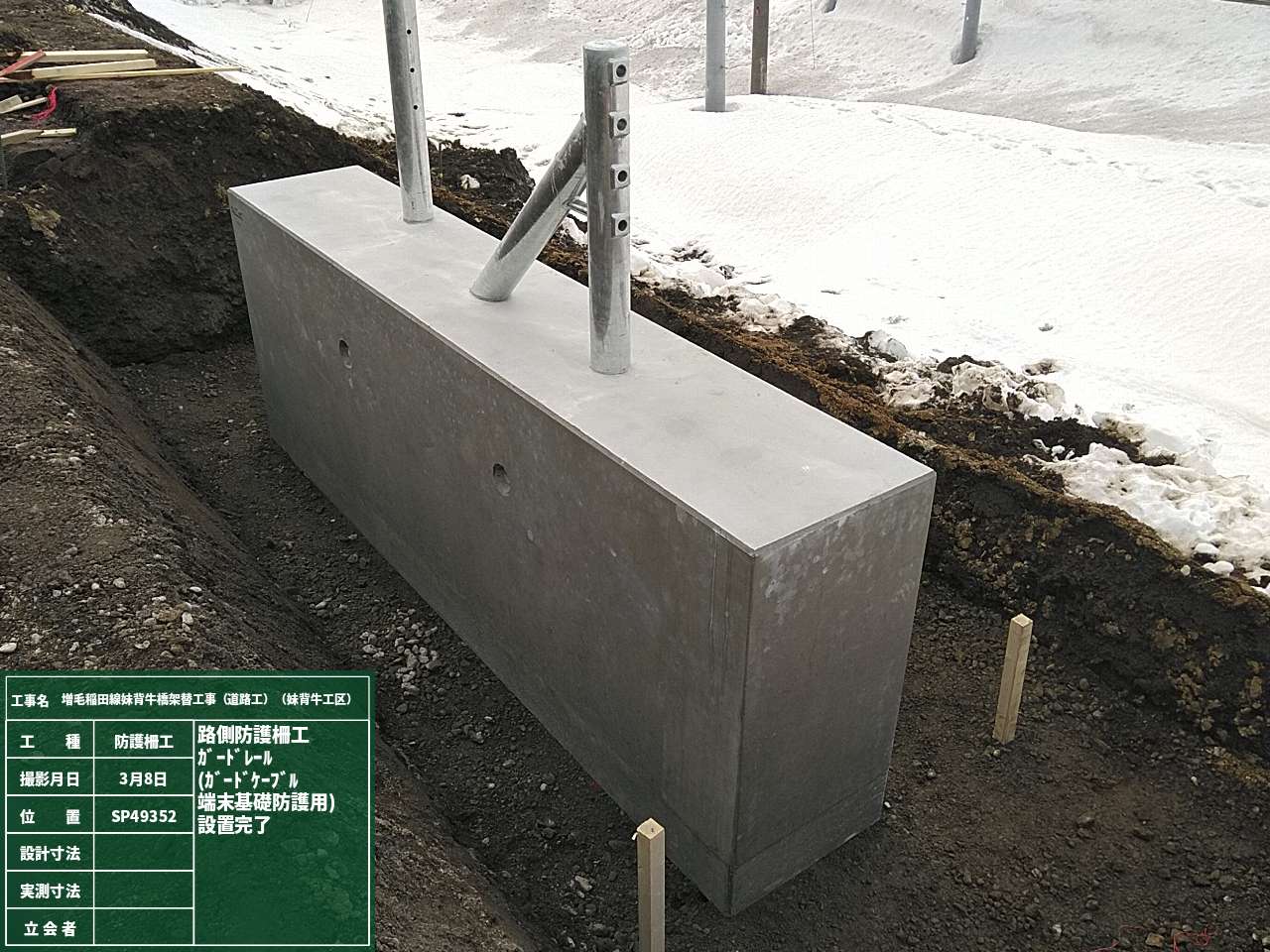

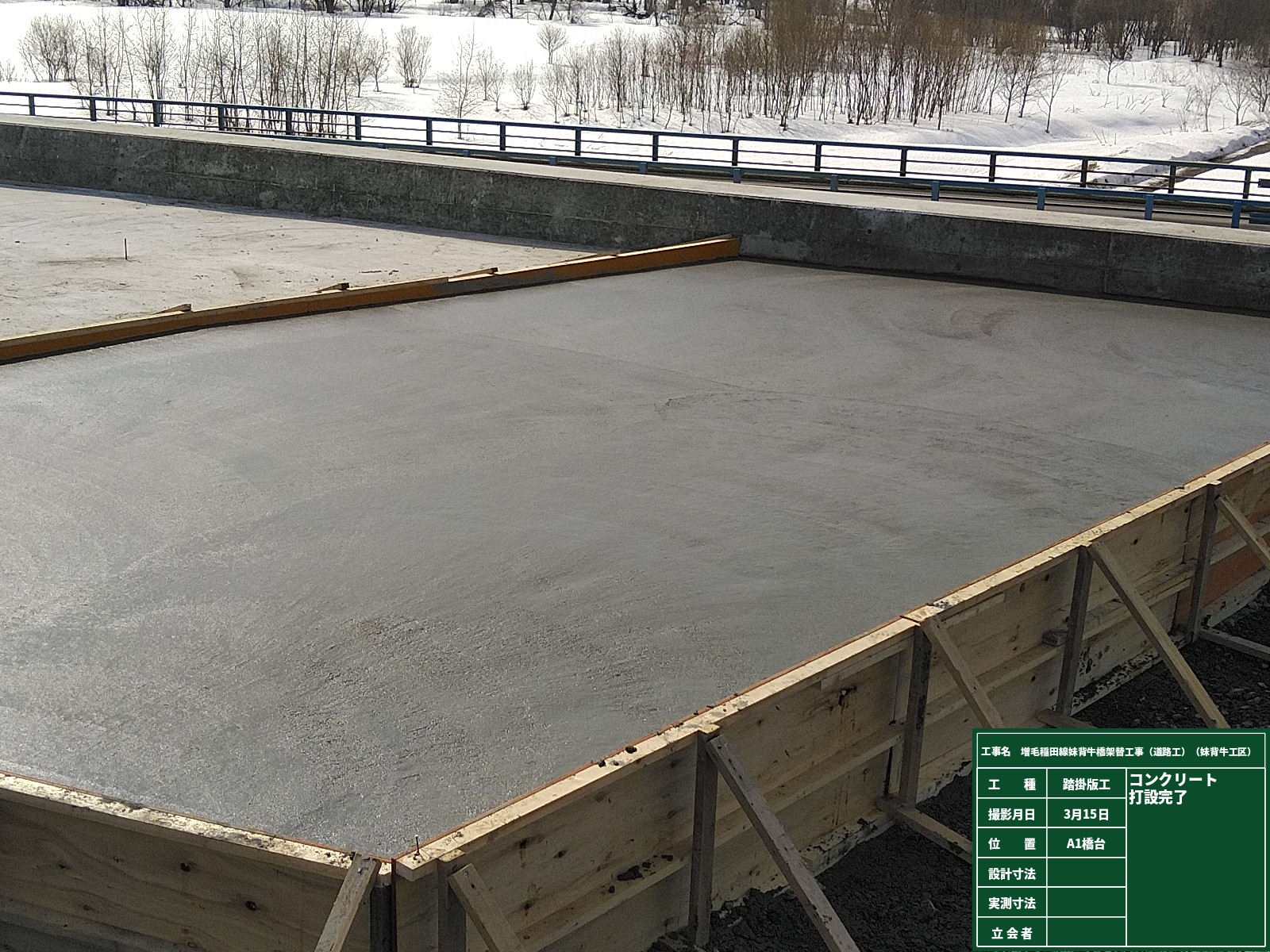

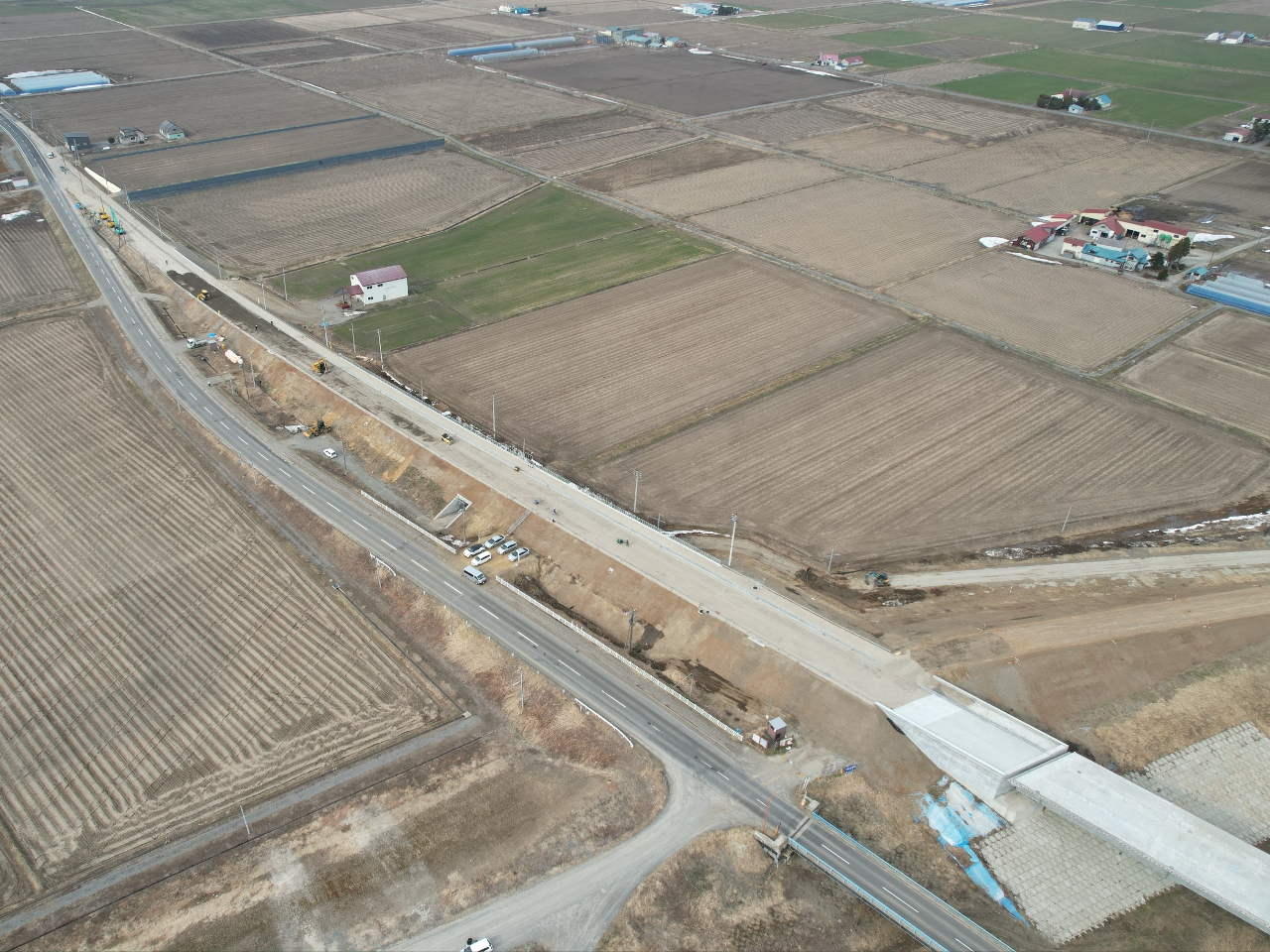

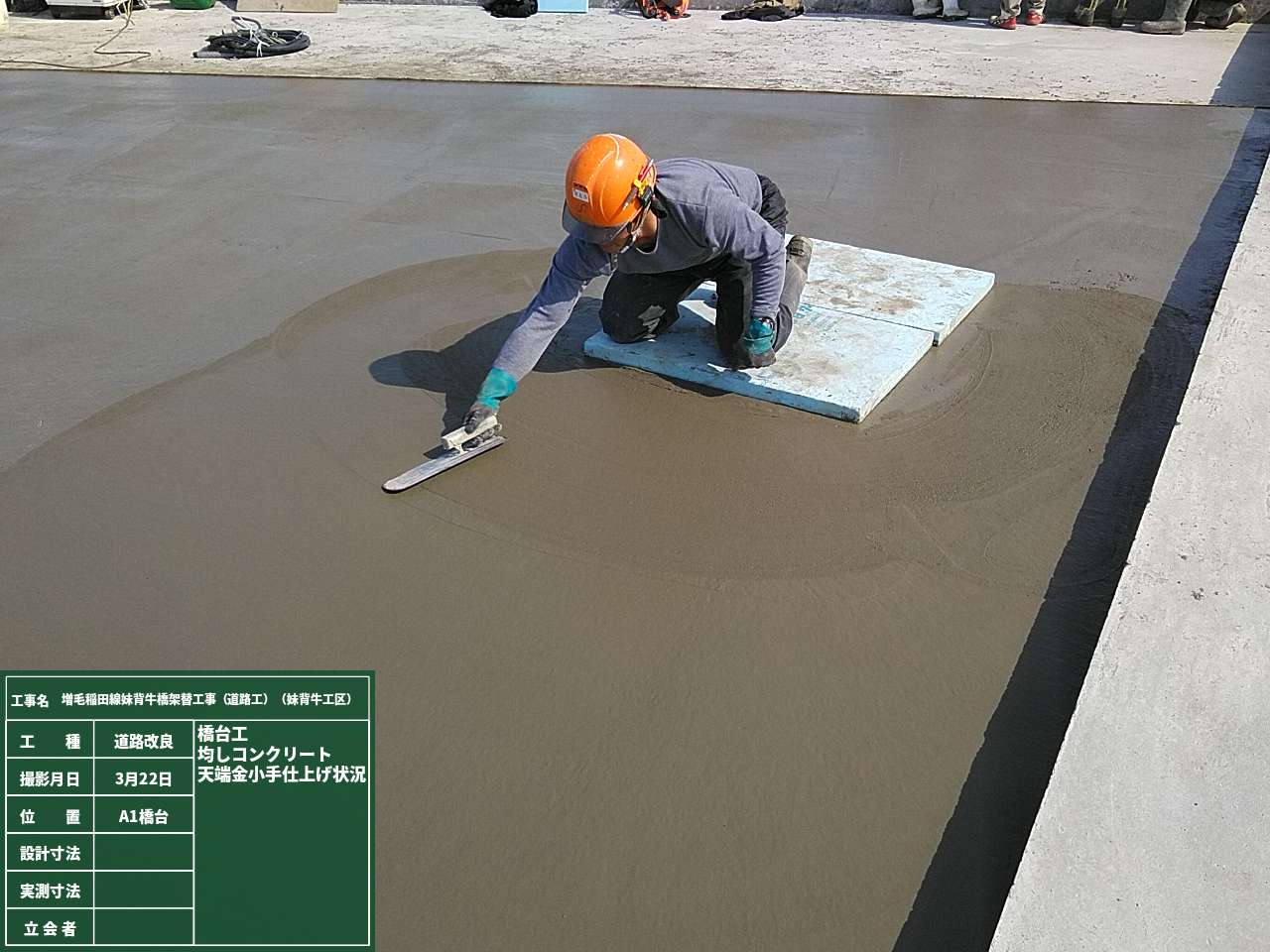

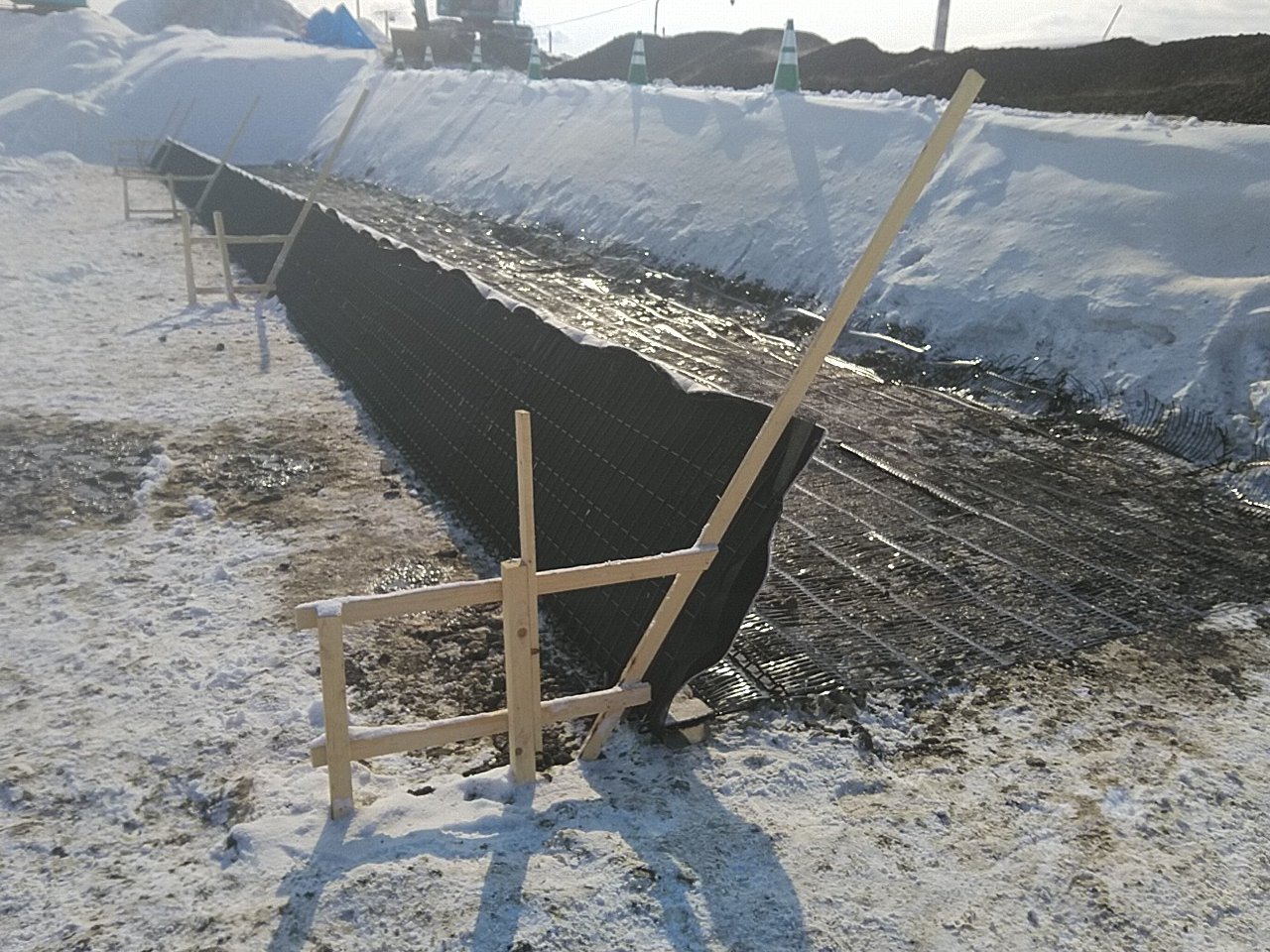

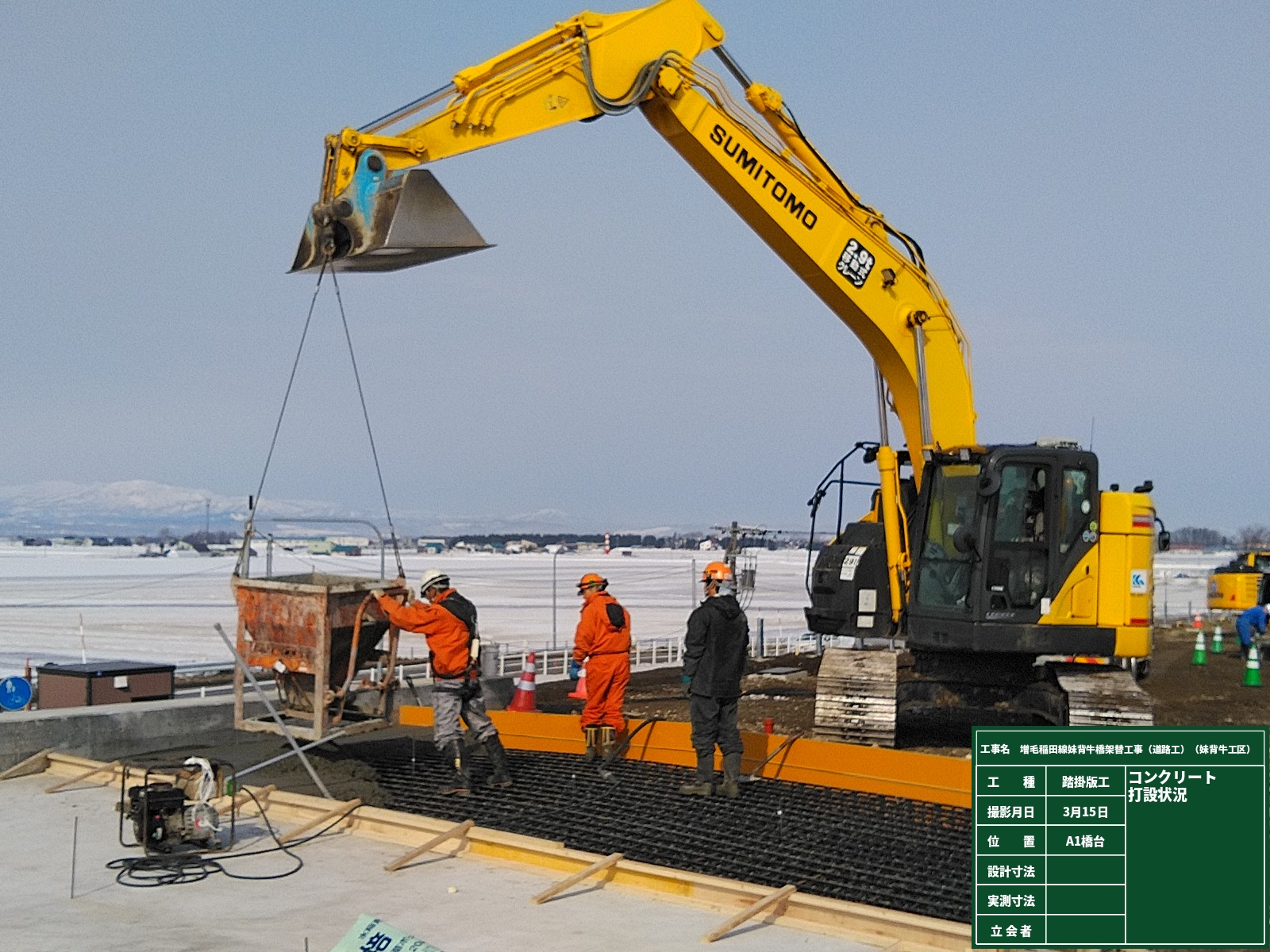

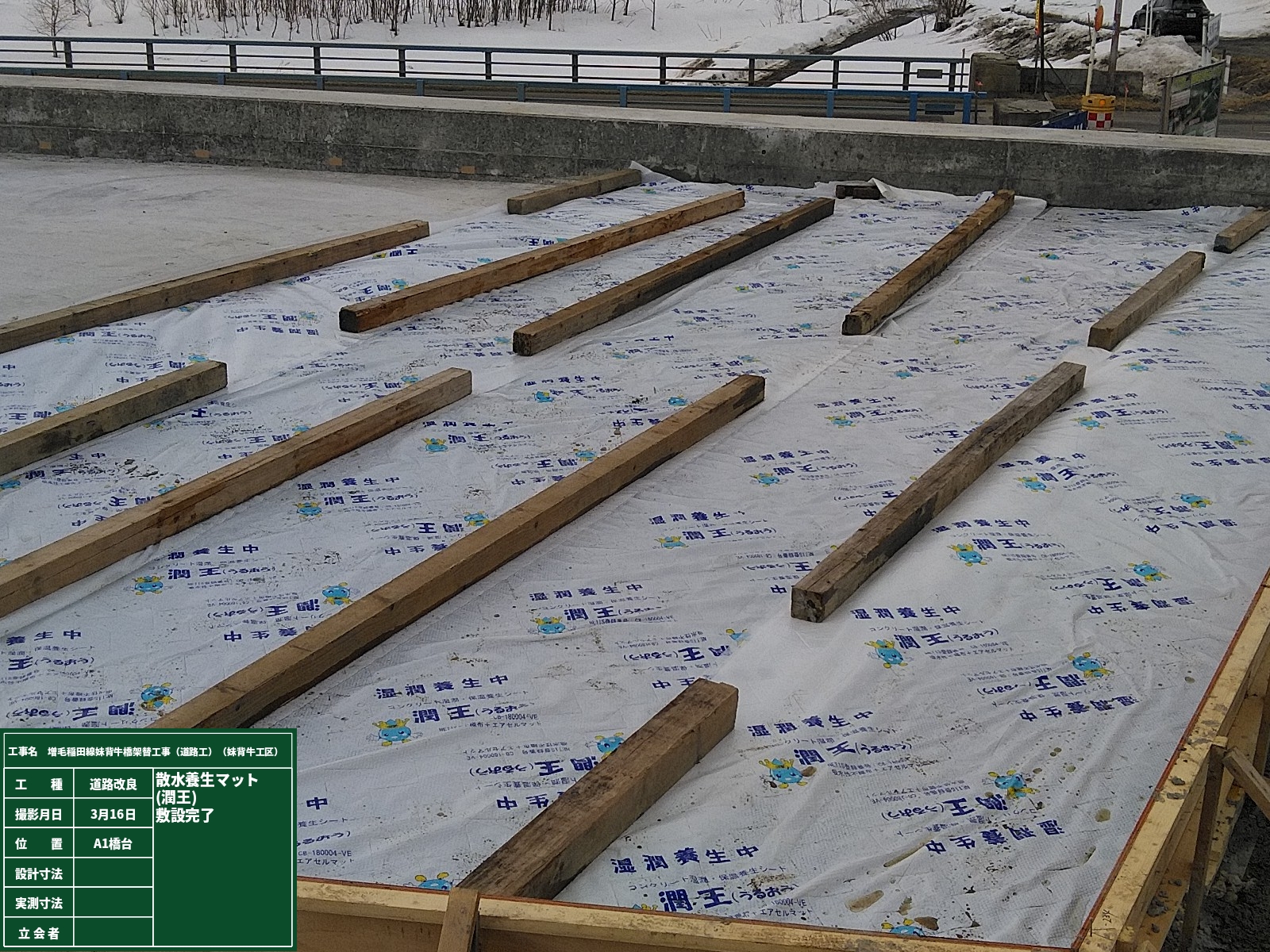

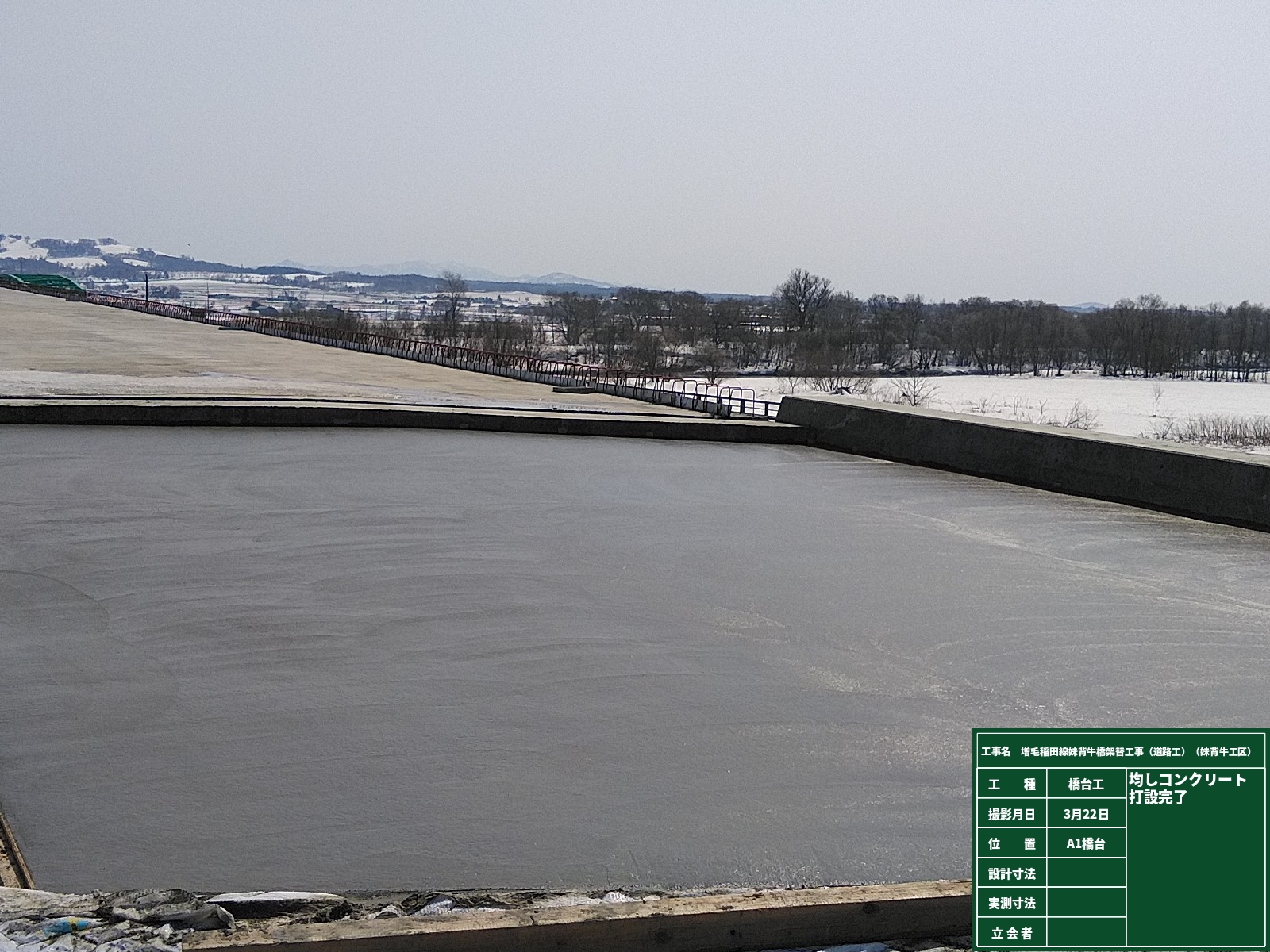

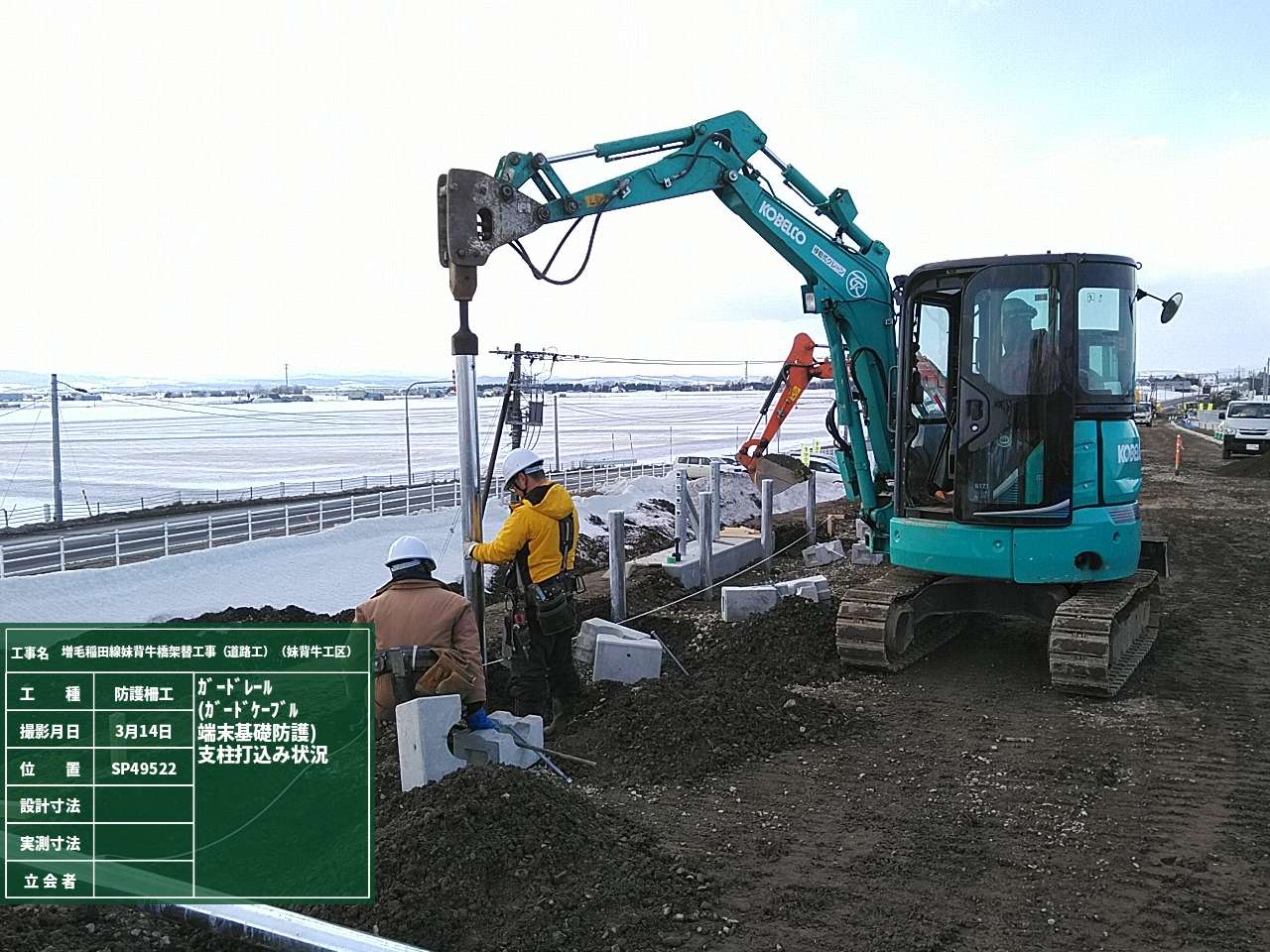

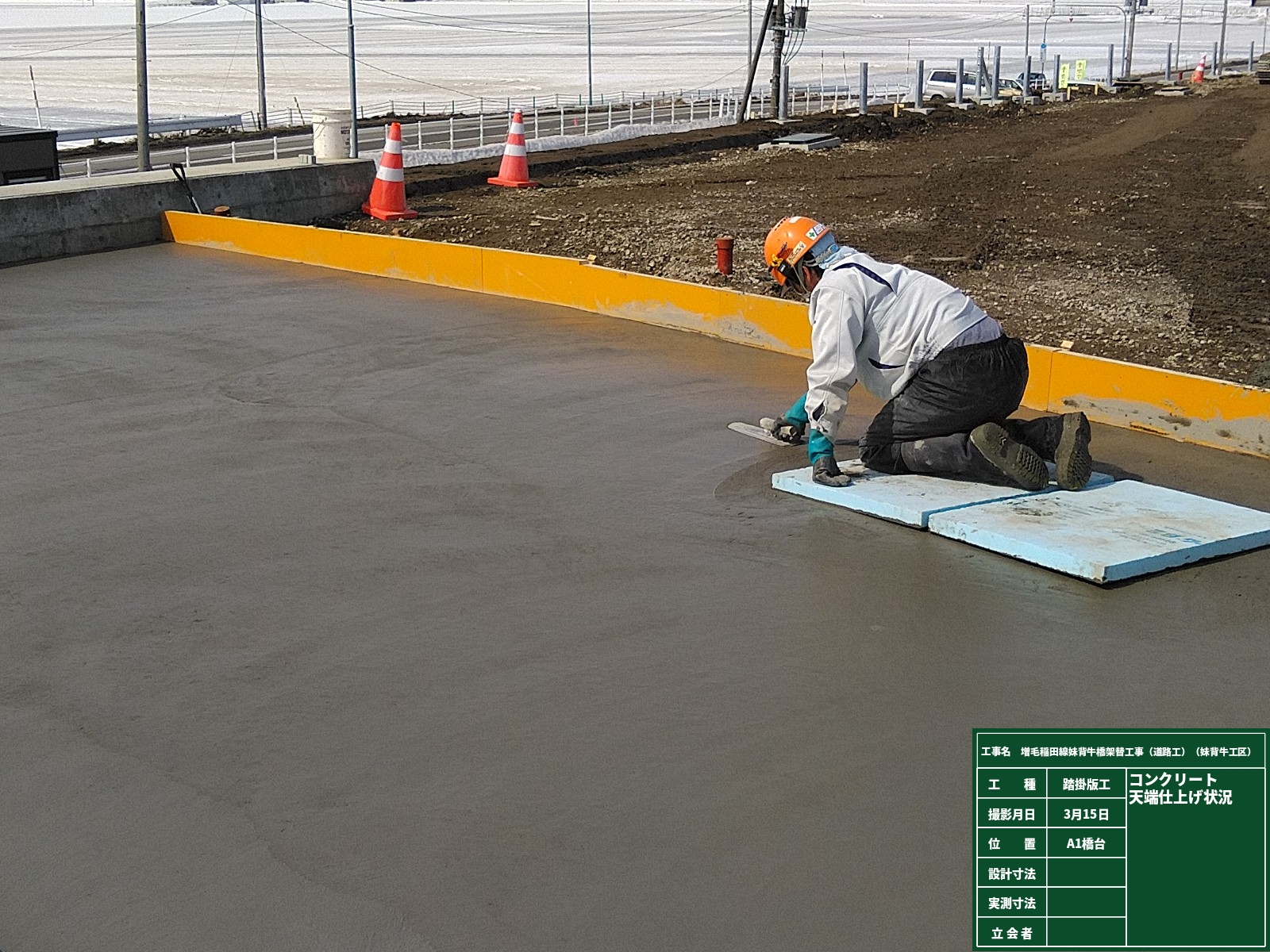

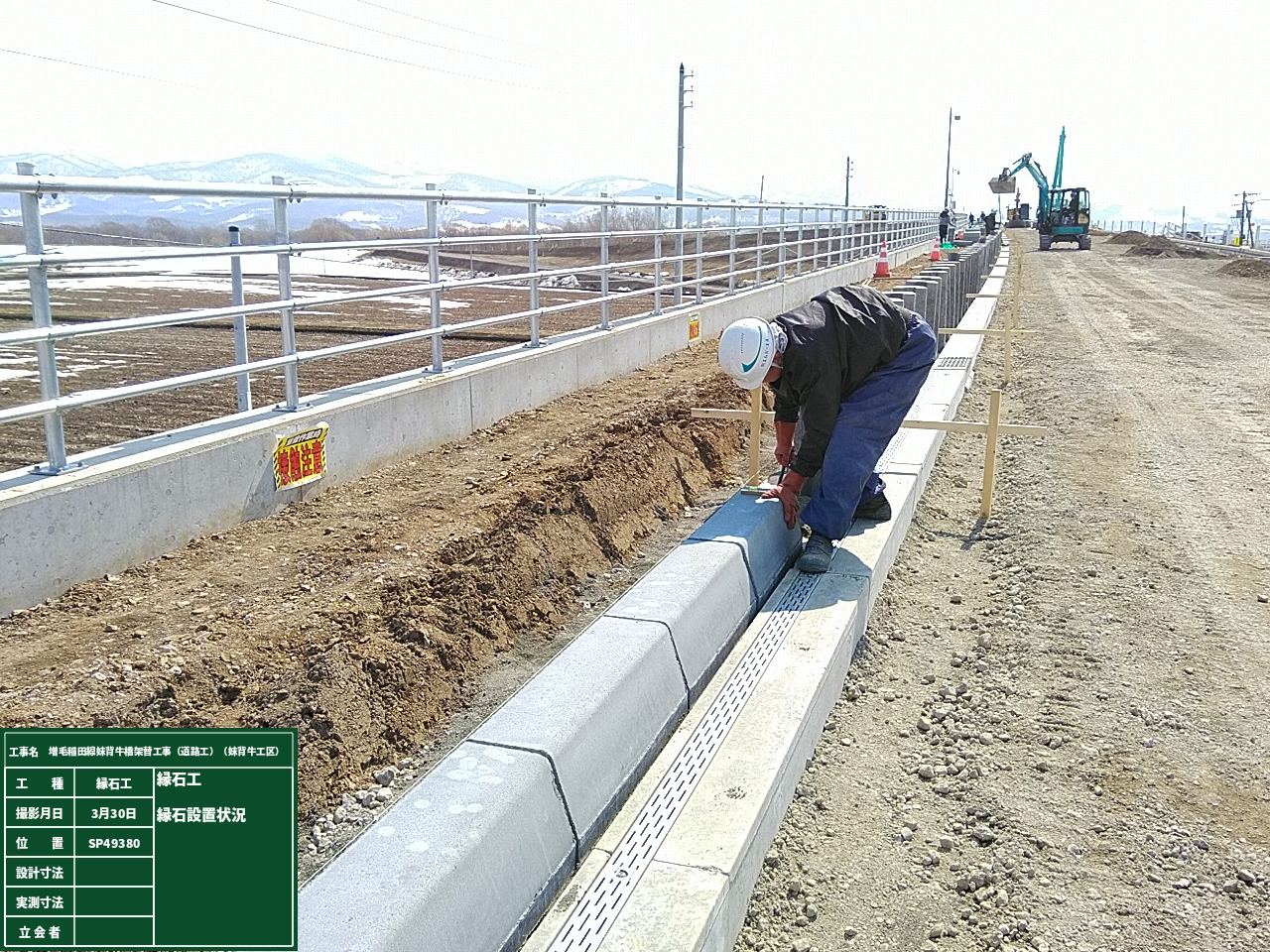

3月は、SP49,200~SP49,300、SP49,530~SP49,560の掘削・路盤、踏掛版、橋台均しコンクリート、縁石工、防護柵支柱建込作業を行いました。 当初工期は、令和5年3月20日まででしたが、設計変更により令和5年4月24日までとなり、4月は大型視線誘導標設置、ガードケーブル、ガードレール、転落防止柵の施工を残すのみとなりました。 盛土、路盤、縁石が完了したことで、縦断的に全延長が繋がり道路としての形状がほぼ完成しました。

来月で工事は完成となりますが、最後まで無事故無災害にて工事を終えれるよう、作業所一丸となり頑張りたいと思います。

(現場代理人)山田悟
