北部事業予定地(Aブロック)載荷盛土工事
1.進捗情報

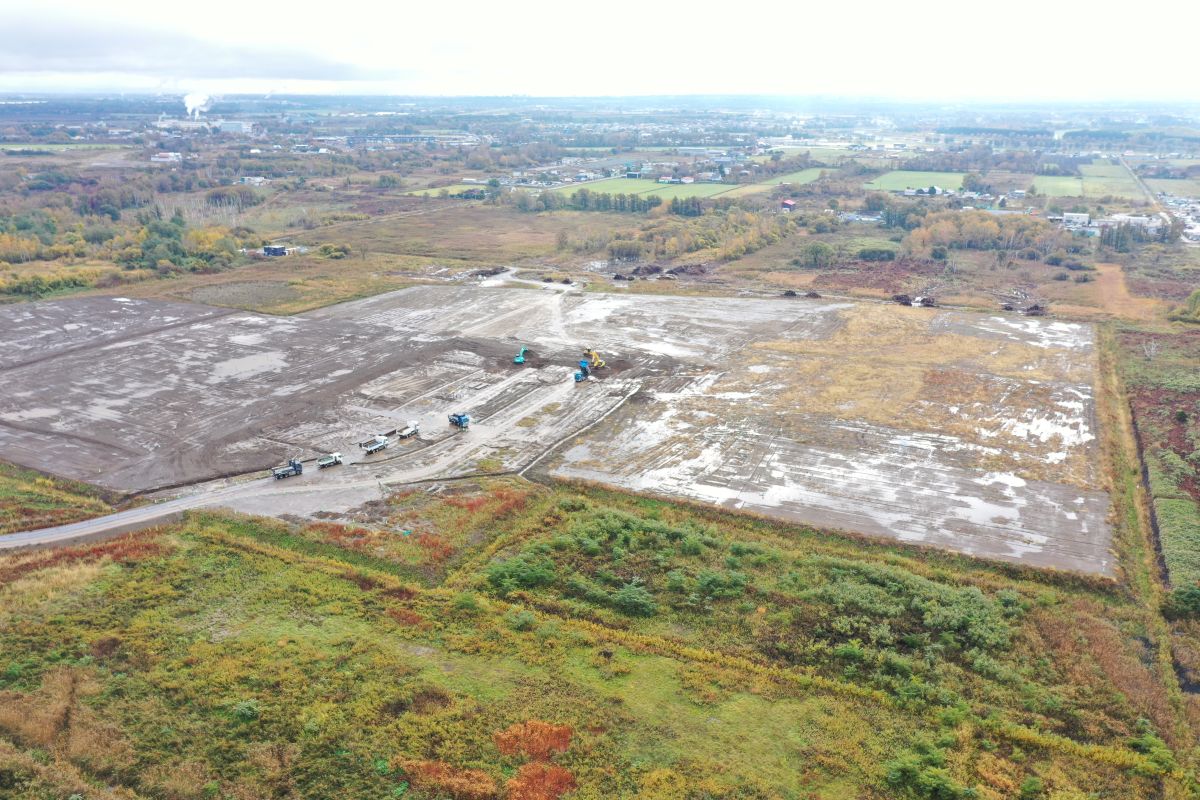

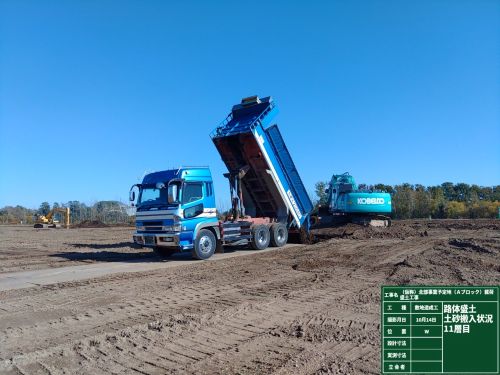

10月31日をもって残土の受け入れを終了いたしました。5月26日から残土搬入を開始し、10月末まで累計215000㎥(ダンプ36000台分)の搬入をいたしました。 搬出業者のみなさま、ダンプの運転手のみなさまには遵守事項を守っていただき、安全に作業していただいたこと感謝いたします。

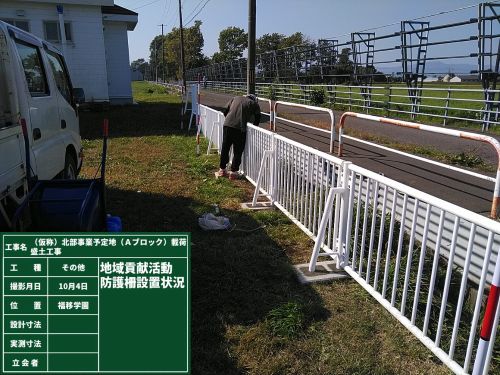

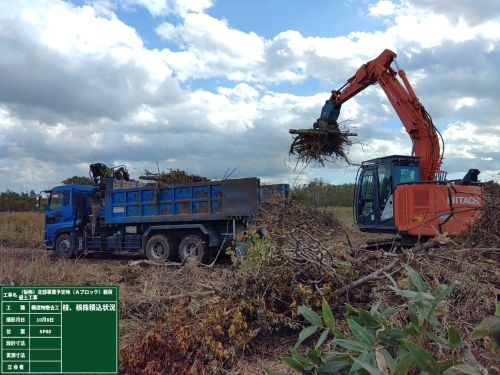

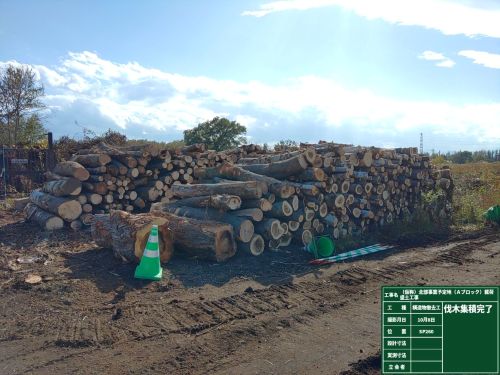

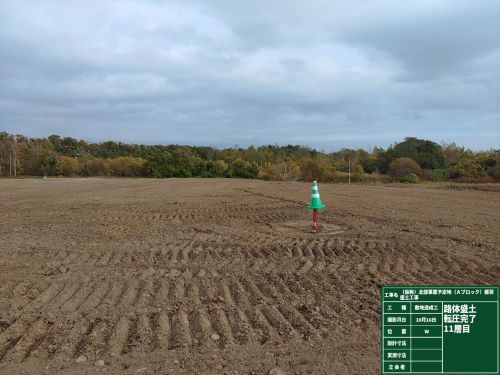

破砕工場の関係者各所の方々、近隣住民の方々にもご理解とご協力を頂きありがとうございました。 11月も資機材の搬出や片付け作業がありますので、引き続きよろしくお願いいたします。
