2月末  計画:94.3% 実施:94.7%

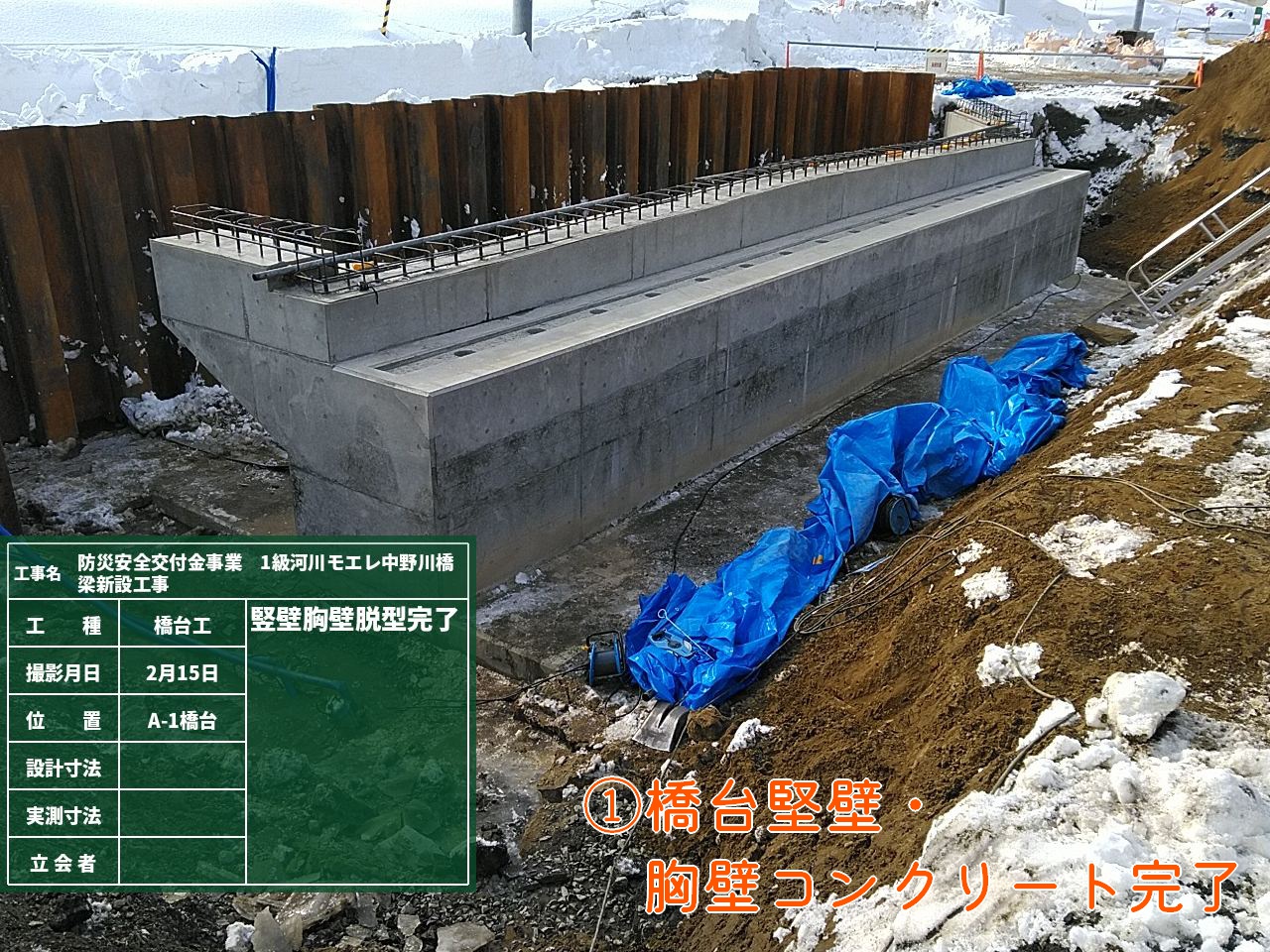

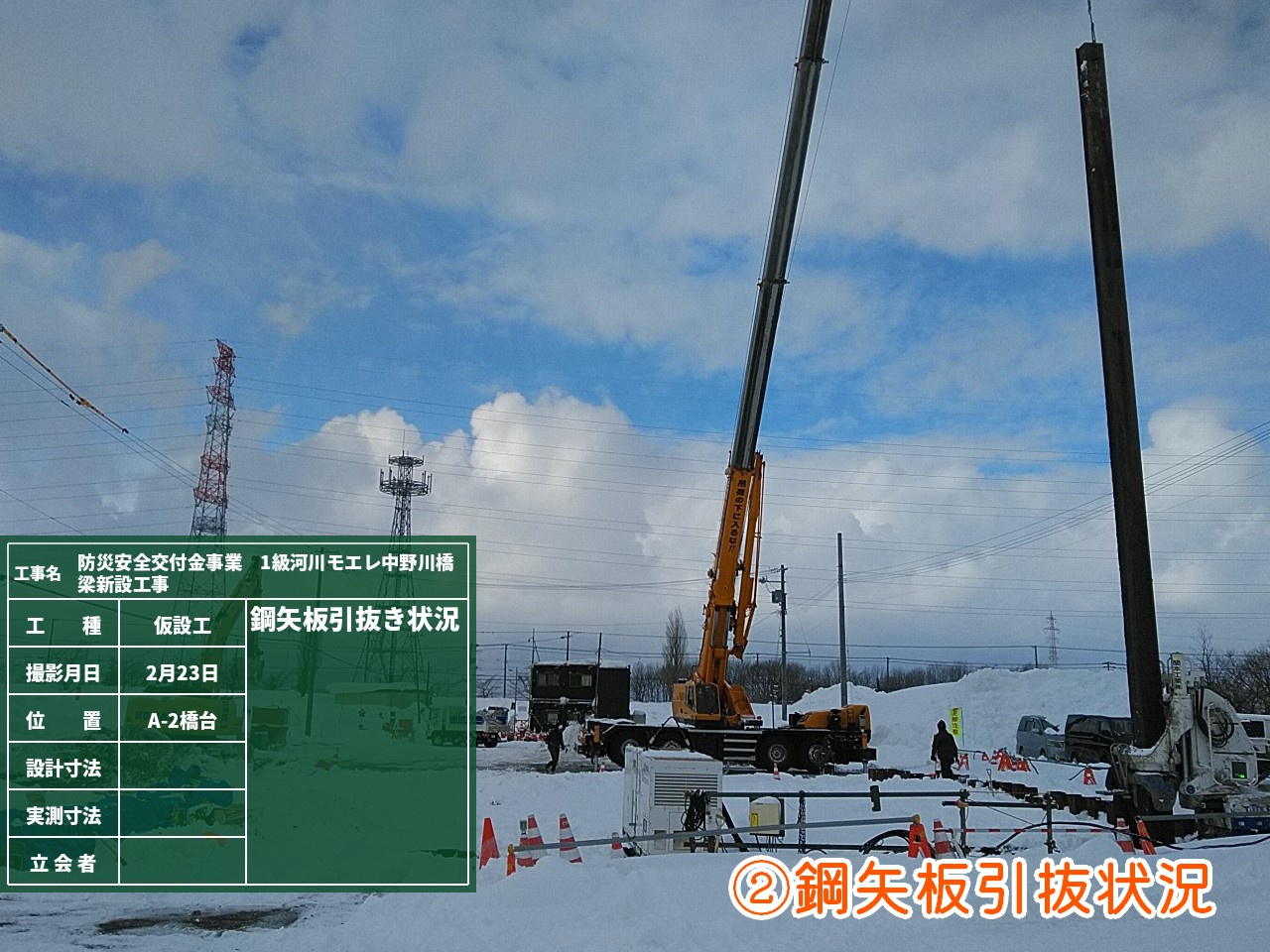

記録的な大雪になった札幌でしたが工事も残りわずかとなりました。 2月は橋台部埋戻し作業と仮設鋼矢板の引抜作業を実施いたしました。 橋台埋戻し土は、当別町方面から搬入予定でしたので多少なりとも大雪の影響を受けましたが幹線道路を除排雪して頂いている業者の皆様方のおかげで 大幅に工程が遅れることもなく大変感謝しております。 また3月初旬に予定しておりました舗装の復旧は、3月中旬に変更になりました。 現在通行して頂いている迂回路は閉鎖し現道に戻す予定になっております。 地域の方々にはご不便をおかけしますが、何卒ご理解とご協力を賜りますようよろしくお願い致します。





その他

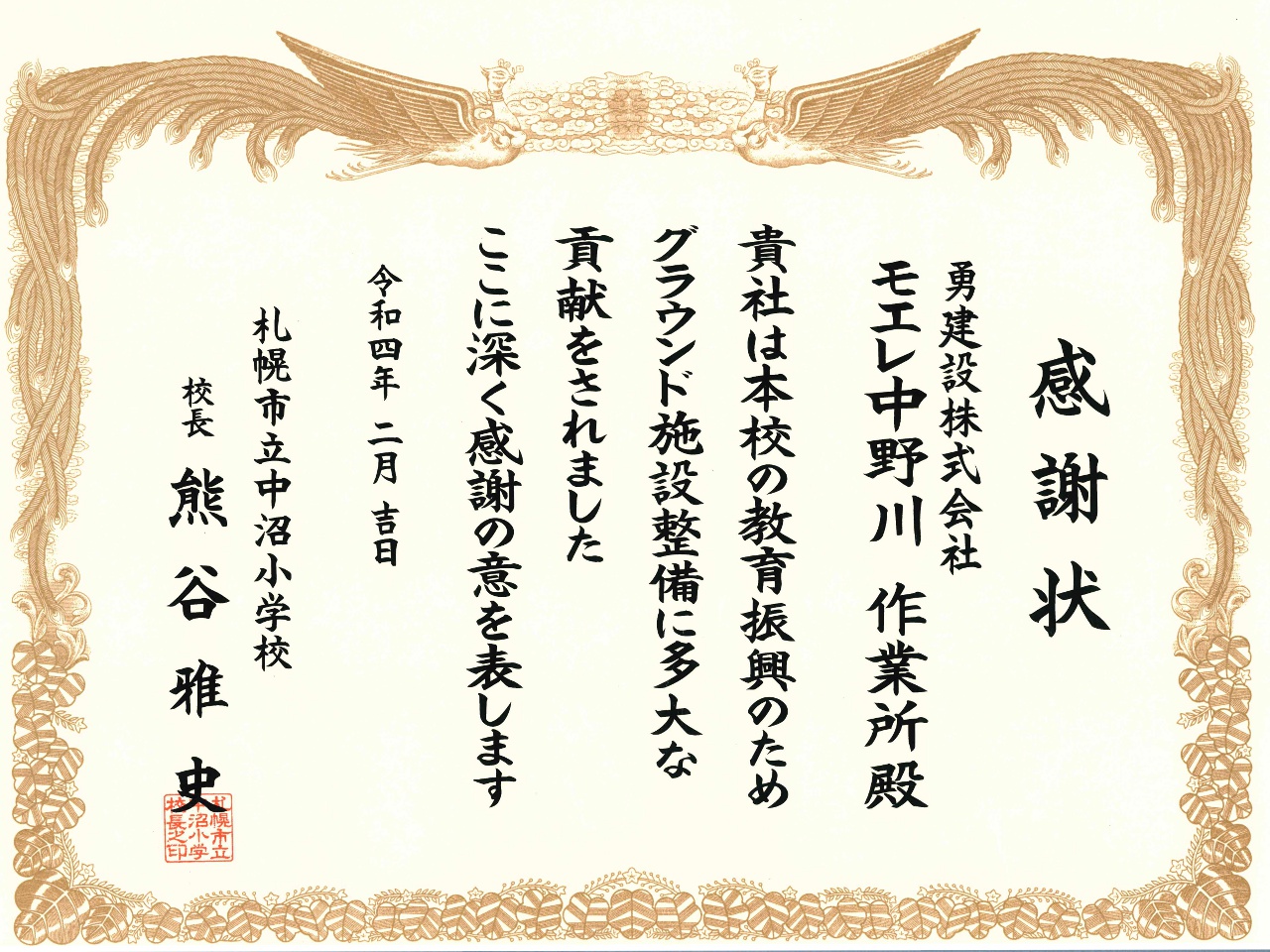

2月24日に、中沼小学校の熊谷校長よりグラウンド施設整備等に対しての感謝状を頂きました。

現場代理人 古林
