CONSTRUCTION-BLOG
現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。
2022
防災・安全交付金事業7・4・40苗穂駅連絡通橋梁拡幅工事
1.進捗情報
この度、苗穂駅周辺地区のまちづくり事業の一環として、東8丁目アンダーパス上部を東西に通り抜け可能とするための道路拡幅工事を行うこととなりました。 工事期間中は騒音・振動や交通規制によるご不便など、町内の皆様にはご迷惑をお掛けすることと思いますが、当作業所は円滑に工事を行うために、安全な作業方法や安全 対策など、細心の注意をはらいますので、皆様のご協力を心からお願い申し上げます。 随時、工事進捗状況・交通規制について更新していきますのでよろしくお願いいたします。
工事情報
《工事名》
防災・安全交付金事業7・4・40苗穂駅連絡通橋梁拡幅工事
《工事場所》

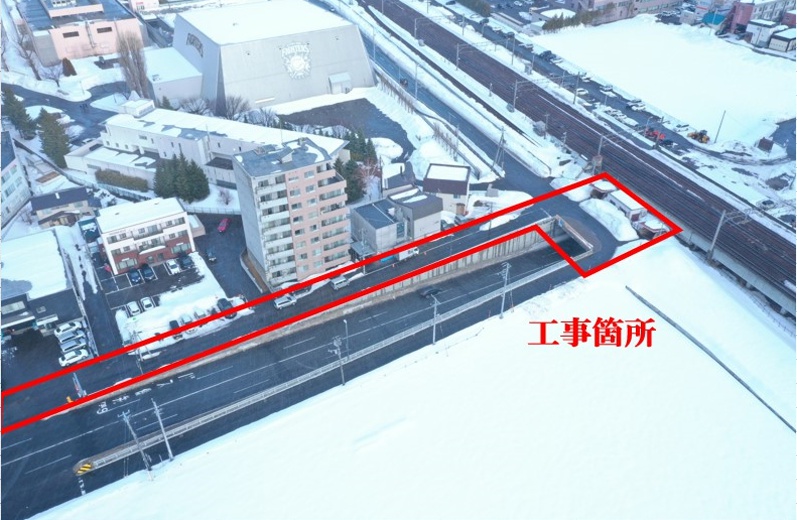

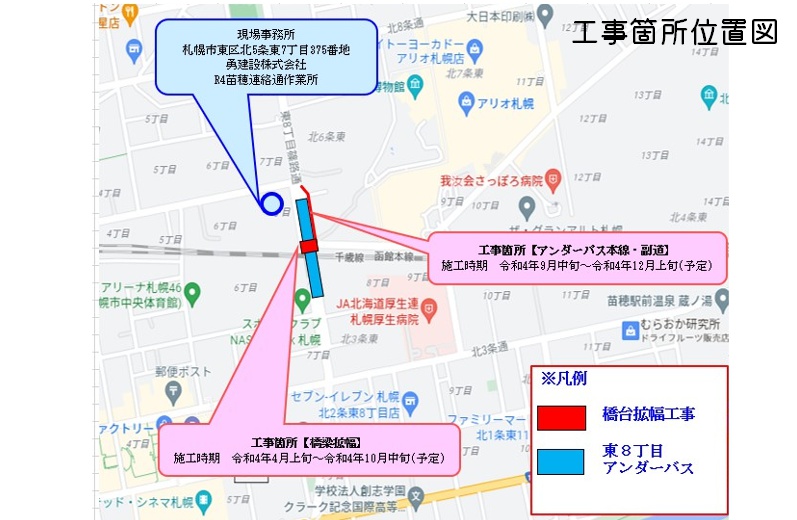

札幌市東区北5条東8丁目ほか(東8丁目アンダーパス上部ほか)
《工期》
令和4年2月21日~令和5年3月20日
令和4年4月上旬~令和4年10月中旬(予定)
【アンダーパス本線・副道】令和4年9月中旬~令和4年12月上旬(予定)
《発注者》
札幌市建設局 土木部工事課 街路工事一係
《現場代理人》
渡會 賦(ワタライ タケシ)
《作業時間》
8:00~17:00 (月曜日~金曜日) 土曜日・日曜日は休工とします
21:00~6:00 (8or9月上旬予定) 桁架設の際は夜間作業となります
《工事内容》
【橋梁拡幅】コンクリート橋上部(PC桁架設) 橋梁下部(場所打杭、橋台躯体) 他
【【アンダーパス本線・副道】舗装工・縁石工・防護柵工・標識工・区画線工
