苗穂駅連絡通橋梁拡幅工事
11月2022
2022年工事:施工状況
進捗状況
11月末 計画:98.0% 実施:98.3%

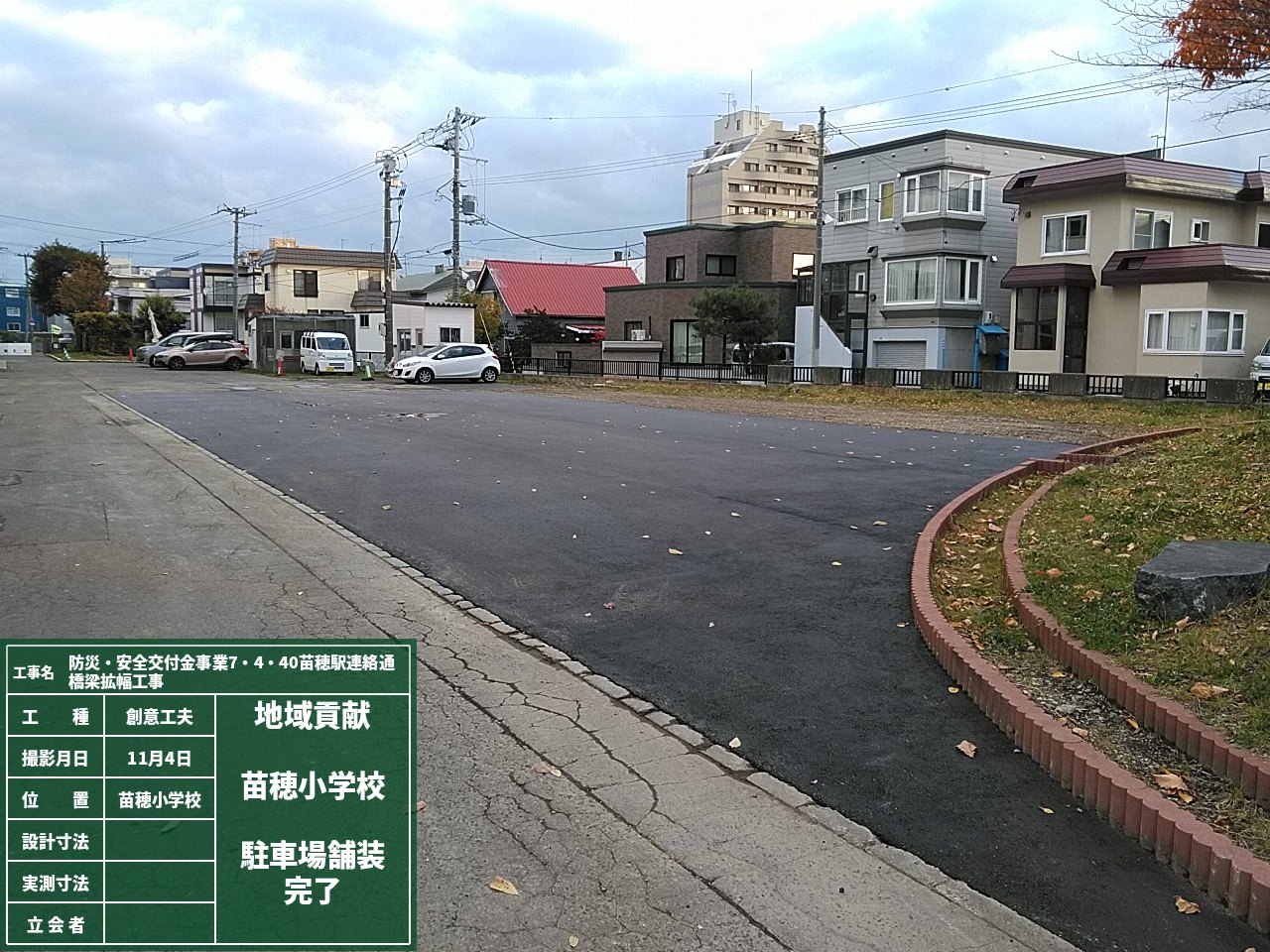

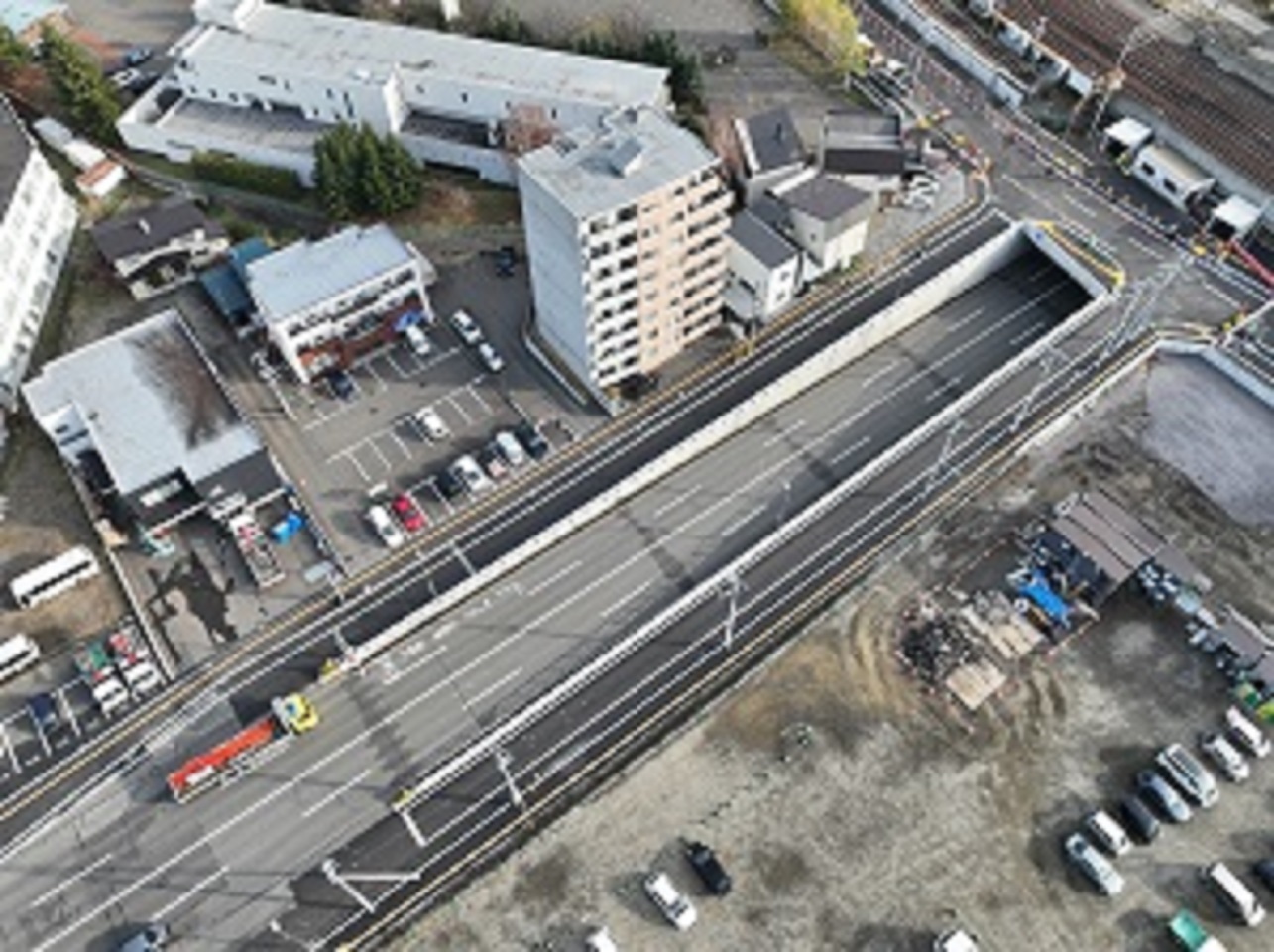

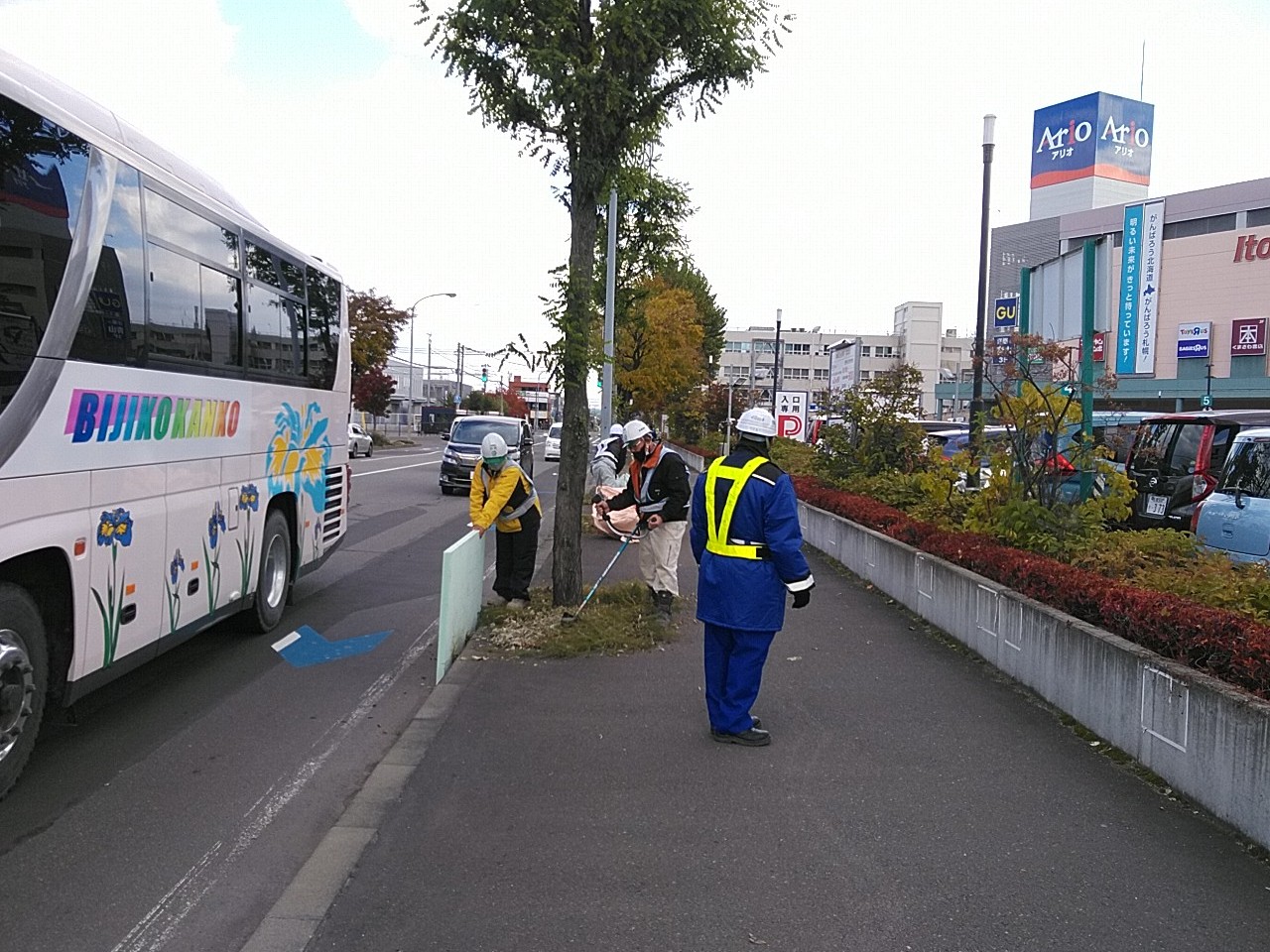

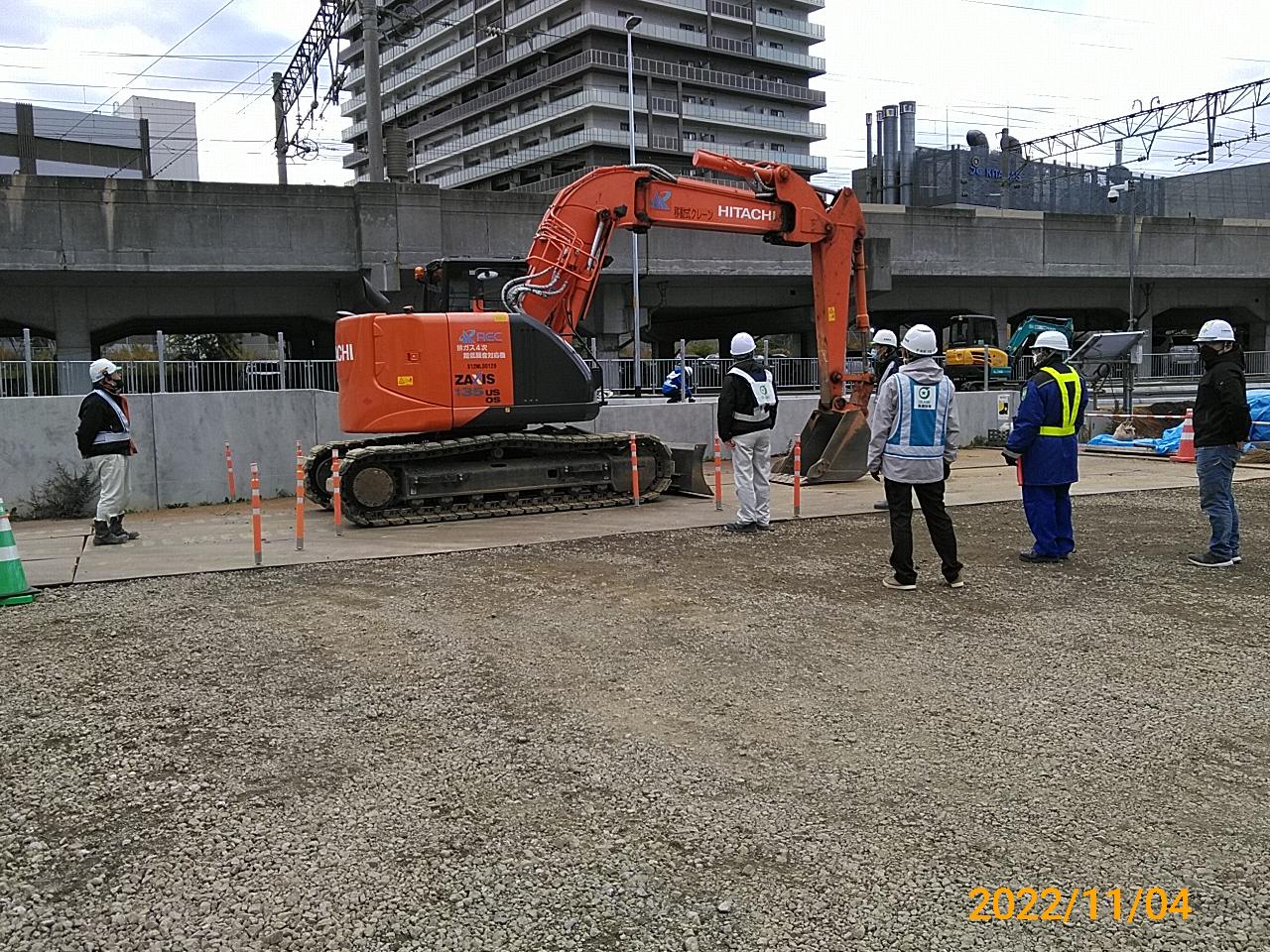

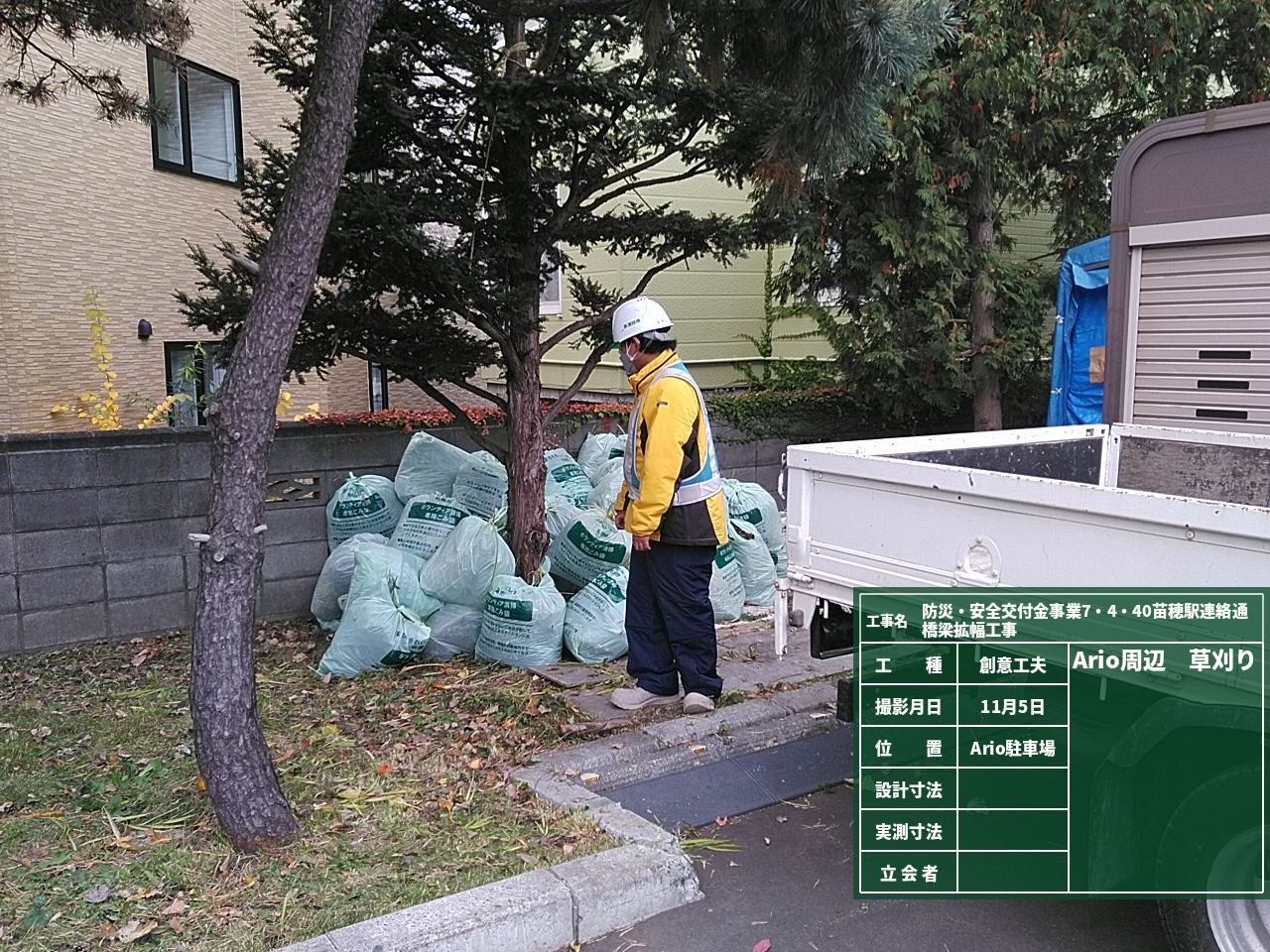

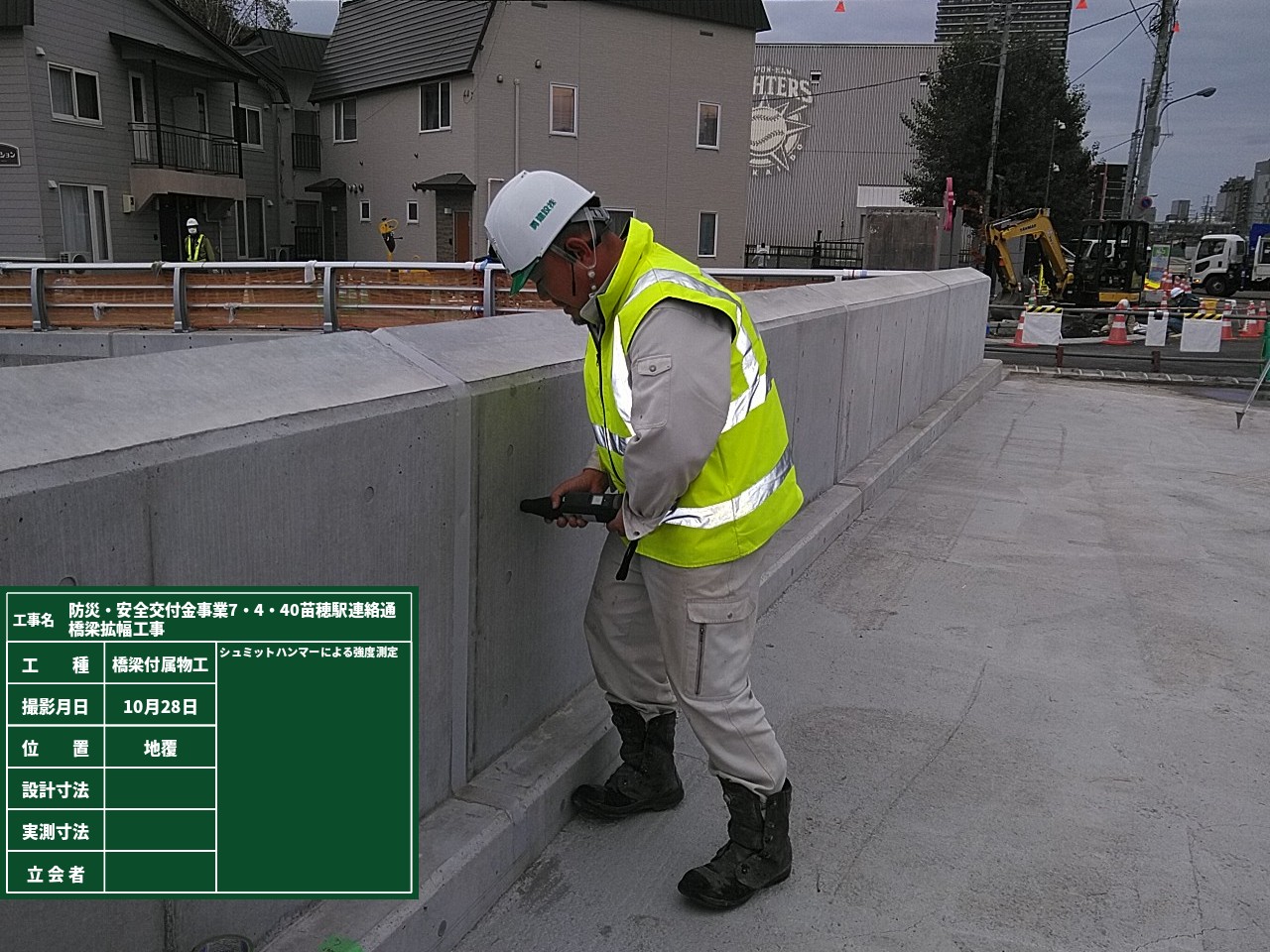

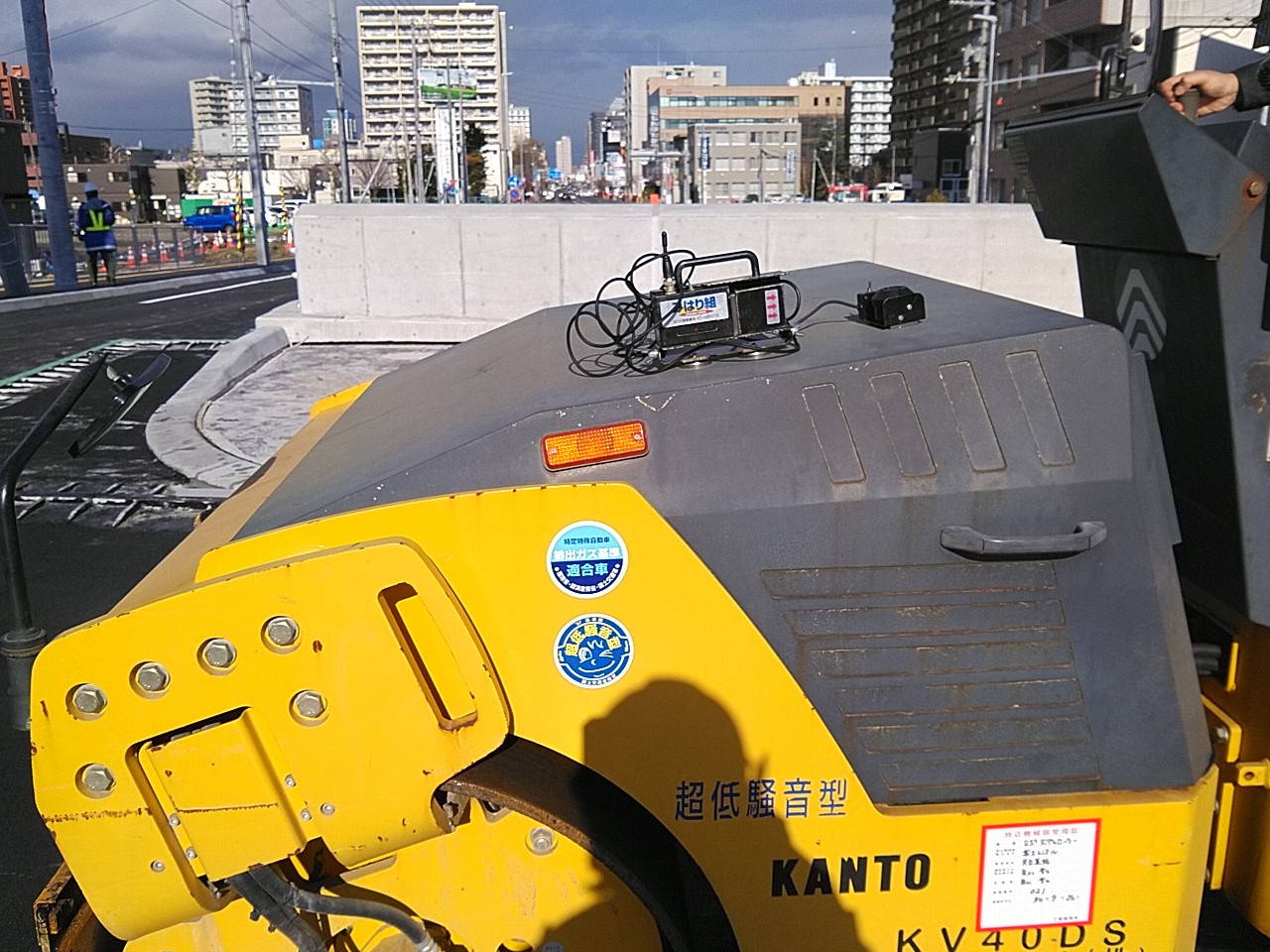

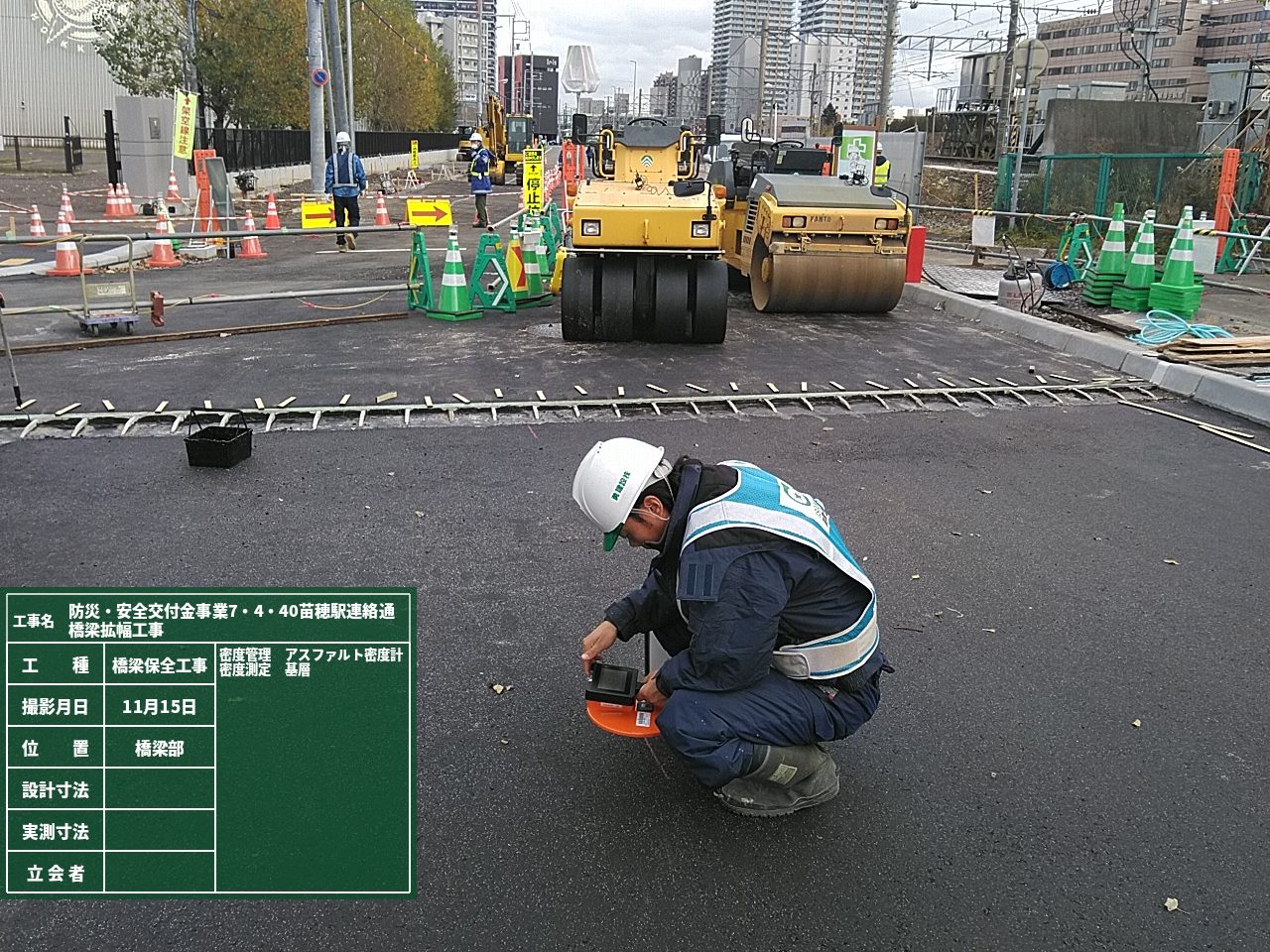

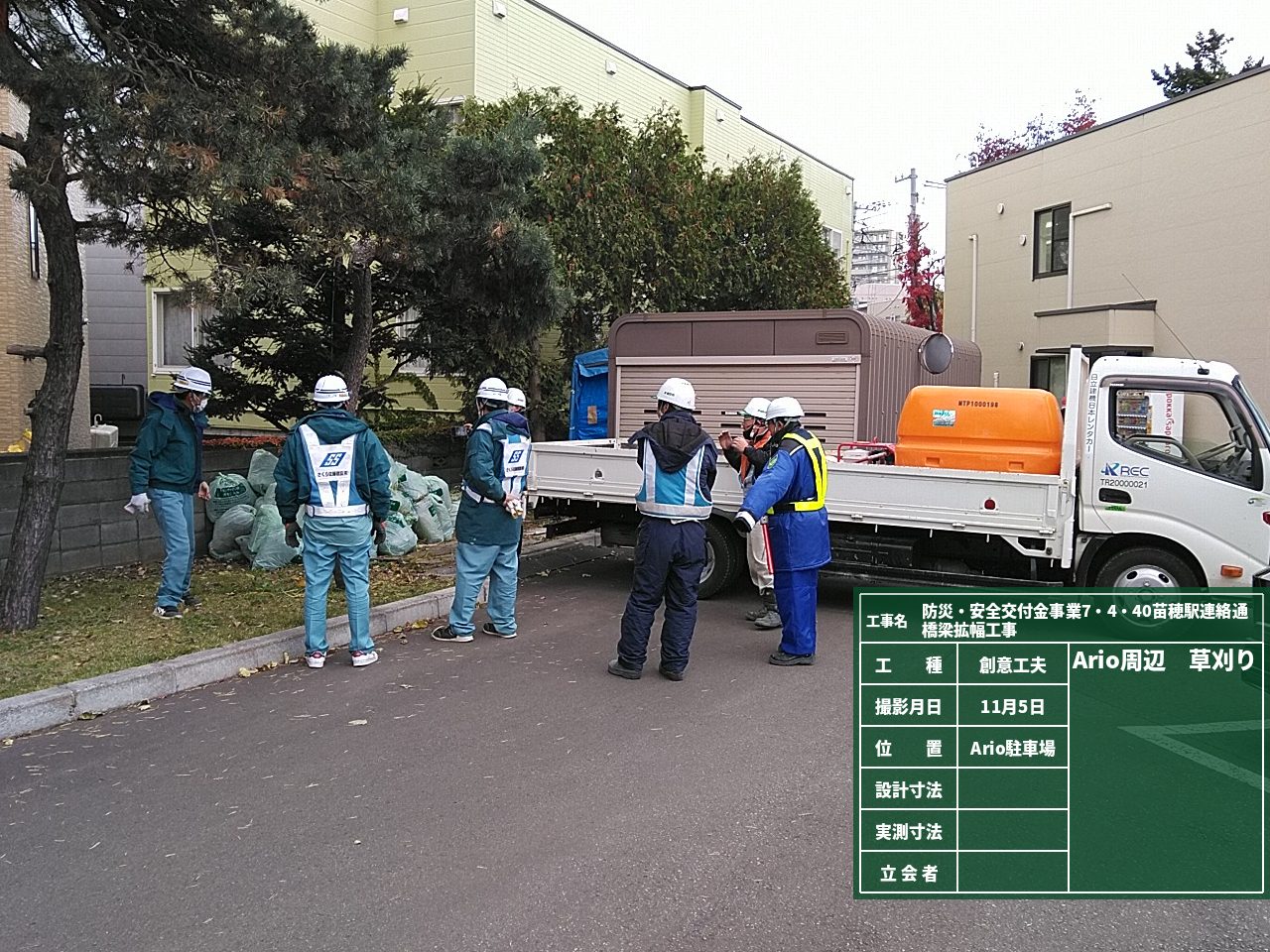

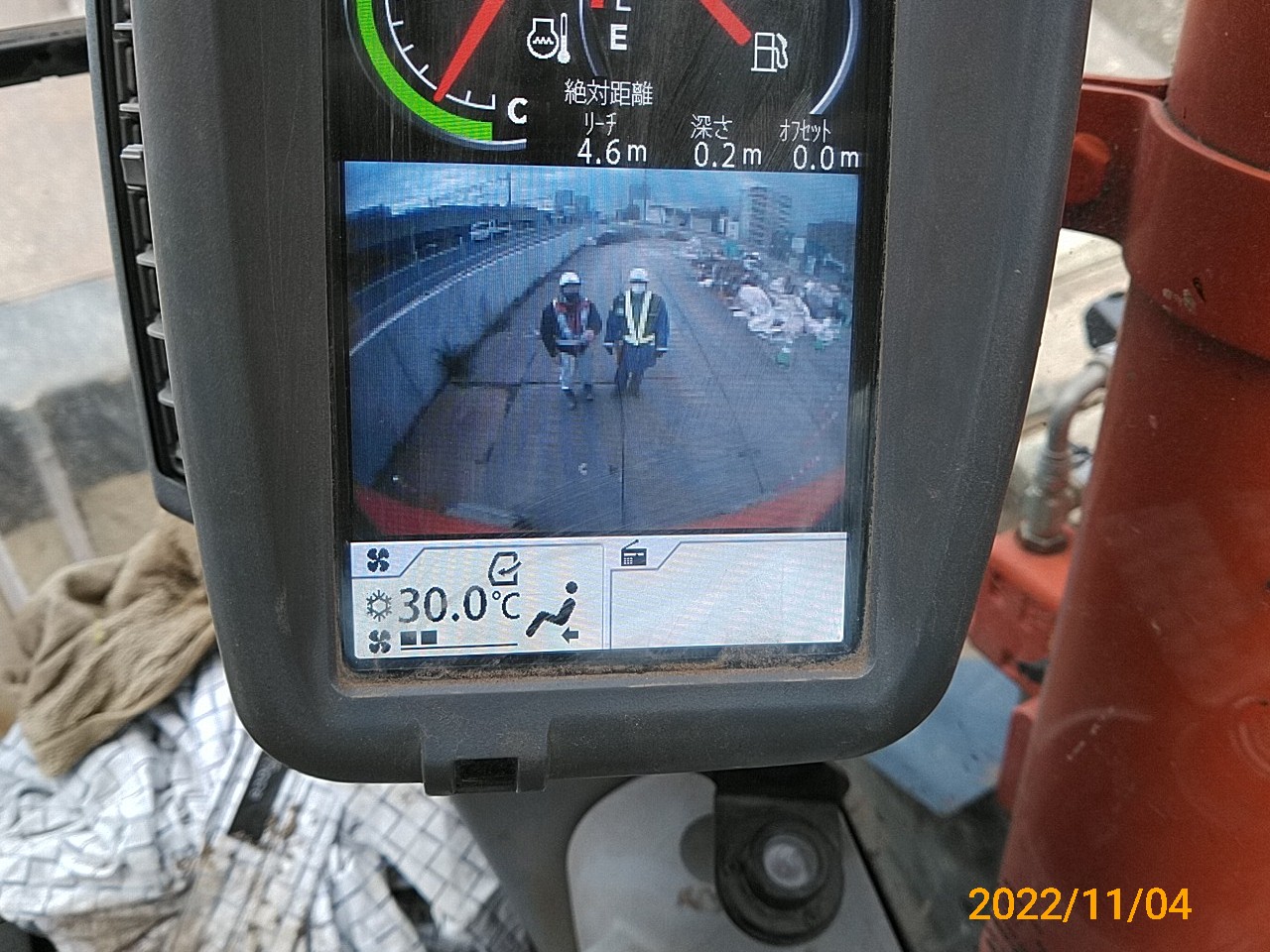

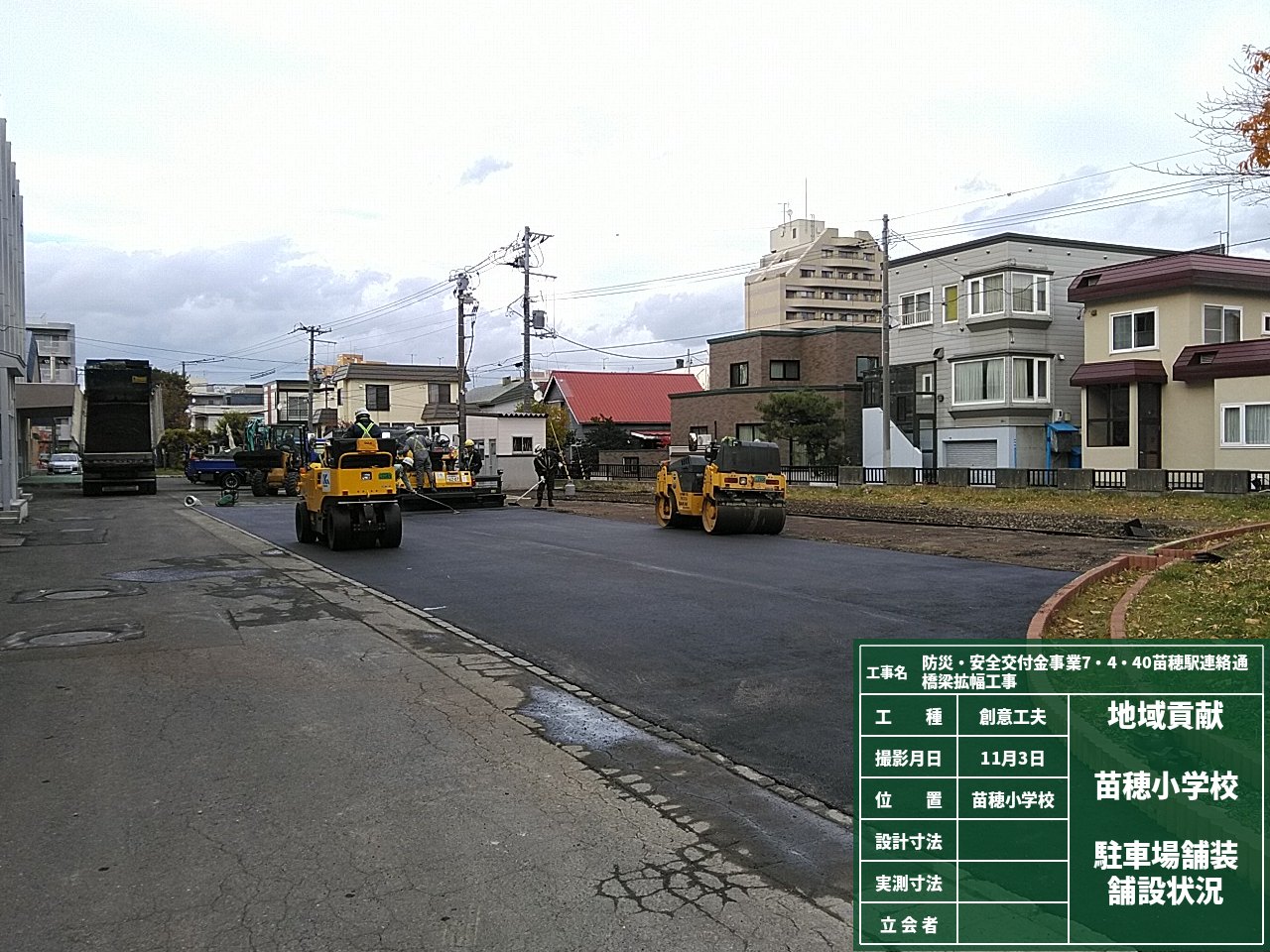

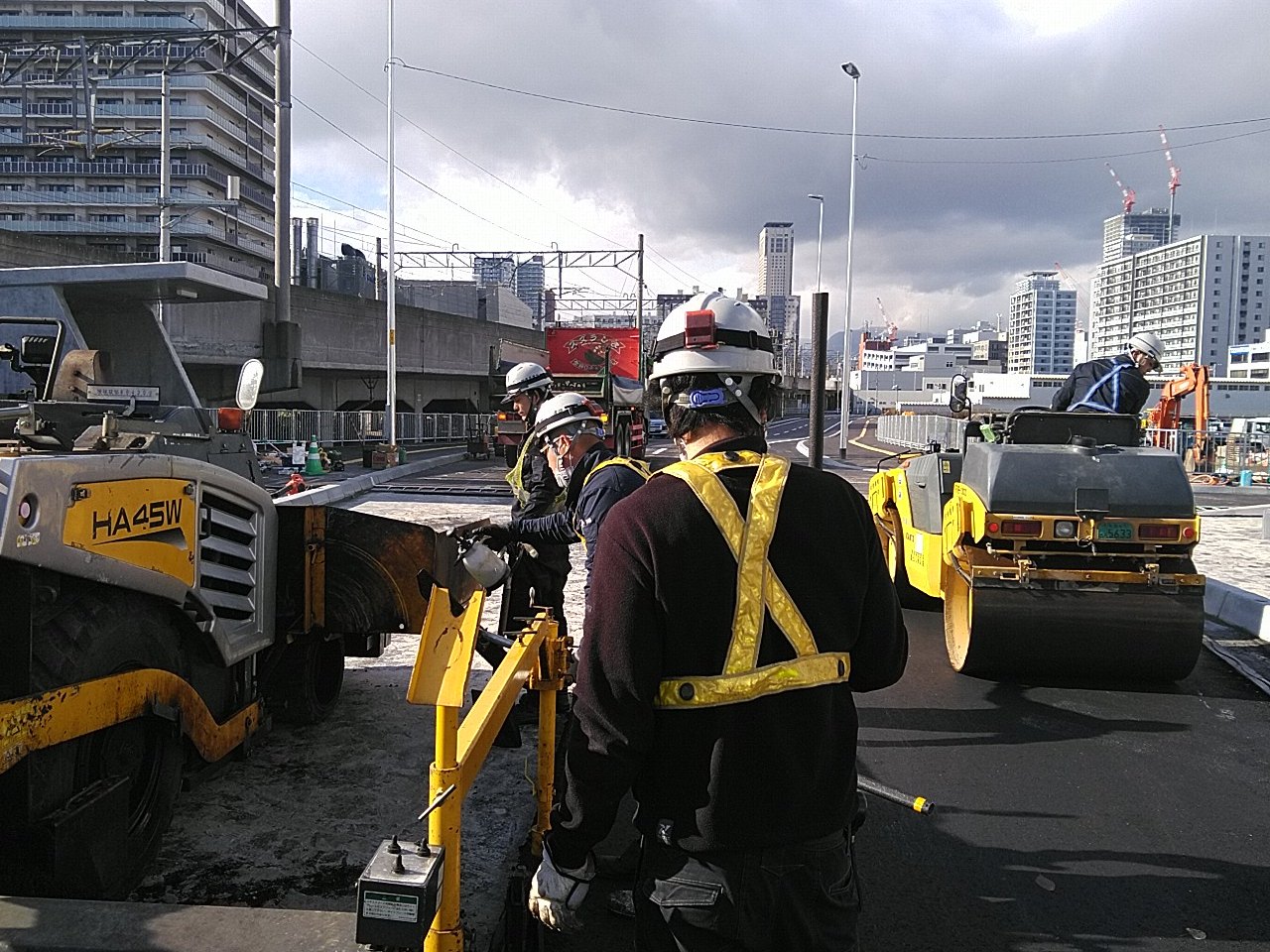

11月は、主に橋梁上部、副道の舗装作業をいたしました。 副道の舗装は夜間工事となり、地先の方々のご協力で無事工事を終えることができました。ありがとうございました。 当社の施工は完了となりましたが、隣接工事でもうしばらく、ご不便をおかけいたします。 また、アンダーパス内での照明工事も行い、橋梁を拡幅した部分にも照明を設置いたしました。

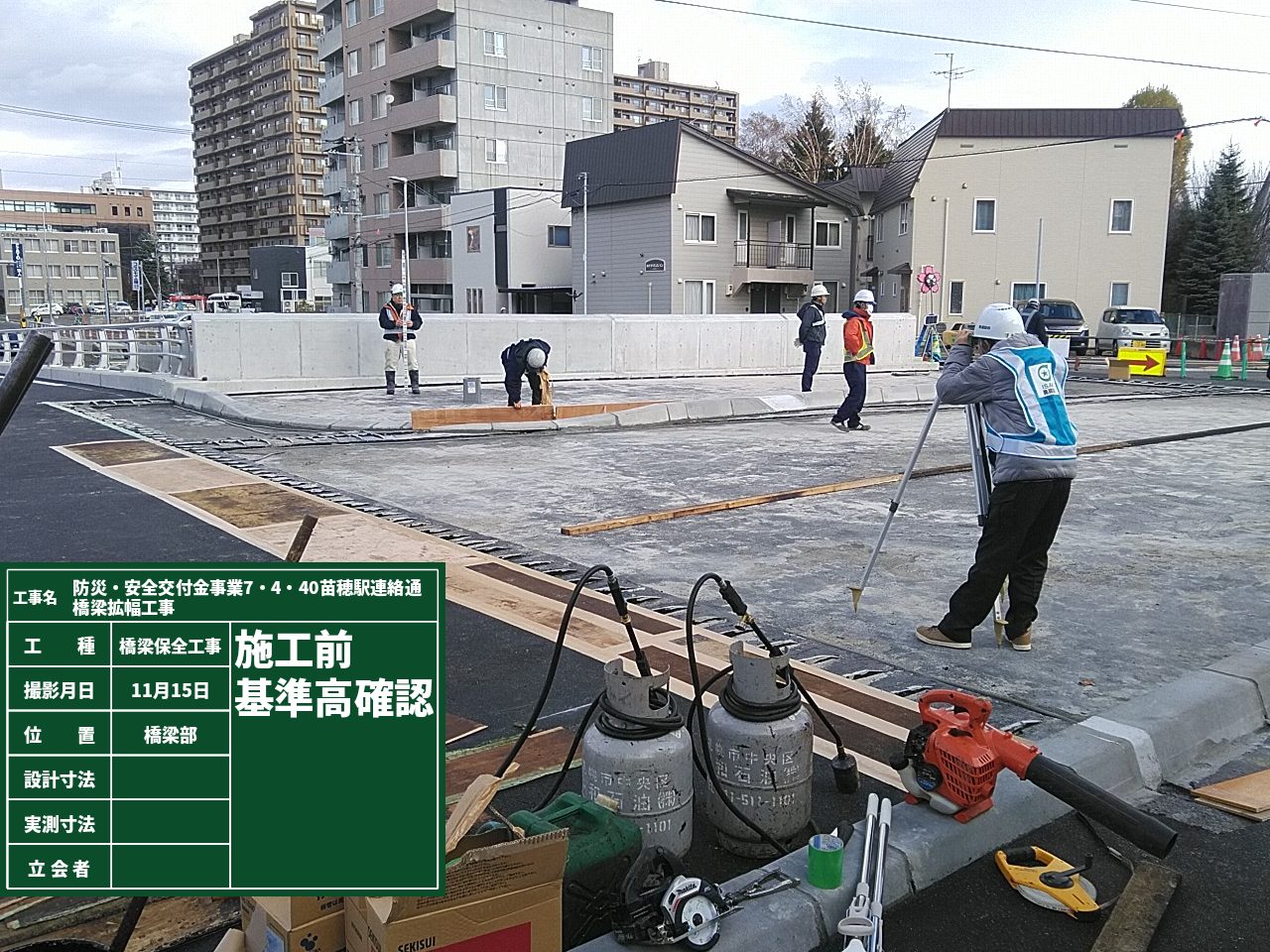

橋梁部歩道の地下歩道側点字シートが一部未施工ですが、12月上旬には完了予定です。 そろそろ、札幌市内も降雪予報が出ています。路面状況に注意しながら引き続き、安全作業に努めますのでどうぞよろしくお願いいたします😊
