苗穂駅連絡通橋梁拡幅工事
4月2022
2022年工事:施工状況
進捗状況
4月末 計画:2.1% 実施:7.2%

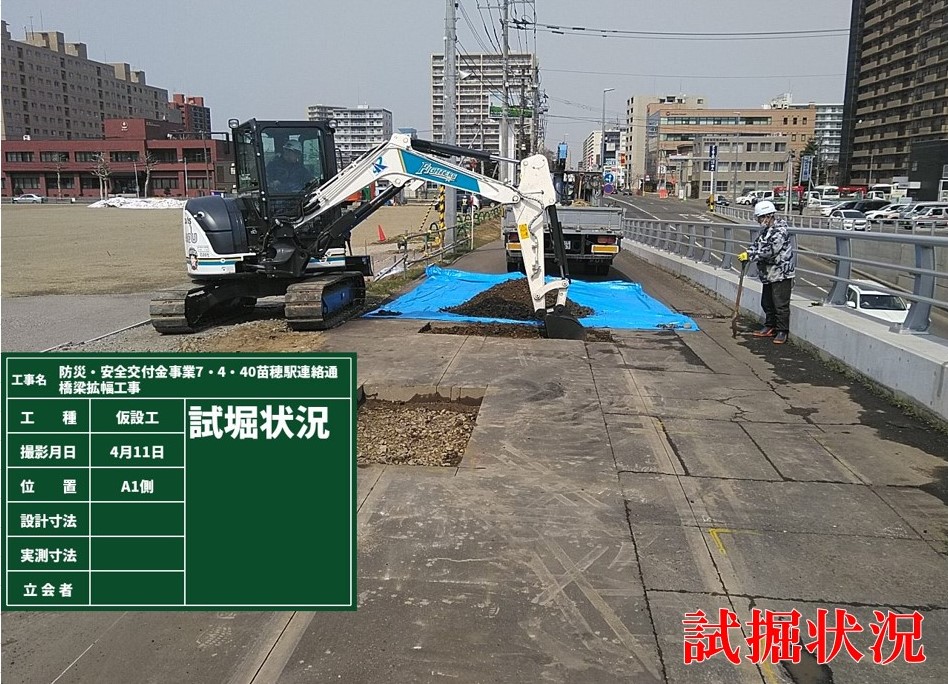

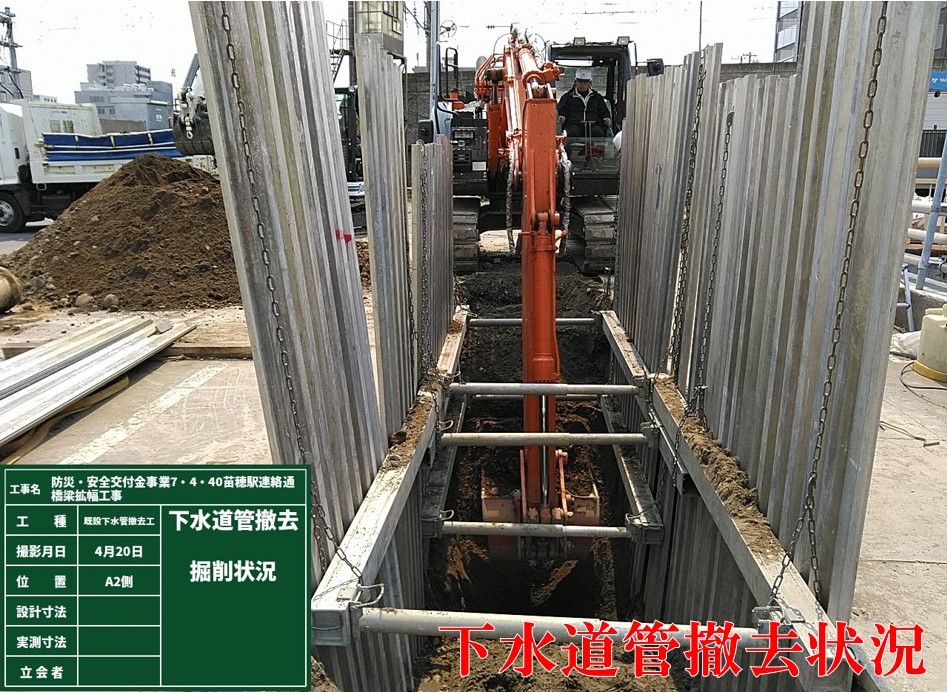

4月に入り気温上がり残雪も溶けましたが、まだまだ朝晩と寒い日が続く中で、中旬から 試掘・下水道管撤去・土留仮締切の施工を開始しました。施工の際はライフラインが多く 埋まっていたため、難儀することもありましたが何事もなく無事に終えることが出来ました。

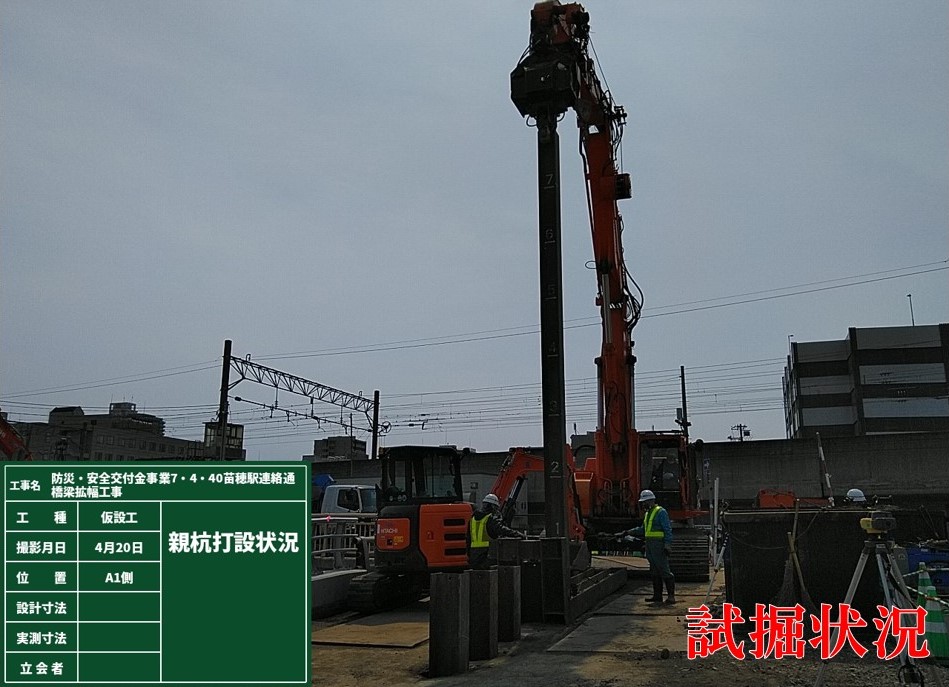

5月の連休明けからは、橋を支えるための橋台下部を作るにあたり基礎杭(場所打杭)が必要と なるので杭長が7.5mと10.0mの杭の施工を6月上旬まで行う予定です。

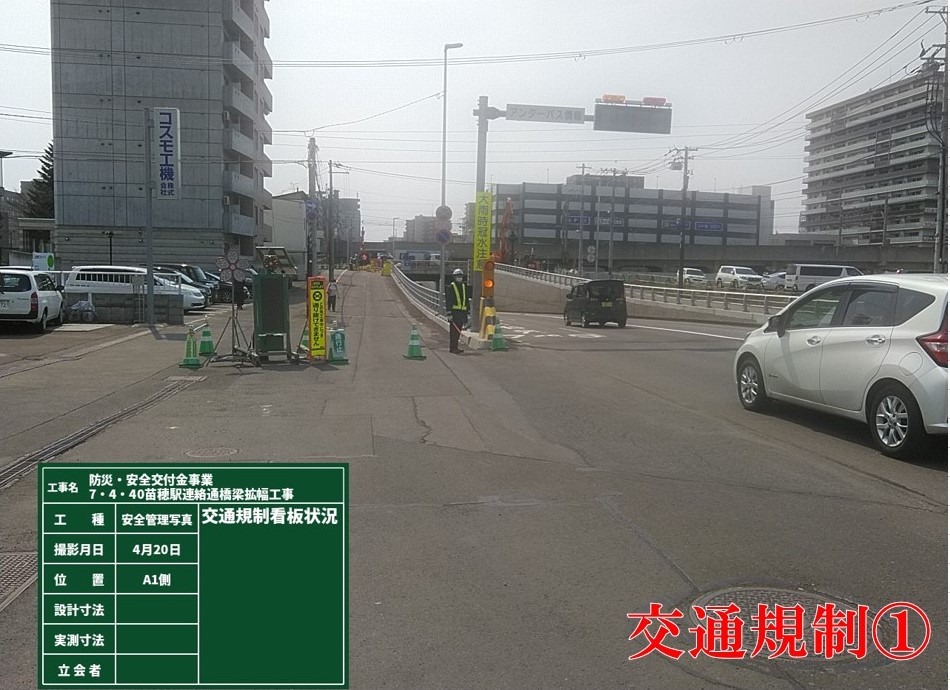

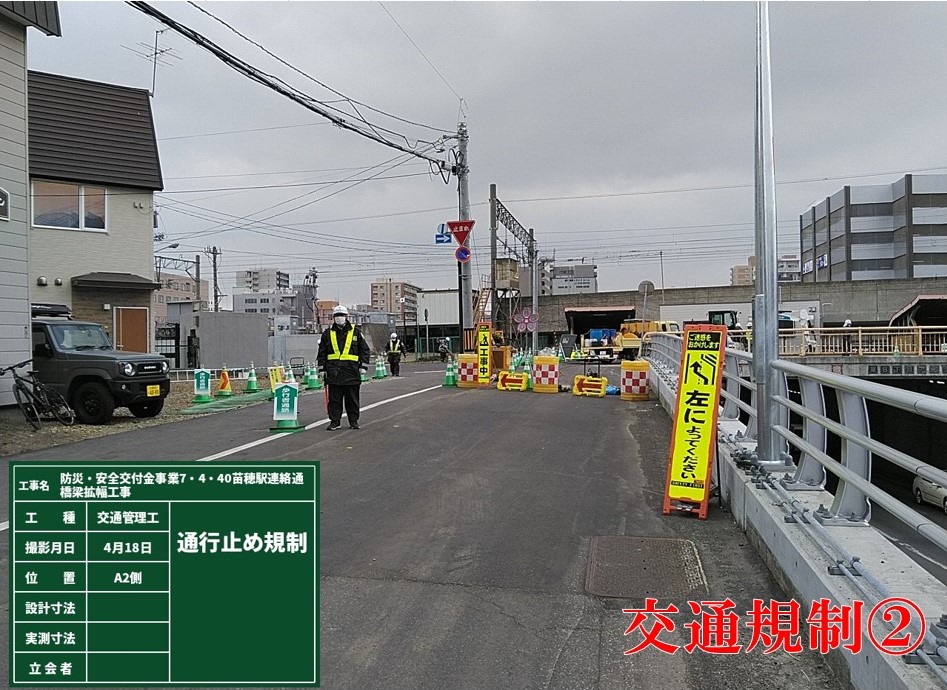

交通規制につきましても連休中(4/29~5/8まで)は解放し、連休明けからは4月同様(下記の写真)にアンダーパス本線上部での24H規制と、5月下旬からはアンダーパス本線内での規制を行う予定 ですので、町内の皆様にはご迷惑をお掛けすることと思いますが、皆様のご協力を心からお願い申し上げます。

創意工夫

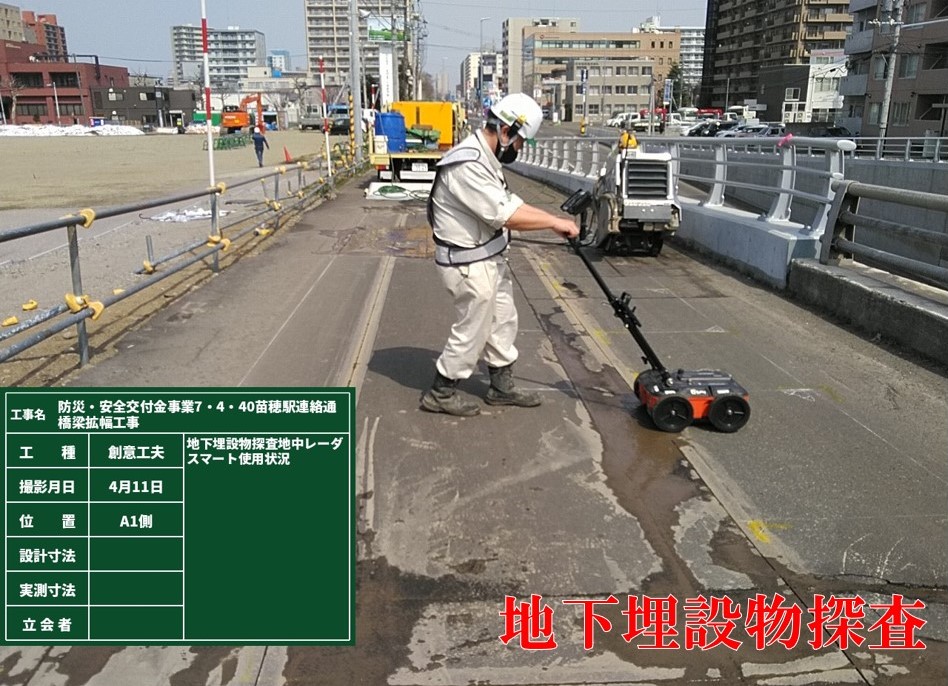

●試掘前に地下埋設物探査機をして埋設されているライフラインの位置と深さを確認してライフライン切断災害防止に努めました。
