現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。

2023

3月

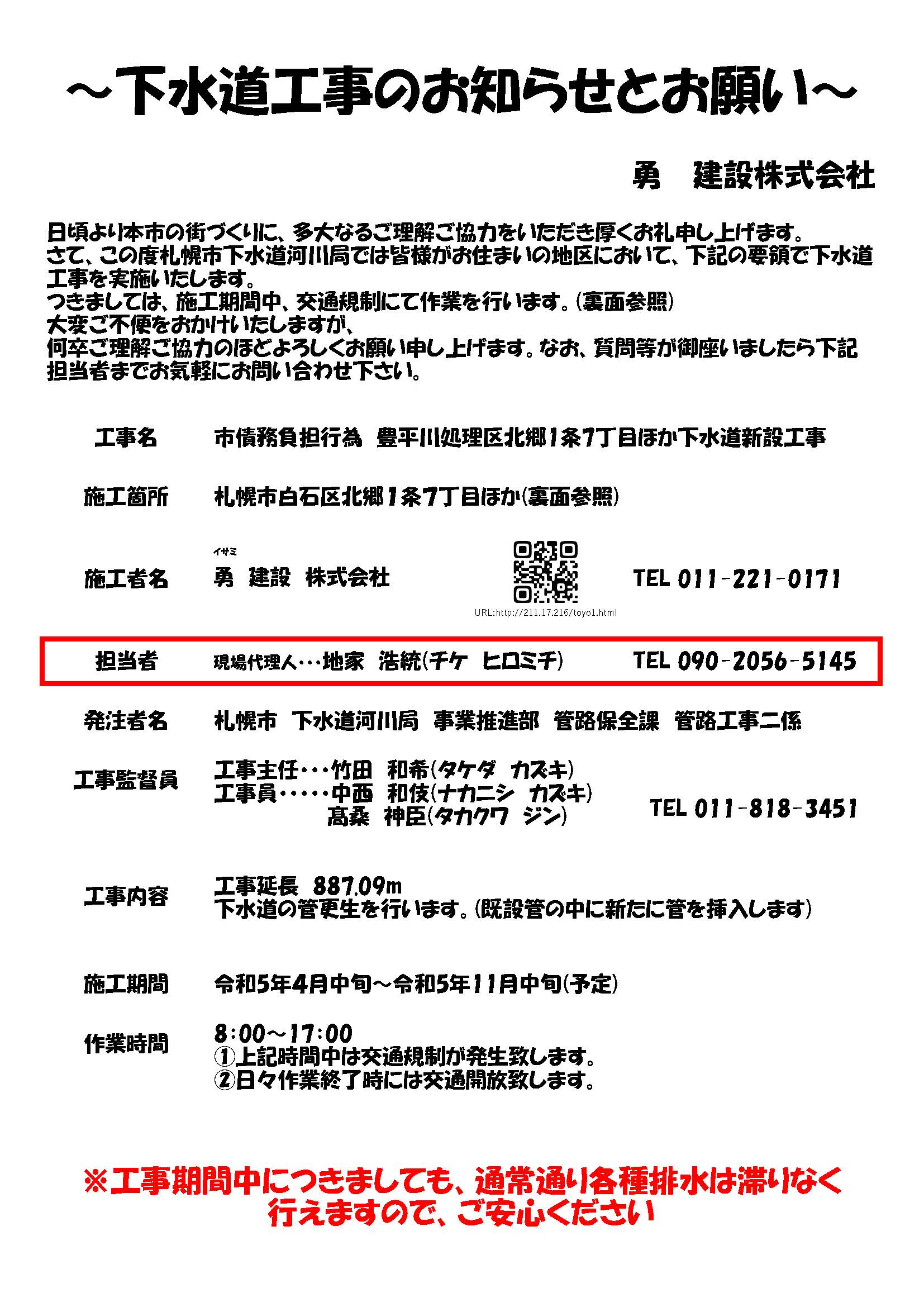

市債務負担行為豊平川処理区北郷1条7丁目ほか下水道新設工事

1.進捗状況

この度、札幌市白石区北郷1条7丁目周辺において、下水道管の管更生(劣化した管を機能不全となる前に補強する)を行うこととなりました。また、同工事において、 川北2251番における下水道取付管の布設替えの施工も行います。工事中は施工箇所に交通規制が発生するなど、周辺住民の皆様にはご不便、ご迷惑をおかけすることと 思いますが、安全対策には細心の注意を払い、円滑に施工を行うよう努めますので、皆様のご協力を心からお願い申し上げます。

工事情報

《工事名》

市債務負担行為豊平川処理区北郷1条7丁目ほか下水道新設工事

《工事場所》

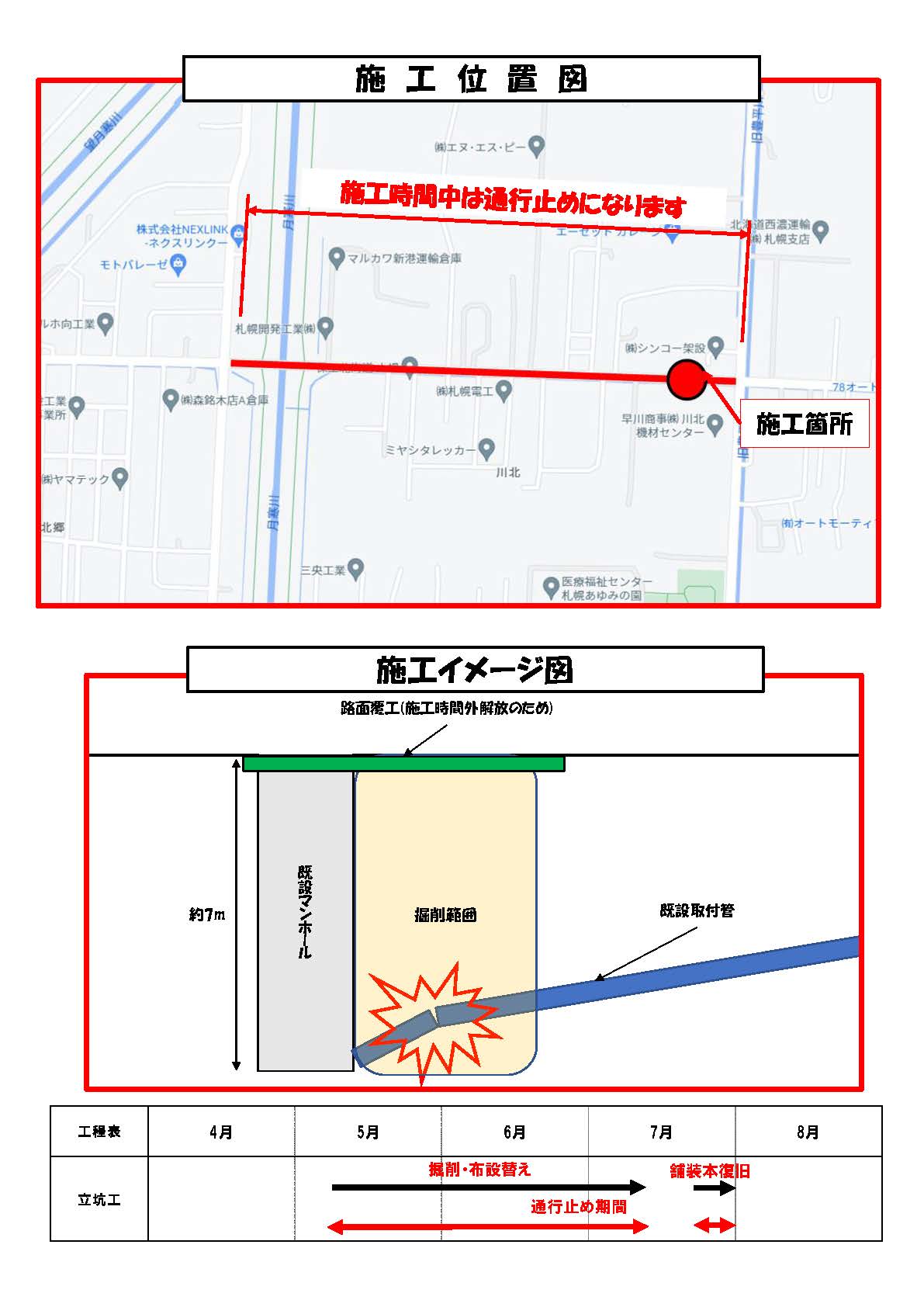

札幌市白石区北郷7条1丁目(管更生)/札幌市白石区川北2251番(立坑工)

《工期》

令和5年3月1日~令和5年12月31日

【管更生】令和5年4月中旬~令和5年11月下旬

【立坑工】令和5年5月上旬~令和5年7月下旬

《発注者》

札幌市下水道河川局 事業推進部管路保全課 管路工事2係

《現場代理人》

地家 浩統(チケ ヒロミチ)

《作業時間》

日中作業・・・9:00~17:00

夜間作業・・・21:00~5:00

《工事内容》

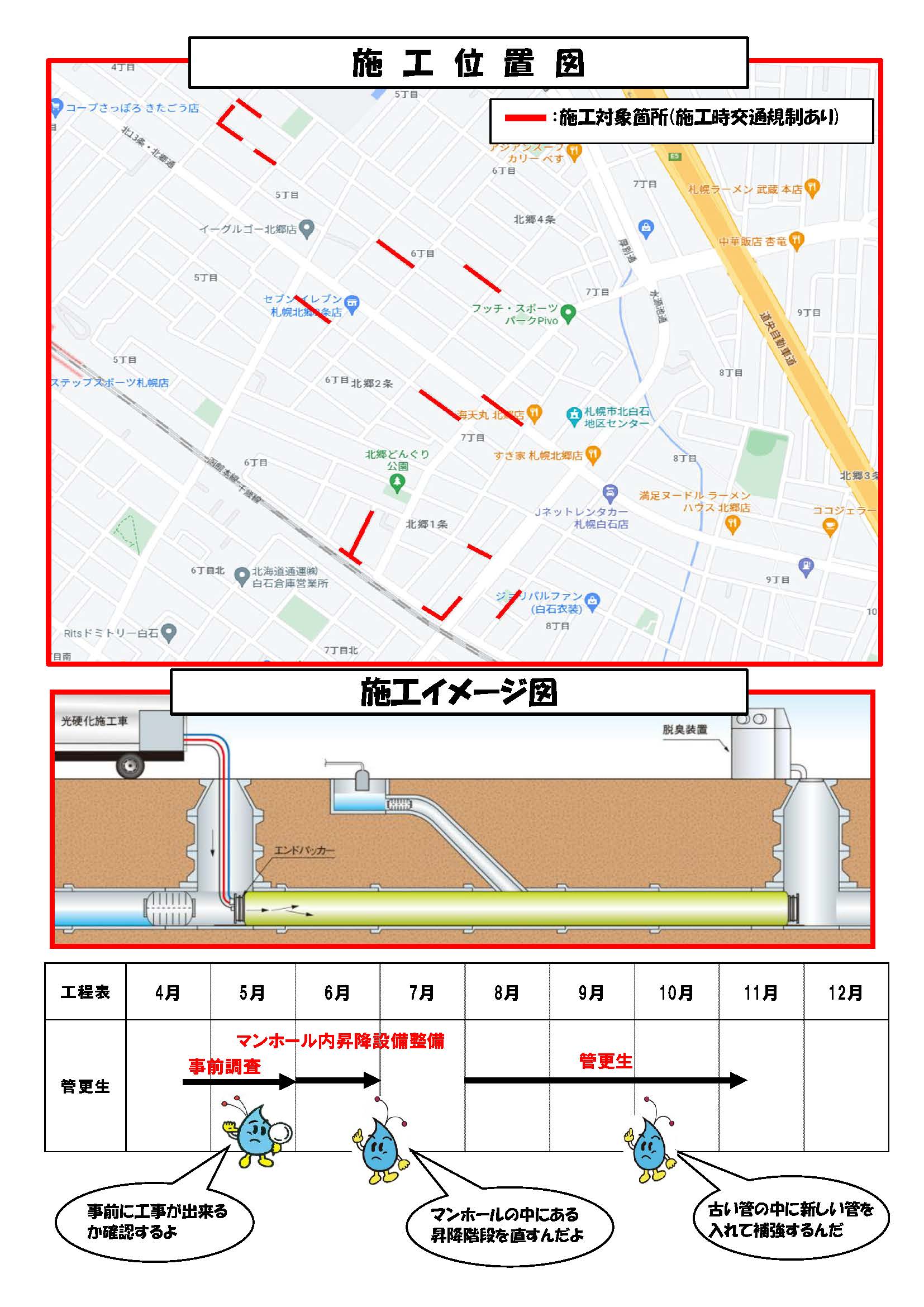

【管更生】施工延長 L=887.09m(路線①~㉕)

【立坑工】路面覆工 一式・立坑工(D=2.00m、H=7.0m) 2箇所・取付管及び桝工 一式
