現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。

2023

6月

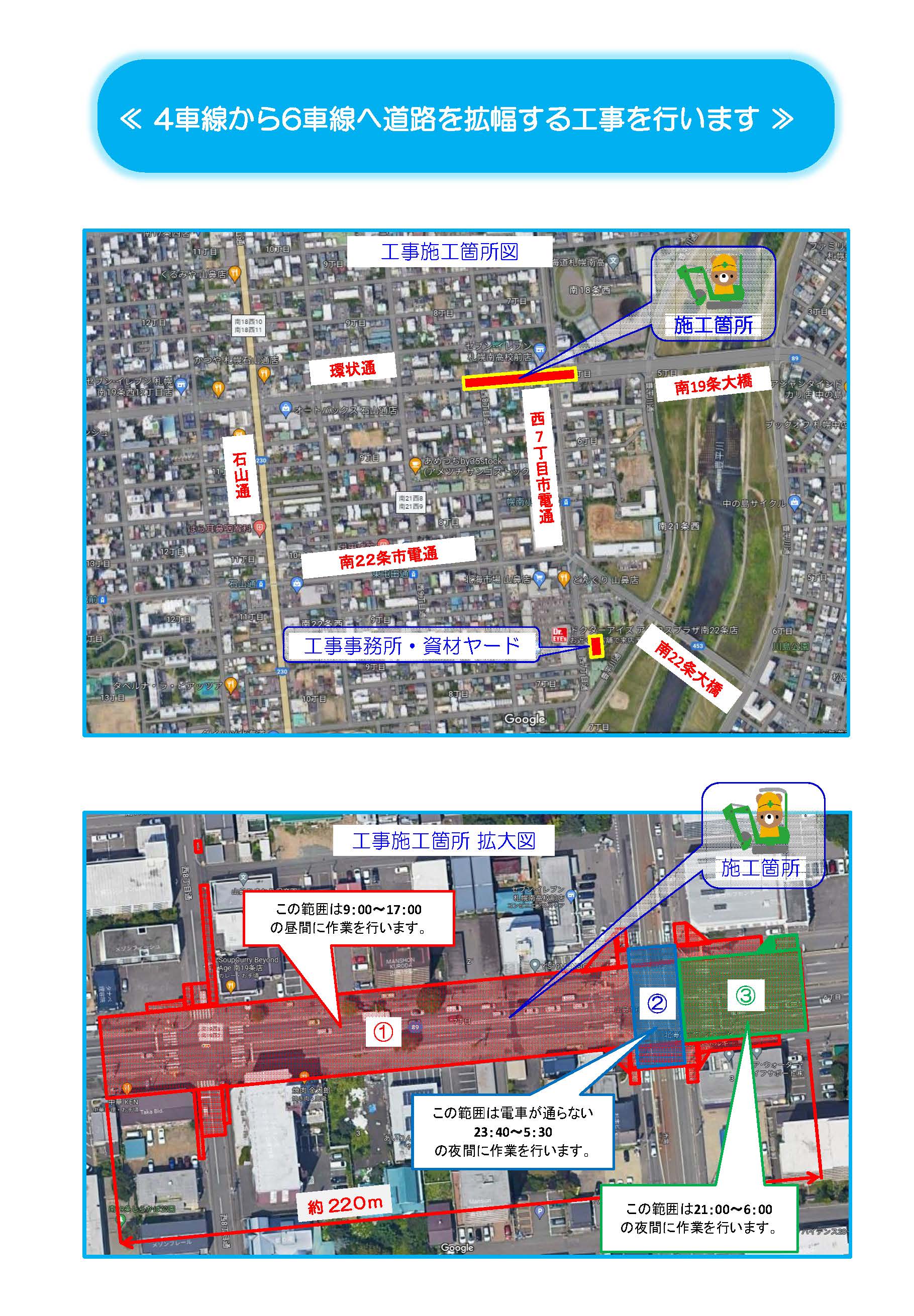

国庫補助事業3・2・10環状通(西9丁目線~西7丁目通間)道路改良工事

計画: 6.3%

実施: 5.9%

1.進捗状況

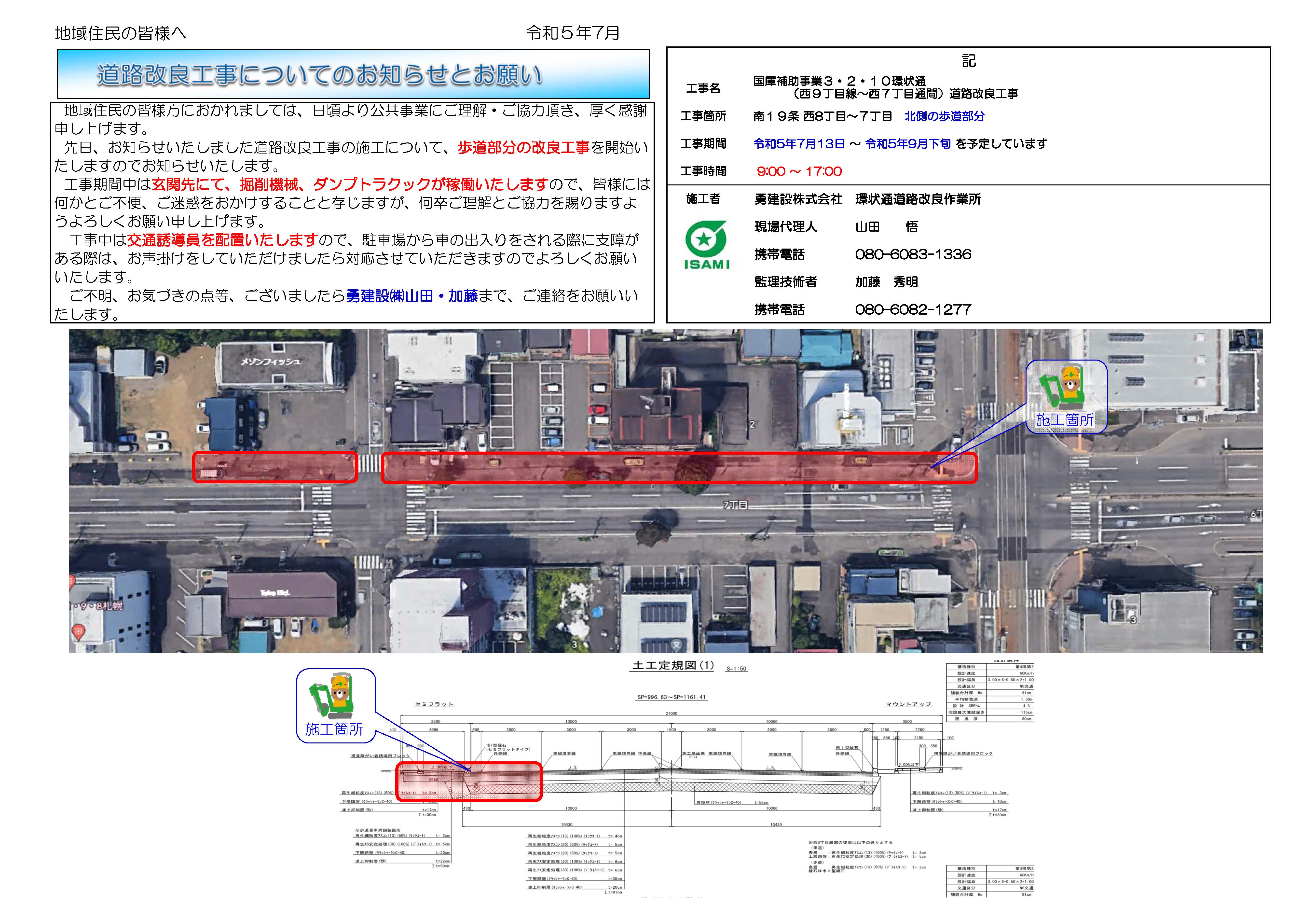

この度、環状通南19条西8丁目~南19条西6丁目の区間におきまして、札幌市建設局土 木部発注による、道路拡幅工事を実施いたします。 工事期間中は、騒音、交通規制、夜間作業等により何かとご不便、ご迷惑をおかけする ことと存じますが、何卒ご理解とご協力を賜りますようよろしくお願い申し上げます。 また今回の工事にて、この路線の工事が完了する予定となっております。 皆様方への細かい配慮を心がけ、安全を最優先に作業を進めてまいります。ご不明な点等がございましたらお手数ですが、リーフレット記載の現場代理人・監理技術者までご連絡を頂けますよう重ねてお願い申し上げます。

工事情報

《工事名》

国庫補助事業3・2・10環状通(西9丁目線~西7丁目通間)道路改良工事

《工事場所》

札幌市 中央区 南19条 西7丁目ほか

《工期》

令和5年7月上旬~令和6年3月下旬(予定)

《発注者》

札幌市 建設局土木部 工事課 街路工事三係

《施工者》

勇建設株式会社 現場代理人 山田 悟

《作業時間》

① 昼間( 9:00~17:00)西8丁目~西6丁目 掘削・舗装他

② 夜間(23:40~5:30)西7丁目電車通交差点 軌道横の道路改良

③ 夜間(21:00~6:00)西6丁目舗装擦付区間路面切削・舗装他

工事画像
工事画像
工事画像
× 拡大画像
工事画像

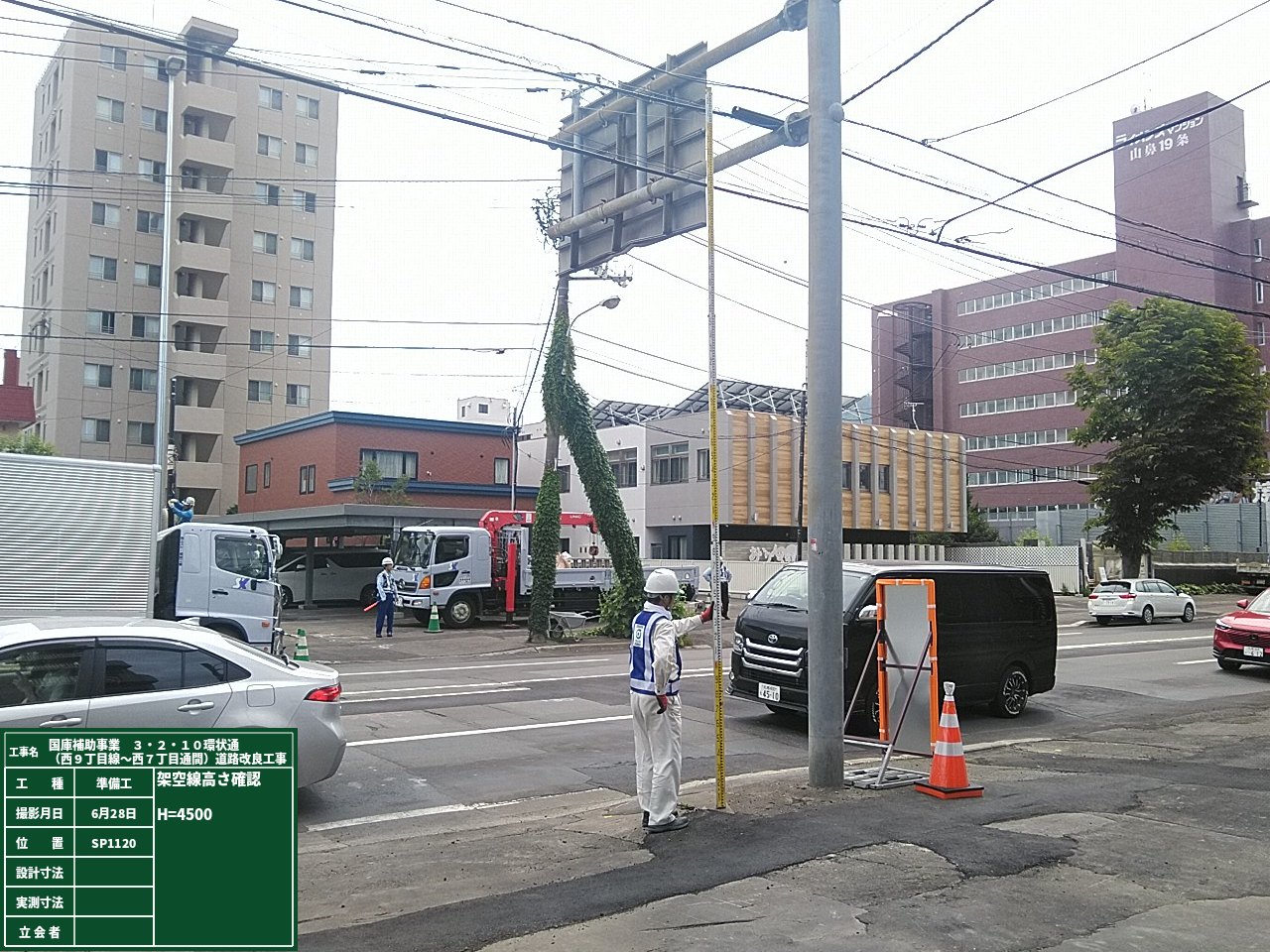

看板やNTTなど位置や高さの事前調査
工事画像

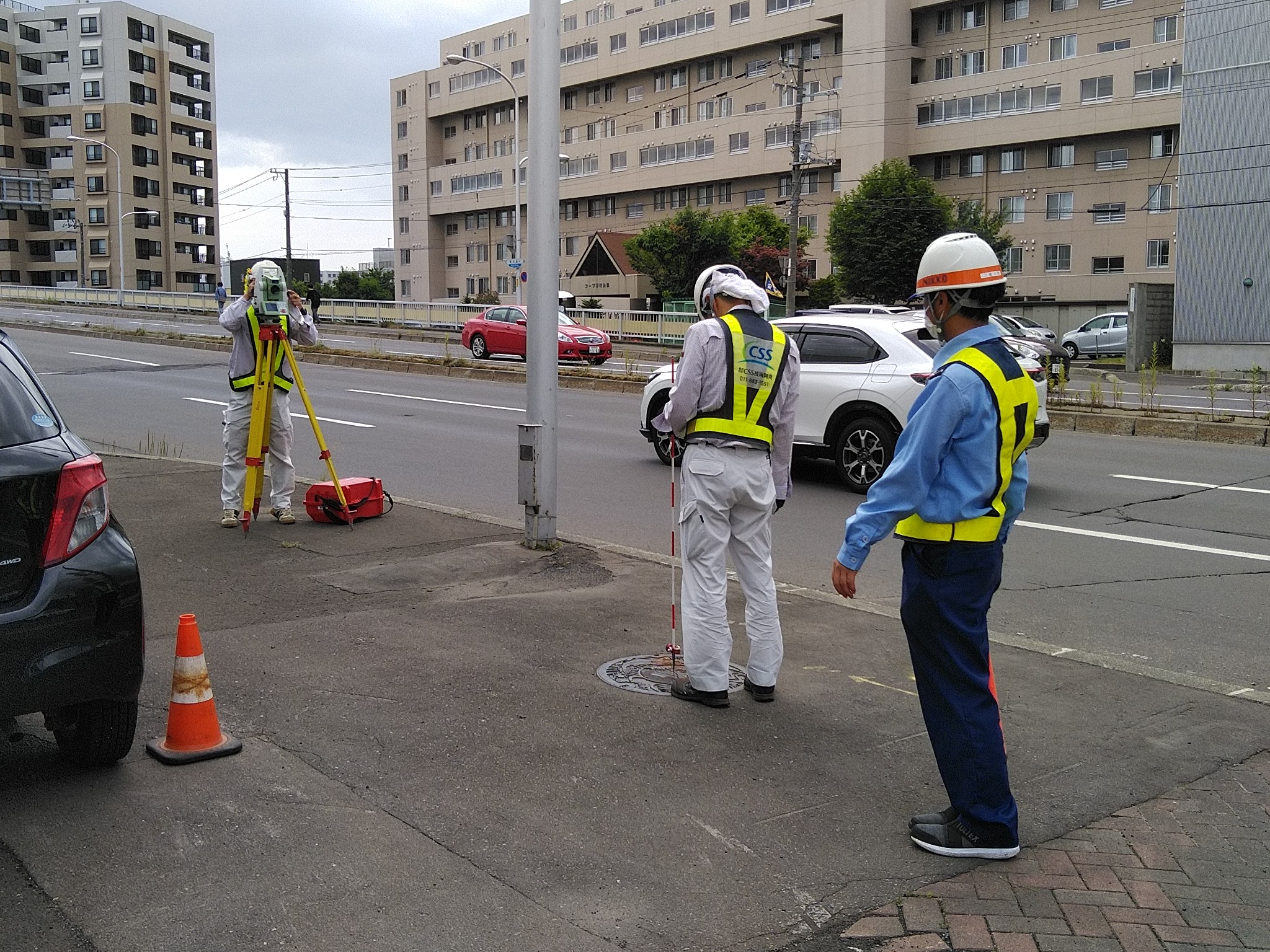

基準点測量を行っています。
工事画像

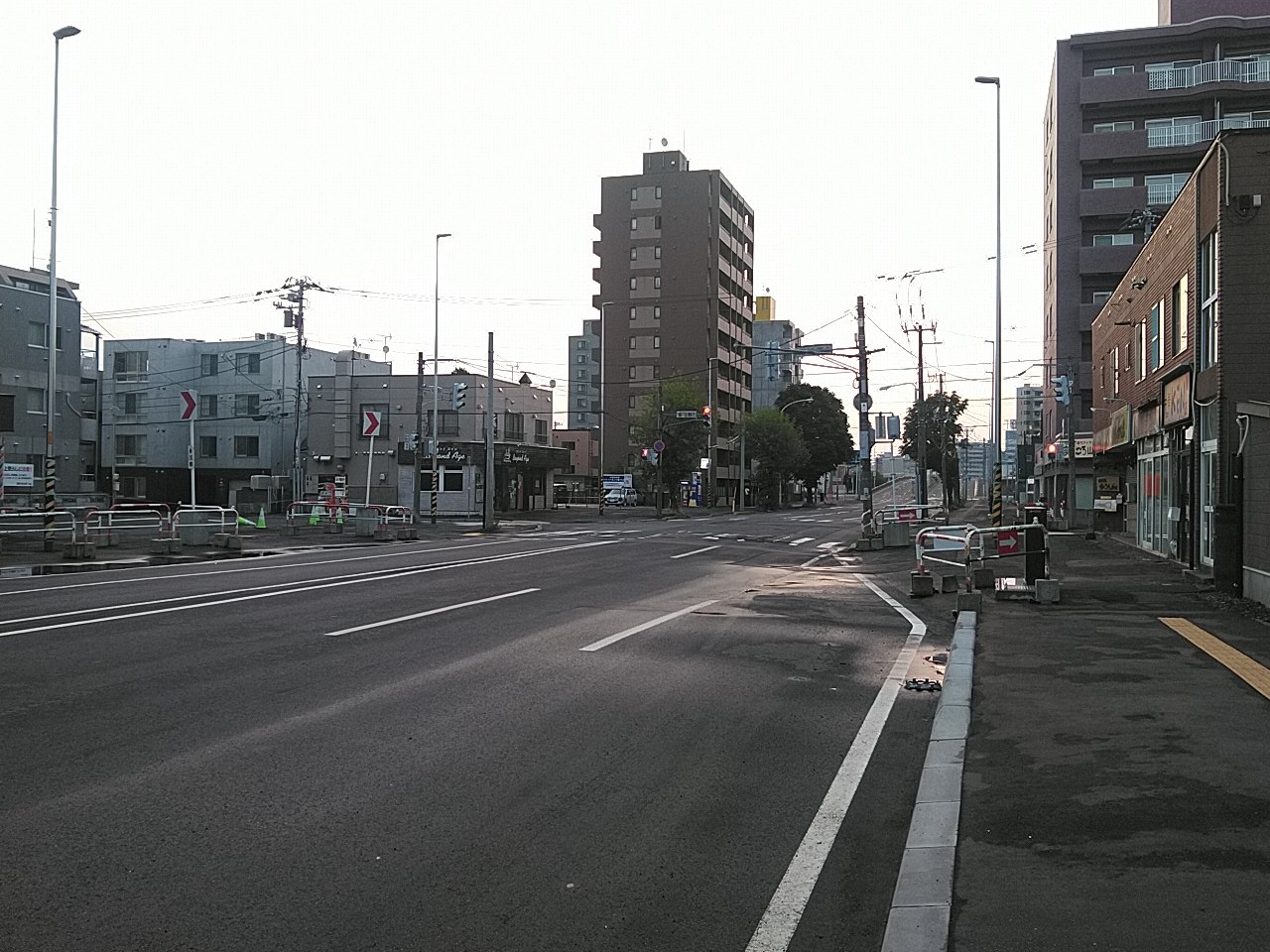

工事の始まり(西7丁目南側)
工事画像

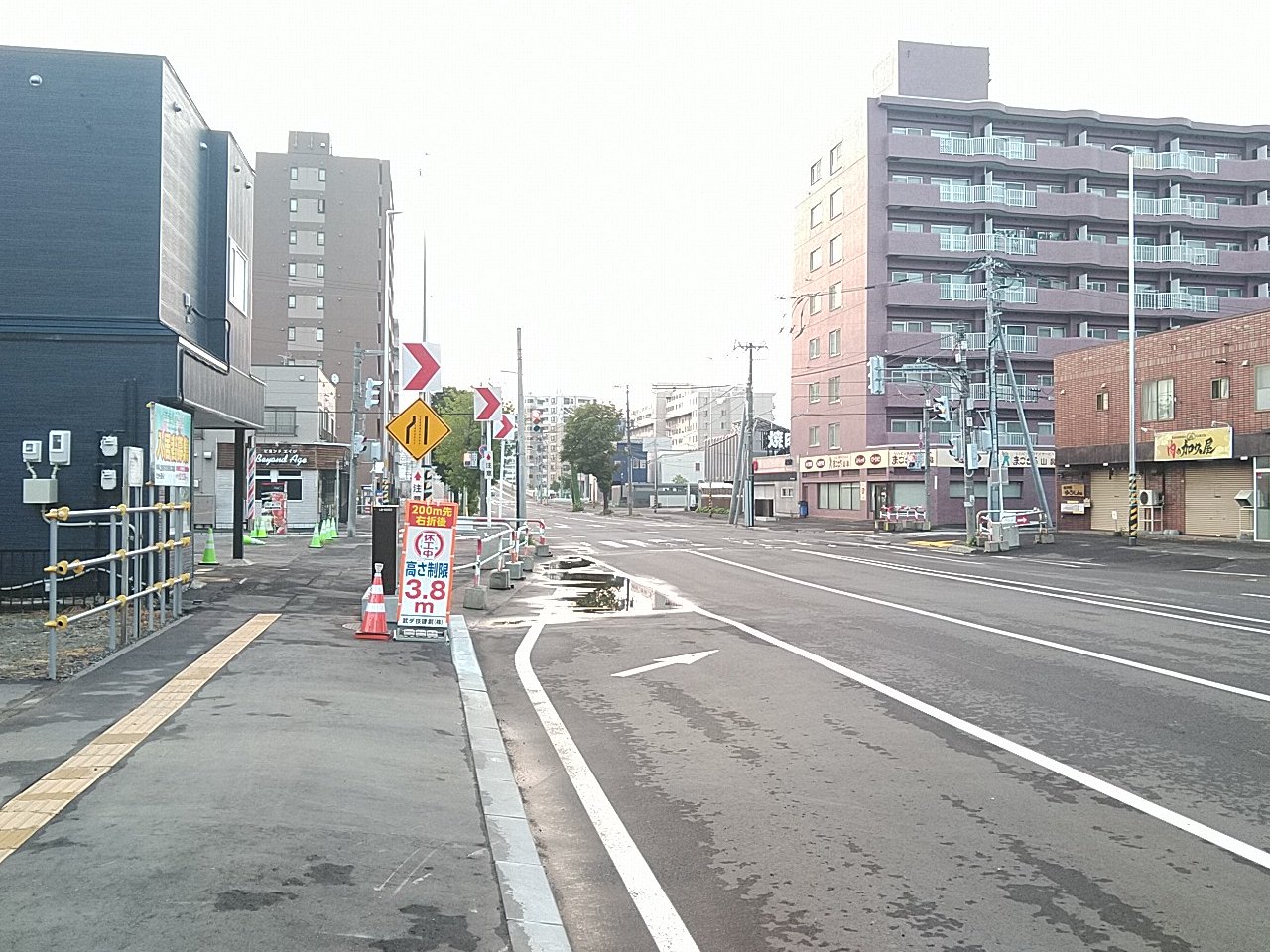

工事の始まり(西7丁目北側)
