国庫補助事業3・2・10環状通(西9丁目線~西7丁目通間)道路改良工事
12月2023
2023年工事:施工状況
進捗状況
12月 進捗率 計画 75.8% 実施 75.8%

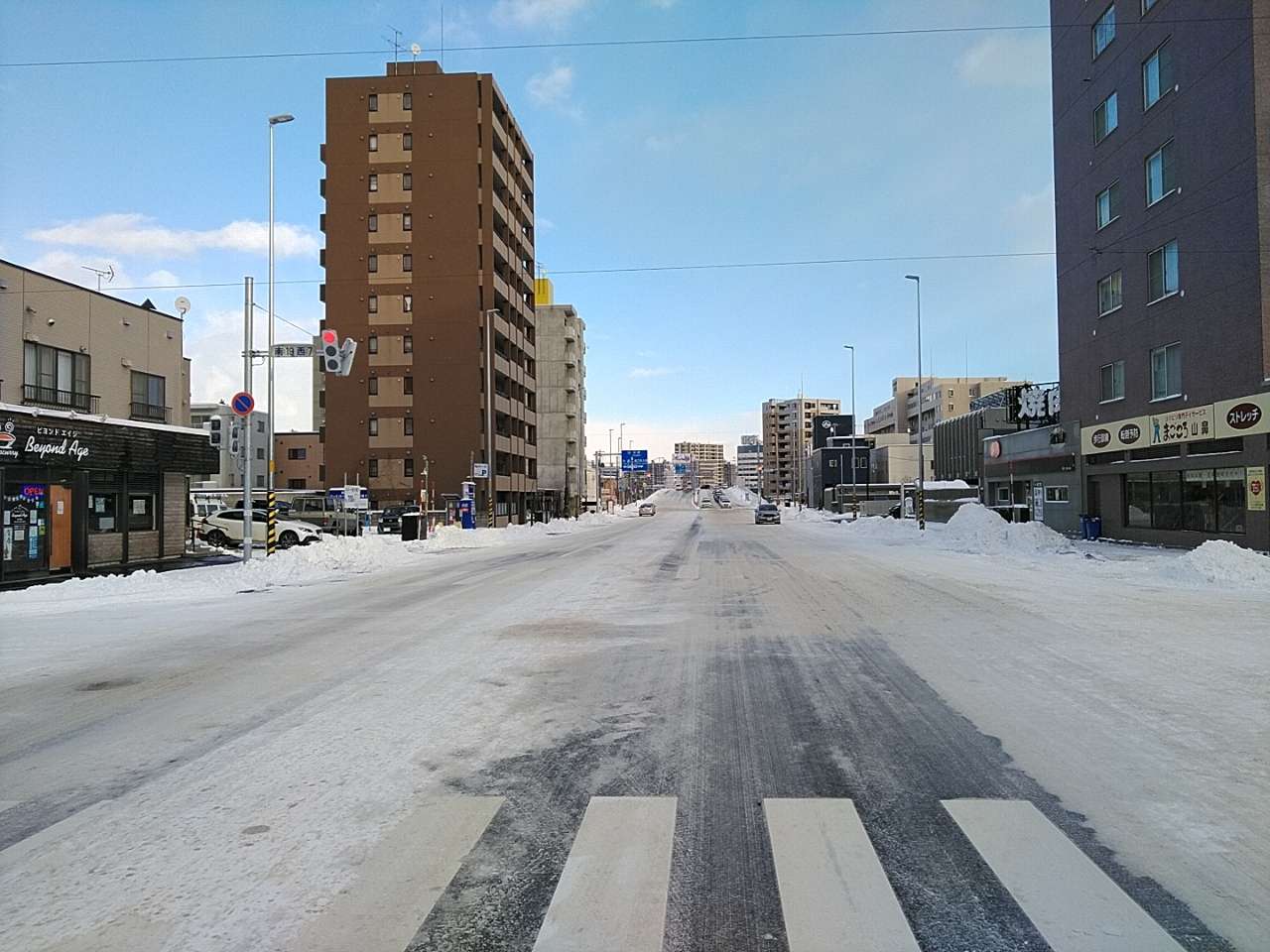

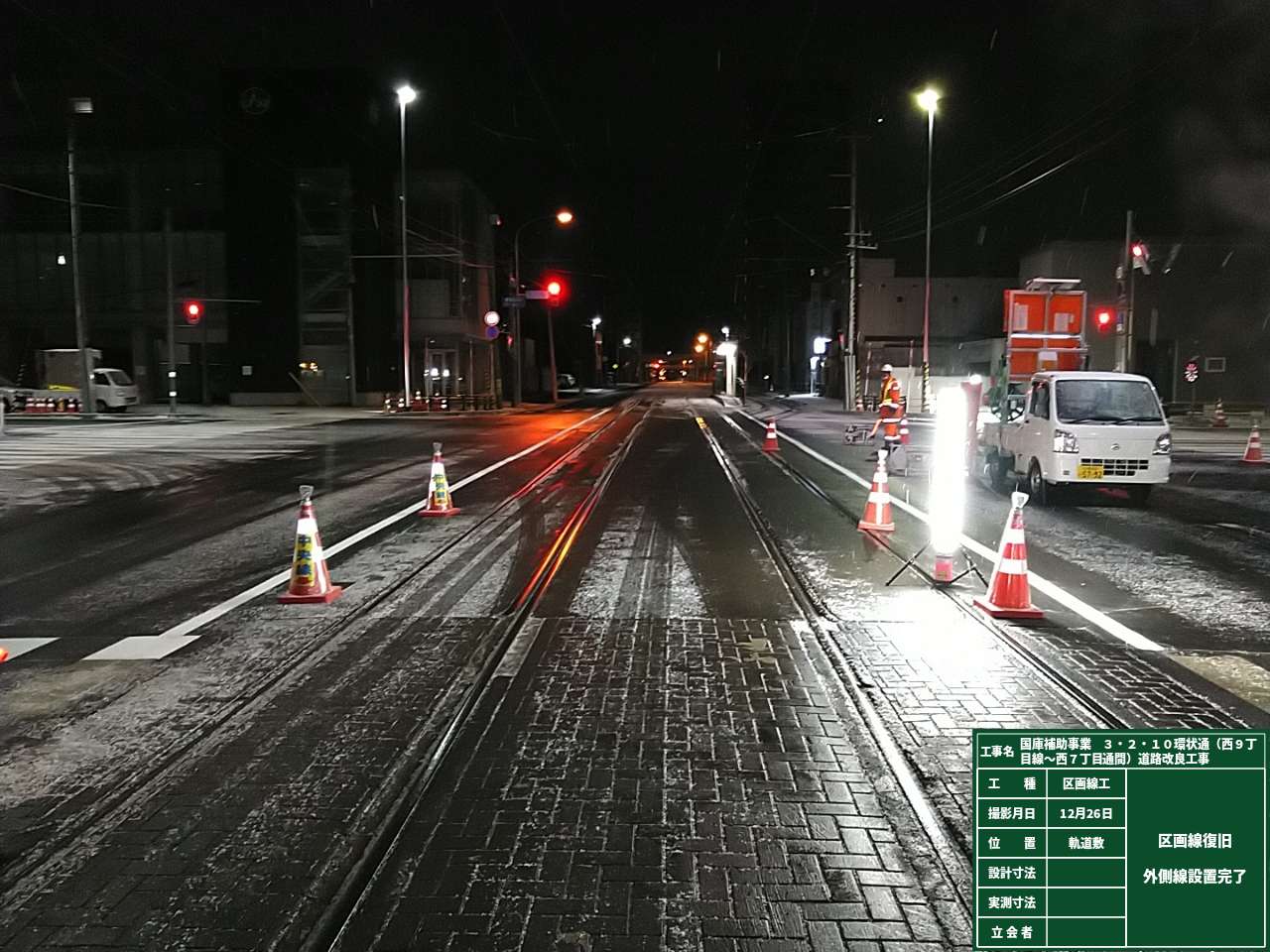

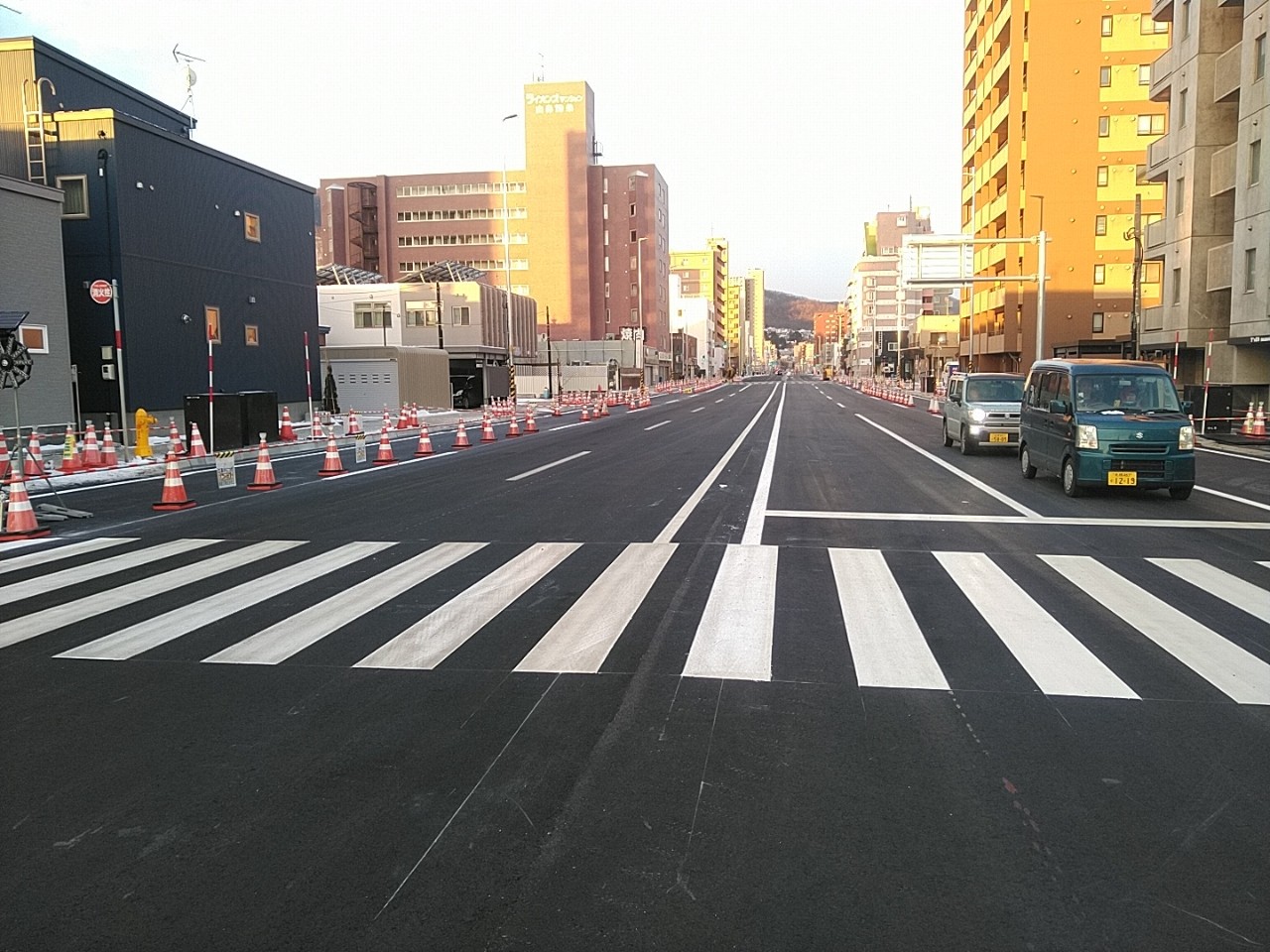

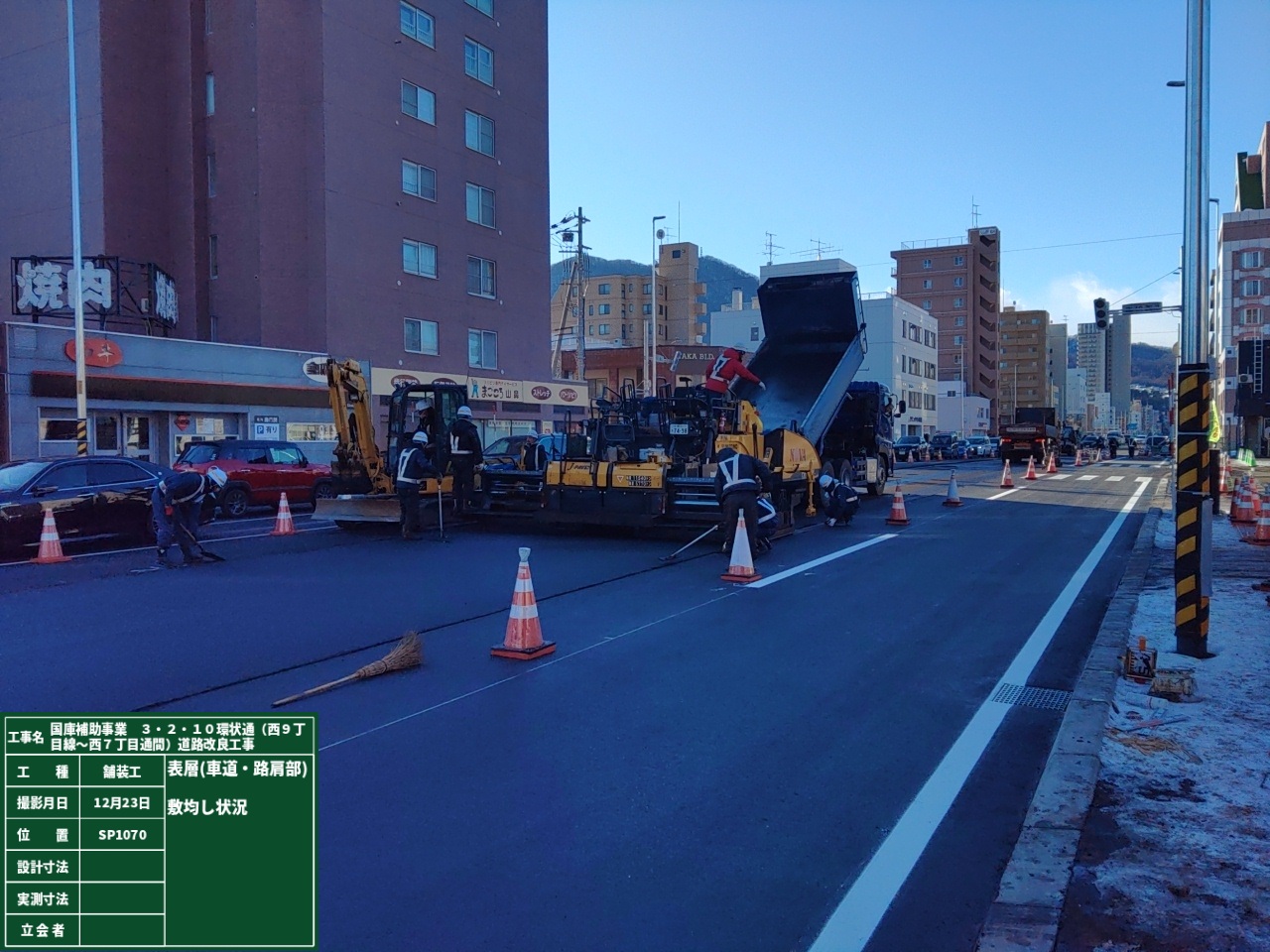

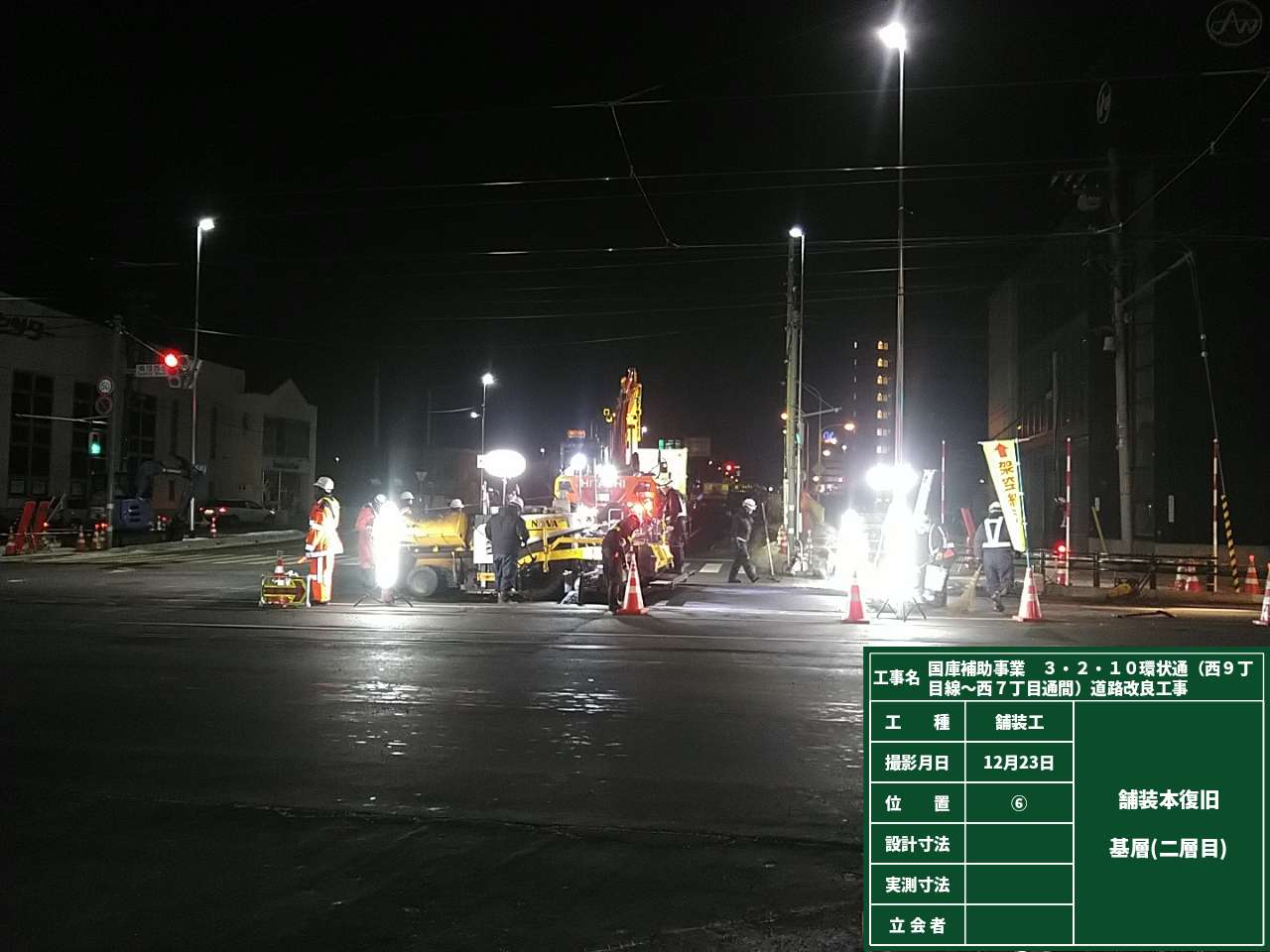

皆様あけましておめでとうございます。年末は急な大雪で札幌中心部でも除雪が入り一気に雪景色 になりました。工事は12月13日より電車通り沿いの舗装本復旧が始まりました。(夜間工事) 施工段差の影響による日中の車両通行の妨げを防止するため、部分的に復旧を行いましたが、 なんとか12月25日までに完成させることが出来ました。また、環状通り全線においては12月19日 より上層路盤(2層目)、基層(1,2層目)、表層の施工を行いました。施工は1日1層(計4層) としたため、表層の施工が完了するまでの4日間は大掛かりな道路規制となってしまい、 周辺にお住まいの皆様及び道路利用される皆様には多大な ご迷惑をお掛け致しました。現状片側2車線の環状通りにおいて降雪時、除雪が入ると交通影響が 大きくなるため、私たちとしてもなんとか積雪前に表層の施工を終わらせ、第1車線の道路共用 開始を目指して参りました。そして大雪の天気予報に踊らされながらもなんとか12月27日に 開始を目指して参りました。そして大雪の天気予報に踊らされながらもなんとか12月27日に 供用開始へと扱ぎ付けるが出来ました。これはひとえに周辺にお住まいの皆様のご協力のおかげ で御座います。今後としましてはまだ歩道部分などで一部施工が残ってはおりますが、雪解け時期に 再度施工を行わせて頂きたいと思います。その際は再度皆様にご迷惑をお掛けしてしまいますが、 安全に施工を行って参りたいと思いますので、何卒よろしくお願い申し上げます。
