国庫補助事業3・2・10環状通(西9丁目線~西7丁目通間)道路改良工事
7月2023

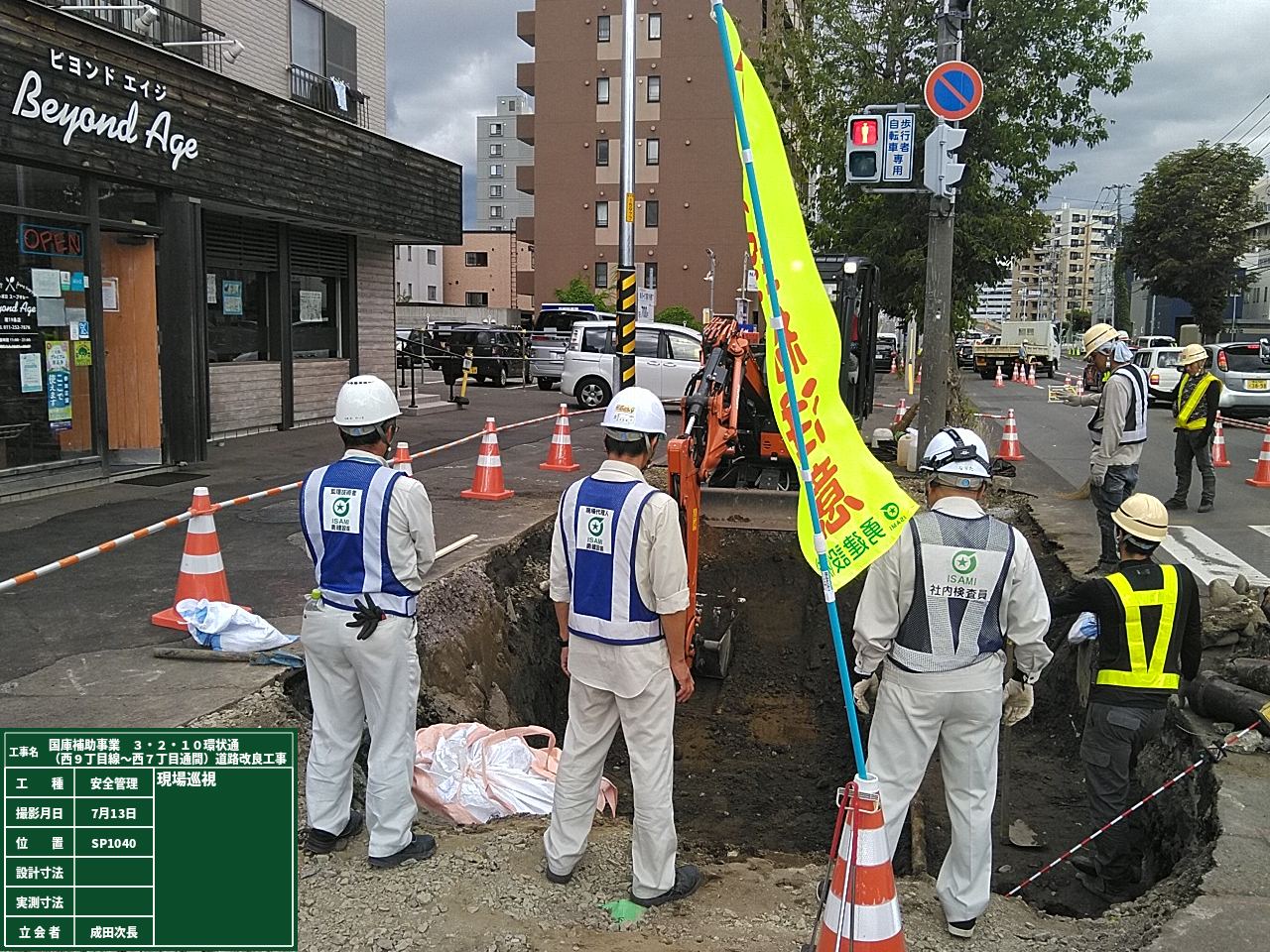

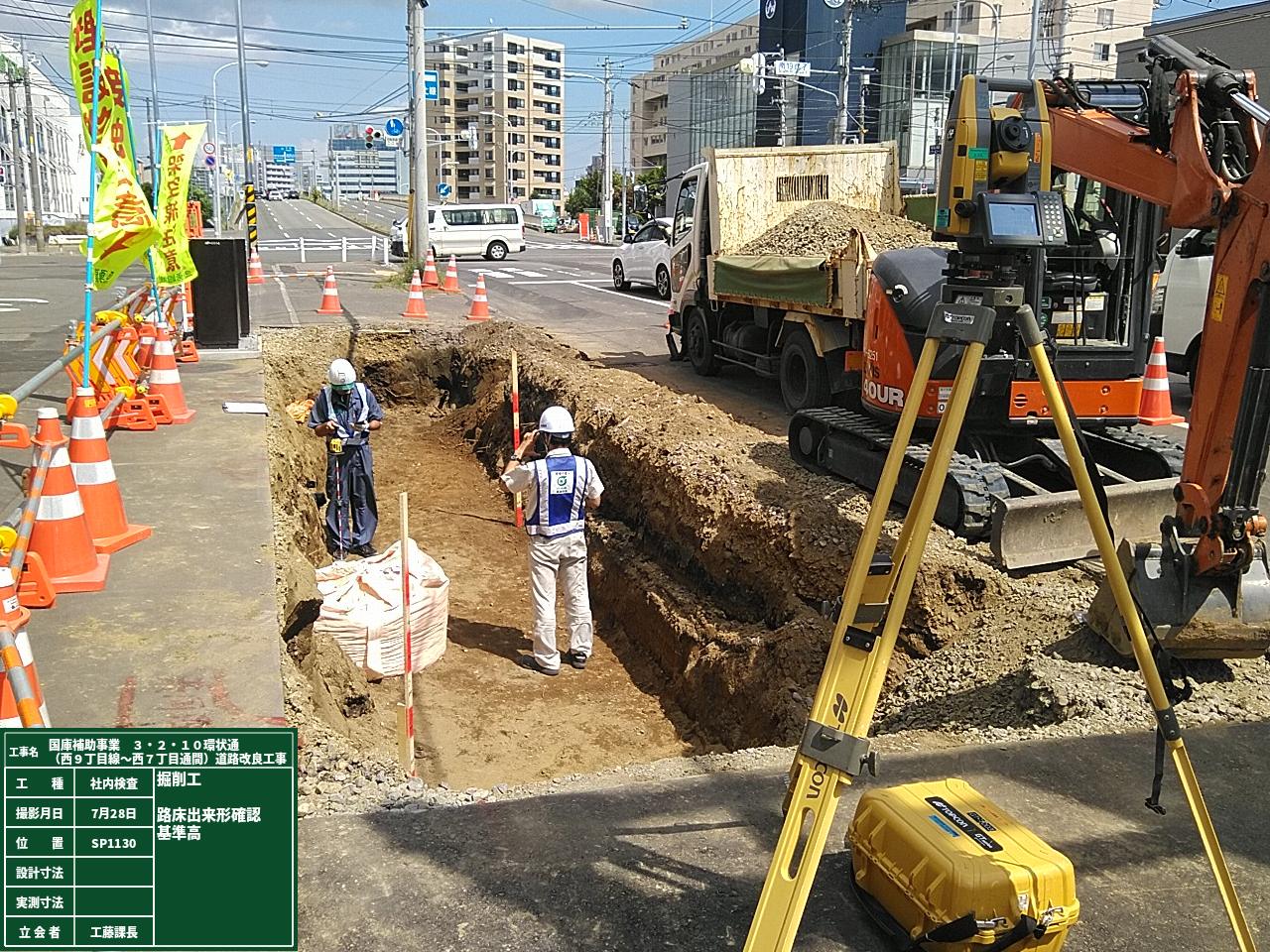

2023年工事:施工状況

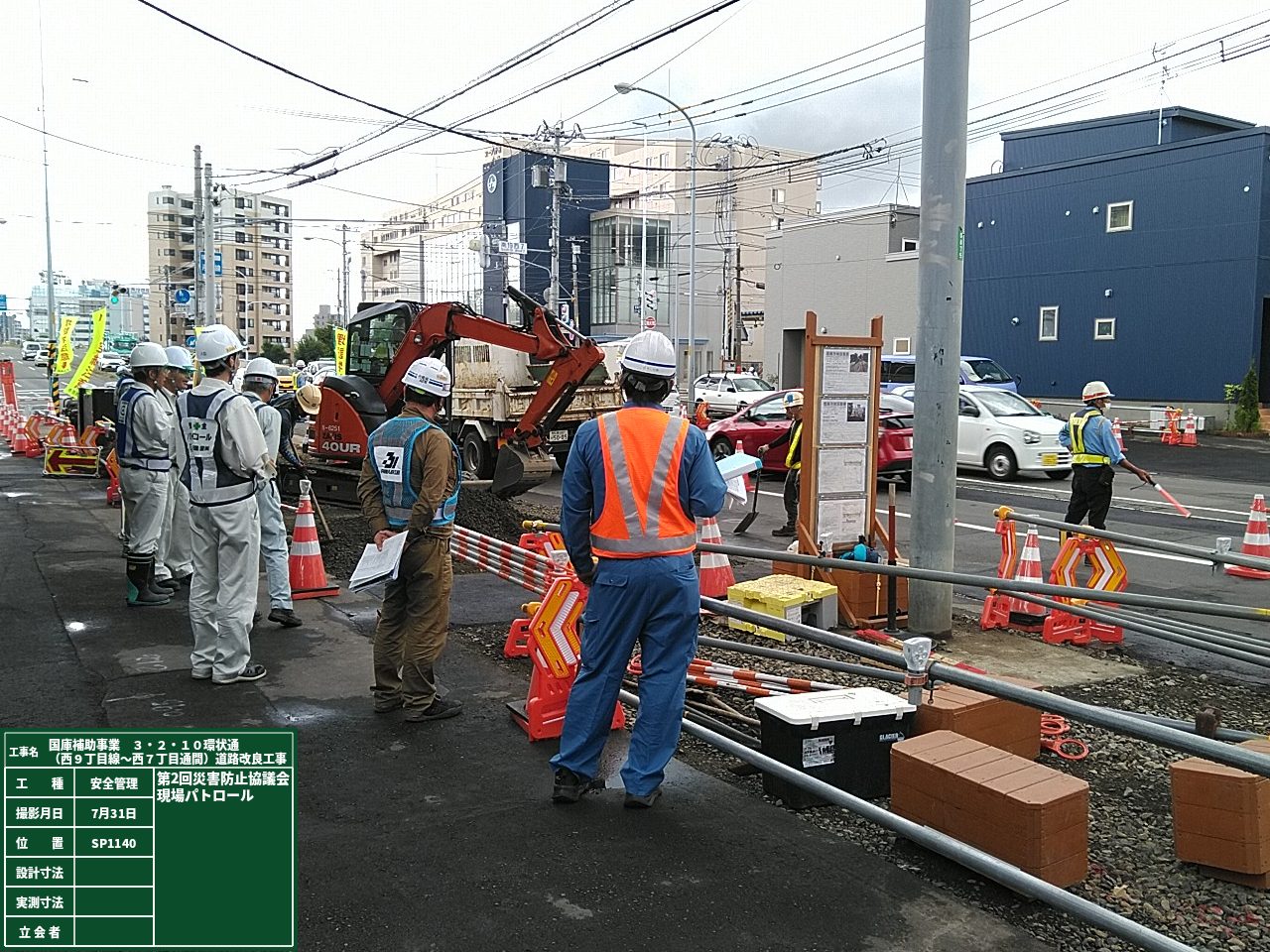

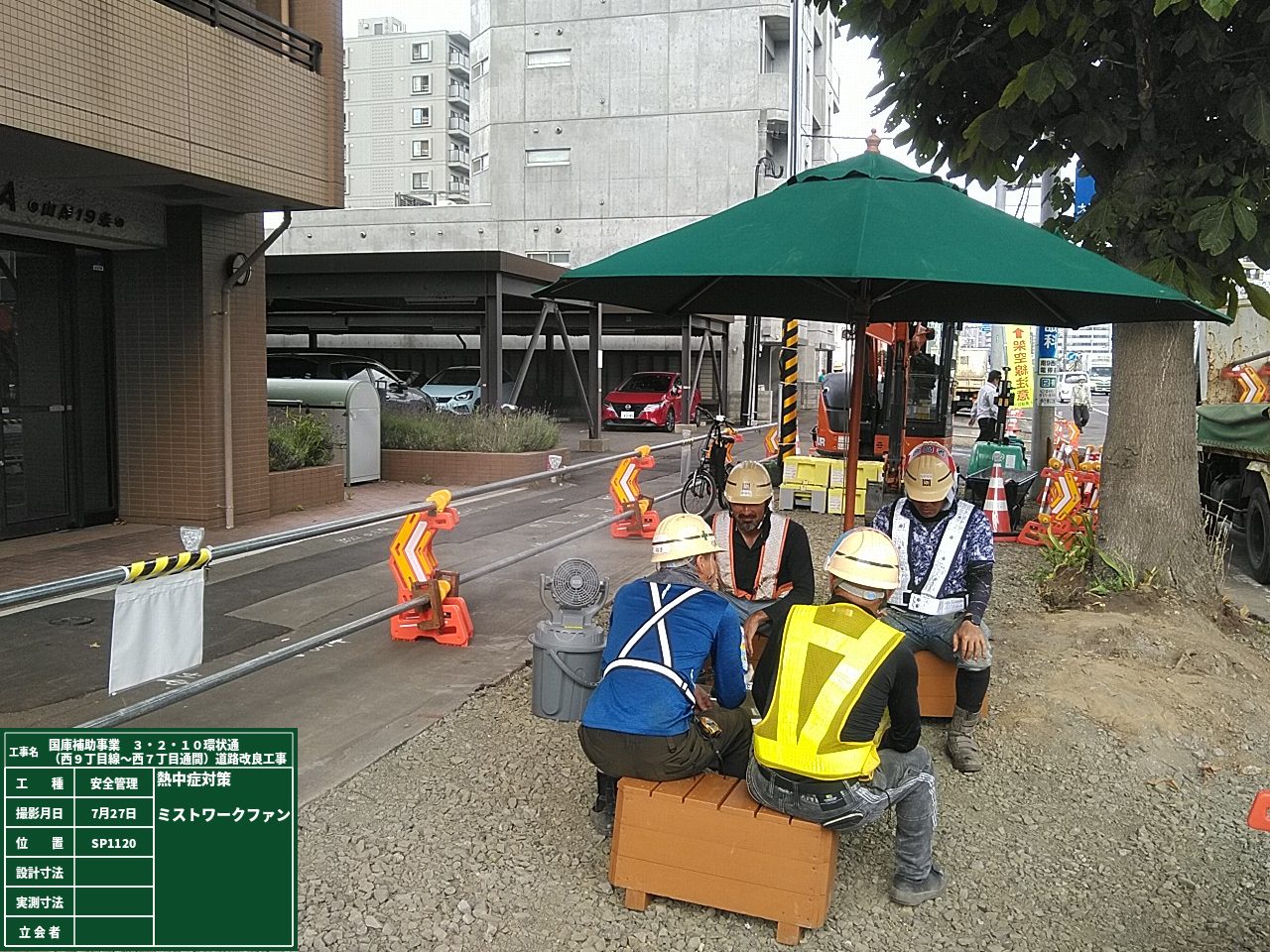

進捗状況
7月 進捗率 計画 18.0% 実施 17.7%
今月は車道拡幅部分となる現在の歩道部を撤去し、新たな歩道に作り替える作業を始めています。 今の歩道は7mありますが、車道を1車線増やすため、3.5mの歩道になります。 まずは、今月、無事故で終わりほっとしているところです。交通量がとても多い道路のため毎日、安全対策には気が抜けません。 工事中は撤去から縁石の設置替え、歩道路盤(砕石)への入れ替え、雨水桝、取付管などいろいろな設備を同時に行うため、一度に出来上がりません。 そのため、マット等で安全には配慮いたしますが、カラーコーンやバリケードで狭くなった歩道の上をこれからしばらくの間は通行していただくことになります。 ご不便をおかけしますが、何卒宜しくお願い致します。 工事による交通規制を早く終わらせるためにも、1日でも早く工事を完了させるため暑い中、職員と作業員が一丸となって頑張っております。 付近の皆様へのに安全には十分留意しているつもりではおりますが、工事について何か気になる点がございましたら遠慮なく当社職員や誘導員(ガードマン)に伝えていただければ、 出来るだけの対応を行いたいと思います。
