進捗状況

6月末  計画:89.8% 実施:98.3%

先月より24時間通行止めとさせていただきました北郷一条東橋を6月9日(金)に道路開放しました。長期間における24時間交通規制に対し、 皆様のご協力を感謝いたします。工事終了に向け順次作業を進めて、6月17日(土)に道路照明灯を設置し、6月19日(月)からは歩道部の舗装を撤去し、橋面防水~舗装を施工しました。

今後の予定ですが、7月3日(月)より1週間で、北郷一条東橋で縁石横の縦目地上部のコーキング作業、工事車両出入口に設置してある大型土のう撤去や、後片付けを実施する予定です。 月寒鉄北橋では、7月31日(月)より車道部のコンクリート舗装撤去・復旧作業を実施する予定で、その際は24時間通行止めの交通規制がありますのでご協力のほどよろしくお願いします。

町内の方および、道路を使用される皆様には大変不便をおかけいたします。交通規制には細心の注意を払い、安全な誘導をいたしますのでご協力のほど、よろしくお願いいたします。

ー安全教育ー

6月10日(土)に建災防派遣講師を招き「建設工事に従事する労働者に対する安全衛生教育(6時間教育)」を実施し、安全意識を高めました。

ー熱中症対策ー

気温も上昇し、熱中症にかかる時期になって来ましたので、いろいろな熱中症対策を実施しています。(添付写真参照)

 ※画像はクリックすると拡大します。

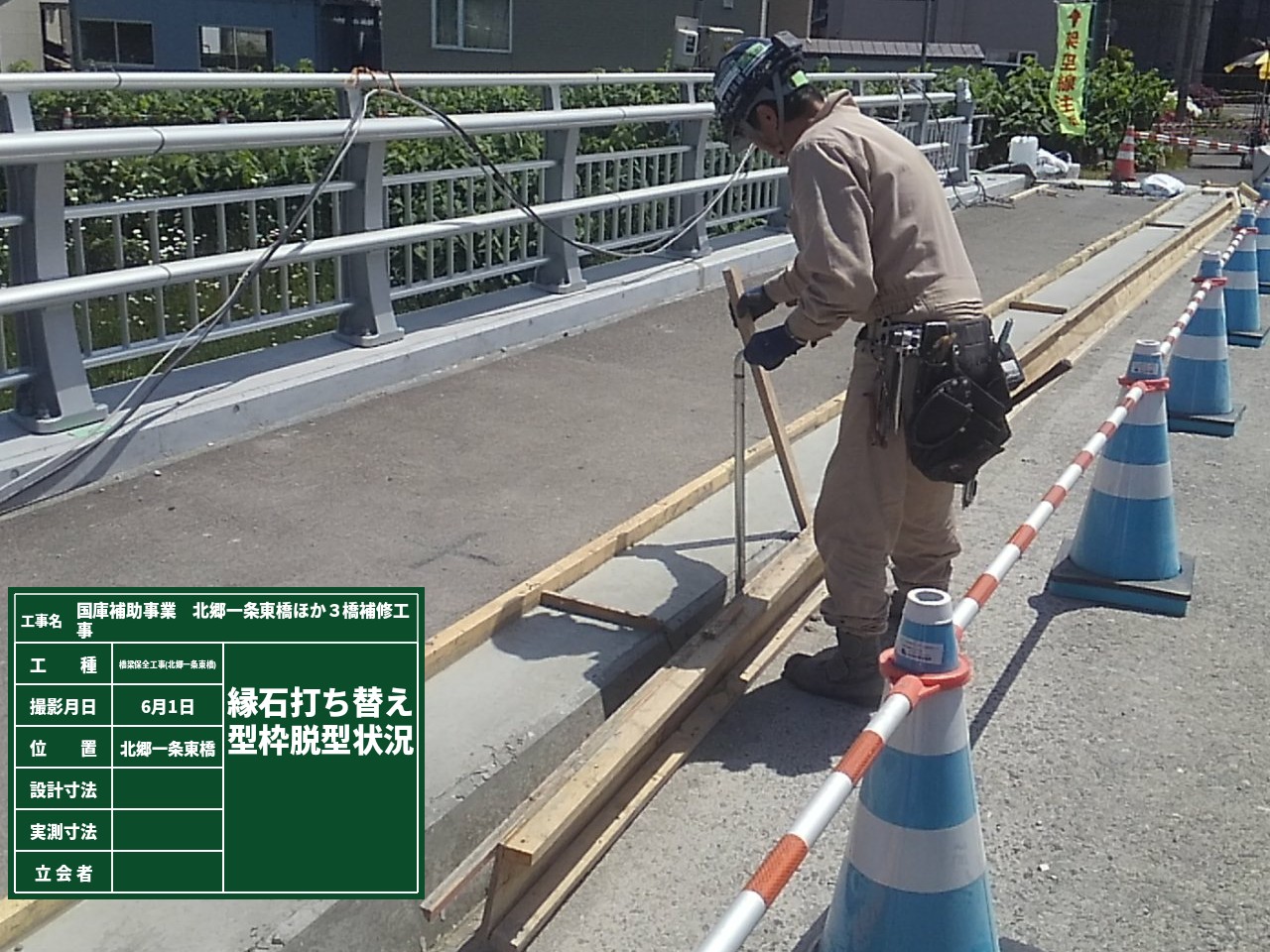

01.縁石部型枠脱型

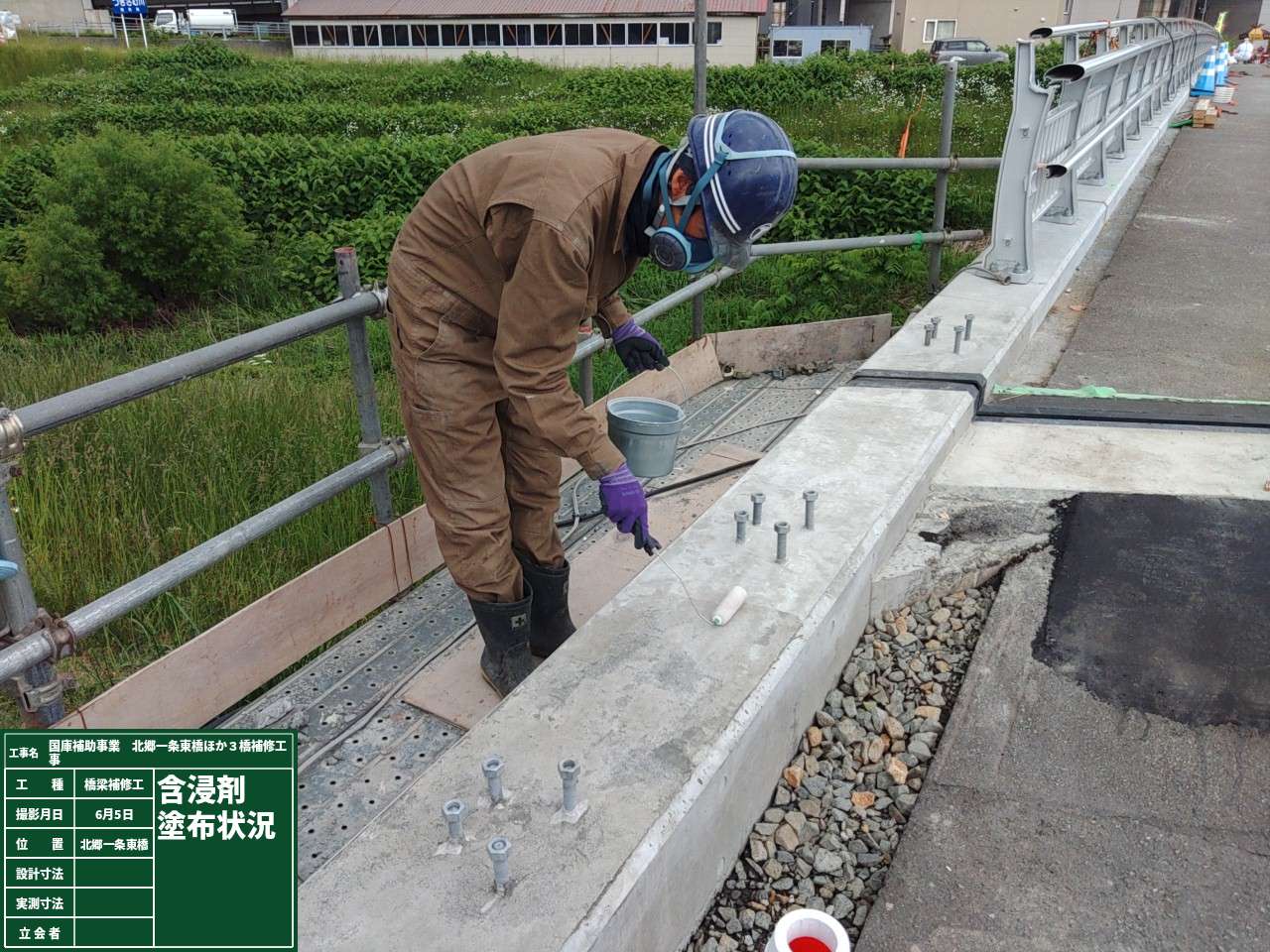

02.含浸剤塗布

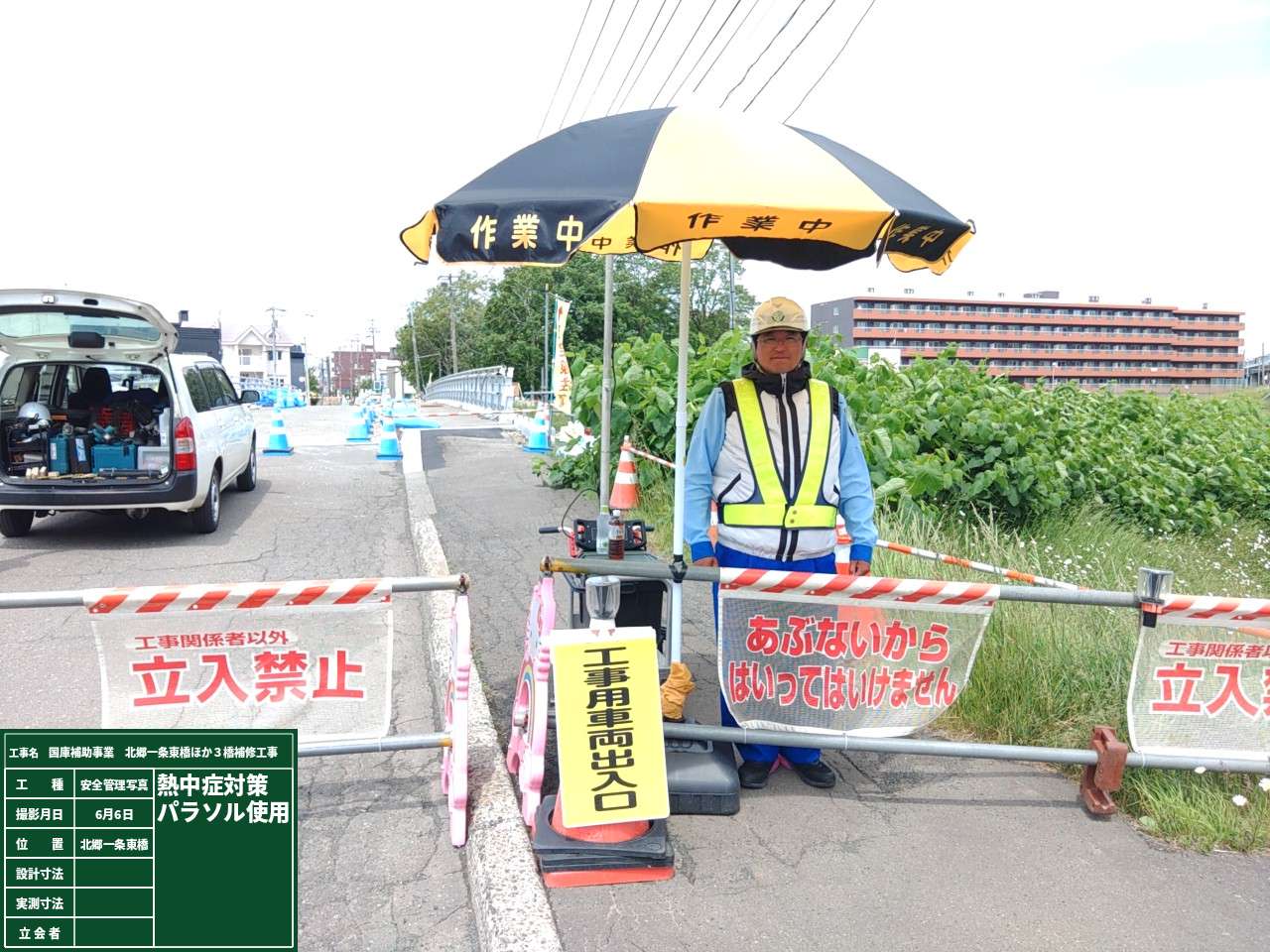

03.防護柵設置

04.24時間通行止解除

05.道路照明灯設置

06.路面切削

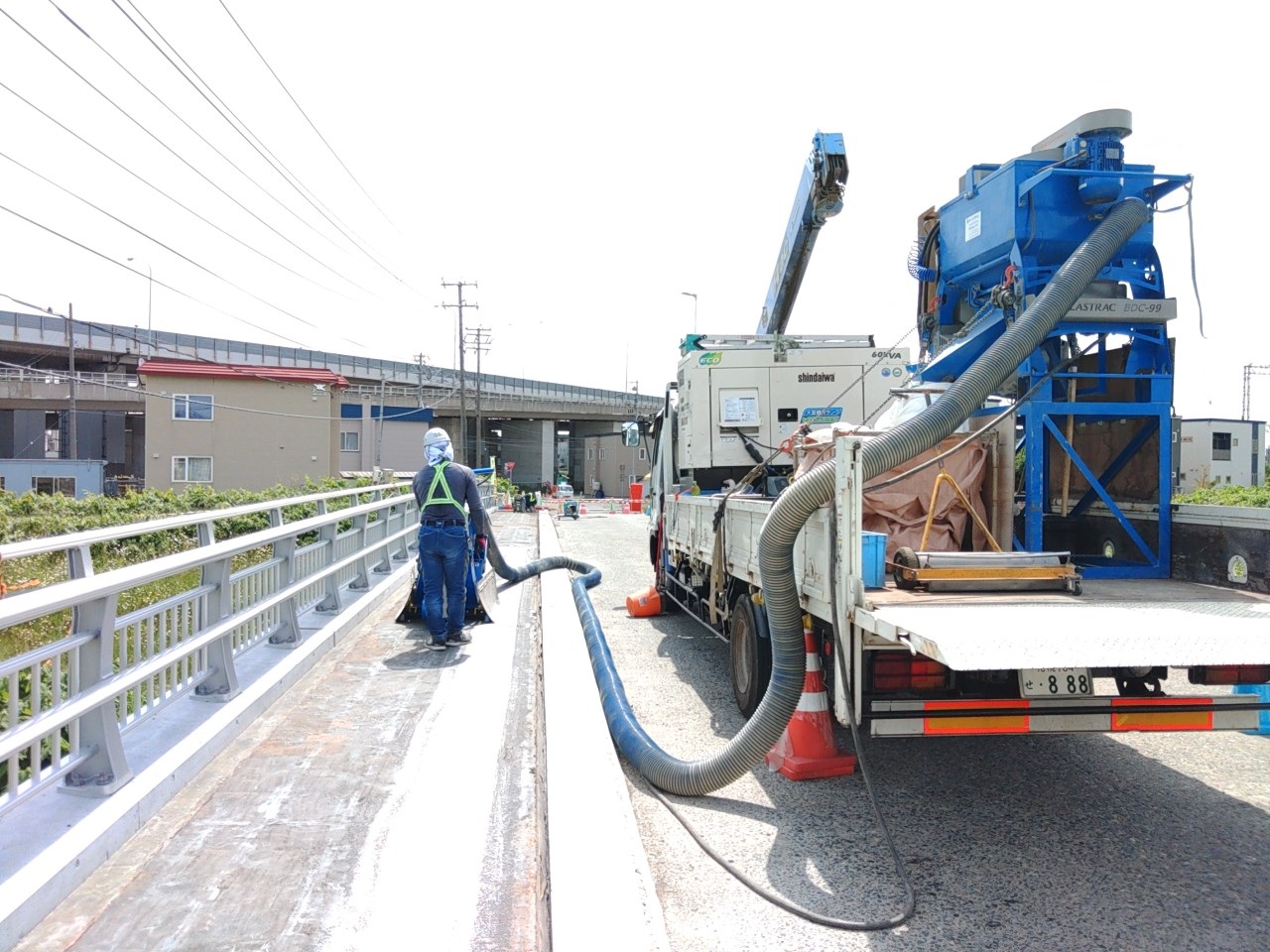

07.床版研掃

08.橋面防水

09.舗設

10-1.6時間教育

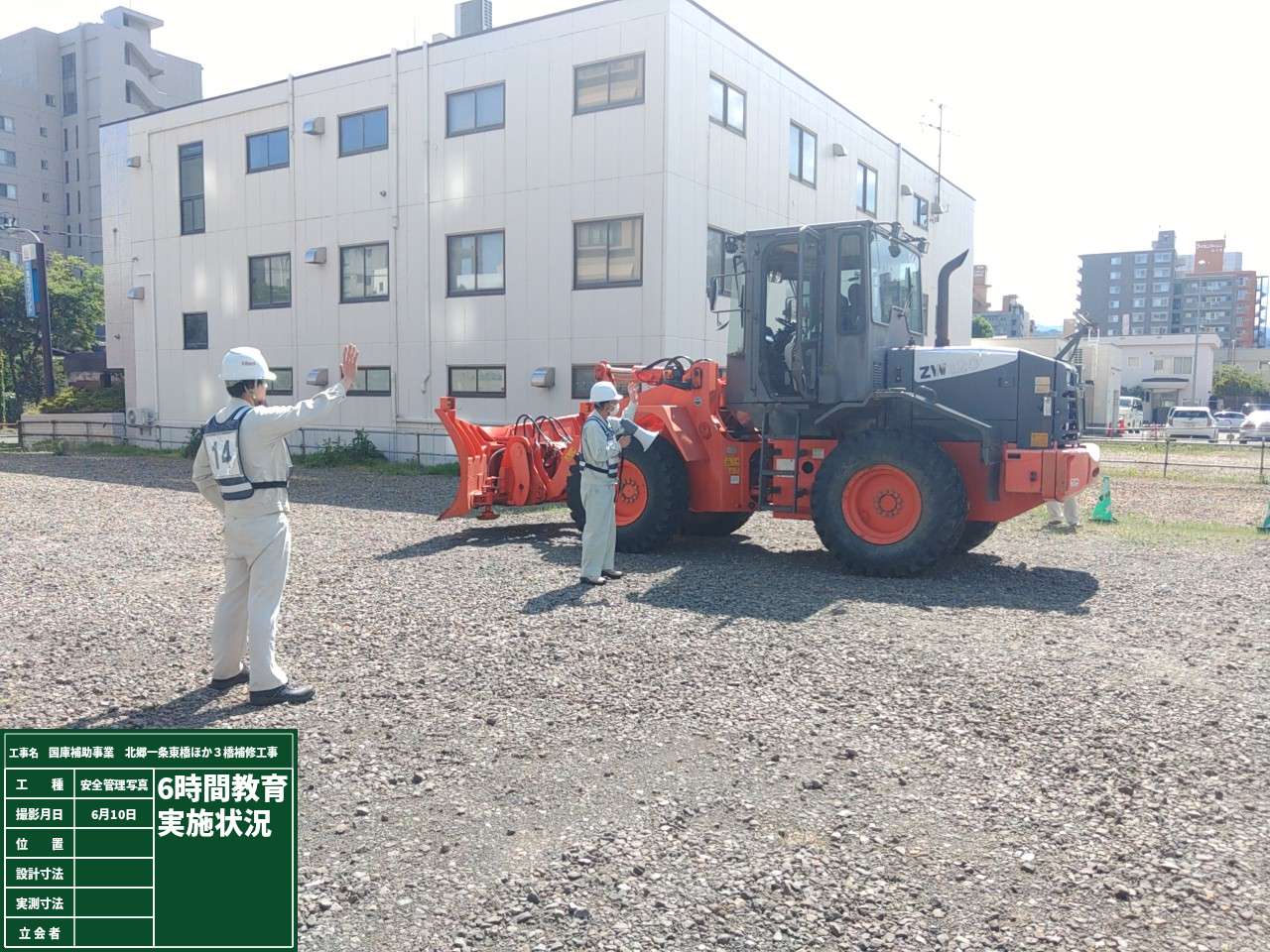

10-2.6時間教育

11-1.水分補給

11-2.水分補給

11-3.憩いの場

11-4.日除け・空調服

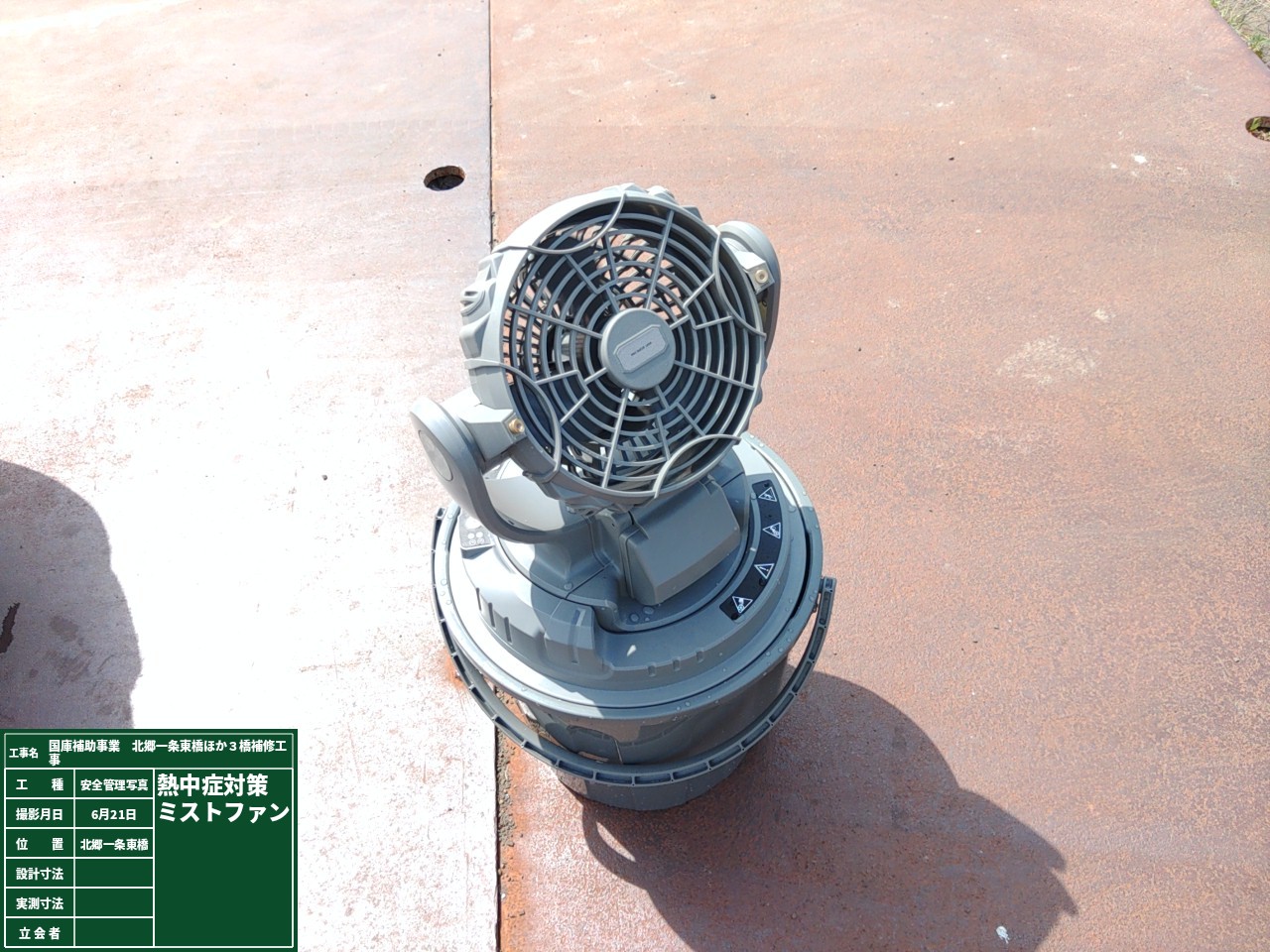

11-5.簡易ミストファン

11-6.簡易ミストファン

11-7.熱中症対策キッド

11-8.リポビタンアイスラリー

地域貢献

6月20日(火)に、札幌市でみどり豊かな潤いのあるまちづくりを推進する一環として進めている「さっぽろふるさとの森づくり」活動に参加しました。 森林の育樹活動を通して、CO2吸収量の増加に貢献しました。

 ※画像はクリックすると拡大します。

12-1.さっぽろふるさとの森づくり参加
