≪防災・安全交付金事業 準用厚別西川改修工事≫
11月2024

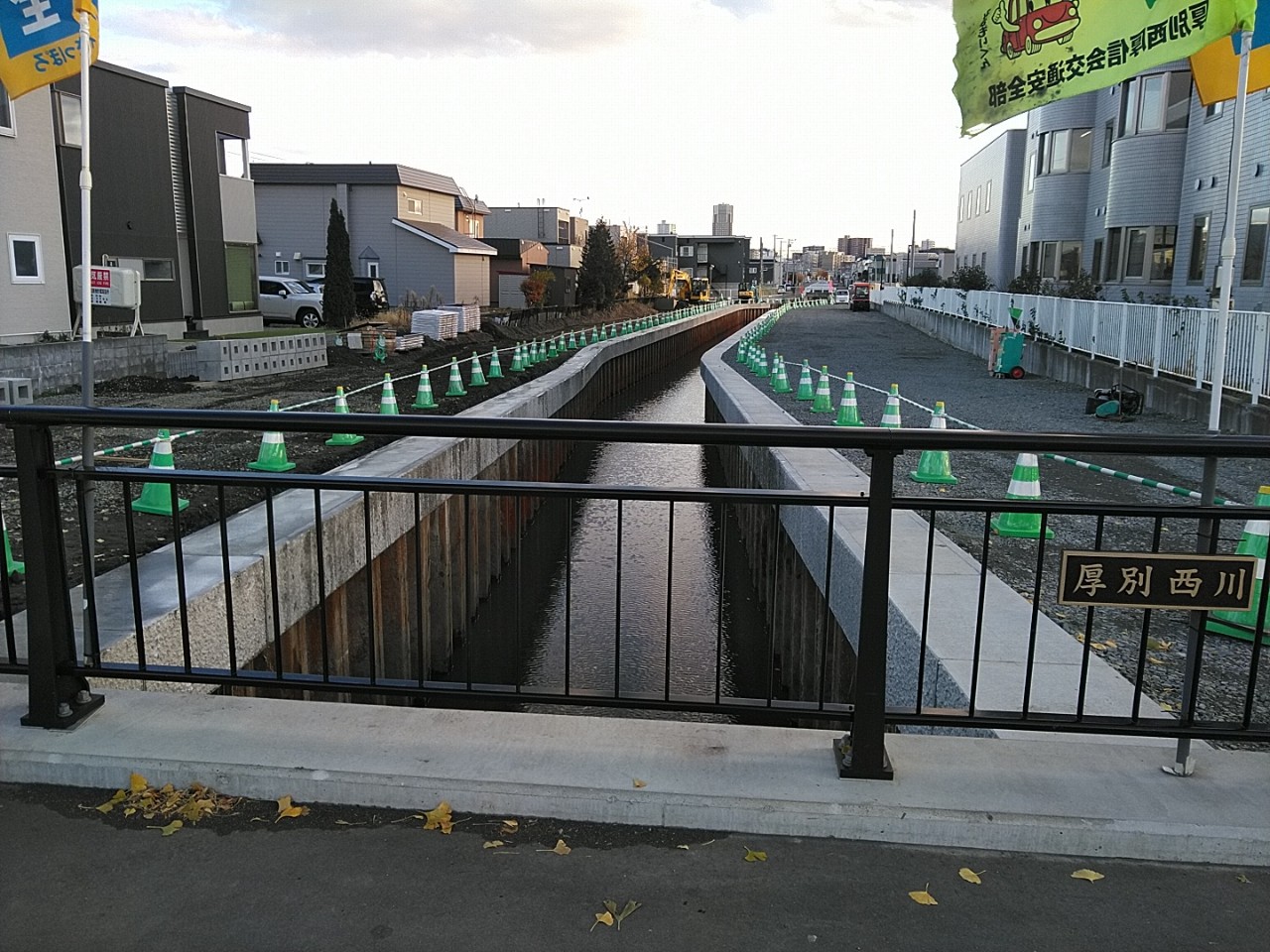

2024年工事:施工状況
進捗状況

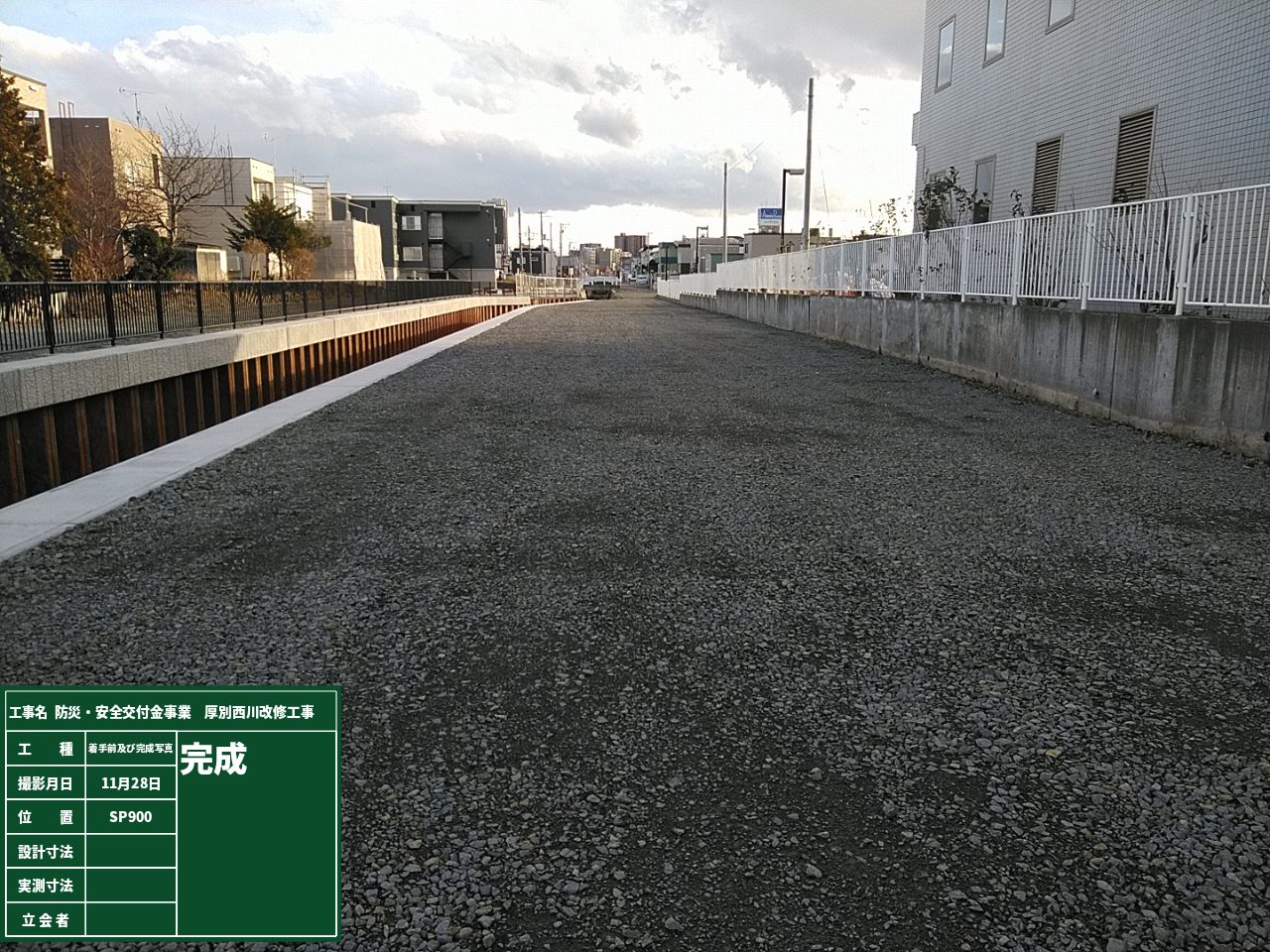

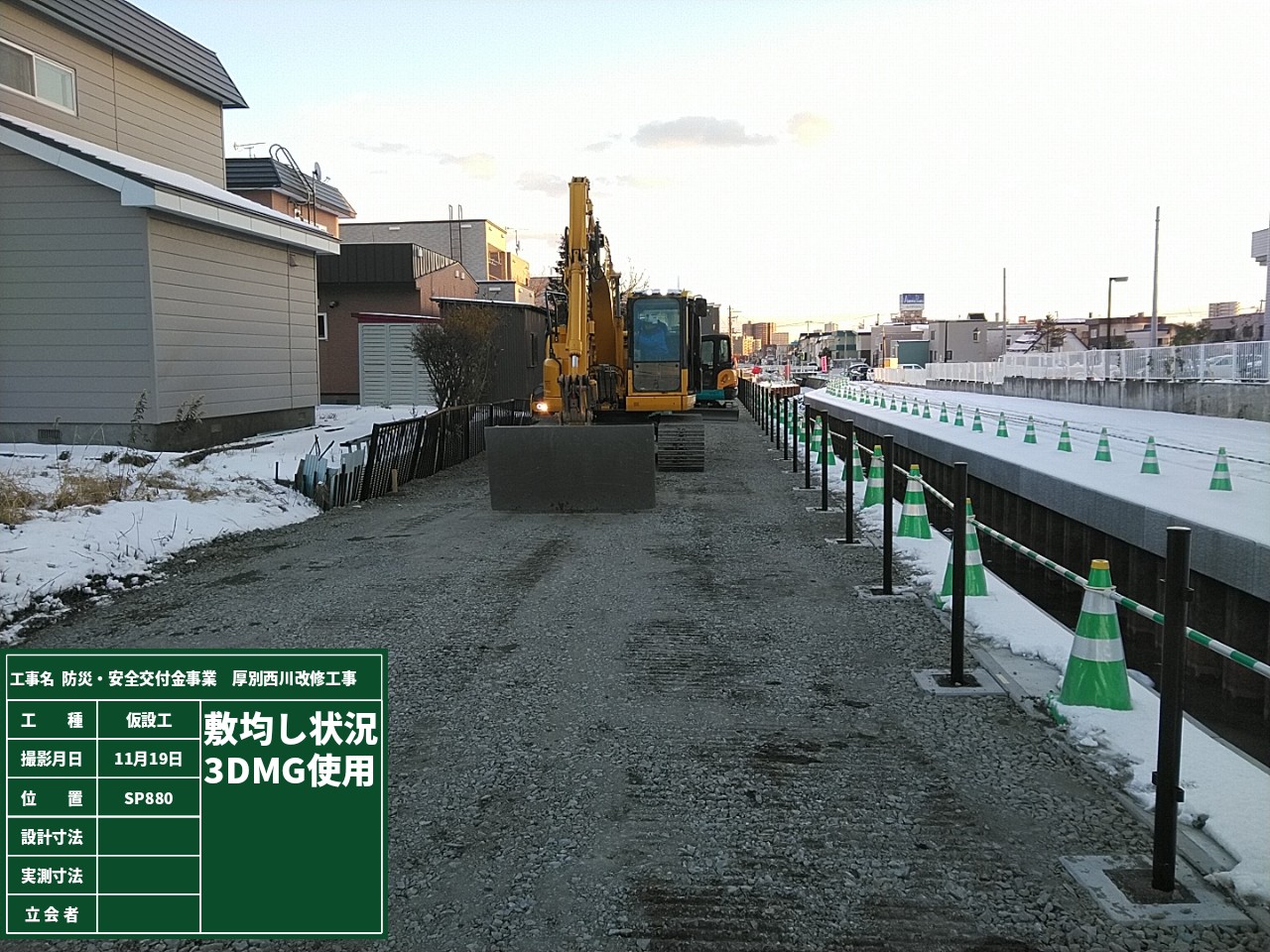

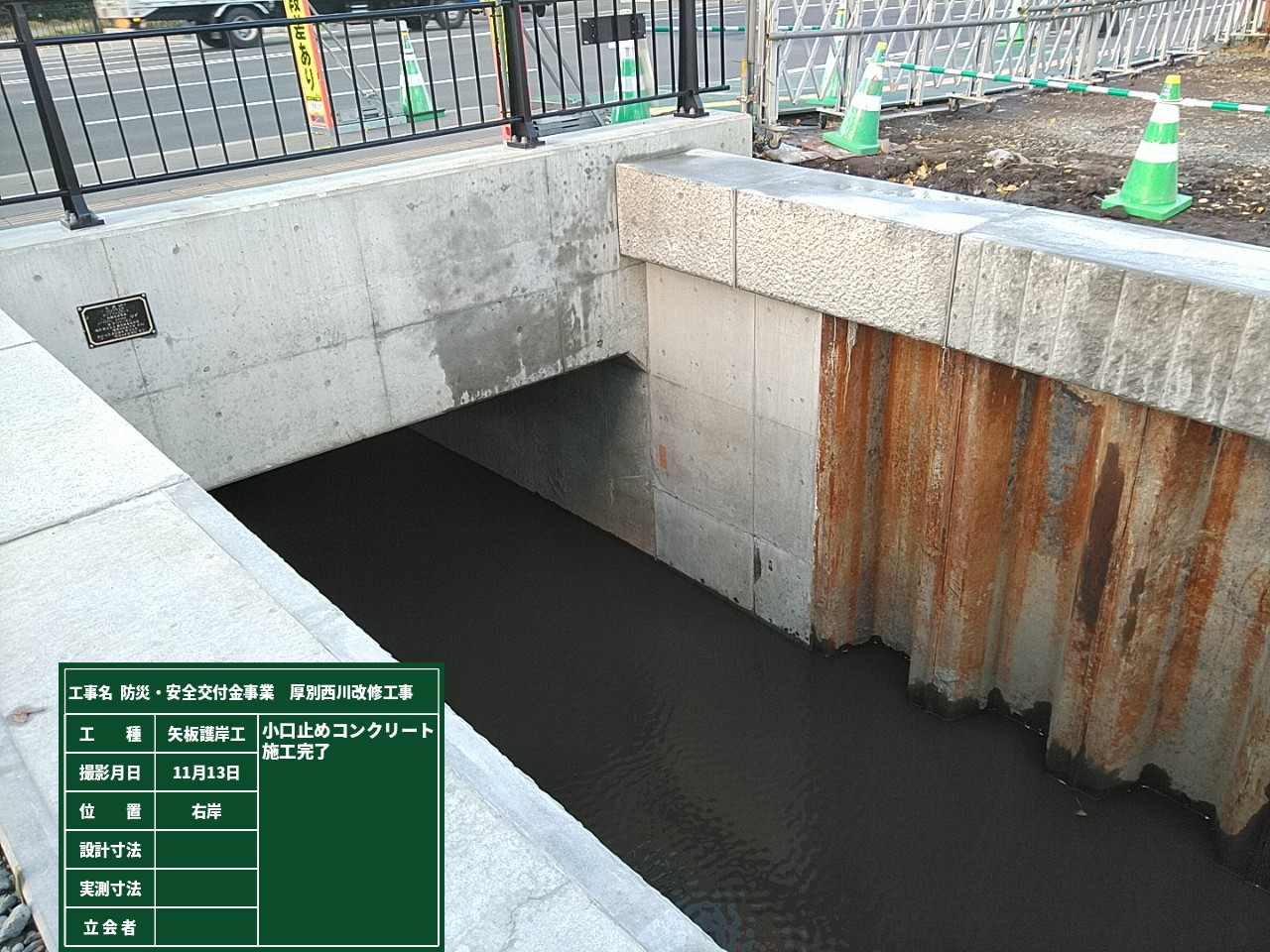

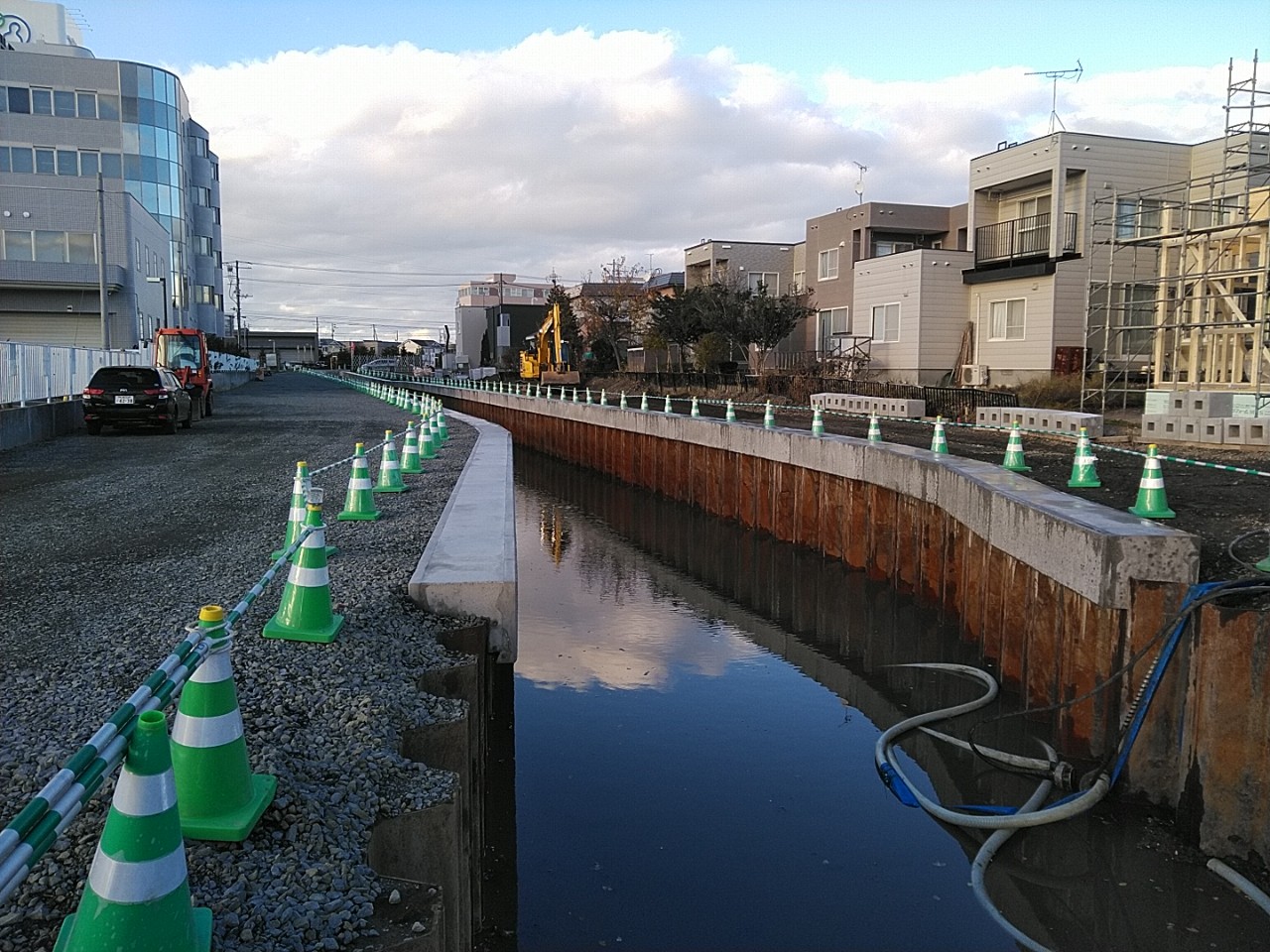

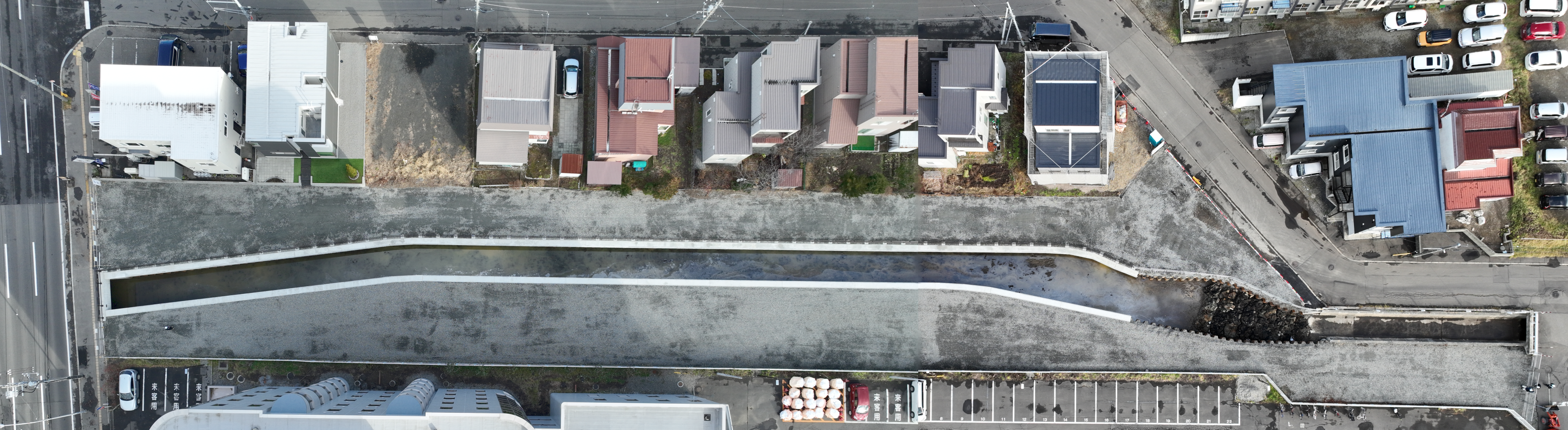

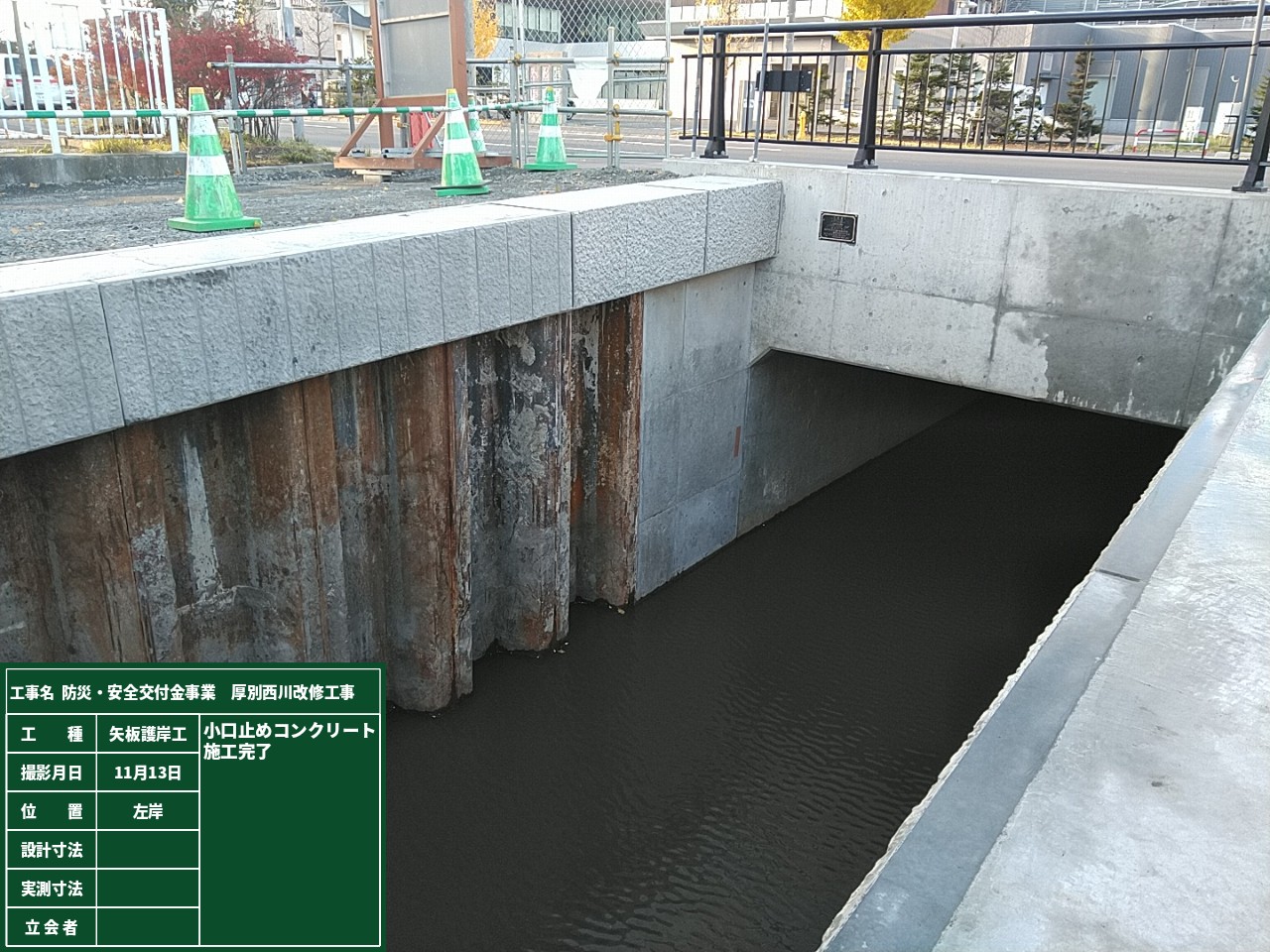

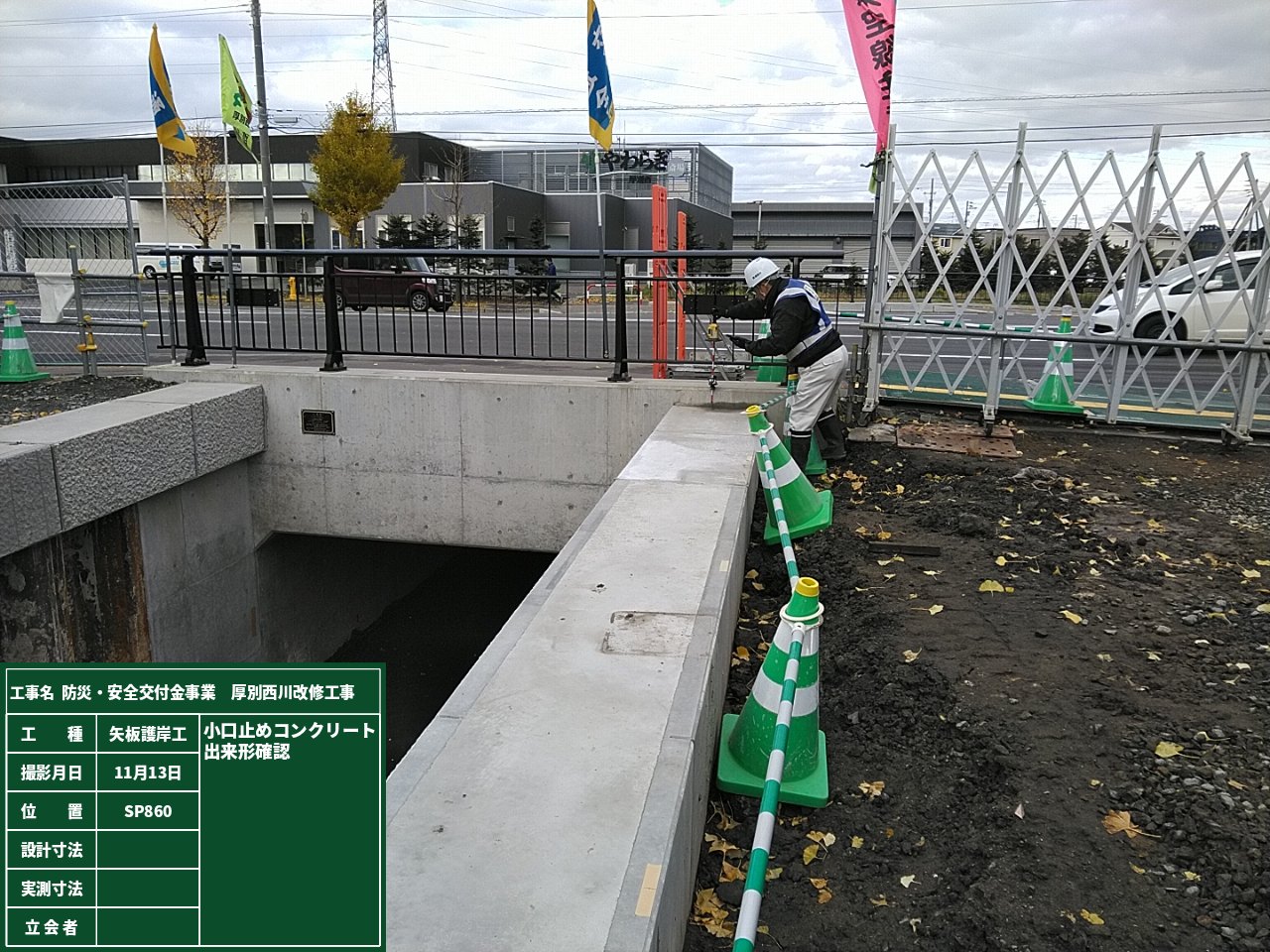

11月末 計画:98.8% 実施:100.0%
今月は,前月までの地盤改良工が終了し、今月は,施工した鋼矢板上部に笠コンクリートと端部には小口止めコンクリートの施工を完了させ、最後に転落防止柵、右岸側管理用歩道の施工行いました。 これで、工事はすべて完了です。5月から長期間、付近の方々に置かれましては、重機械の振動や騒音についてご迷惑をおかけしたことと思います。 また、ダンプトラック等の工事車両の出入りも多くあり、安全上も不安があったかと存じます。 皆様のおかげで無事故で終了させることが出来ました。ありがとうございます。 厚別西川の改修工事は北13条通りに向けて、今後、数年かけて継続される予定だそうです。 当社か同業の工事業者が行う際、今後も近隣の方にはご協力をお願いします。
