≪防災・安全交付金事業 準用厚別西川改修工事≫
10月2024
2024年工事:施工状況
進捗状況
10月末 計画:90.6% 実施:95.1%
今月は,前月までの地盤改良工が終了し、資機材の撤去を行った後に鋼矢板上部に笠コンクリートと小口止めコンクリートの施工を行いました。
【作業風景】
『笠コンクリート』

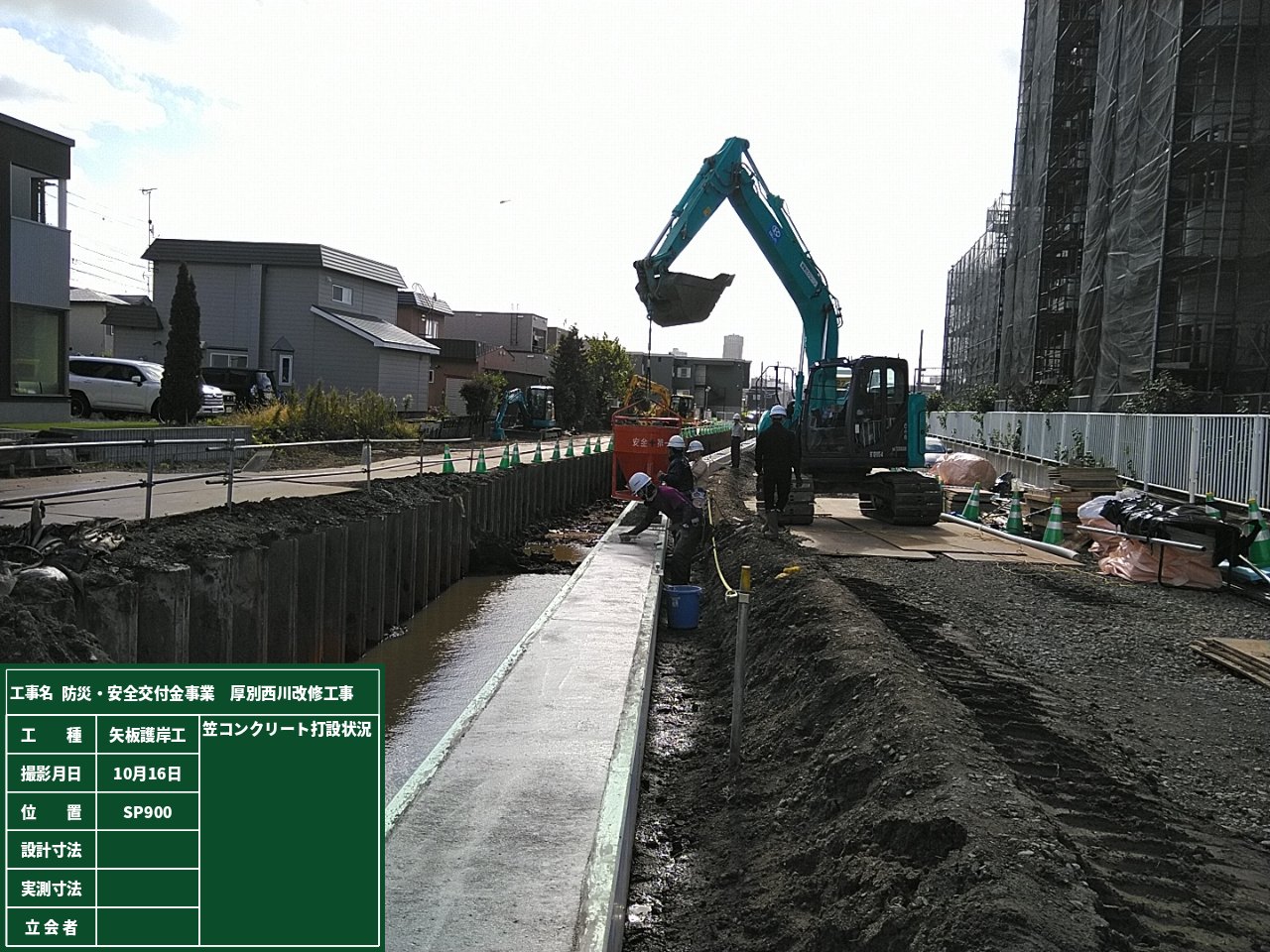

①笠コンクリート施工状況(左岸)

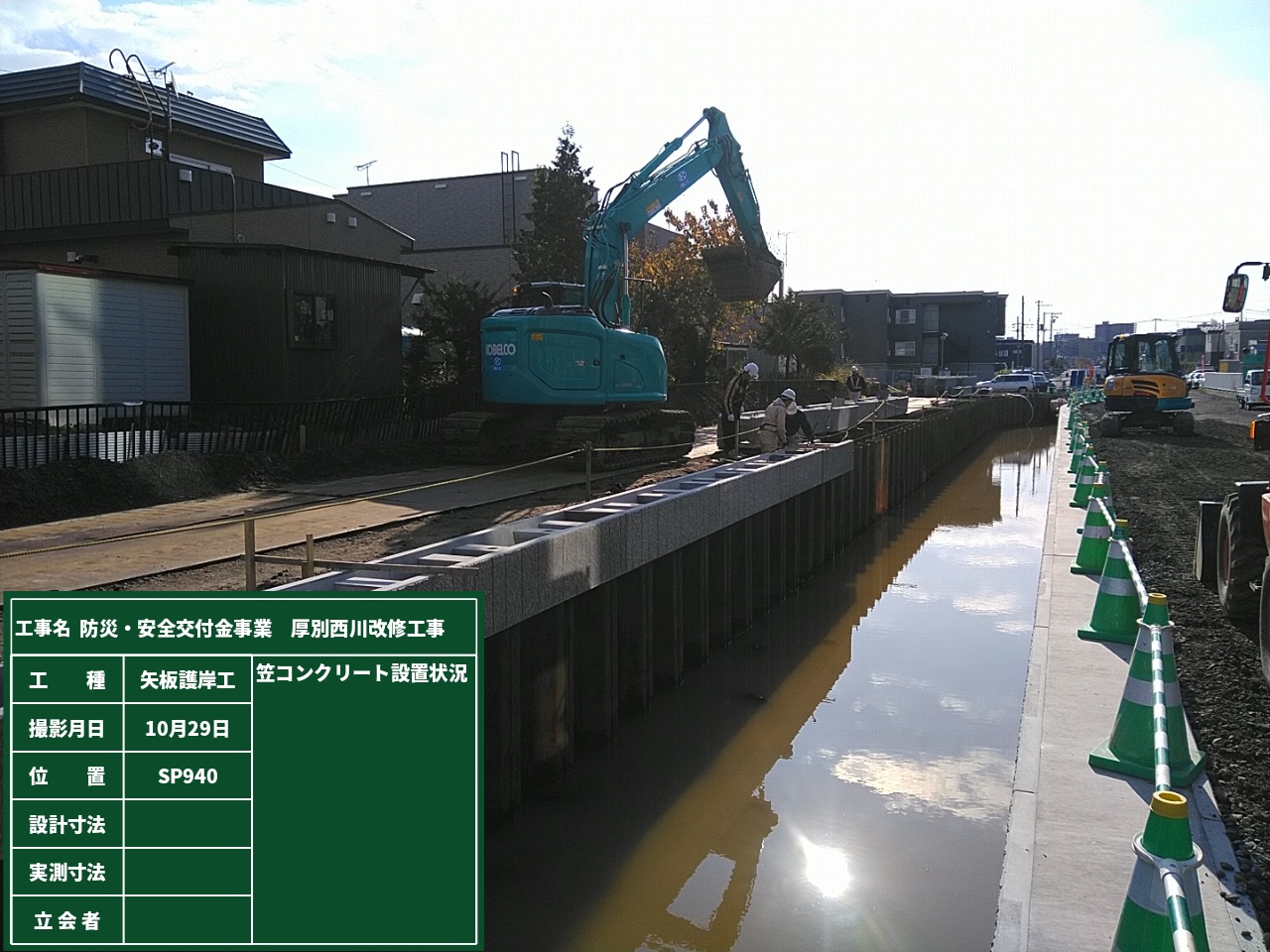

②笠コンクリート施工状況(右岸)

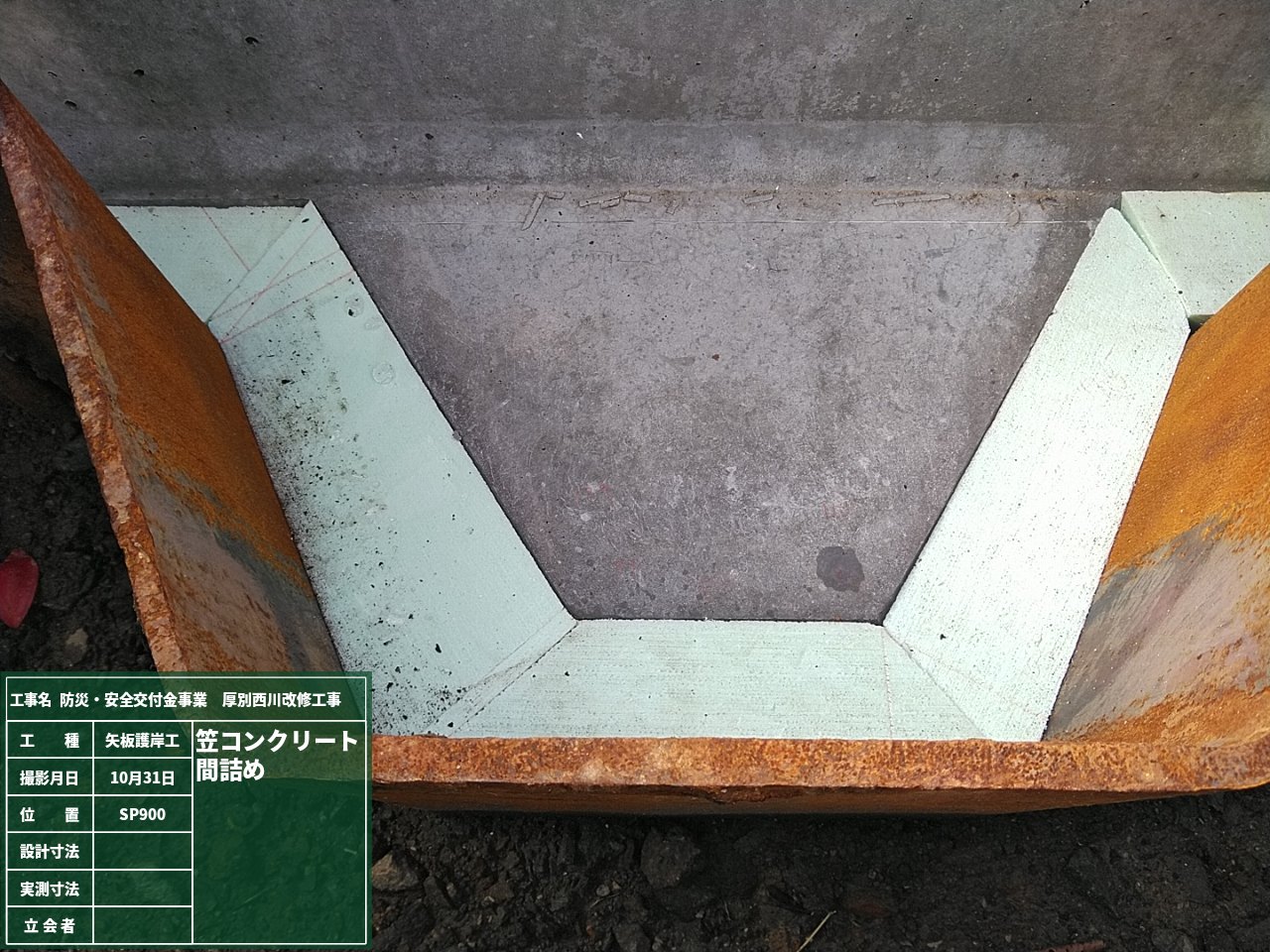

③笠コンクリートブロックは底枠がありますが、大きな隙間に発砲スチロールを詰め、コンクリートを打設します。

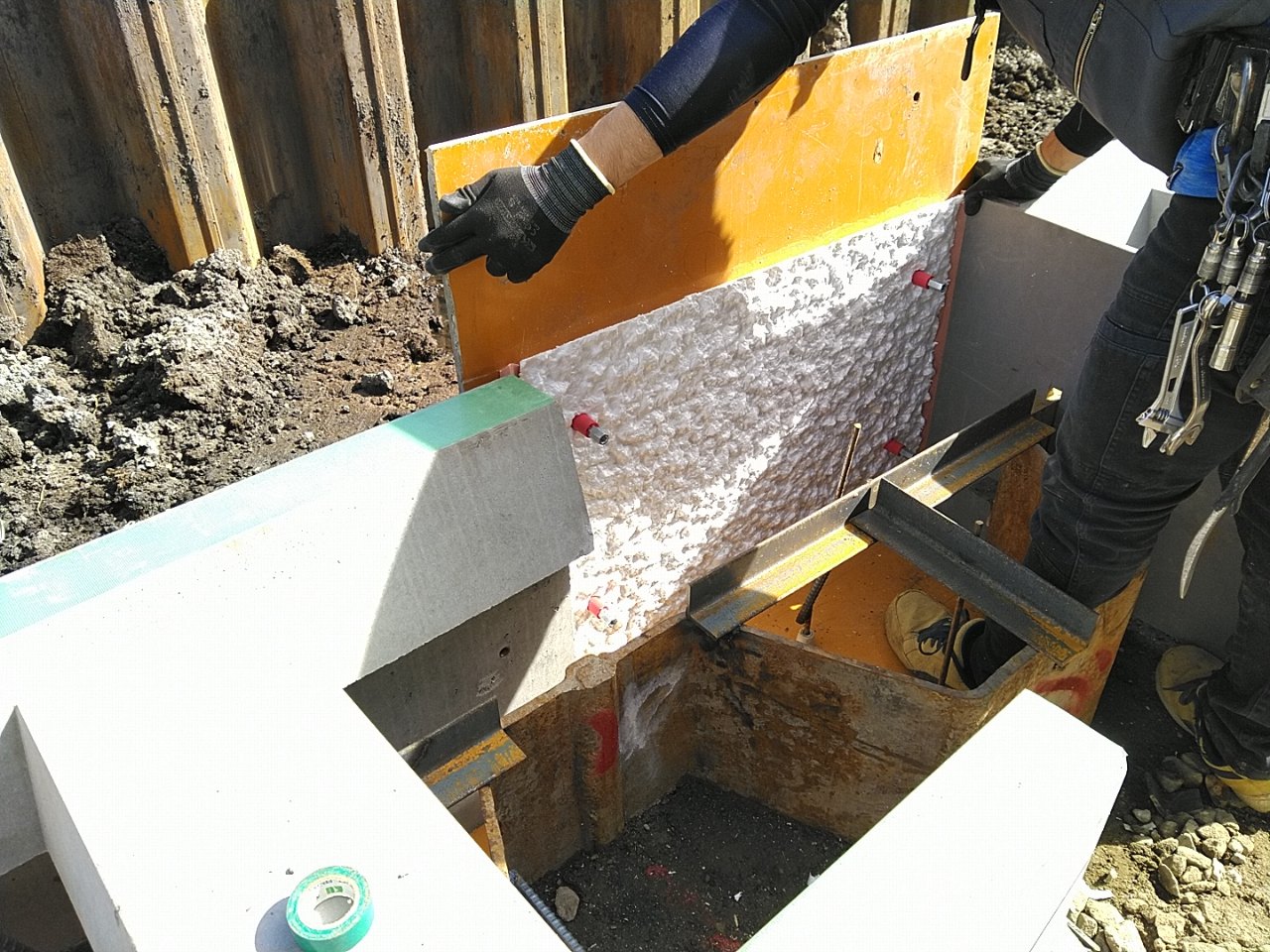

④半端な寸法箇所は現地で型枠を組み、コンクリートを打設します。
『小口止めコンクリート』

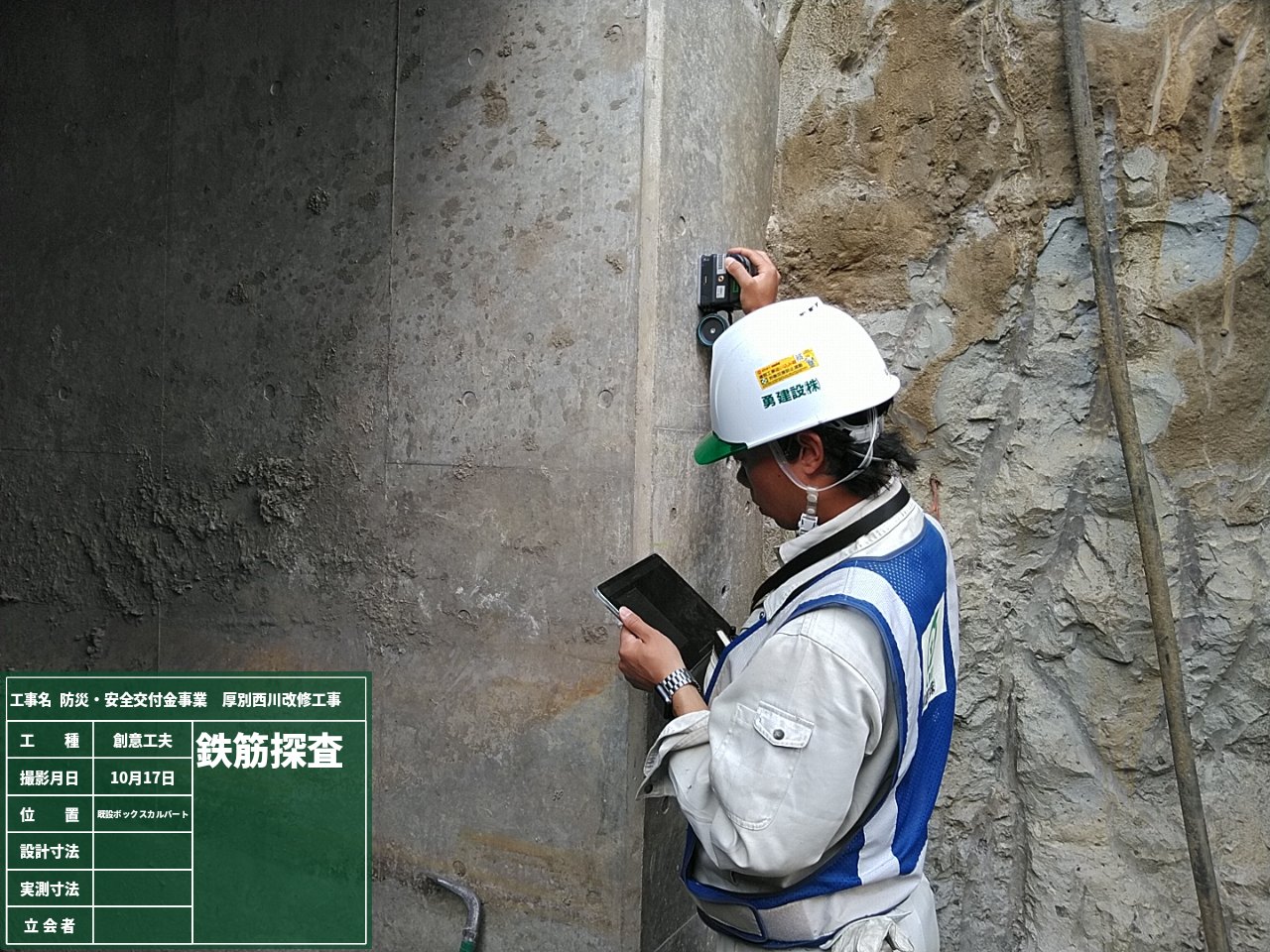

⑤既設のコンクリートにアンカーを打込む前に既設鉄筋の探査を行いました。
⑥既設コンクリートにアンカーを打ち、鉄筋を組みました。
『 管理用道路(左岸)』

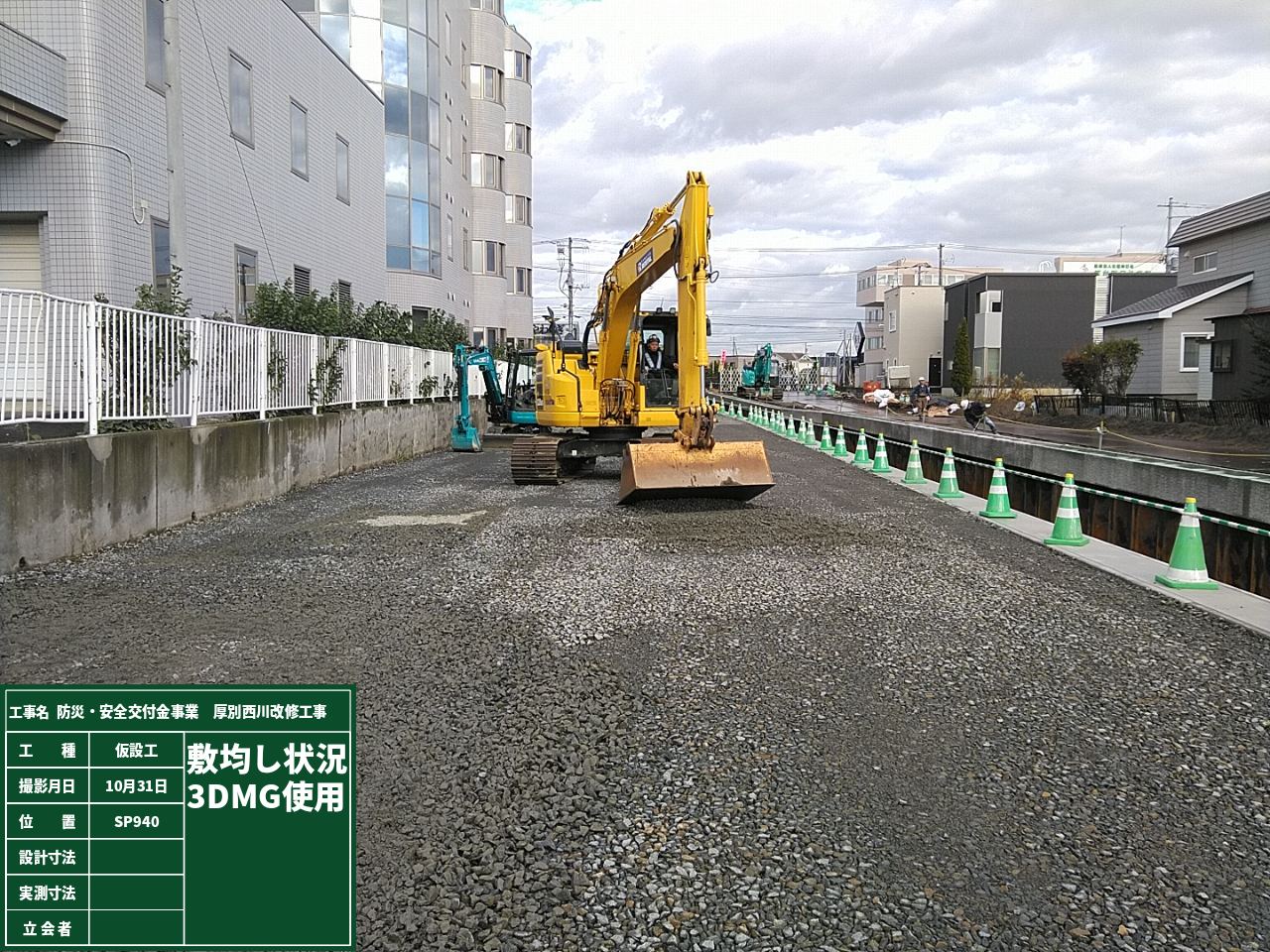

⑦天端仕上げ状況(ICT活用)
『安全管理』

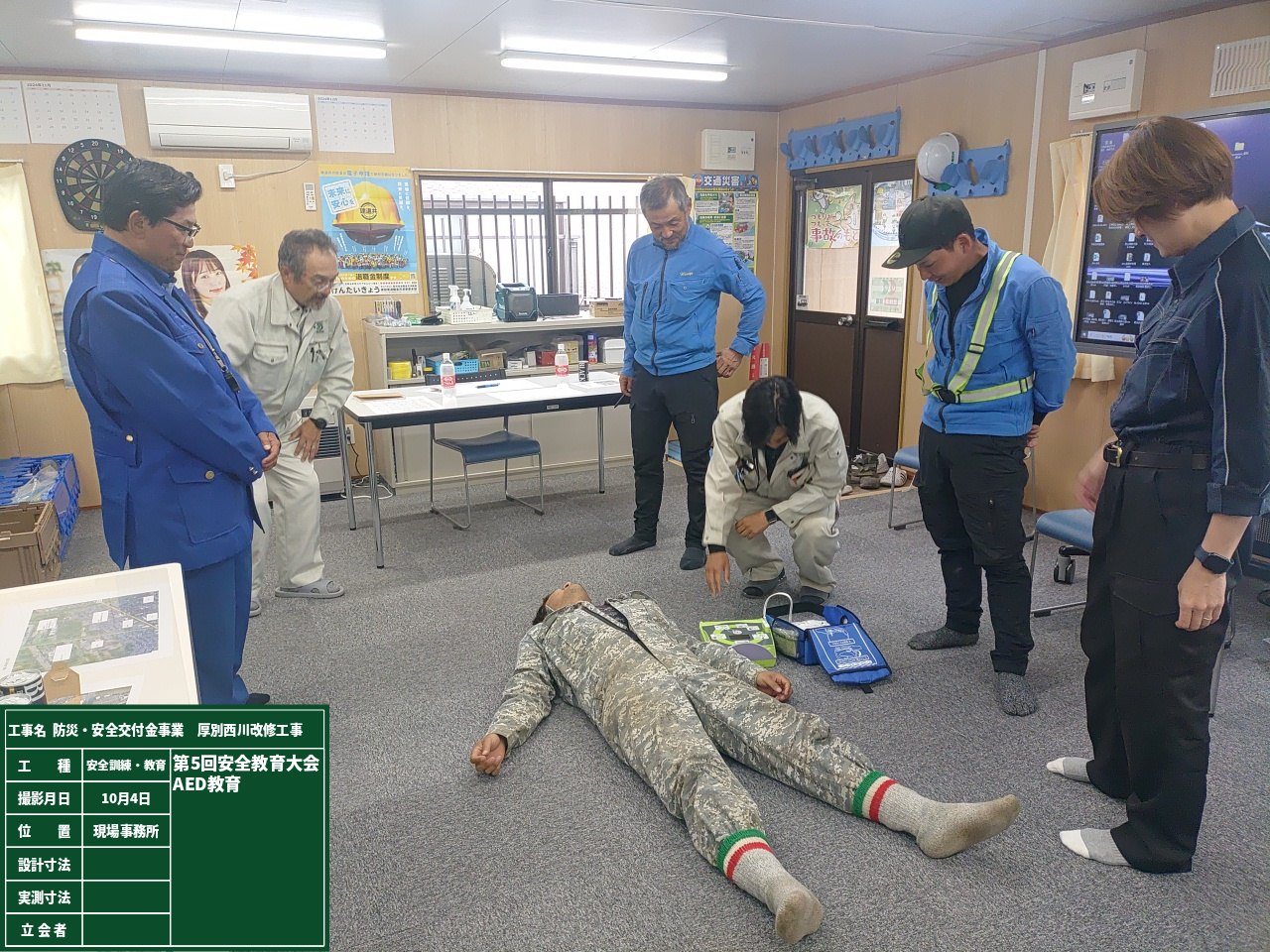

毎年のことですが、全国労働衛生週間があり社長メッセージ、安全パトロールを行いました。 行事の一環としてAEDの使用方法について、現場内で教育を行いました。『発注者現場見学会』

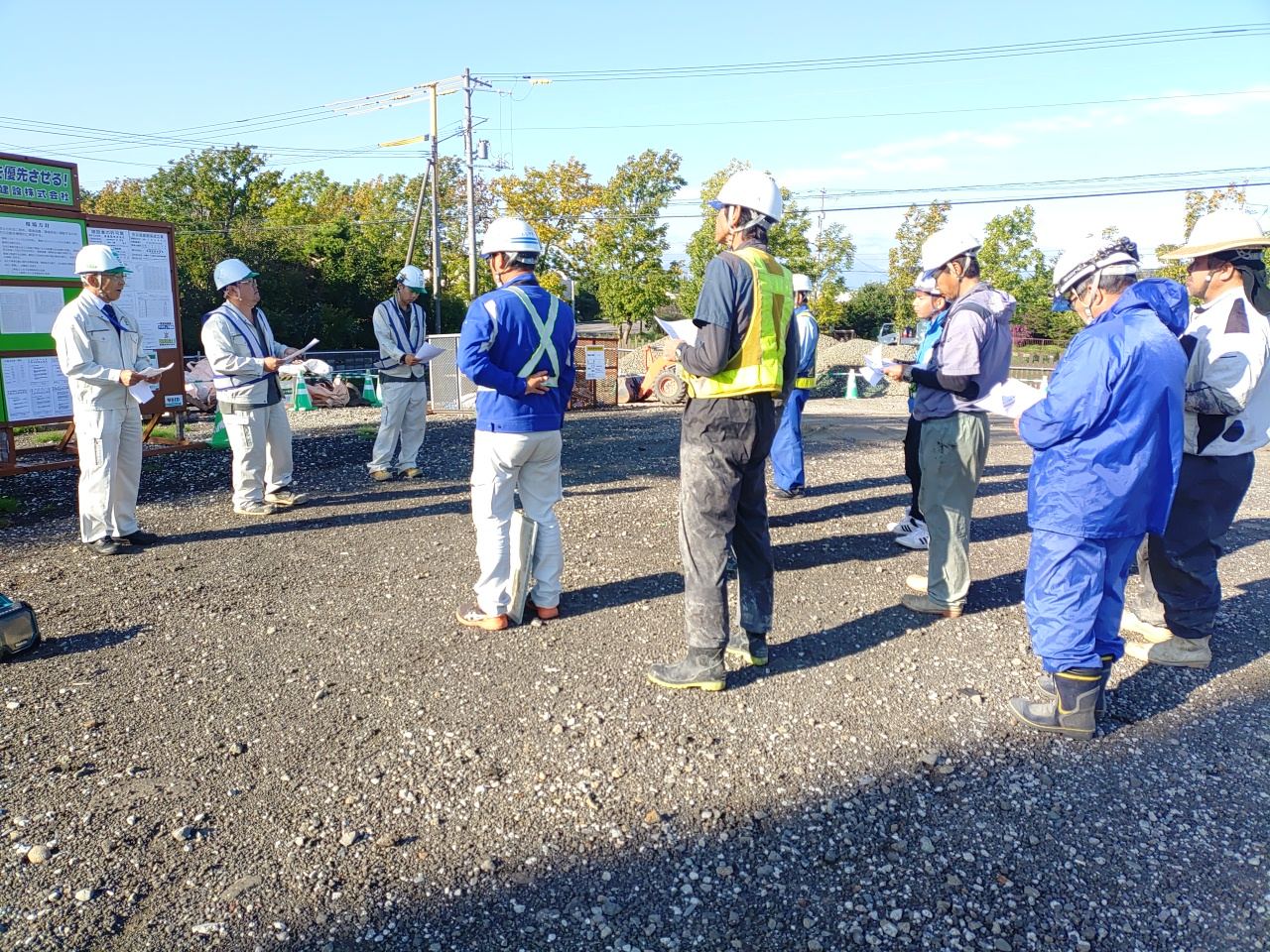

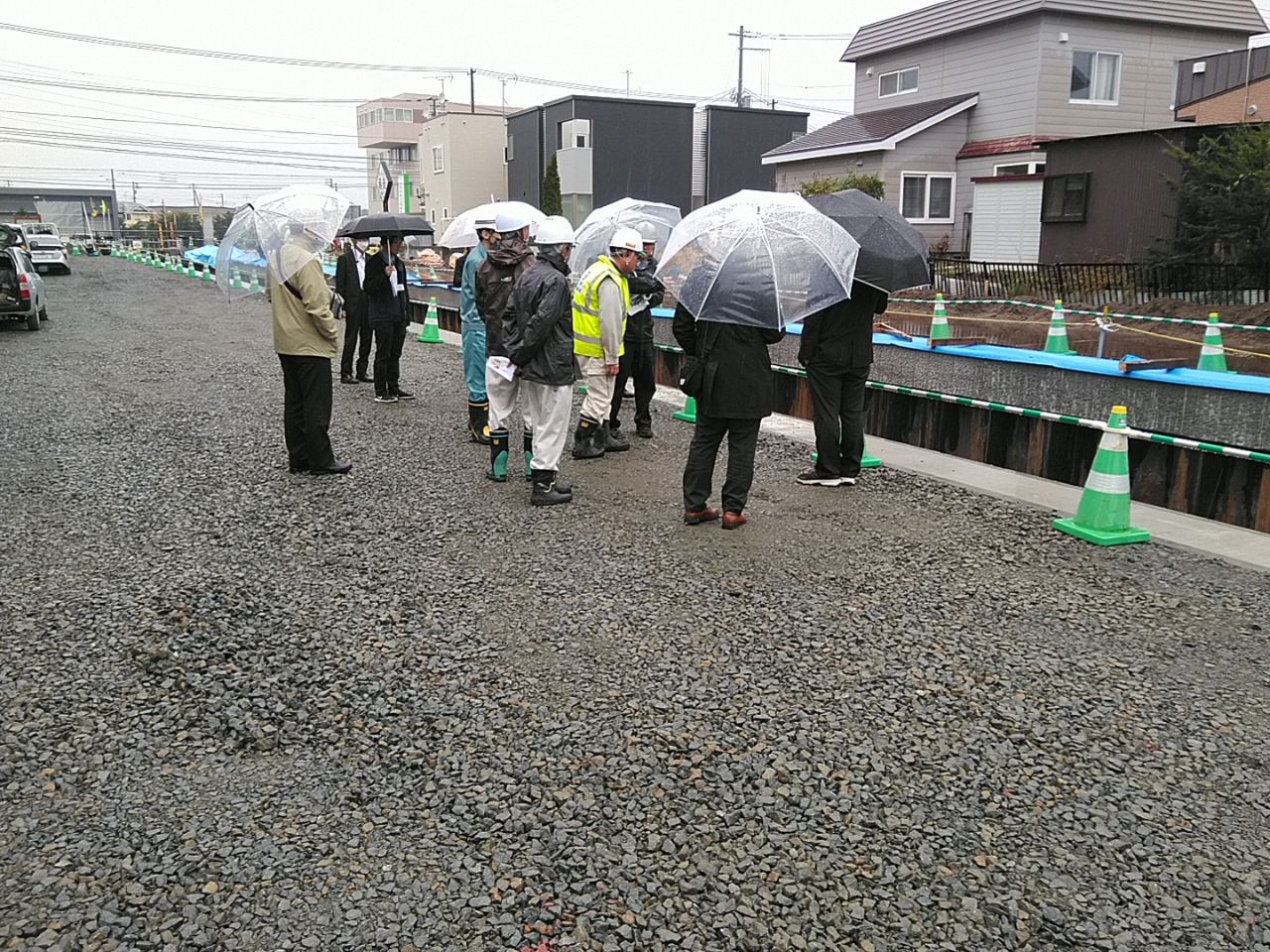

札幌市(発注者)と他の市から、当現場で見学会がありました。
