≪防災・安全交付金事業 準用厚別西川改修工事≫
8月2024
2024年工事:施工状況
進捗状況
8月末 計画:67.2% 実施:71.3%
今月は、先月に引き続き河川改修のための矢板護岸の鋼矢板打設工事と盆休み明けから9月開始の地盤改良を行うまでに1次掘削を行いました。
【作業風景】

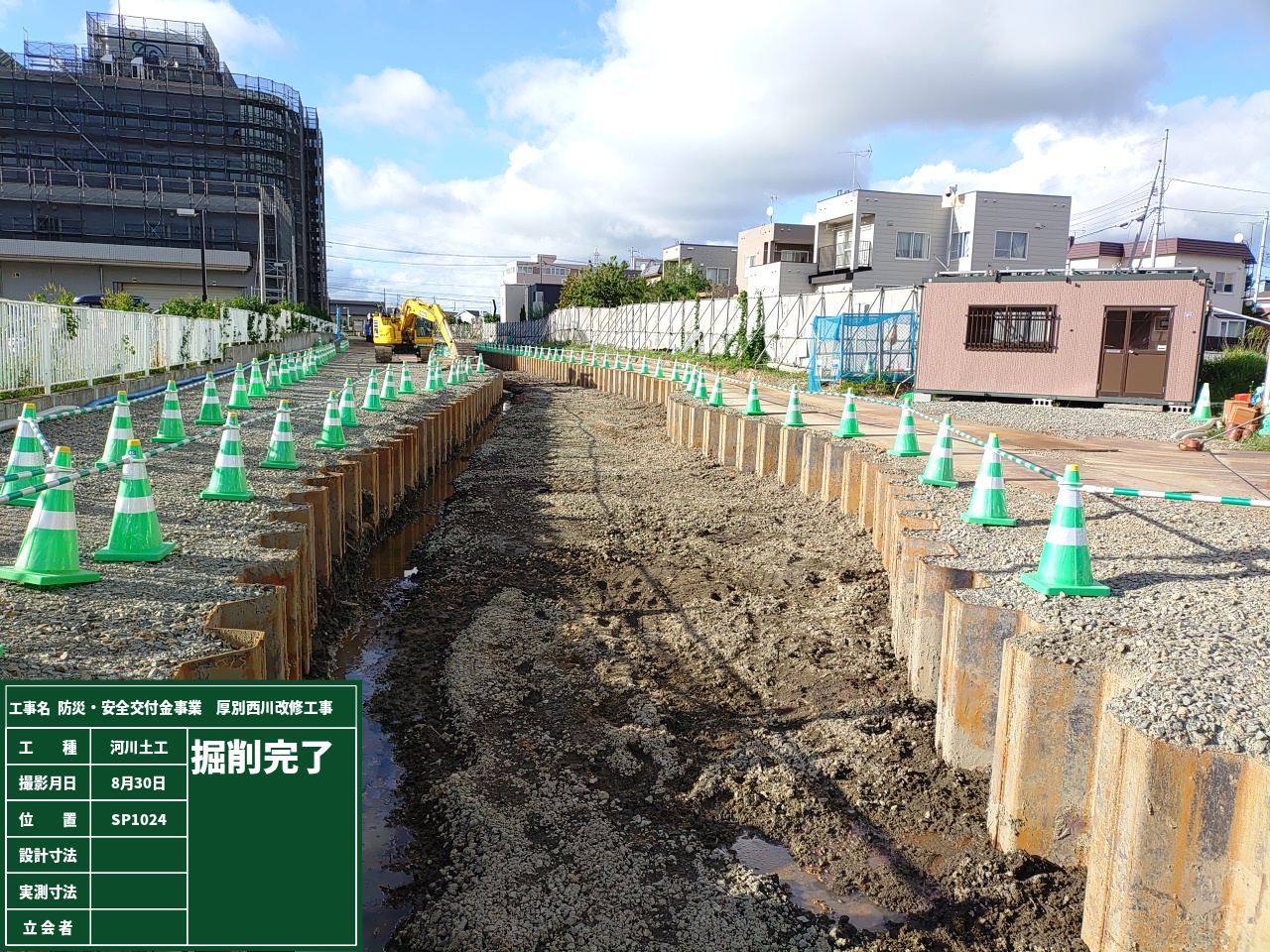

①銅矢板打設
ハット型鋼矢板の打設が完了しました。圧入機械やクレーンを解体して搬出を行いました。お疲れ様でした。
※画像はクリックすると拡大します。

②1次掘削

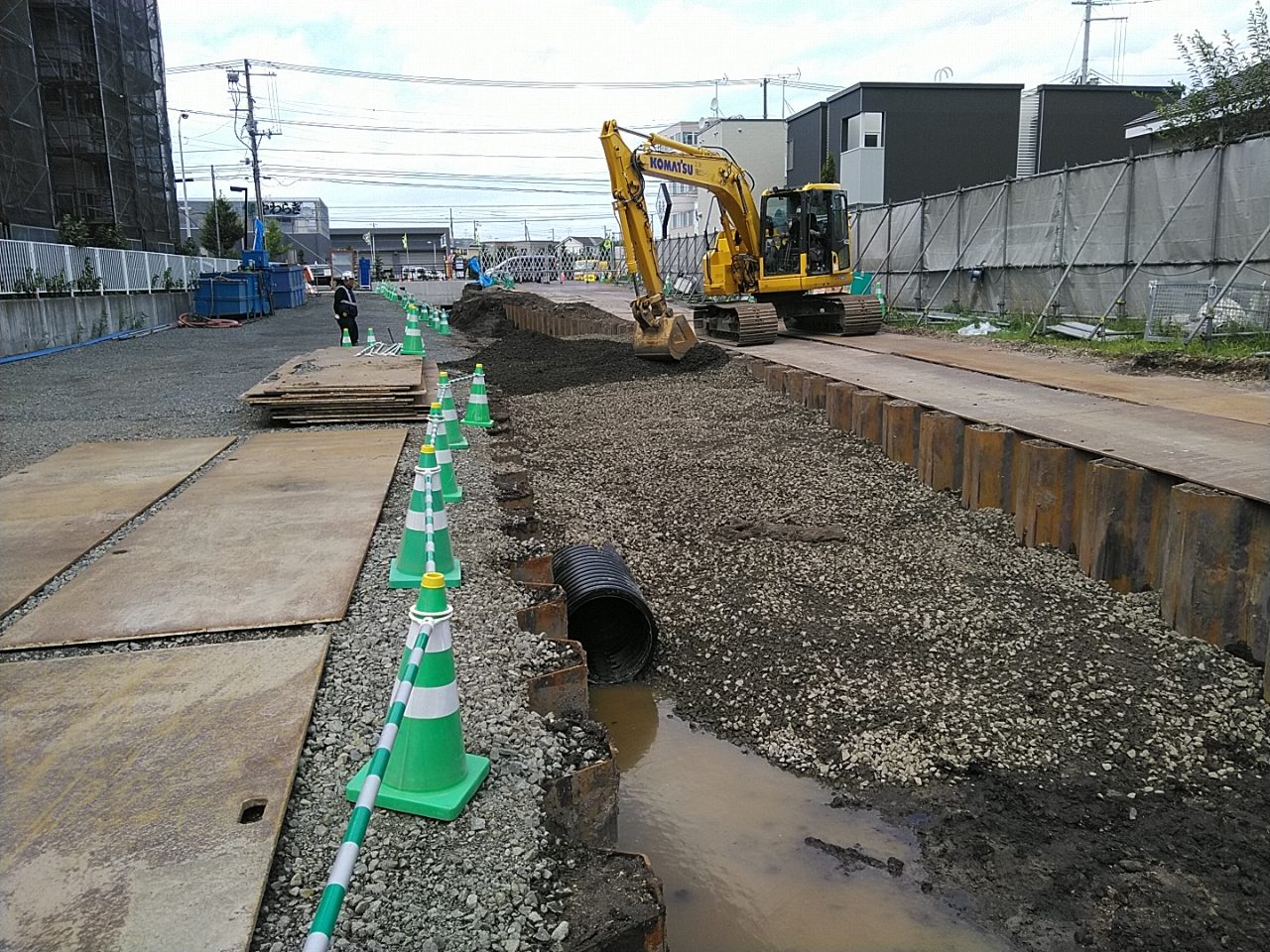

掘削には前回と同様のICT建機を使用しております。 土砂の搬出にはダンプトラックを使用するので出入口が汚れた際には、清掃を行っています。 また、排水管の設置も一緒に行っています。
※画像はクリックすると拡大します。
③その他

●降雨時の状況
一気に増水することがあるので増水した場合、自動でポンプが作動する設備を設置しています。 これで、急な降雨による増水に対応しています。
※画像はクリックすると拡大します。

●インターシップ
室蘭工業大学と北見工業大学の学生がインターンシップに来てくれました。 工事はもちろん、ICTなどの説明をしています。皆、興味津々で聞いてくれています。
※画像はクリックすると拡大します。

●日建連パトロール
※画像はクリックすると拡大します。
●グリーンカーテン生育状況

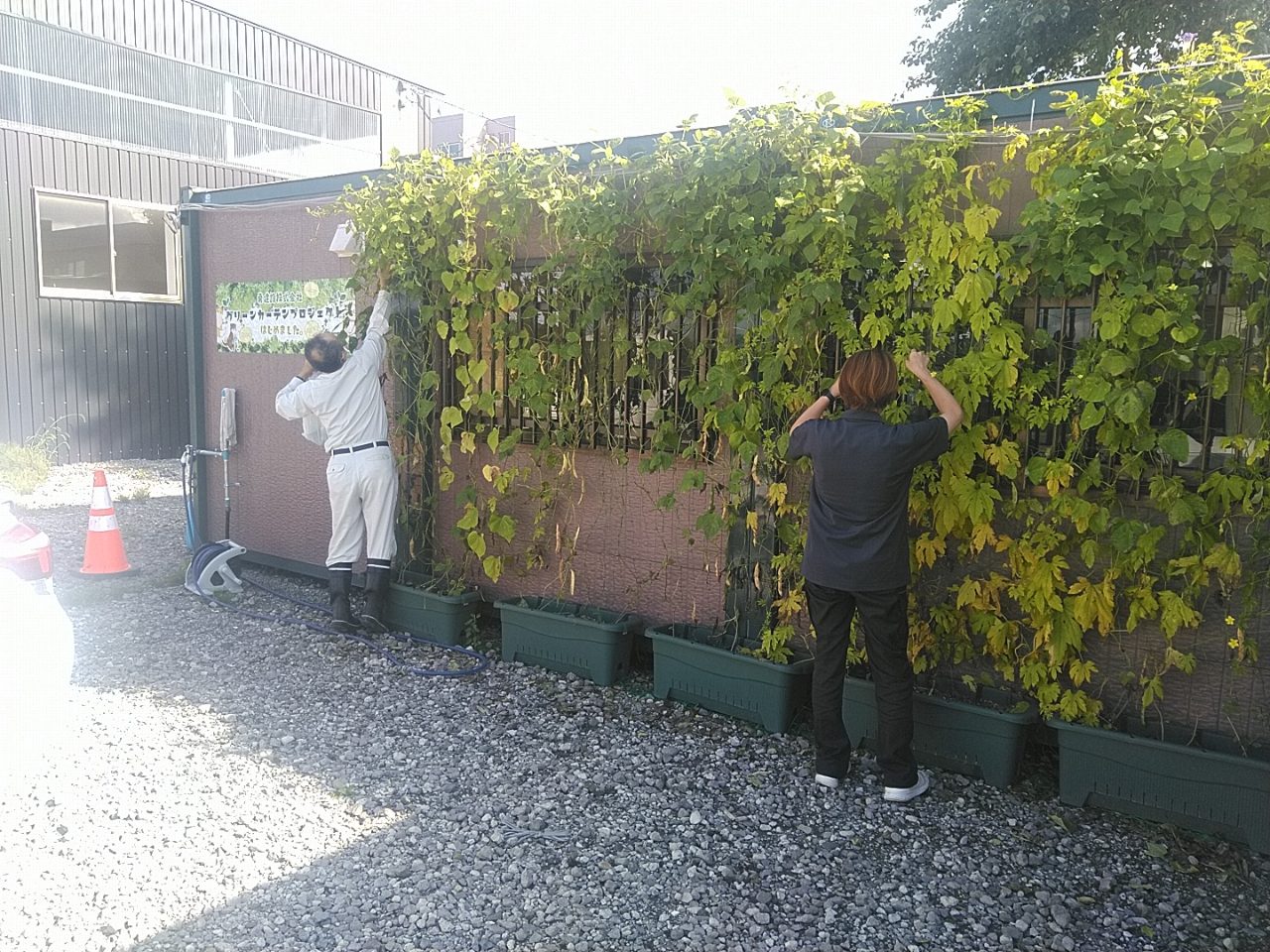

ゴーヤとモロッコいんげんの収穫が始まりました。
※画像はクリックすると拡大します。
●熱中症対策
※画像はクリックすると拡大します。

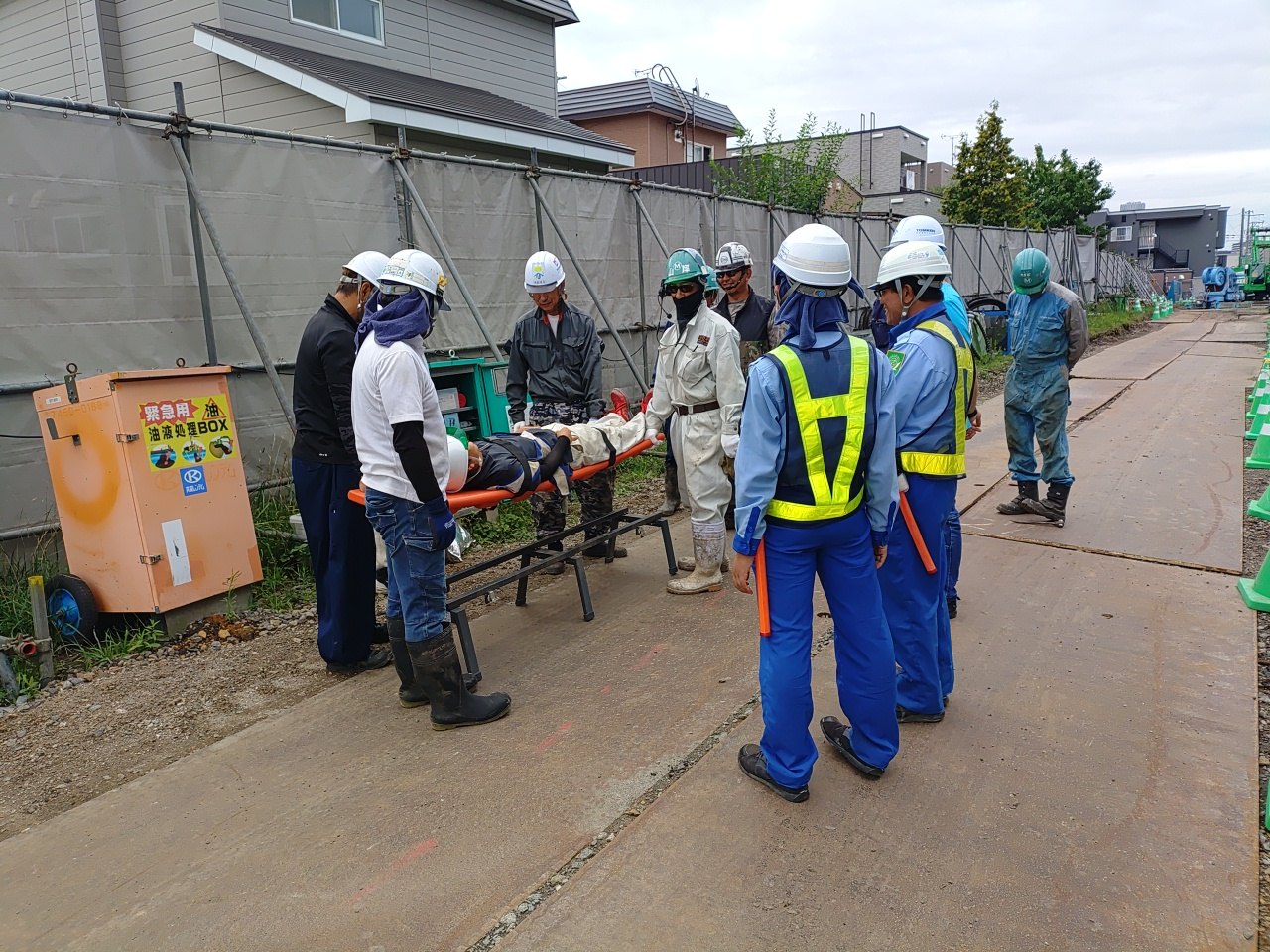

●安全訓練(レスキューベンチ)
普段はベンチとして使用でき、急病人や負傷者発生などの緊急事態になると、座面を取り外して担架として活躍します。いざというとき即座に対応できるように訓練しました。
※画像はクリックすると拡大します。
