現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。

2026

6-7月

《そうけん・勇 経常建設共同企業体》
豊浜海岸メンテナンス工事(補正)(明許)外

計画: 45.4%

実施: 47.6%

1.進捗情報

6・7月は施工時期に期限(7/31迄)のある水中部分の作業(岩盤掘削・水中コンクリート打設・根固めブロック据付)を進めておりました。  7月31日をもちまして水中部分の作業はすべて完了致しましたので、残すは陸上部分の作業になります。  8月は波返しブロックの据付・コンクリートの打設を進めます。クレーンによる作業が主体となりますので、作業前の打合せや作業時の玉掛・合図確認を徹底し、安全第一で作業を行ってまいります。 また最近は常呂町でも熱中症警報が出るなど気温も高くなっていますので、現場作業者の皆様の体調管理にも努めてまいります。

工事画像

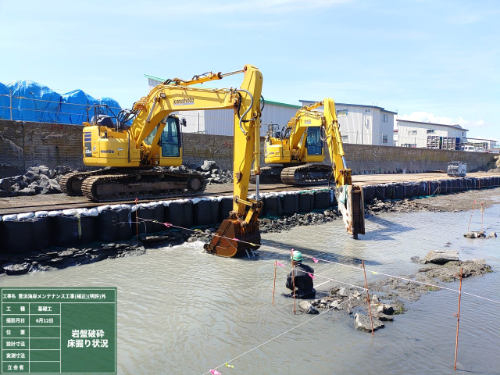

【基礎工】岩盤破砕・床堀り状況
工事画像

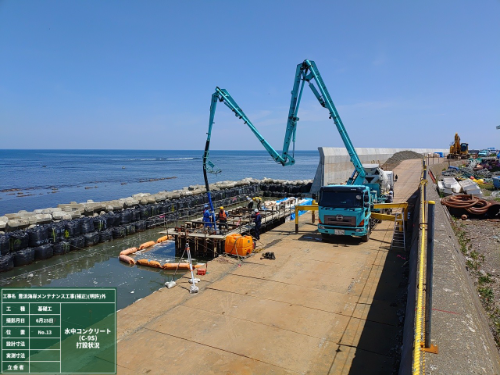

【基礎工】水中コンクリート打設状況
工事画像
【根固め工】三柱ブロック据付状況
2.地域貢献

7月17日、常呂海水浴場の海開き(7月下旬~8月中旬)が近いため、海岸の清掃活動を行いました。5月13日に実施した海岸清掃活動時よりも ゴミや漂着物はありませんでしたが、階段・通路部分を重点的に清掃いたしました。

地域貢献活動 地域貢献活動 地域貢献活動
工事画像

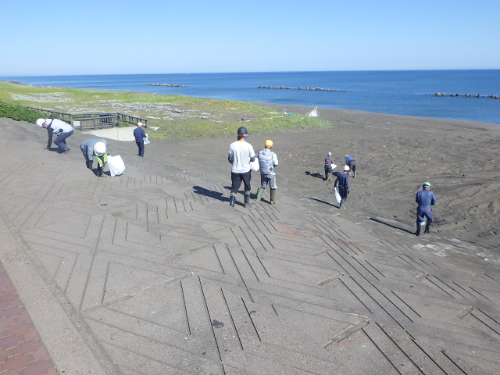

常呂海水浴場(常南ビーチ)の清掃状況
