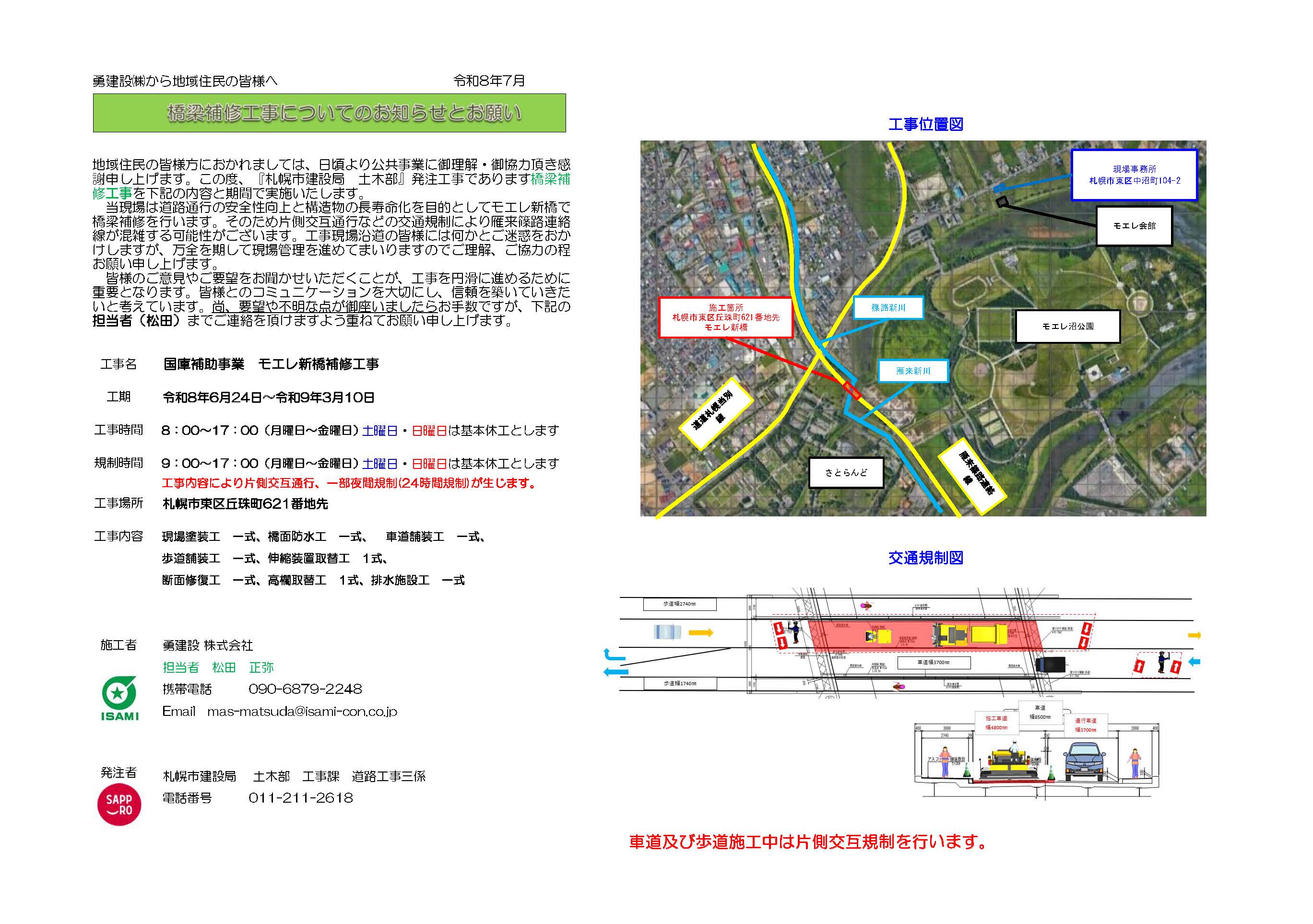

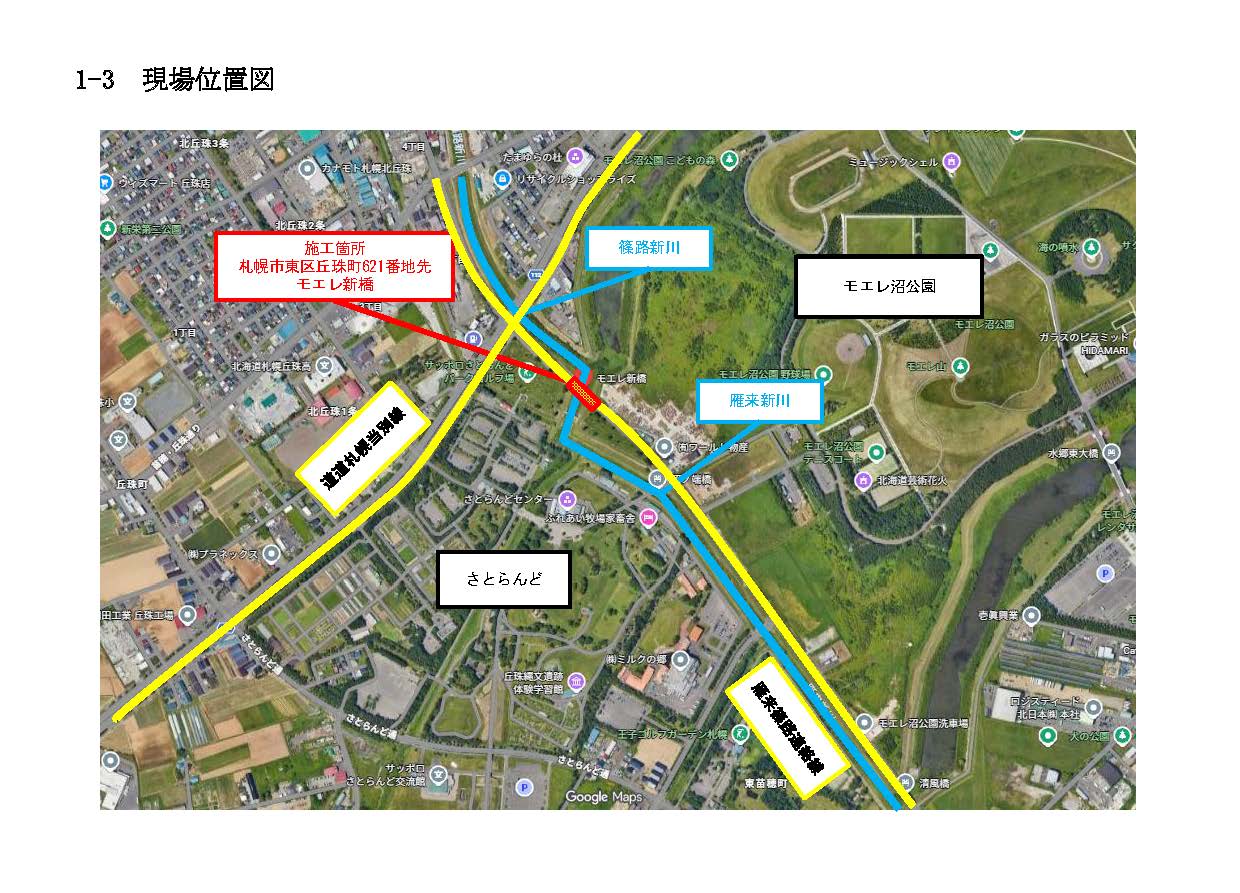

国庫補助事業モエレ新橋補修工事

計画: 3.3%

実施: 3.1%

1.進捗状況

当現場では、道路通行の安全性向上と構造物の長寿命化を目的として、モエレ新橋において橋梁補修工事を実施いたします。 工事期間中は片側交互通行などの交通規制により、雁来篠路連絡線が混雑する可能性がございます。 沿道の皆様にはご不便・ご迷惑をおかけいたしますが、安全確保に万全を期して施工・現場管理を進めてまいりますので、 何卒ご理解とご協力を賜りますようお願い申し上げます。

工事情報

《工事名》

国庫補助事業 モエレ新橋補修工事

《発注者》

札幌市建設局 土木部 工事課 道路工事三係

《工期》

令和8年6月24日 ~ 令和9年3月10日

《受注者名》

勇建設株式会社

《所長》

井田 直人

《主任》

松田 正弥(監理技術者・現場代理人)

《工事内容》

【現場塗装工】

・曲面加工 644m

・素地調整(1種ケレン(ブラスト処理)) 1,220m²

・下塗(有機ジンクリッチペイント(1層)スプレー塗装回数1回) 1,220m²

・下塗(弱溶剤変性エポキシ樹脂塗料(2層)スプレー塗装回数1回) 1,220m²

・中塗(弱溶剤系ふっ素樹脂塗料用スプレー淡彩塗装回数1回) 1,220m²

・上塗(弱溶剤形ふっ素樹脂塗料スプレー淡彩塗装回数1回) 1,220m²

【舗装工】

・塗膜防水 438m²

・排水用導水管 各種 157m

・床版研掃工 438m²

・現場孔明 8本

・目地材 79kg

【路面切削工】

・路面切削(車道、舗装)408m²

・殻運搬(路面切削)26m³

【舗装打換え工】

・車道部2層(t40mm + 40mm)267m²

・歩道部(t=30mm)141m²

・擦付部 1式

【橋梁付属物工】

・伸縮装置取替 1式

・鉄筋 6.3t

・排水管設置 4箇所

・排水管撤去 9m

・橋梁用高欄(アルミ製 組立式)89m

【仮設工】

・吊足場 460m²

・床面シート張り防護 100m²

・ブラスト養生シート 460m²

・足場・防護 100m²

・クリーン室設置撤去 1箇所

・クリーン室機材賃料 41日

・集塵排気装置 一式

・安全保護具 1,220m²

・仮設防護柵(設置・撤去、賃料、整備費)90m

・交通誘導警備員(B 昼間)68人日

・交通誘導警備員(B 夜間)60人日

・交通誘導警備員(24時間2交代制)120人日

【橋梁補修工】

・橋梁地覆とりこわし 11m³

・コンクリート(各種混合B種(RC-4))11m³

・Vカット目地 14m

・表面含浸材 72m²

・低圧注入工法(25m未満 エポキシ)1構造物

・左官工法 1構造物

・遊離石灰除去工 0.5m²

【共通仮設費】

・建設機械運搬費 1台

・仮設材運搬費 12t

・鉄筋探査 1式

・溶出試験 1式
