2026

8月

国庫補助事業モエレ新橋補修工事

計画: 9.1%

実施: 11.9%

1.進捗情報

お盆休暇前に車道の舗装作業をを完了いたしました。お盆休暇明けからは吊足場の設置作業を行っております。 材料の搬入等のタイミングによって片側交互通行規制を行います。

雁来・篠路連絡線を通行される皆様方には、ご不便、ご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。

【舗装工】

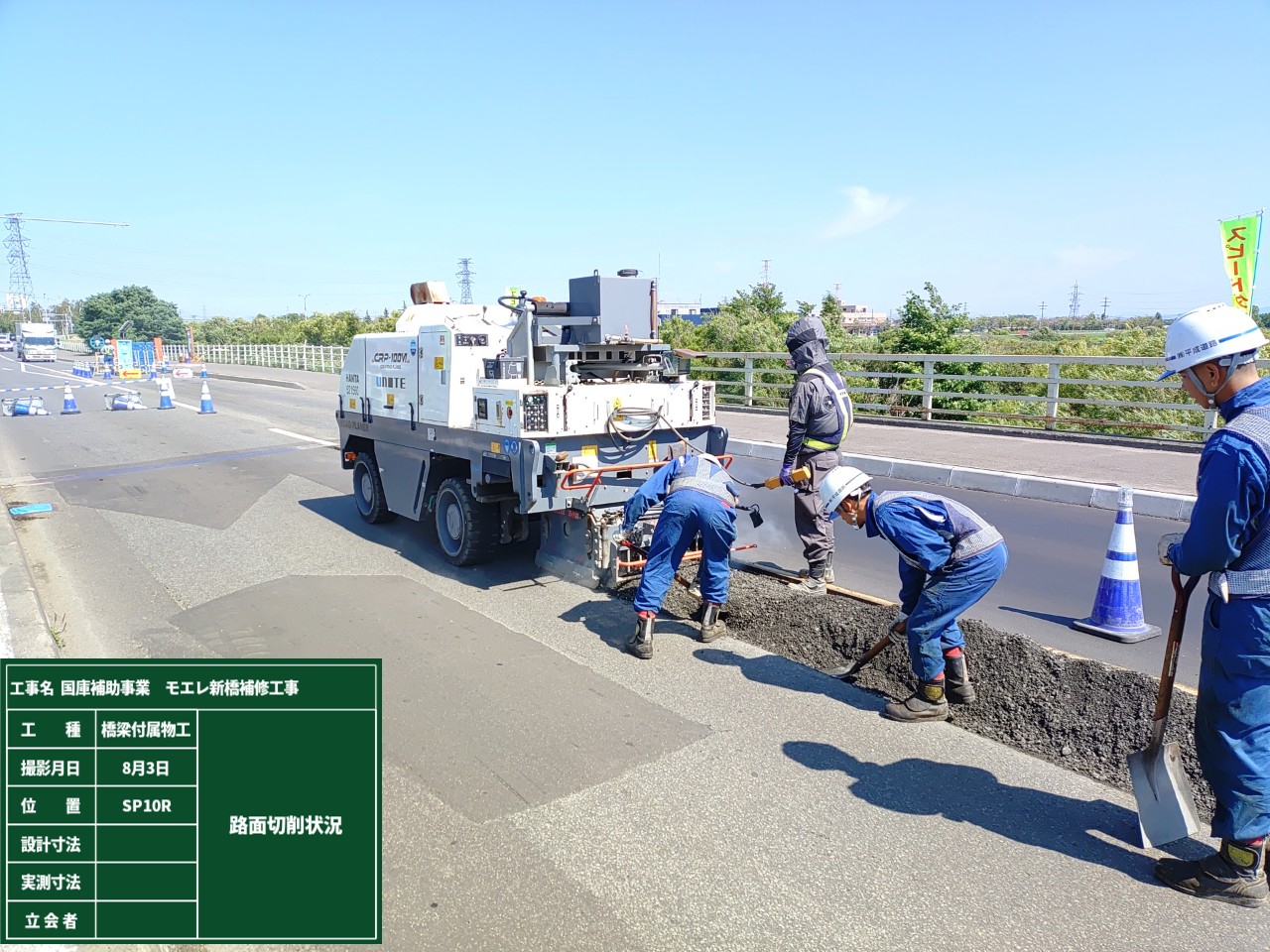

工事画像 切削状況
工事画像

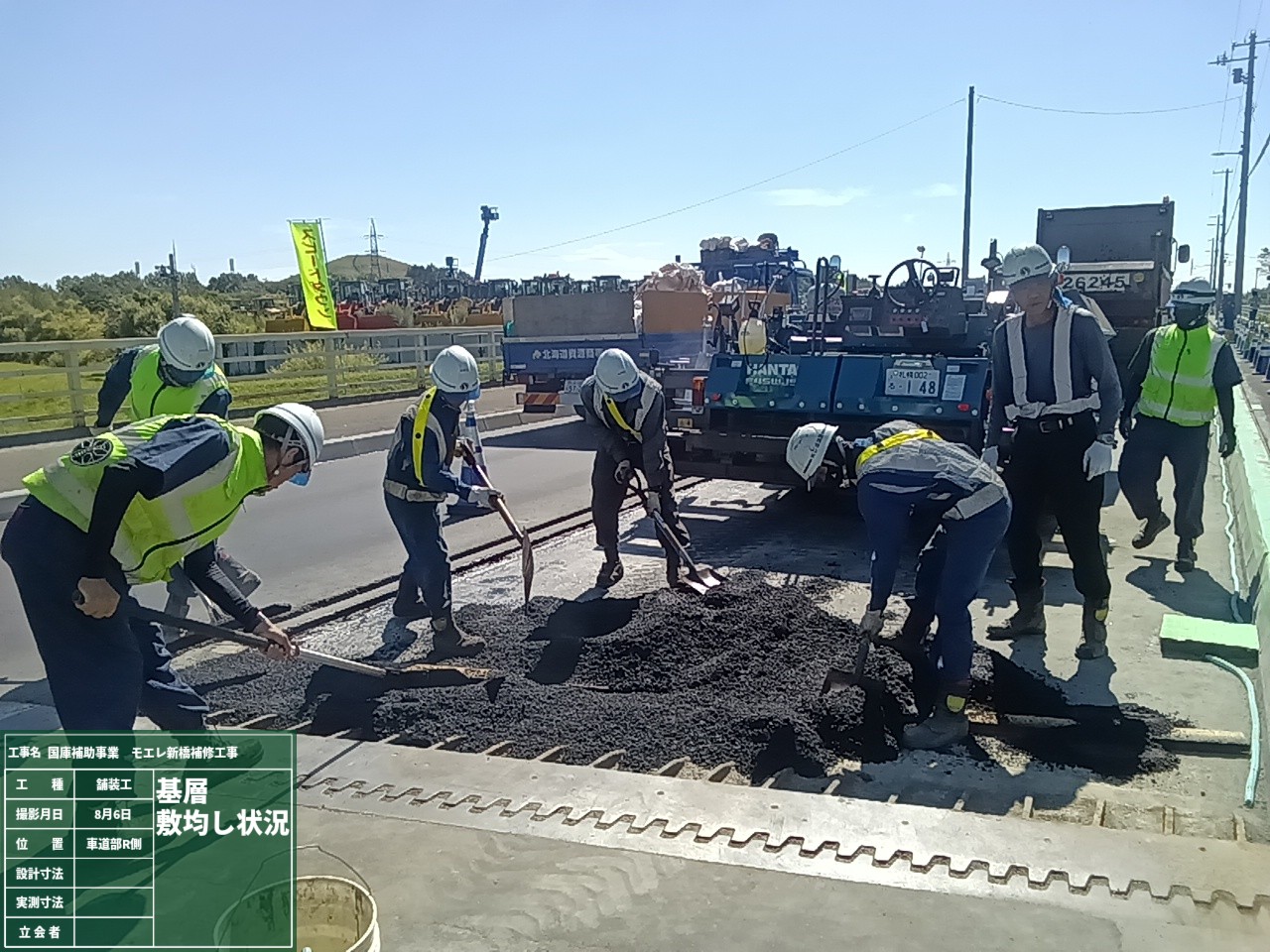

舗装状況
工事画像 舗装工施工状況 全景
工事画像

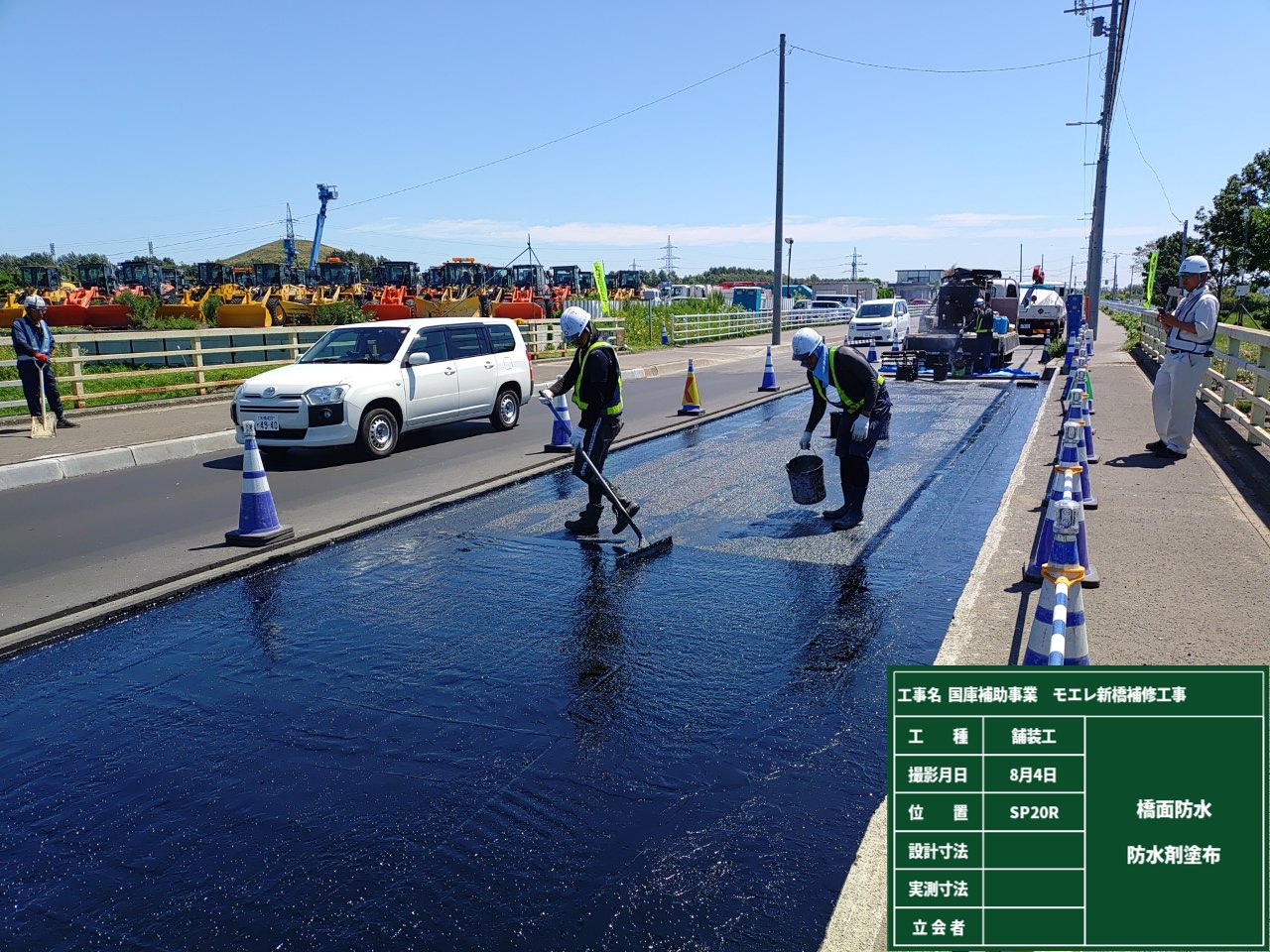

防水塗布状況

工事画像 密度測定

【足場工】

工事画像 吊足場施工状況 全景

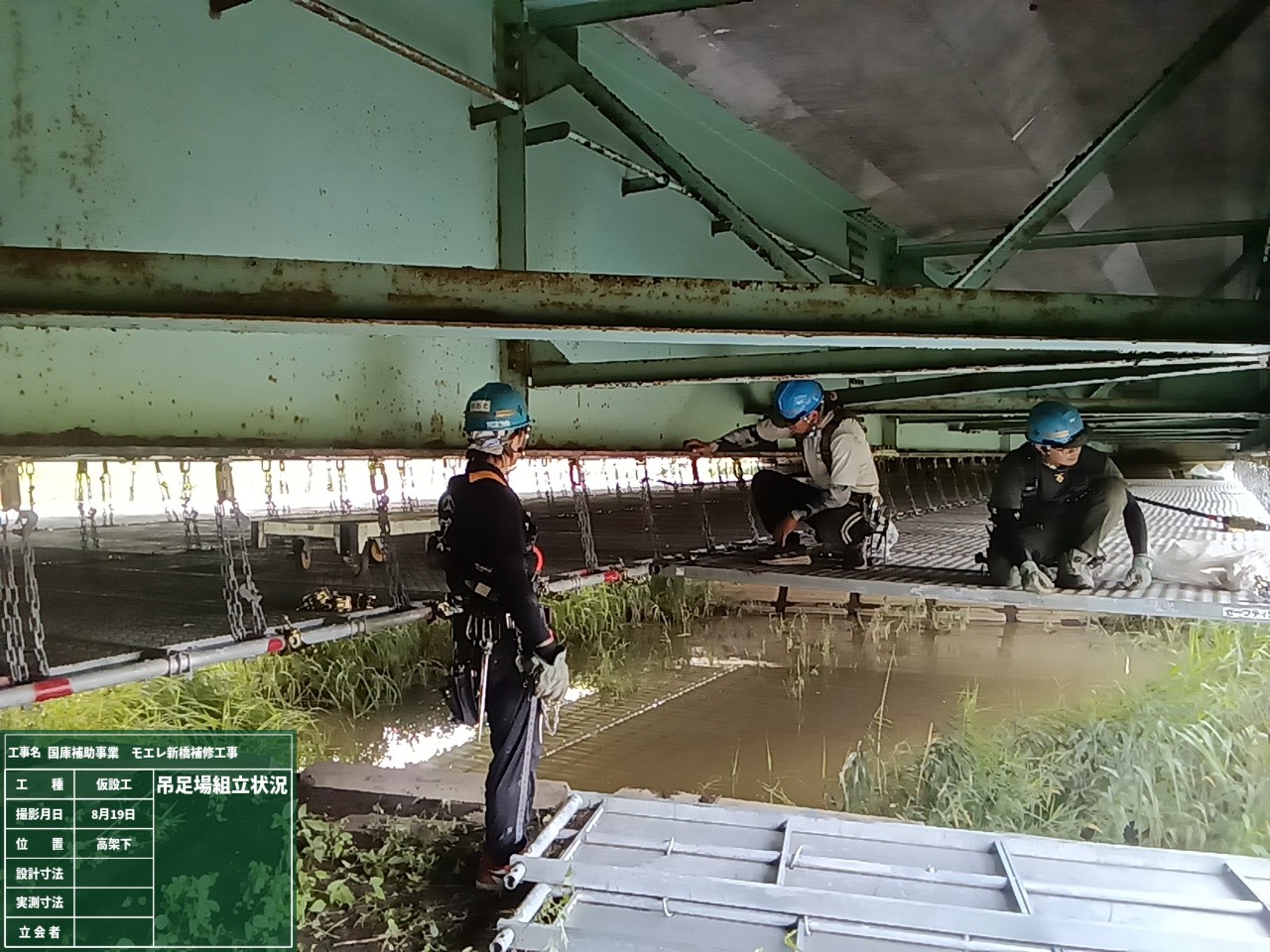

工事画像
吊足場設置完了
工事画像 吊足場設置状況

【その他】

工事画像 グリーンカーテン
工事画像
ソーラーハウス

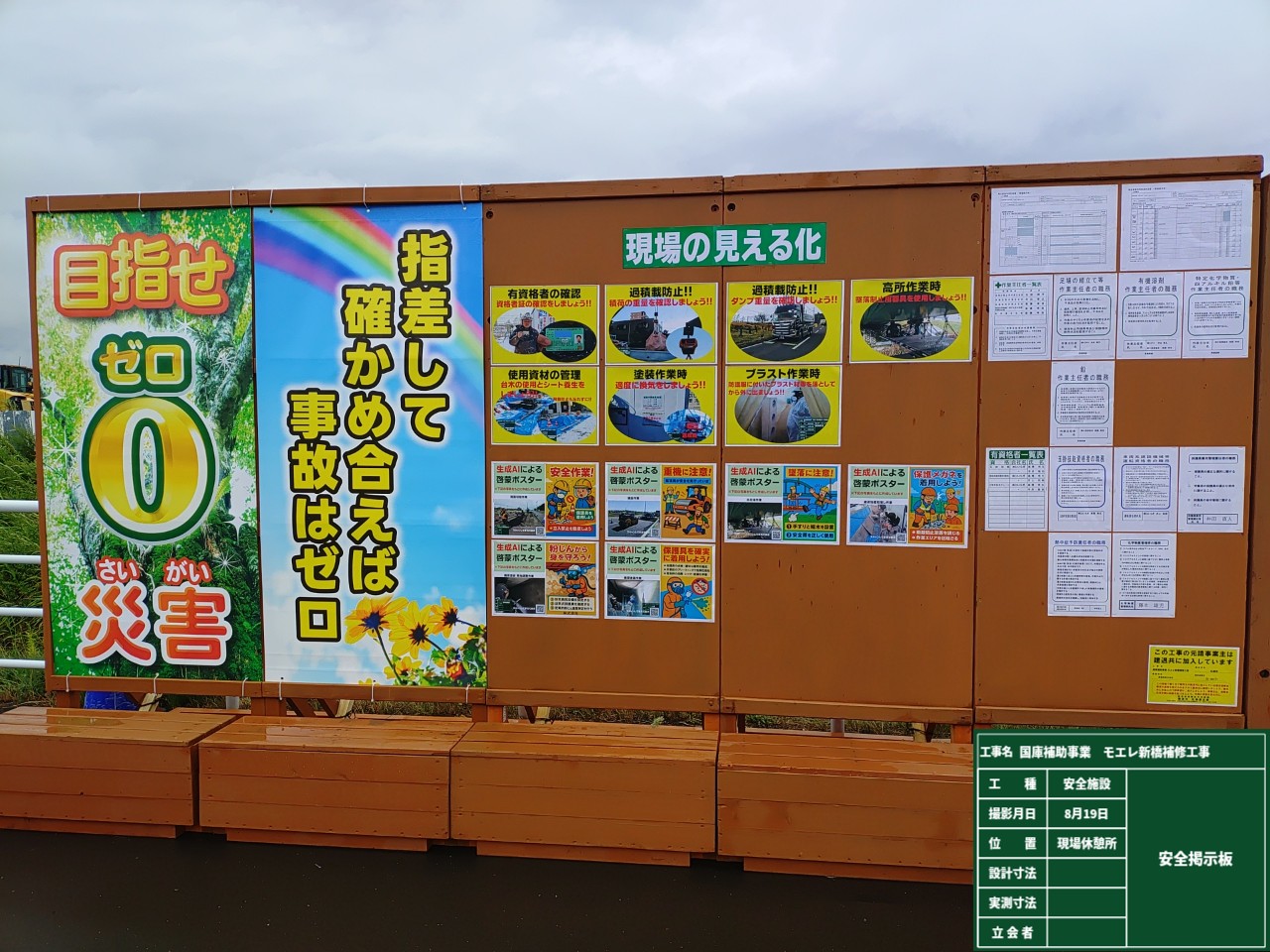

工事画像 安全掲示板
工事画像 生成AIによる啓蒙ポスター
