現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。

2026

5月

北部事業予定地(Aブロック)基盤整備ほか工事

計画: 21.9%

実施: 18.1%

1.進捗情報

5月21日より残土の受入を開始し累計3050m3(10tダンプトラック508台分)の受入をいたしました。 6月も引き続き多くのダンプトラックが搬入予定です。

現場近隣にお住いの皆様方もしくは、茨戸・福移通を通行される皆様方には、ご不便、ご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。

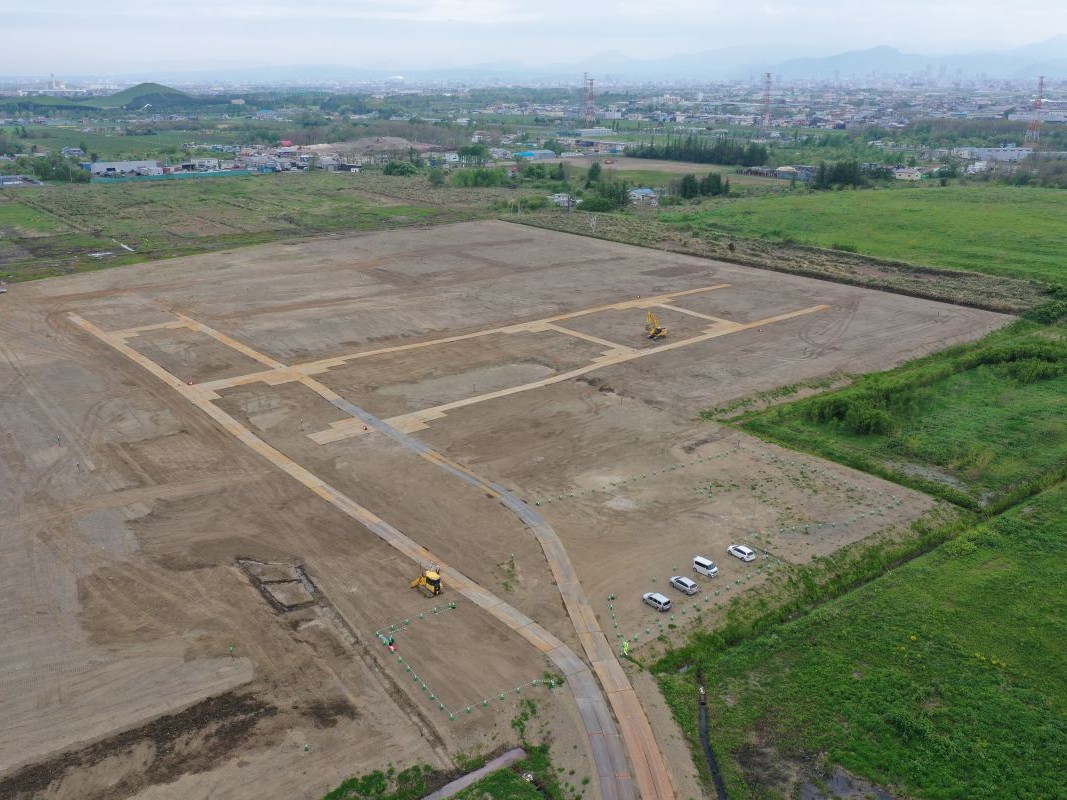

工事画像 5月20日進捗状況写真
工事画像

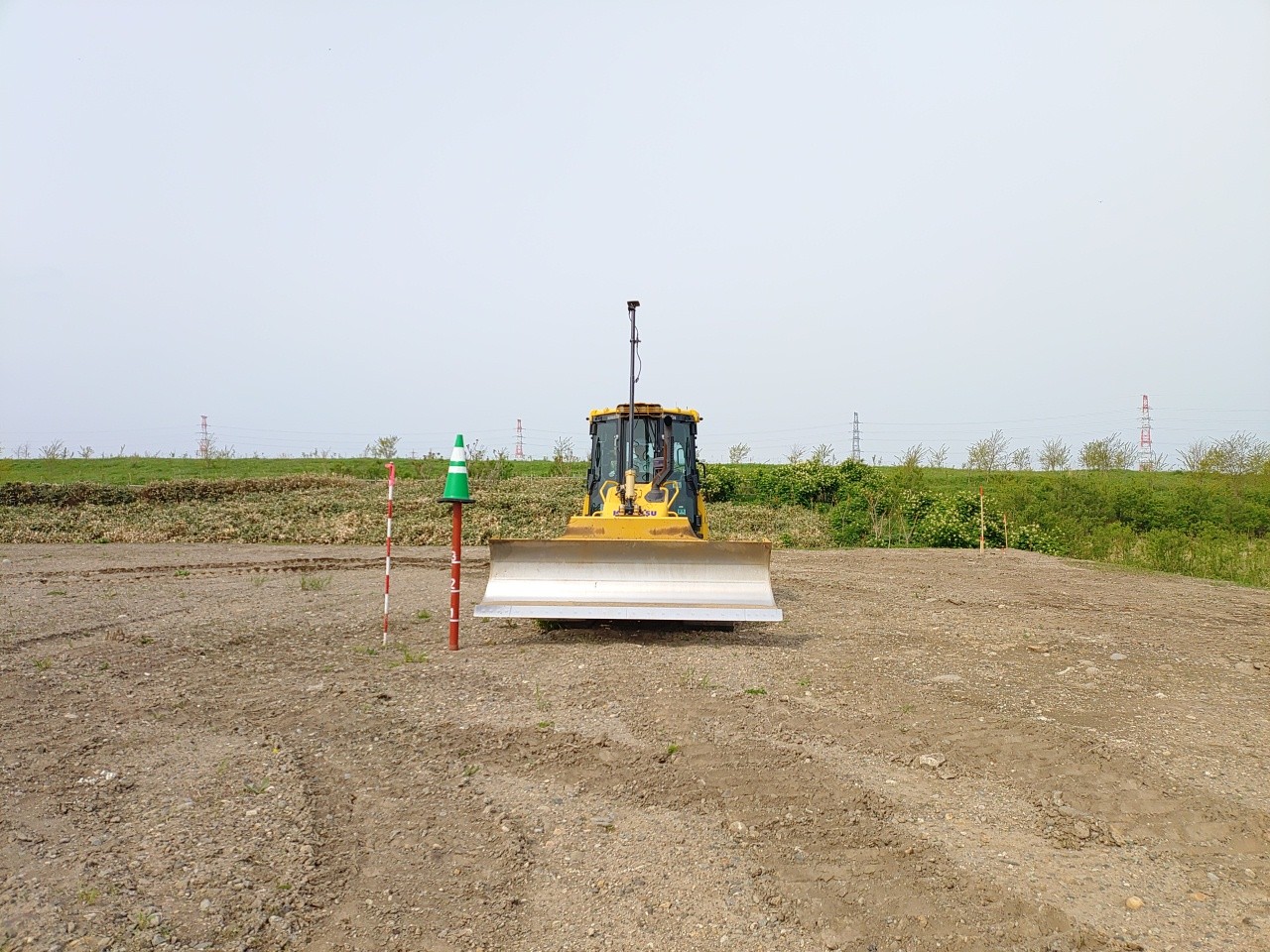

ICTブルを用いて施工を行っています
工事画像

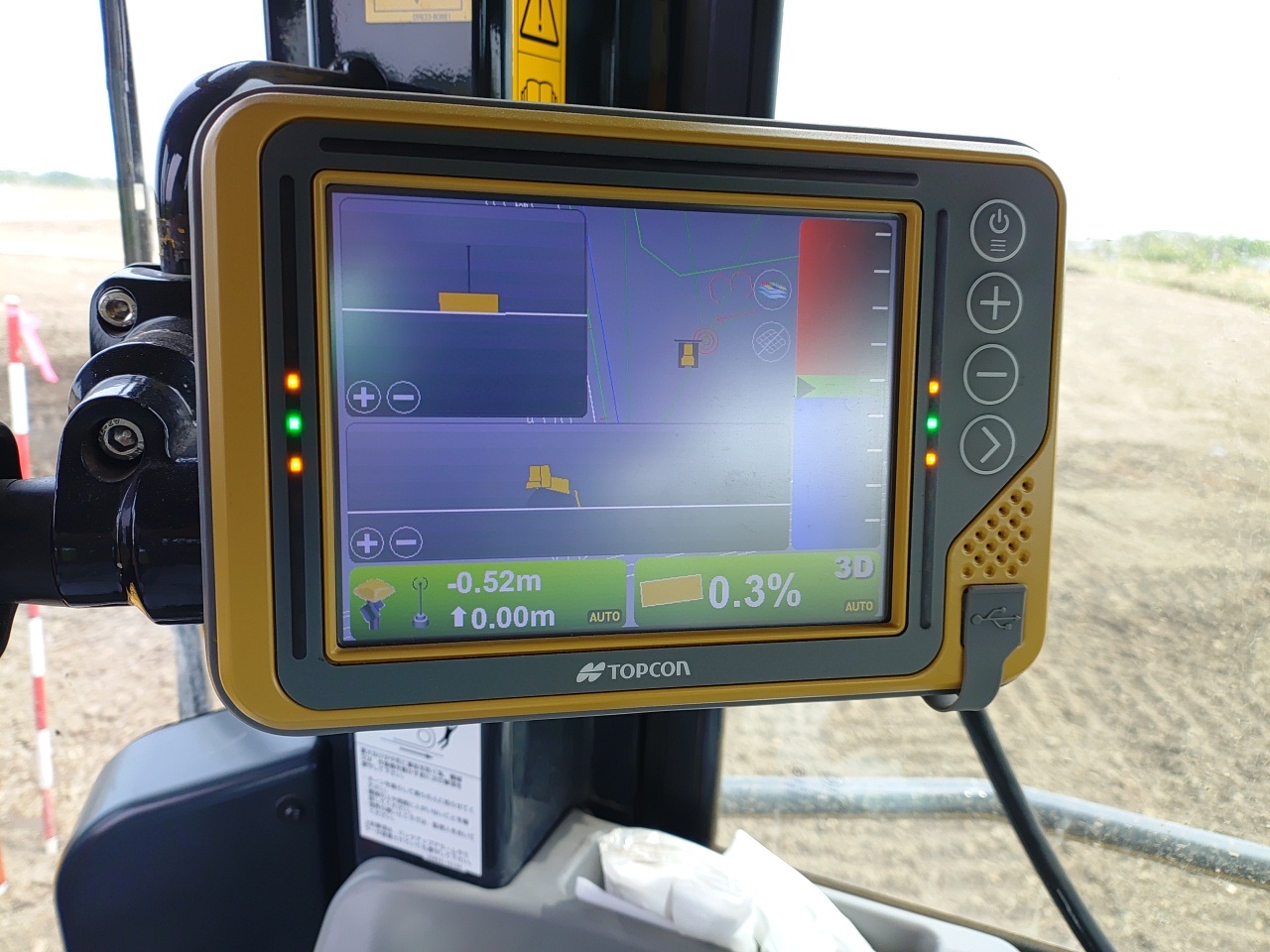

敷均し・巻き出し厚管理を行っています
工事画像

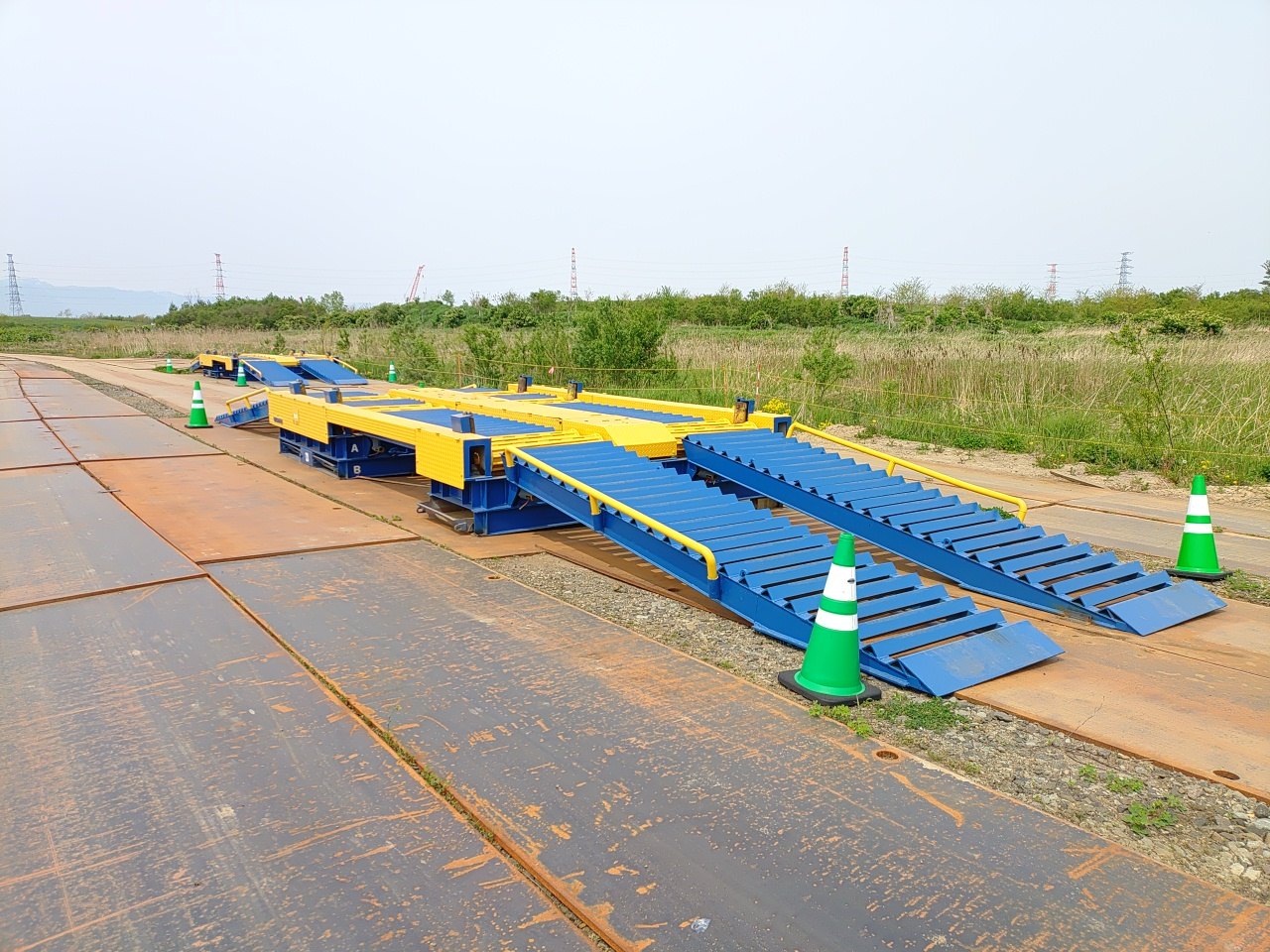

タイヤ洗浄装置を2台設置しています

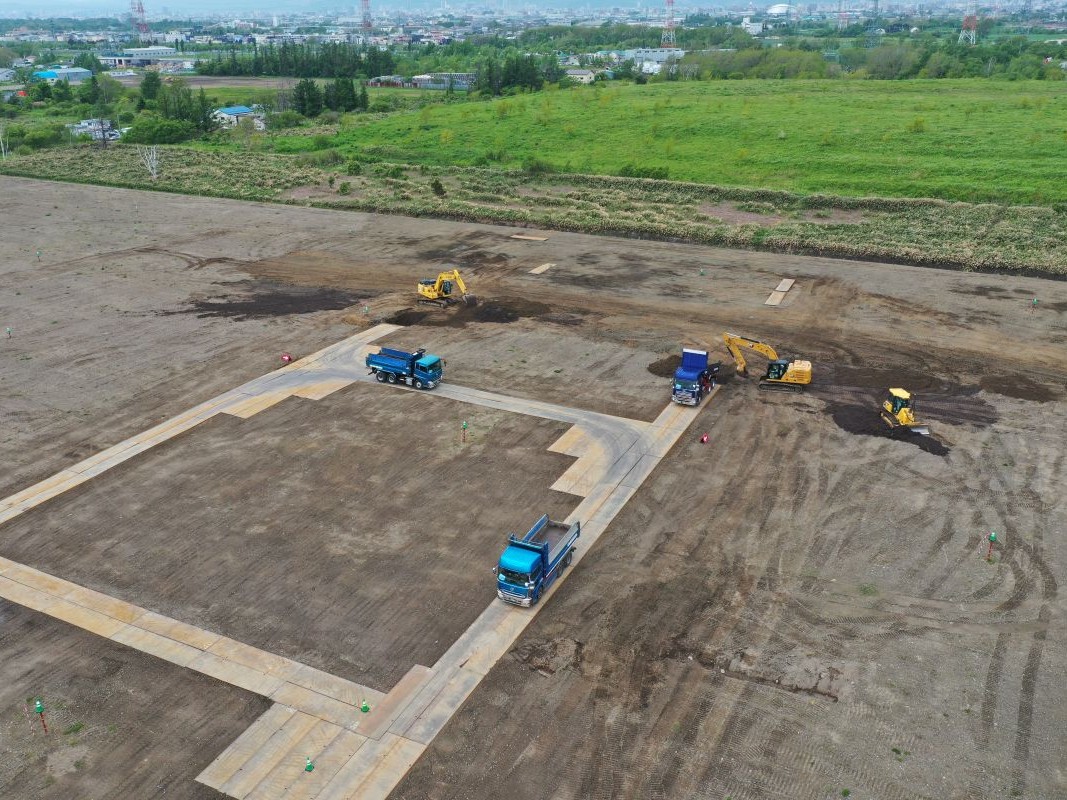

工事画像 5月27日進捗状況写真
