CONSTRUCTION-BLOG
現場ブログでは、工事の進捗状況や交通情報、地域の皆さまへのお知らせを発信しています。月に一度更新しておりますので、ぜひご覧ください。安全第一で工事を進めてまいりますので、ご理解とご協力をお願いいたします。
2026
8月
北部事業予定地(Aブロック)基盤整備ほか工事
計画: 75.2%
実施: 72.9%
1.進捗情報
5月21日より残土の受入を開始し、累計69,788m3(10tダンプトラック11,631台分)の受入をいたしました。 9月も引き続き多くのダンプトラックが搬入予定です。 7月13日より水平排水工の施工を開始し、現在までに55,000mが完了しております。
現場近隣にお住まいの皆様方もしくは、茨戸・福移通を通行される皆様方には、ご不便、ご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。

- 進捗状況(8.1)

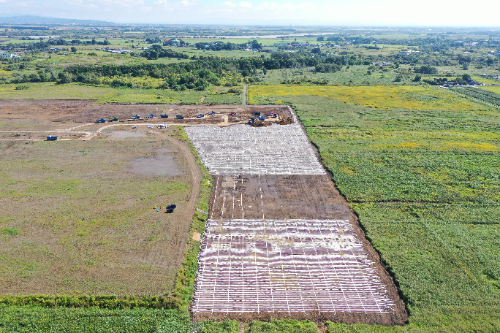

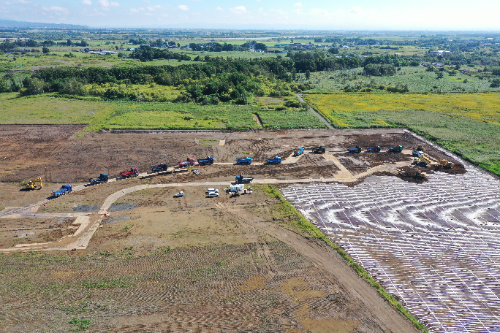

- 盛土工

- 水平ドレーン全景
- 水平ドレーン敷設状況
- 【インターンシップ】室蘭工業大学の学生2名を受入れ
- 【グリーンカーテン】モロッコインゲンの収穫①
- 【グリーンカーテン】モロッコインゲンの収穫②
- 【グリーンカーテン】朝顔の開花

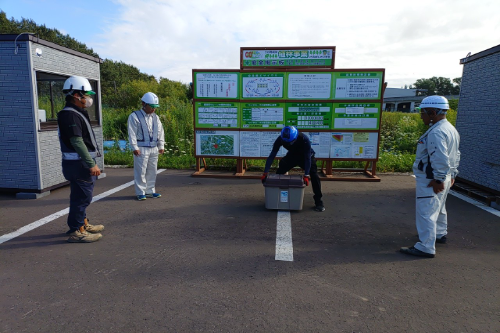

- 【安全教育訓練】全身アシストパワースーツ装着(背筋使用率38%以上軽減)

- 進捗状況(8.27)
