東利根別川大規模特定河川改修工事
計画: 0%
実施: 0%
1.進捗状況
東利根別川にて河川の改修工事を行います。 工事期間は来年の3月までとなります。 近隣の皆様方におかれましては、 工事へのご理解、ご協力をお願いいたします。 随時、施工・進捗状況を更新していきますので、そちらについても閲覧いただければ幸いです。
工事情報

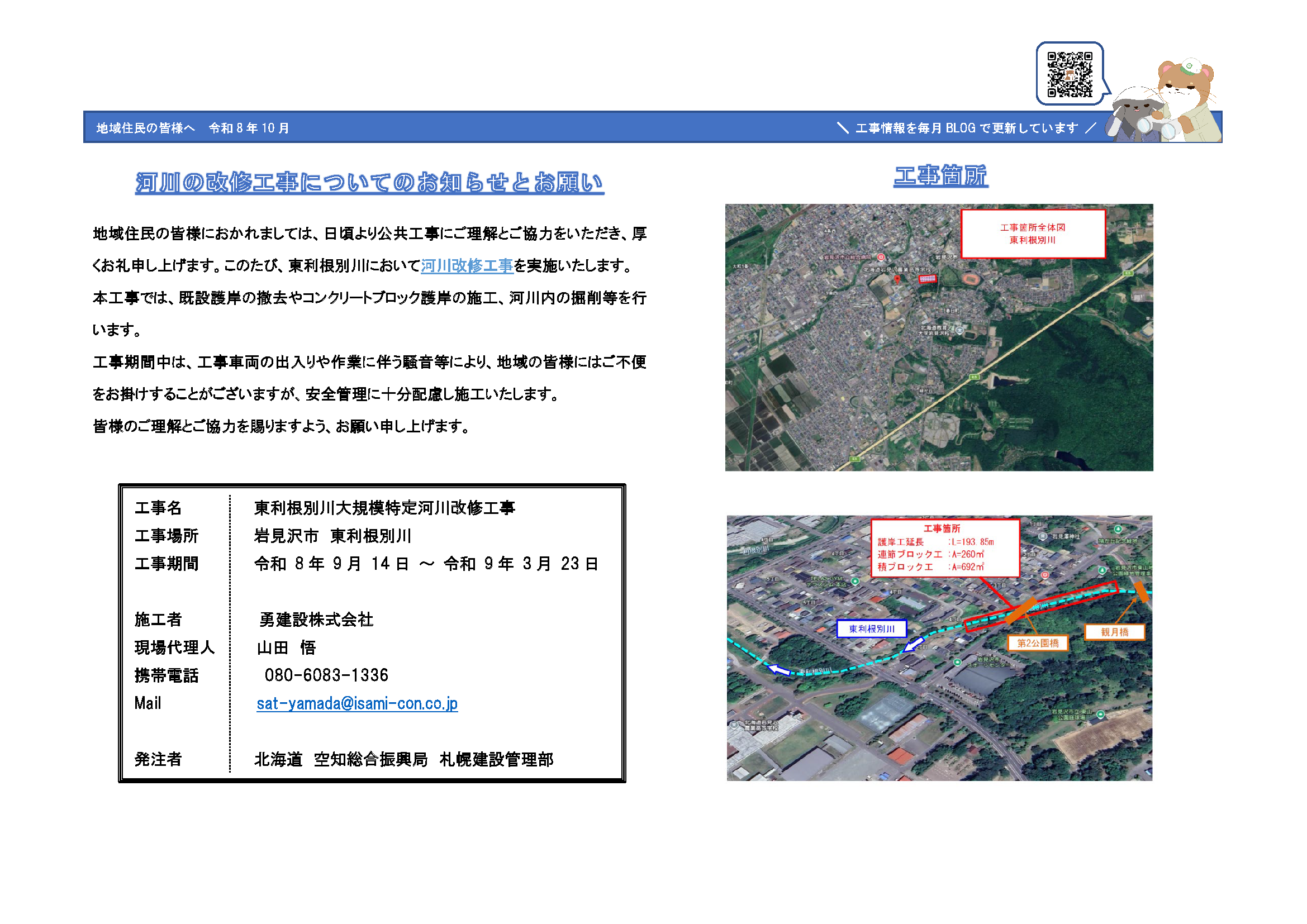

《工事概要》
東利根別川大規模特定河川改修工事
発注者:北海道 空知総合振興局 札幌建設管理部
工期:令和8年9月14日 ~ 令和9年3月23日
工事場所:岩見沢市 東利根別川
現場代理人:山田 悟
《工事内容》
築堤・護岸
河川土工
掘削工[残土Ⅰ]
・掘削 380㎥ ・積込、土砂等運搬、残土等処分
法覆護岸工
作業土工
・床掘 830㎥ ・埋戻し 350㎥ ・基面整生 180㎡
コンクリートブロック工(コンクリートブロック積)
・コンクリート(間知)ブロック積[景観配慮]461㎡
・コンクリート(間知)ブロック積 231㎡
・プレキャスト基礎ブロック 461m
・胴込・裏込コンクリート 138㎥
・胴込・裏込材(砕石)270㎥
・現場打天端コンクリート 27㎥
コンクリートブロック工(連節ブロック張)
・連節ブロック張[有材使用]260㎡
護岸付属物工
・止杭 164本
・プレキャスト隔壁コンクリート 3箇所
・袋詰玉石[撤去材再利用]6袋
構造物撤去工
構造物取壊し工
・コンクリート構造物取壊し 264㎥
・コンクリートブロック撤去[掘削]100㎥
・コンクリートブロック撤去[再利用目的]790㎡
運搬処理工
・殻運搬[底版、積ブロック]264㎥
・現場発生品運搬 73.5t
排水工
作業土工
・床掘り 8㎥ ・埋戻し 4㎥ ・土砂等運搬、処分 4㎥
構造物取壊し工
・コンクリート構造物取壊し 4㎥
・コンクリートはつり 2.8㎥
・既設グレーチング撤去 3枚
本体工
・コンクリート 2㎥
・鉄筋 32.32t
・型枠 7㎡
運搬処理工
・殻運搬、処分 4㎥
仮設工
工事用道路工
・敷鉄板[左岸]537㎡
・敷鉄板[右岸]407㎡
重機用足場工
・路体(築堤)盛土 70㎥
・大型土のう 104袋
土留・仮締切工
・土のう[大型土のう]15袋
水替工
・ポンプ排水 97日
・水替とい[設置・撤去][購入][移設]194m
汚濁防止工
・濁水処理設備 1箇所
除雪工
・仮囲い屋根部 810㎡
・工事用道路除雪工、工事区域内除雪 1式
雪寒施設工
・雪寒仮囲い(Pタイプ)3036㎡
・防寒養生 3036㎡
交通管理工
・交通誘導警備員[A]8人
共通仮設費
準備費
・立木切倒し・枝払い切揃え、立木集積 10本
・立木・伐開物・抜根物運搬費 23.8t
