防災・安全交付金事業3・2・616屯田・茨戸通道路新設工事
計画: 53.0%
実施: 50.5%
1.進捗状況

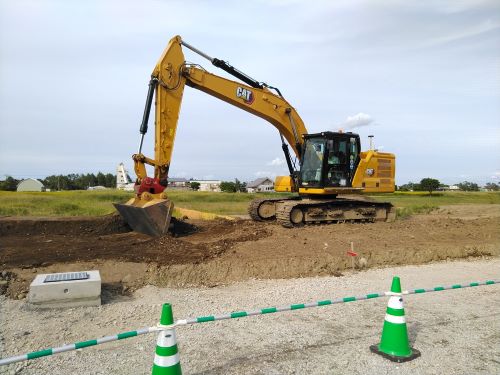

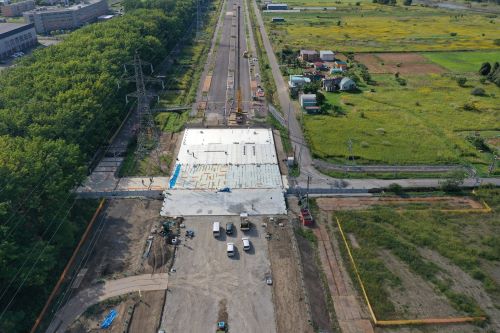

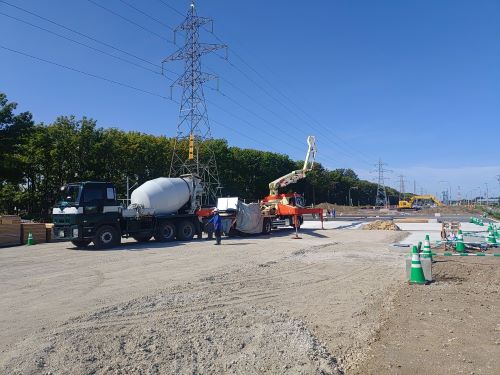

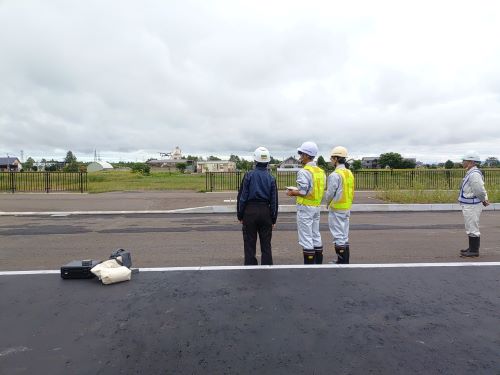

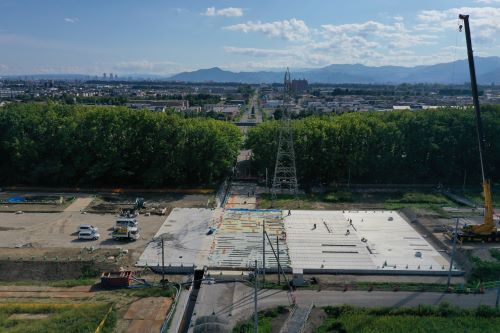

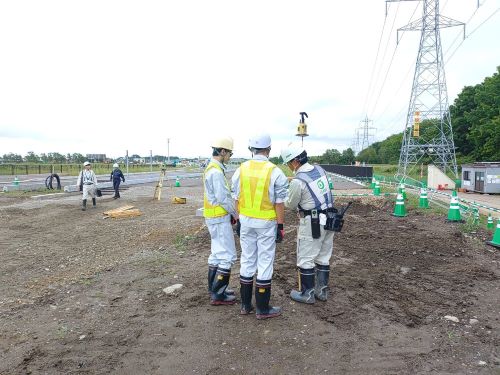

現場の進捗状況はお盆休み明けから手掛けておりました床版コンクリートの施工が順調に進み9月29日に打設完了し、重力式擁壁の施工へ移行しております。 又、その前後ではマンホール及びハンドホールや電線管及び照明や標識類の基礎設置作業も並行して進めております。9月2日には札幌工業高校建築科の生徒さん 2名を対象にインターンシップを実施し、測量器械やドローンを実際に操作し現場の仕事を体験していただきました。
厳しかった残暑もひと段落し、一気に日没時間が早くなってきておりますので日暮れ時間帯における交通事故や重機と作業員の接触災害防止に努めて参ります。 引き続き、現場近隣にお住いの皆様方もしくは、付近を通行される皆様方には、第2横線車両通行止めや仮歩道による迂回路通行でご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。

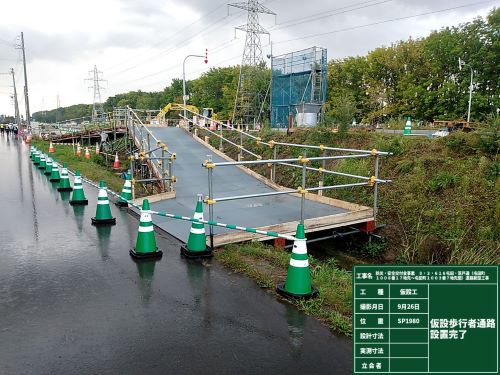

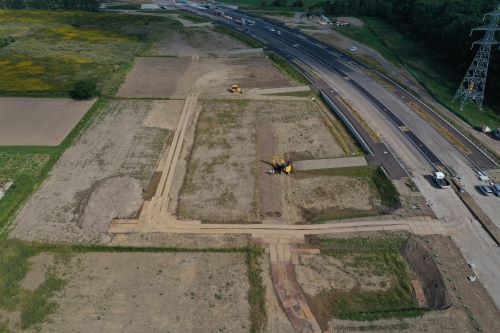

尚、パークゴルフ場側の歩行者通路につきましては、載荷盛土工事施工に伴いさらに大きく迂回していただいており、ご不便をお掛けしておりますが早期完成 に向けて施工しておりますので、重ねて皆様のご理解とご協力をお願い申し上げます。
