防災・安全交付金事業3・2・616屯田・茨戸通道路新設工事

計画: 78.0%

実施: 74.9%

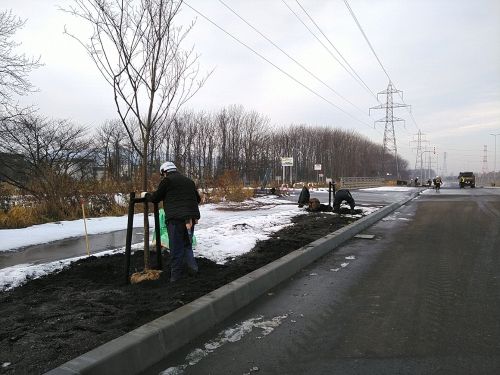

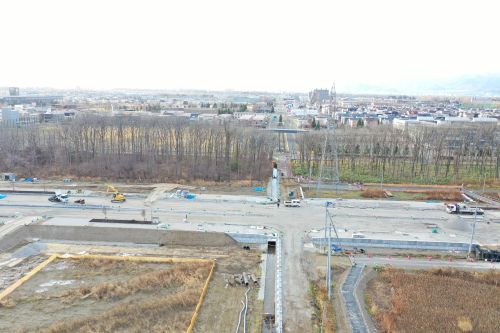

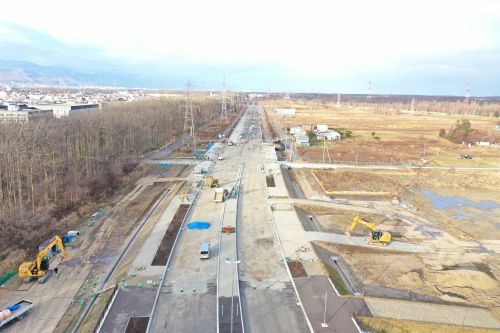

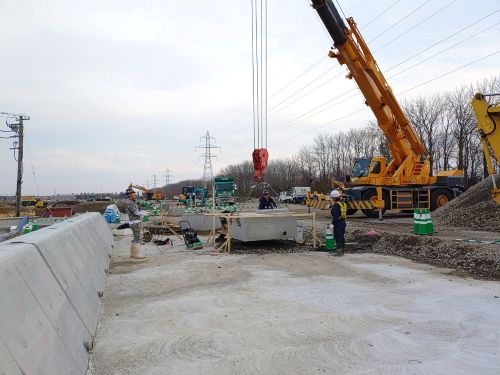

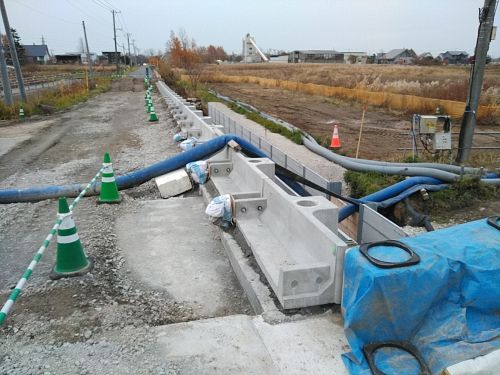

1.進捗状況

現場の進捗状況は、連日の降雨と11月18日の大雪の影響で土工、排水構造物工、縁石工、道路付属施設工の施工が遅れており舗装施工班の入場が12月8日の予定となっております。 遅れた工程を取り戻すため総勢40名体制で毎日の作業にあたっており、重機と作業員の混在作業が多くなる為、的確な誘導合図の実施及び作業エリアの明示を確実に行い重機と人との接触災害防止に努めてまいります。

引き続き、現場近隣にお住いの皆様方もしくは、付近を通行される皆様方には、第2横線車両通行止めや仮歩道による迂回路通行でご迷惑をお掛けすることと存じますが、何卒ご理解とご協力を賜りますよう宜しくお願い申し上げます。

尚、降雪時期に入り、仮歩道につきましては、除雪を随時行いますが凍結で滑りやすい状態になることが予想されますので、足元に十分に注意して通行されるようお願い申し上げます。 ご不便をお掛けしておりますが12月下旬 には第2横線の車両通行止め及び仮歩道による迂回路通行の交通規制を解除できるよう施工しておりますので、重ねて皆様のご理解とご協力をお願い申し上げます。
