厚別処理区Ⅸ-1200(厚別中央3条6丁目)ほか下水道新設工事

計画: 41.8%

実施: 35.9%

1.進捗状況

2月に入り、先月に引き続き夜間での推進工事を進めています。今回も石の多い土質での作業となっており、なかなか大変な条件ですが、現場の皆で力を合わせて頑張っています。 昼間は到達立坑(NO.1)のライナープレート土留掘削が無事完了しました。ガス管や下水管などもあり、ほぼ手作業での慎重な作業が必要でしたが、おかげさまで順調に進めることができました。 また、今年度は雪の影響がとても大きく、除排雪作業にも追われる毎日でした。 工事中は汚泥吸引車や発電機の音でご迷惑をおかけしており、申し訳ございません。できるだけ騒音を抑えるよう工夫していますが、どうしても音が出てしまう作業もあり、心苦しく思っています。 工事はまだ続きますが、何より安全を第一に考えて進めてまいります。地域の皆様には引き続きご不便をおかけいたしますが、どうぞご理解とご協力をよろしくお願いいたします。

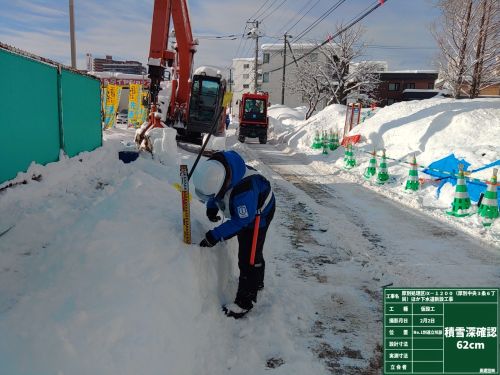

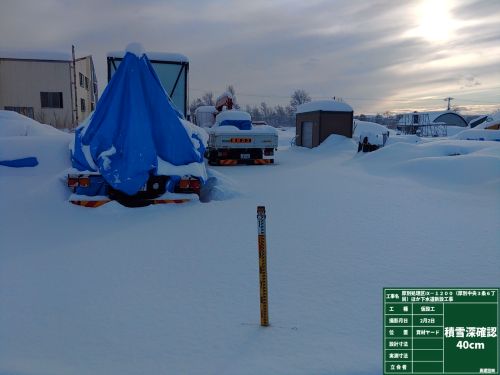

  1. 積雪深確認①

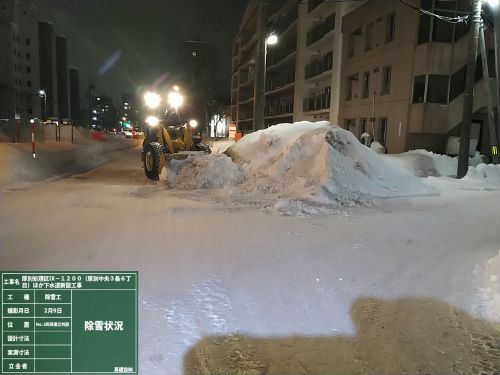

  2. 積雪深確認②

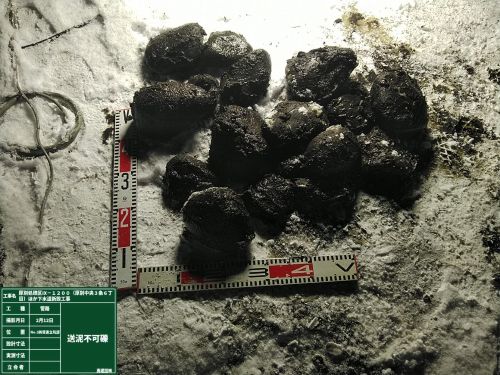

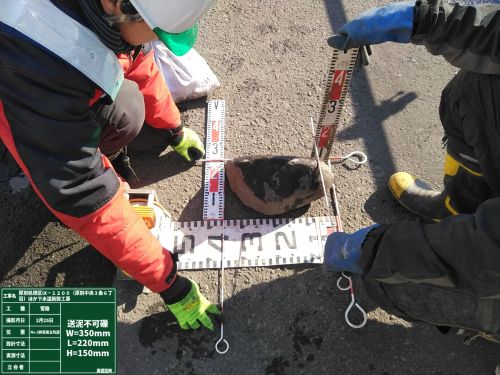

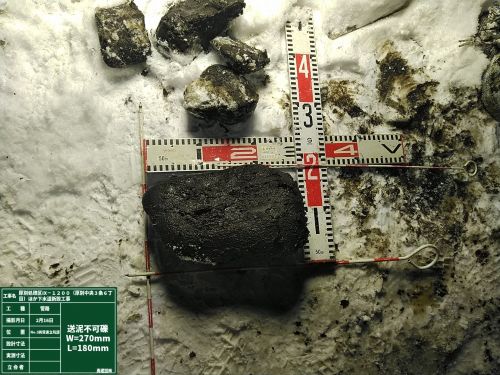

  3. こんなに大きな石が出てきました①

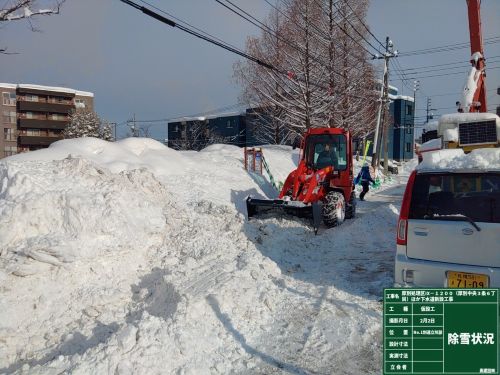

  4. こんなに大きな石が出てきました②

  5. 安全パトロールを行いました

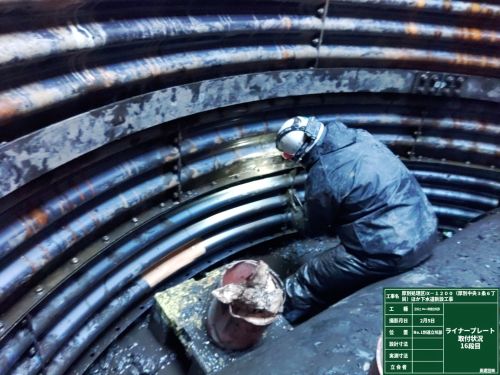

  6. 一枚ずつ掘っては、ライナープレートという鋼製の板を設置していきます。

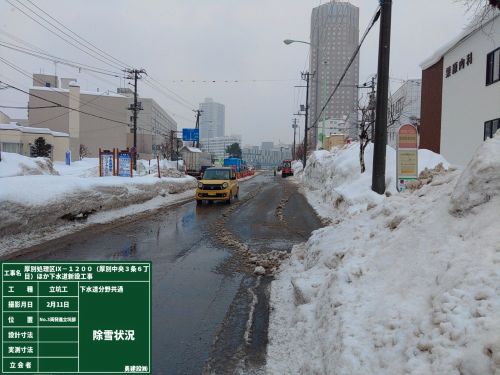

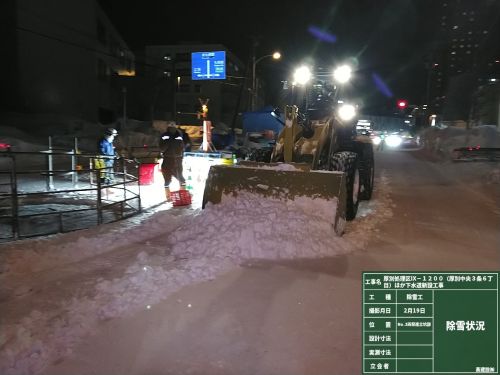

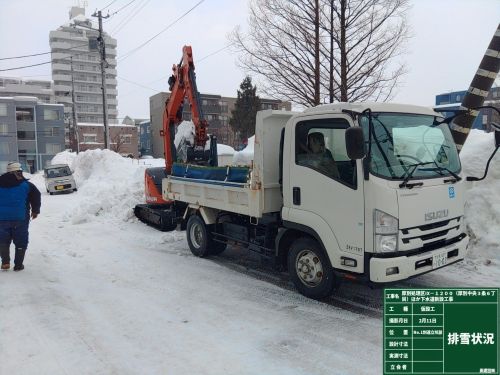

  7. 除雪状況 (1)
  8. 除雪状況 (2)
  9. 除雪状況 (3)

  10. 除雪状況 (4)
  11. 除雪状況 (5)
  12. 除雪状況 (6)

  13. 除雪状況 (7)

  14. 推進管保管状況
  15. 推進作業20本目
  16. 推進作業30本目
  17. 推進作業で多くの転石が出てきました
  18. 推進作業中の管の中はこんな感じになっています。

  19. 騒音振動測定中です。

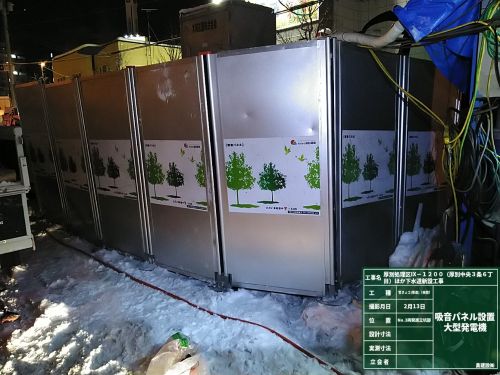

  20. 騒音対策(ネオ吸音パネル)

  21. 騒音対策(防音シート)

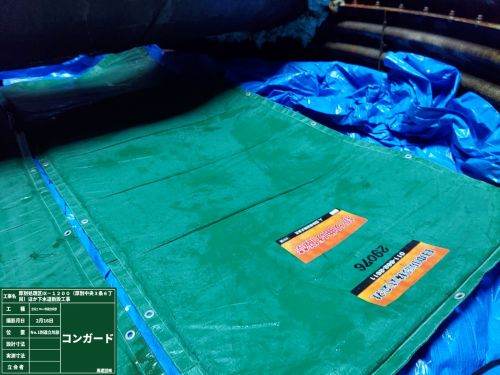

  22. 立坑工養生状況(コンガード)
