2025

12月

厚別処理区Ⅸ-1200(厚別中央3条6丁目)ほか下水道新設工事

計画: 17.3%

実施: 15.3%

1.進捗状況

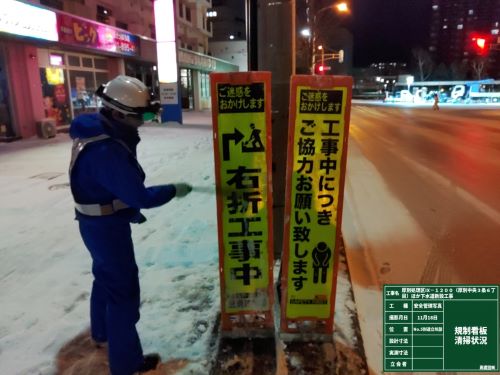

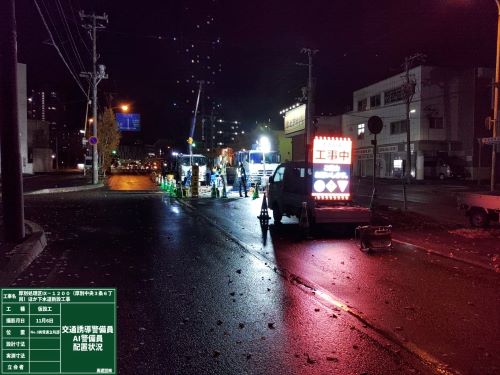

降雪もちらほらあり冬の訪れを感じているところです。そんな中で当工事の主要工種である下水道管(φ800㎜)の推進作業を 始めるための準備作業を行っています。 現在は昼間に交通規制を行いながら工事を行っております。 御通行中の皆様には相本の悪い中ご不便をおかけしておりますが、安全第一で工事を行っております。 何卒、ご理解、ご協力をお願い申し上げます。

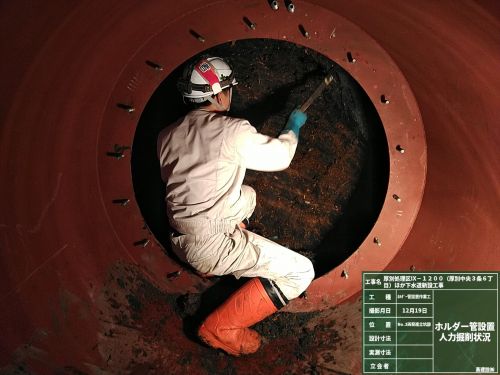

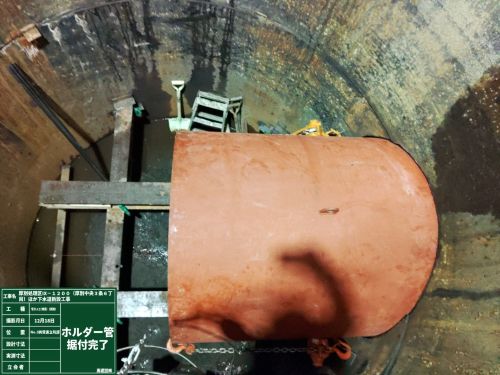

  1. ホルダー管掘削状況(推進作業を行うのに先に管を入れていく余裕空間を作ります)

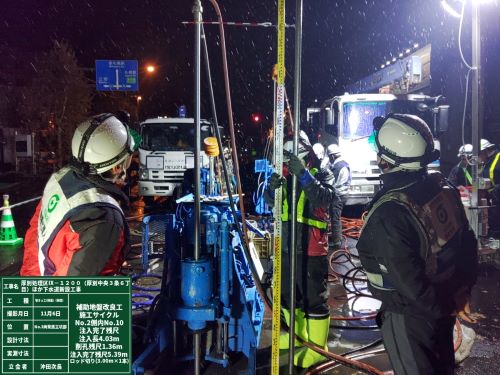

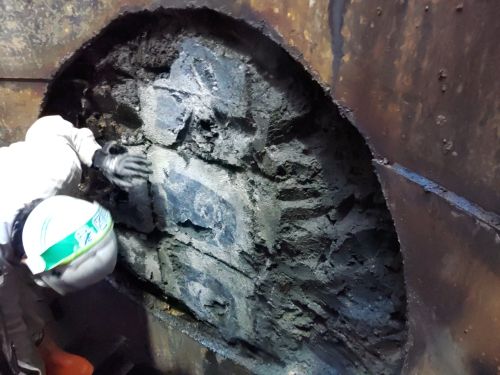

  2. ホルダー管設置挿入状況
  3. ランサー切断した後です。

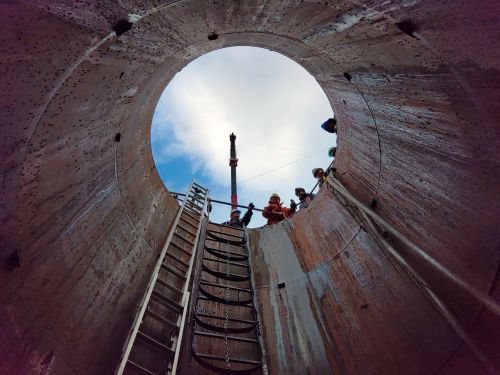

  4. 下から見上げると、きれいな空が見えました

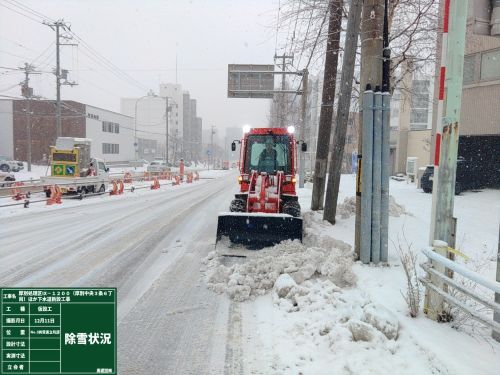

  5. 除雪作業

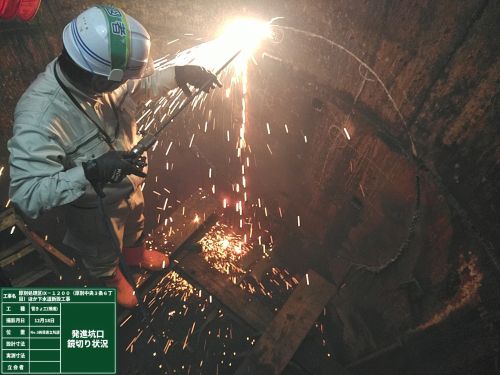

  6. 推進していくために鋼製ケーシング土留めに大きな開口を作ります(ランサー切断)ランサー棒に火を点けて使います。 パイプの隙間から高圧で酸素ガスを送り着火し、急激な酸化反応を起こす事により約4000度の高温になり、それを用いて切断して行きます。

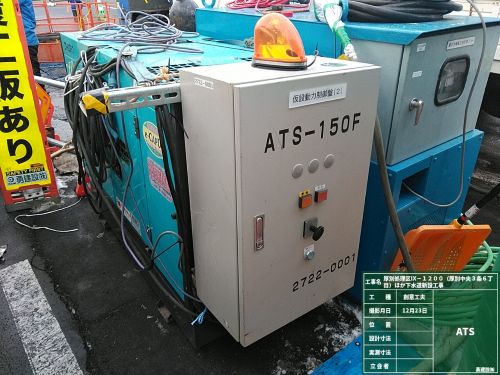

  7. 暖気により雪解水が入り、機器の水没、故障させないために自動運転装置【水中ポンプ起動用】を設置しました。水が溜まるとポンプが自動で動きます。
  8. 土砂流入防止対策(正月休み)

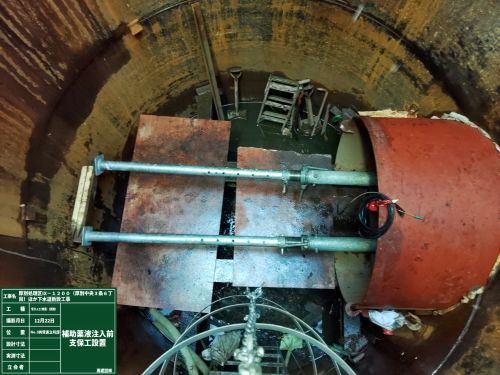

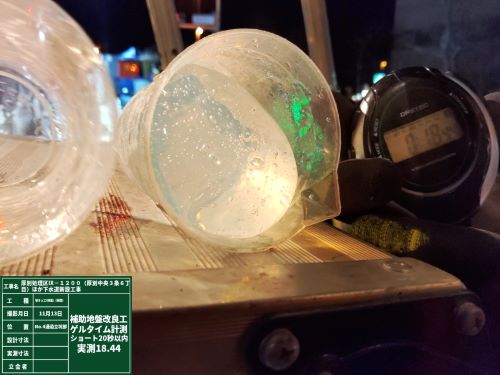

  9. 地盤改良不足で軟弱な箇所が発見されました。補足注入を行います。

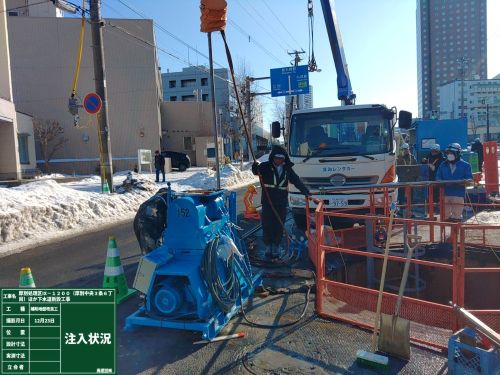

  10. 写真(9)の箇所で地盤改良補足注入を行いました。

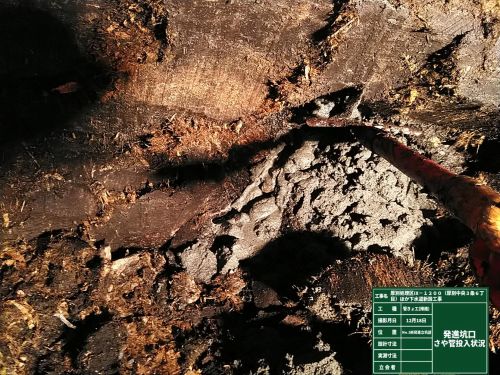

  11. 薬液注入工掘削箇所確認、少し水が出ています。
