山本通山本跨線橋(新橋)下部工新設工事(その2)
4月2023
2023年工事:施工状況
進捗状況

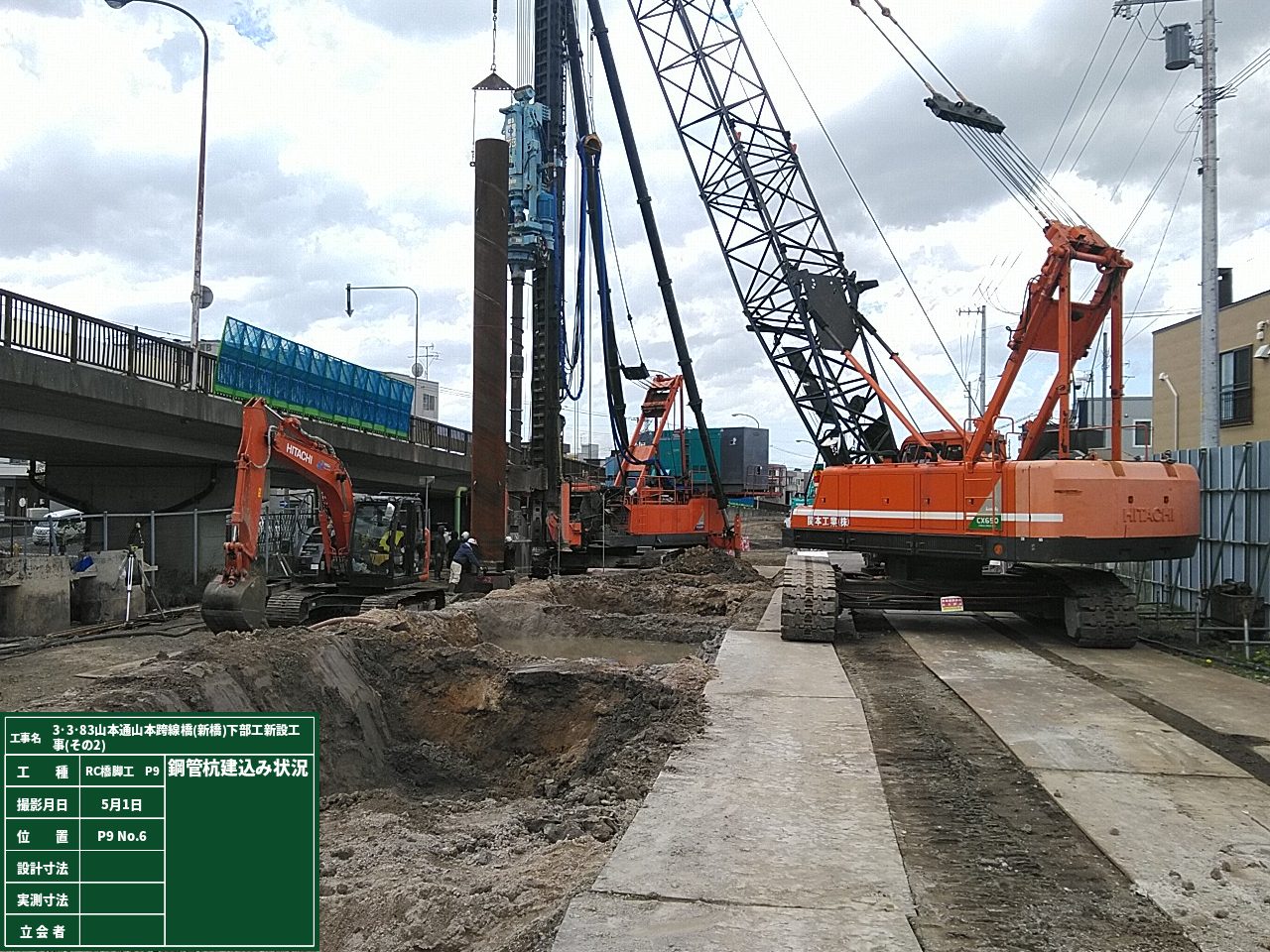

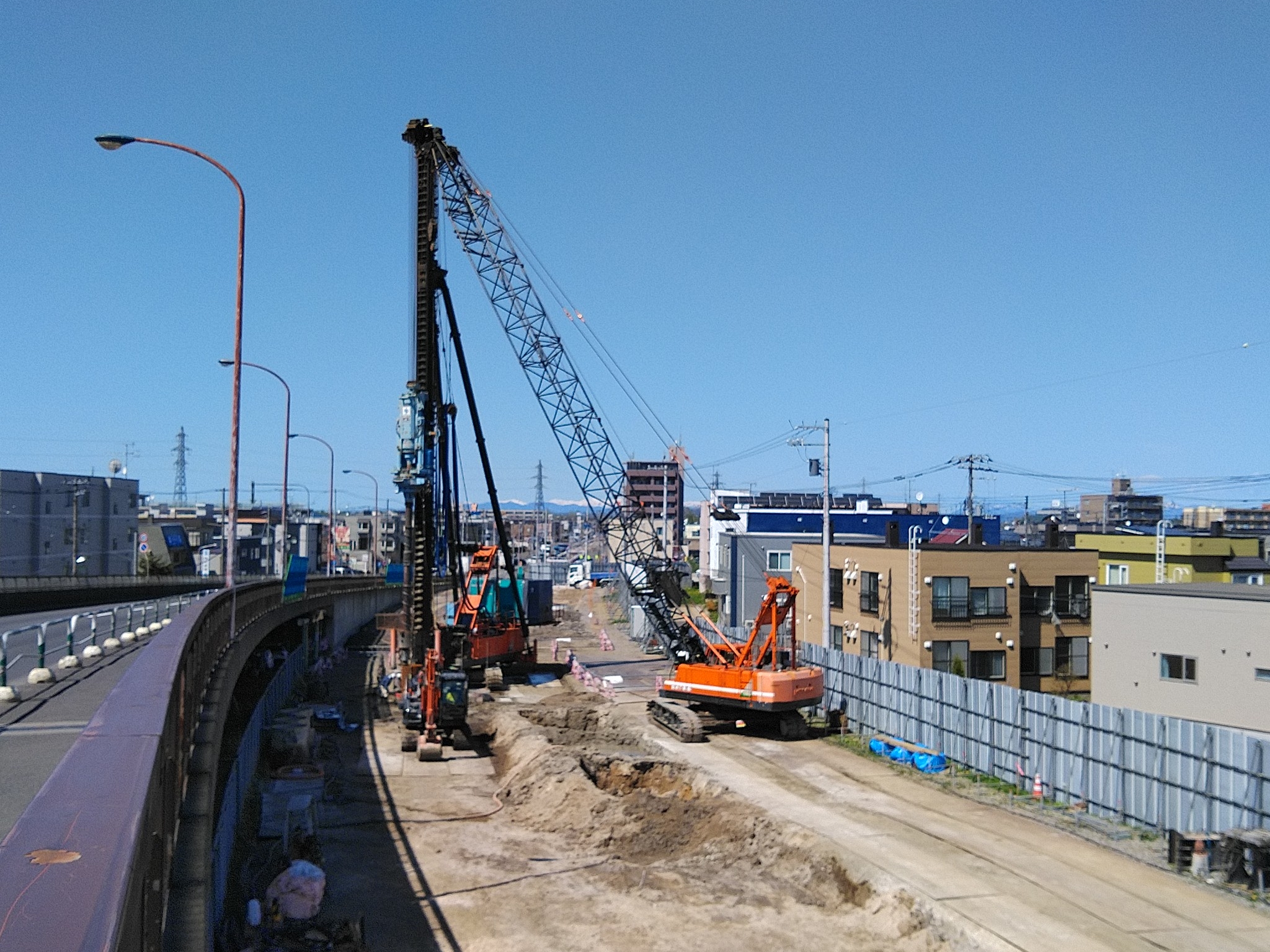

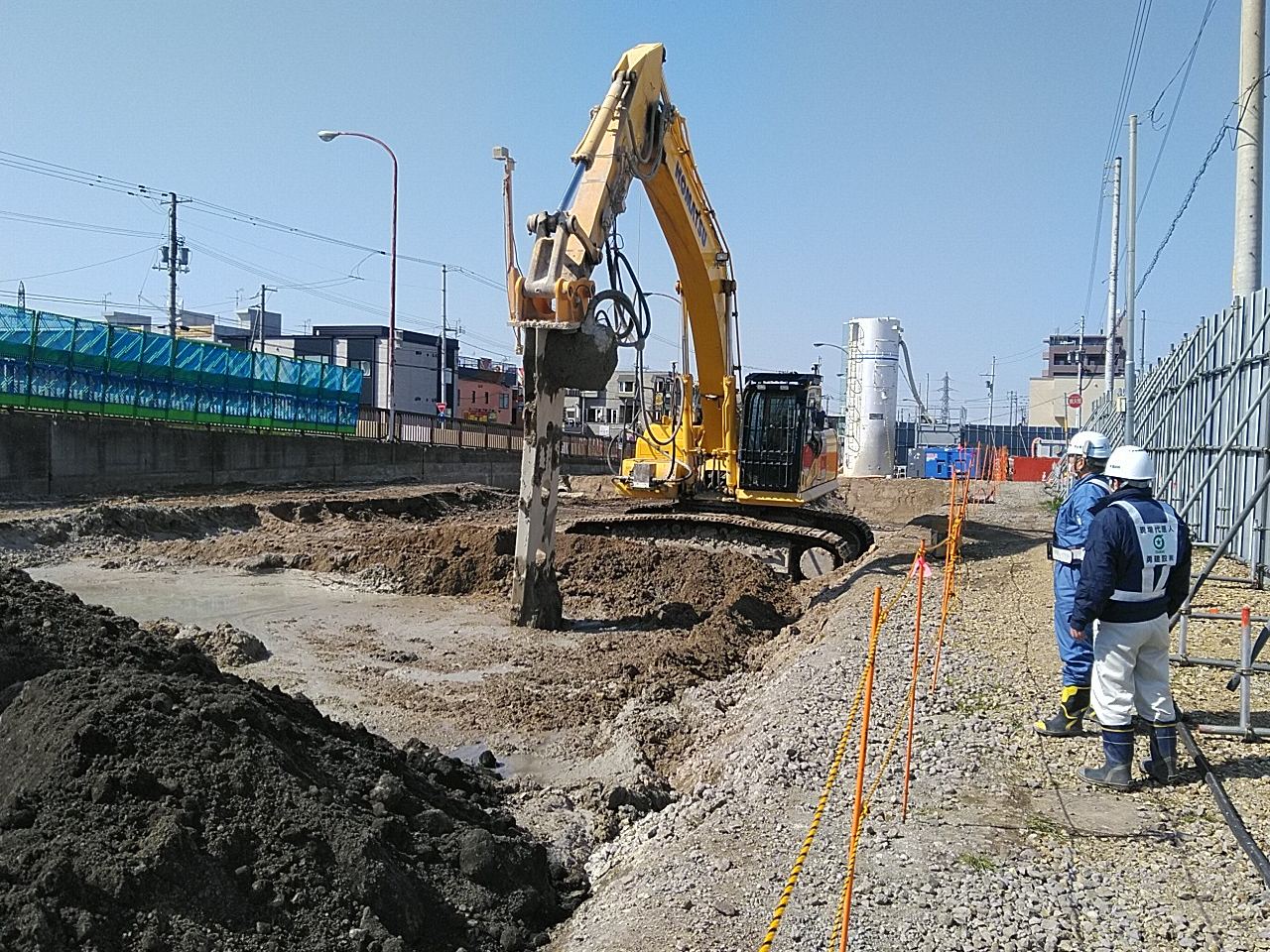

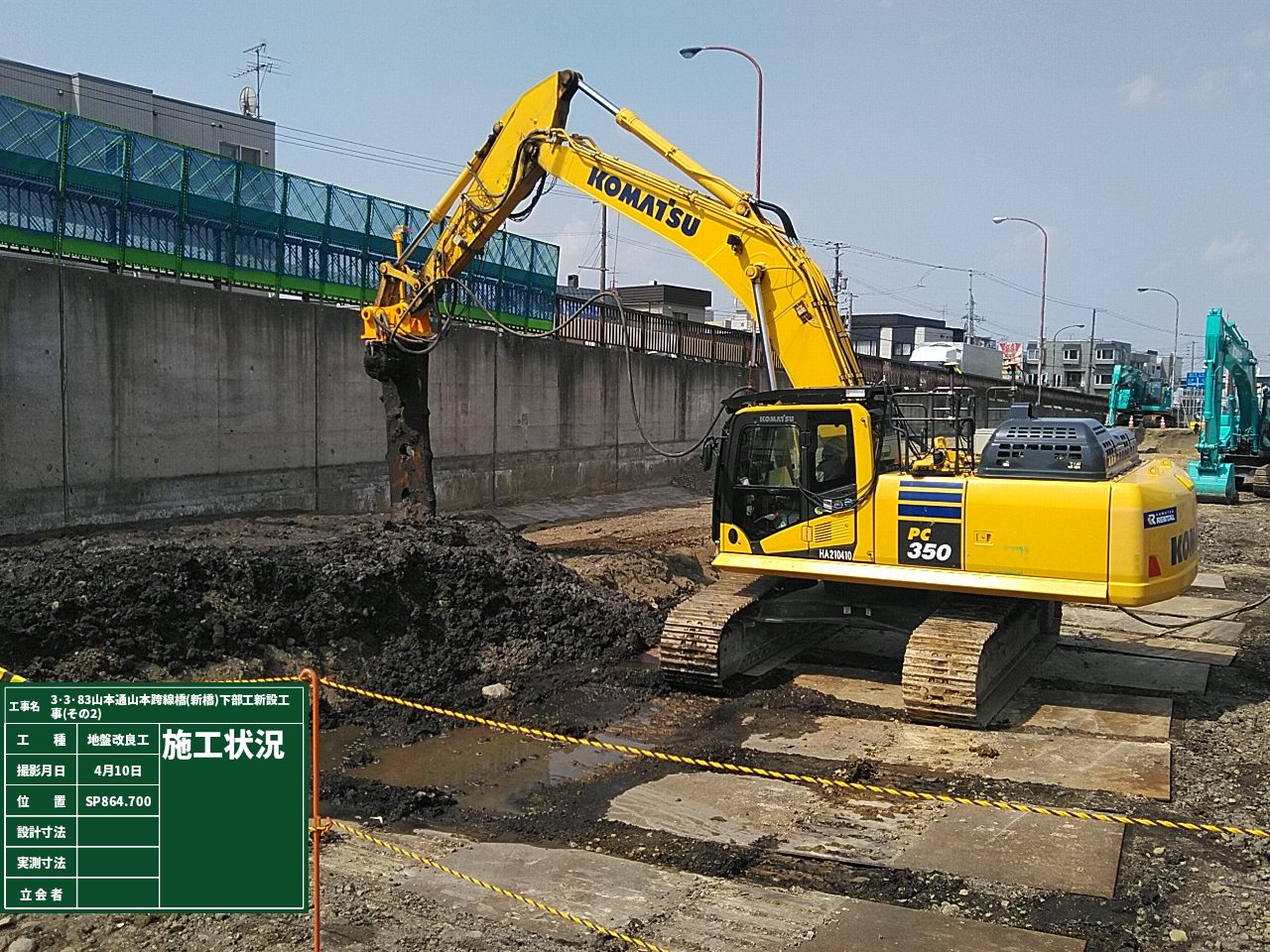

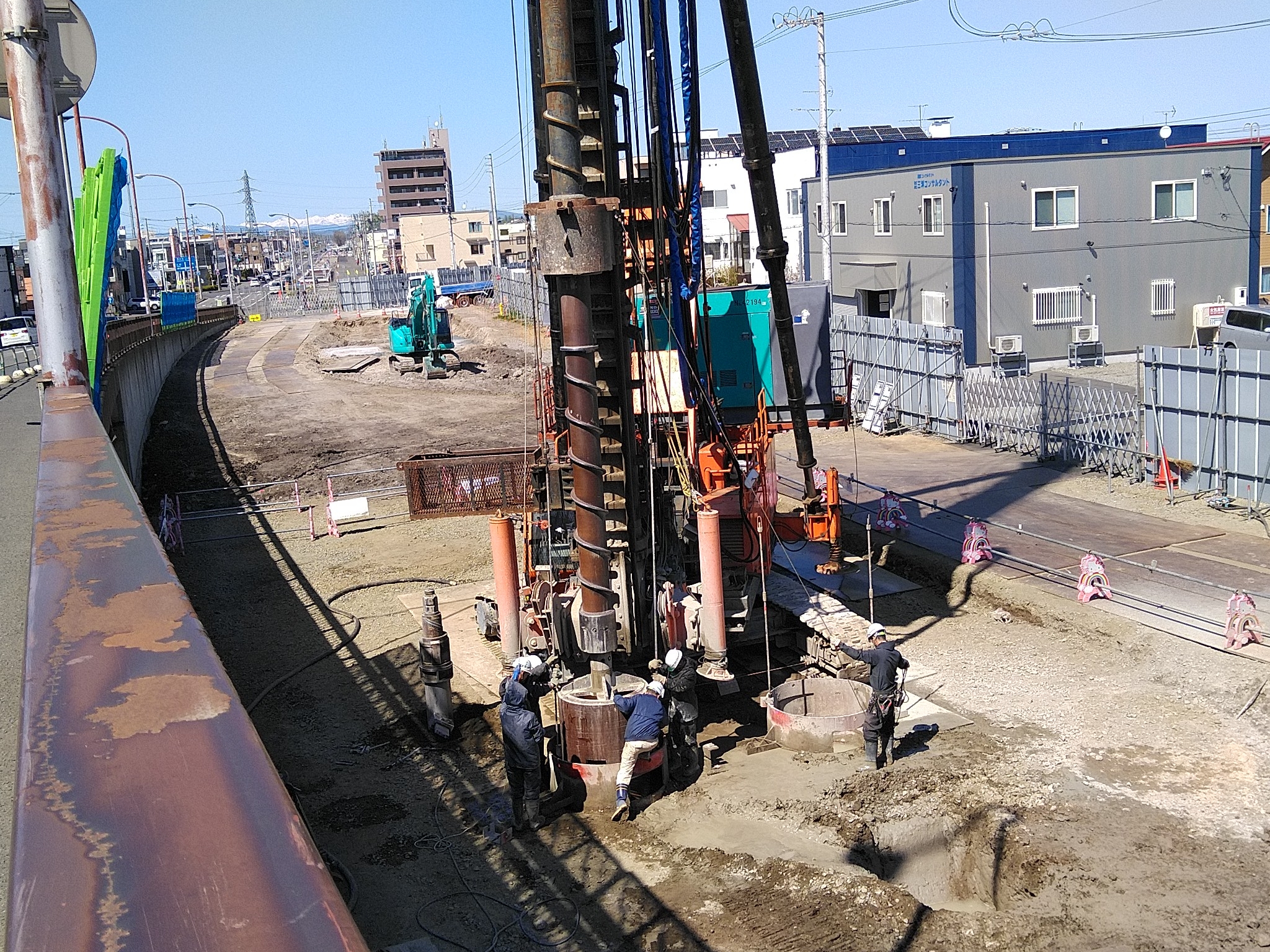

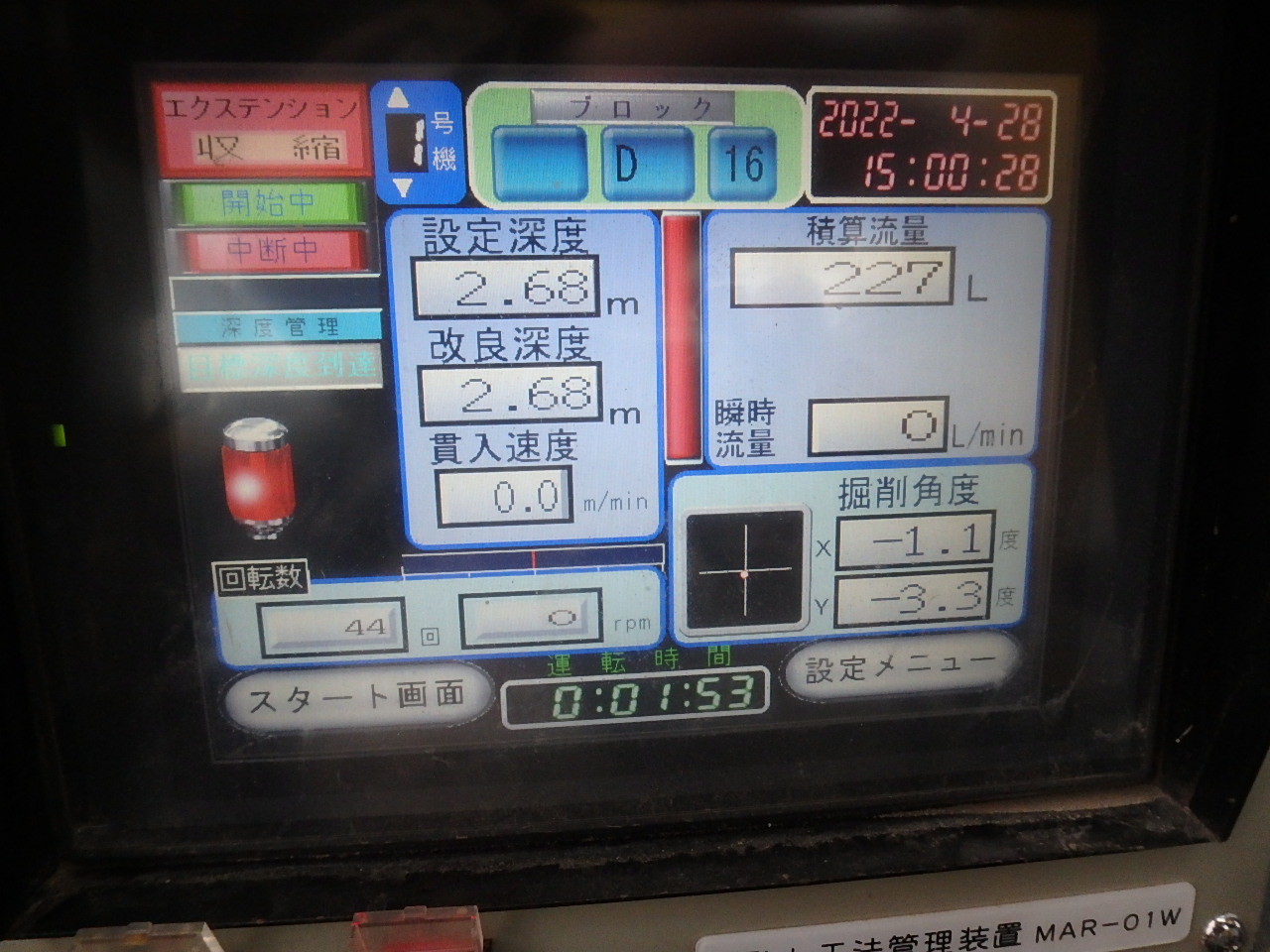

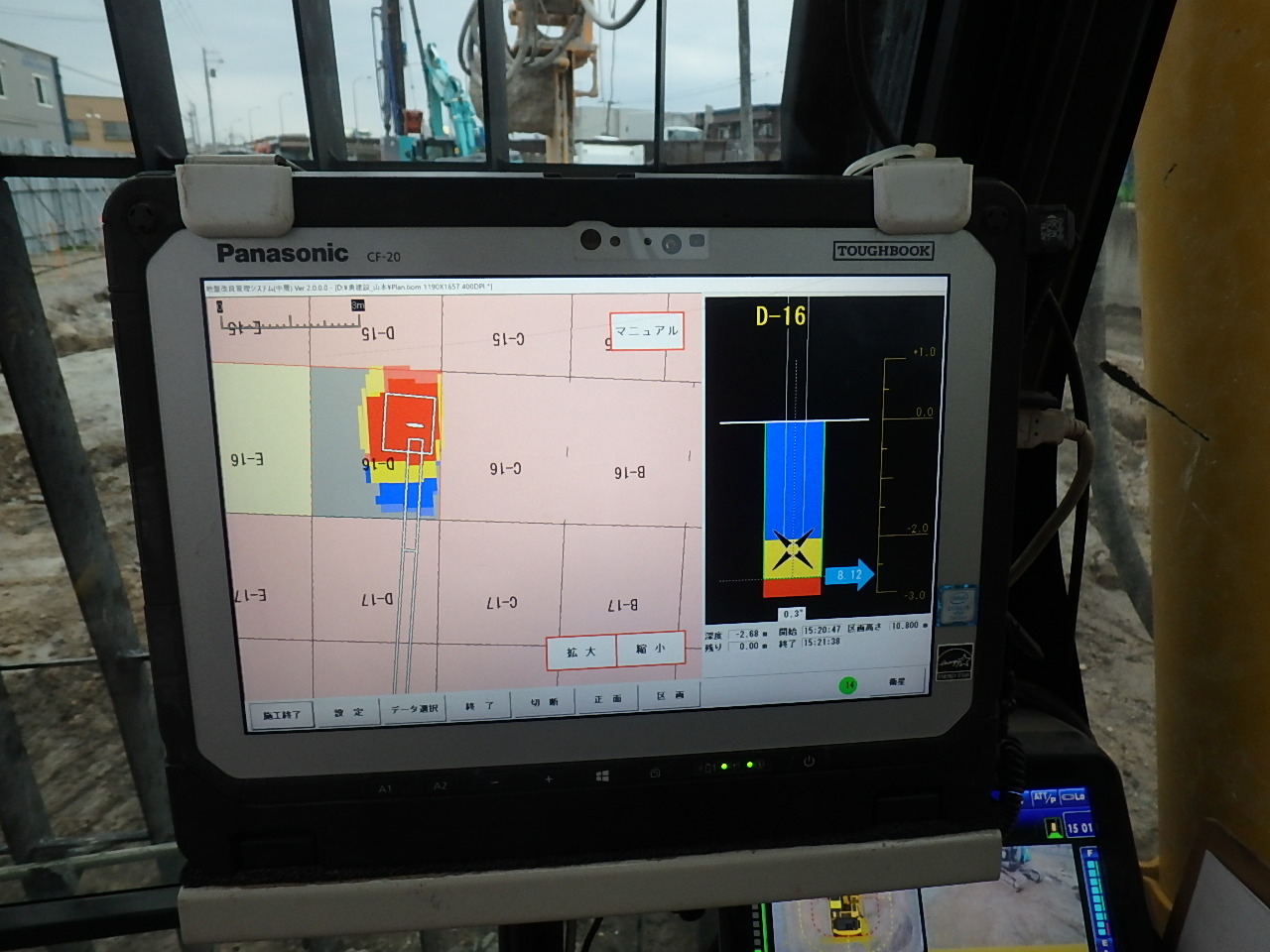

4月末 計画30.0% 実施29.4%本工事では、北13条・北郷通から平和通の区間のうち、函館本線を渡る山本跨線橋の下部工の施工を行っています。 3月20日から作業を開始した橋台基礎工及び橋脚基礎工に於ける鋼管ソイルセメント杭の施工は、4月30日現在で鋼管ソイルセメント杭50本のうち37本の施工が完了しました。 これまでのところ順調に作業が行えており、5月12日で杭打機を使用した施工はすべて完了する予定です。 5月中旬からは杭頭処理を行い、鉄筋組立・生コン打設など躯体の施工を開始する予定です。 なお、地盤改良工については予定通り4月10日から作業を開始し、4月28日ですべて完了しています。 今後も工事は続きますが、騒音・振動対策、防塵対策を十分に行い、安全第一で作業を進めてまいりますので、引き続きの ご理解とご協力のほど宜しくお願い致します。 また、側道を通行止めにしての作業となっており、地域住民の皆様には迂回をお願いしているところですが、わかりやすく 丁寧な誘導に心掛けたいと思いますので、ご理解のほど宜しくお願い致します。
