山本通山本跨線橋(新橋)下部工新設工事(その2)
3月2023
2023年工事:施工状況
進捗状況

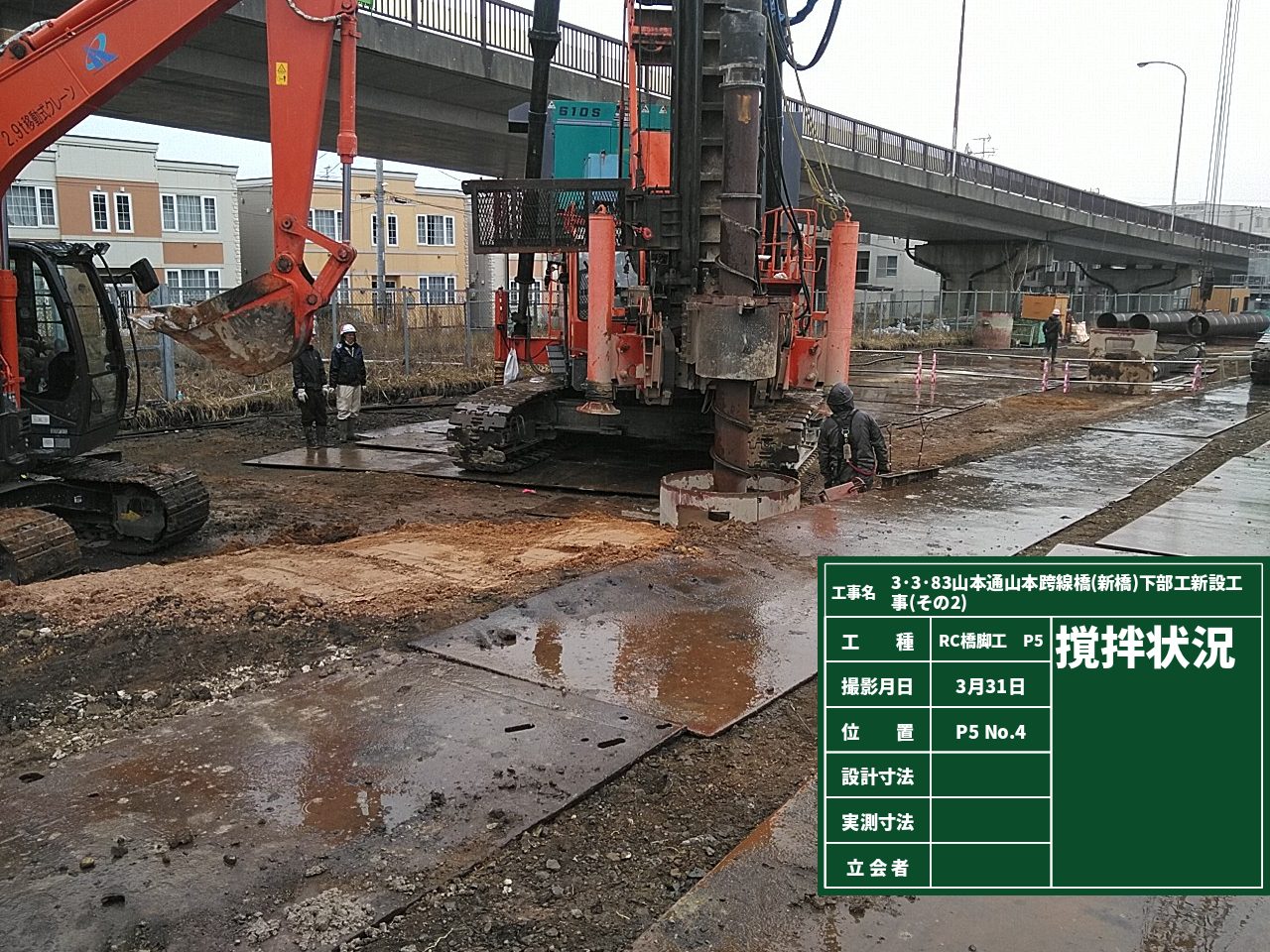

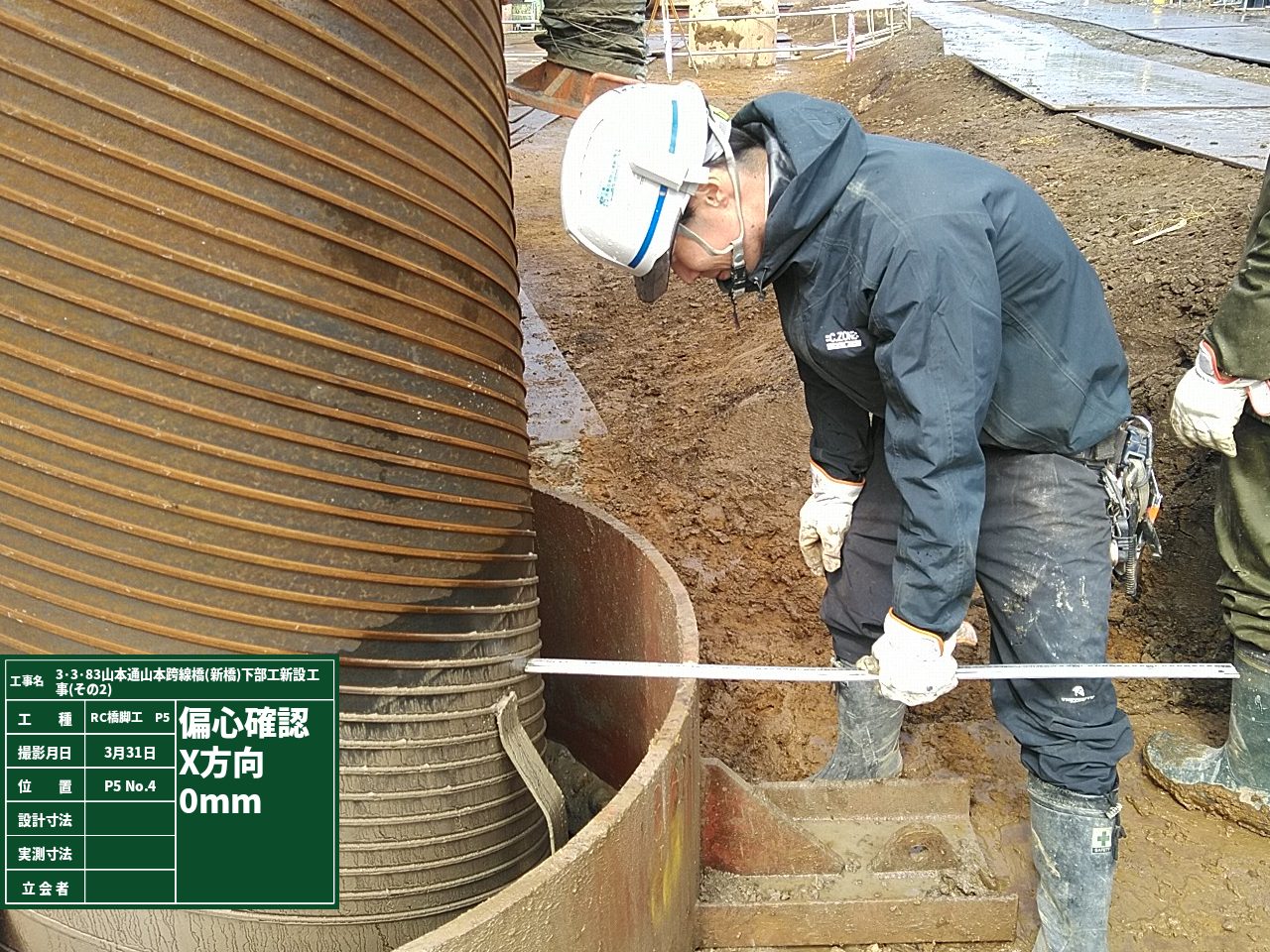

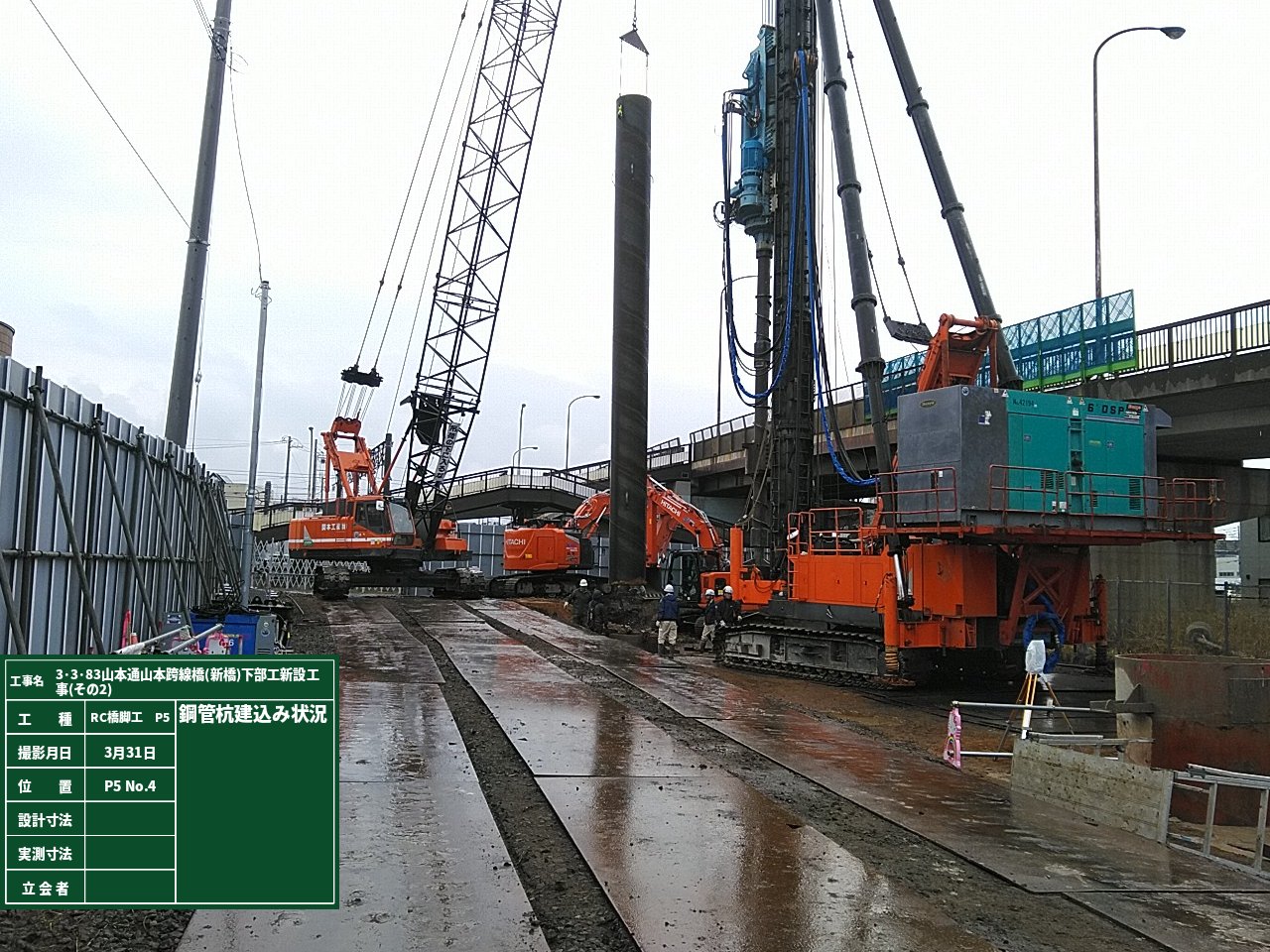

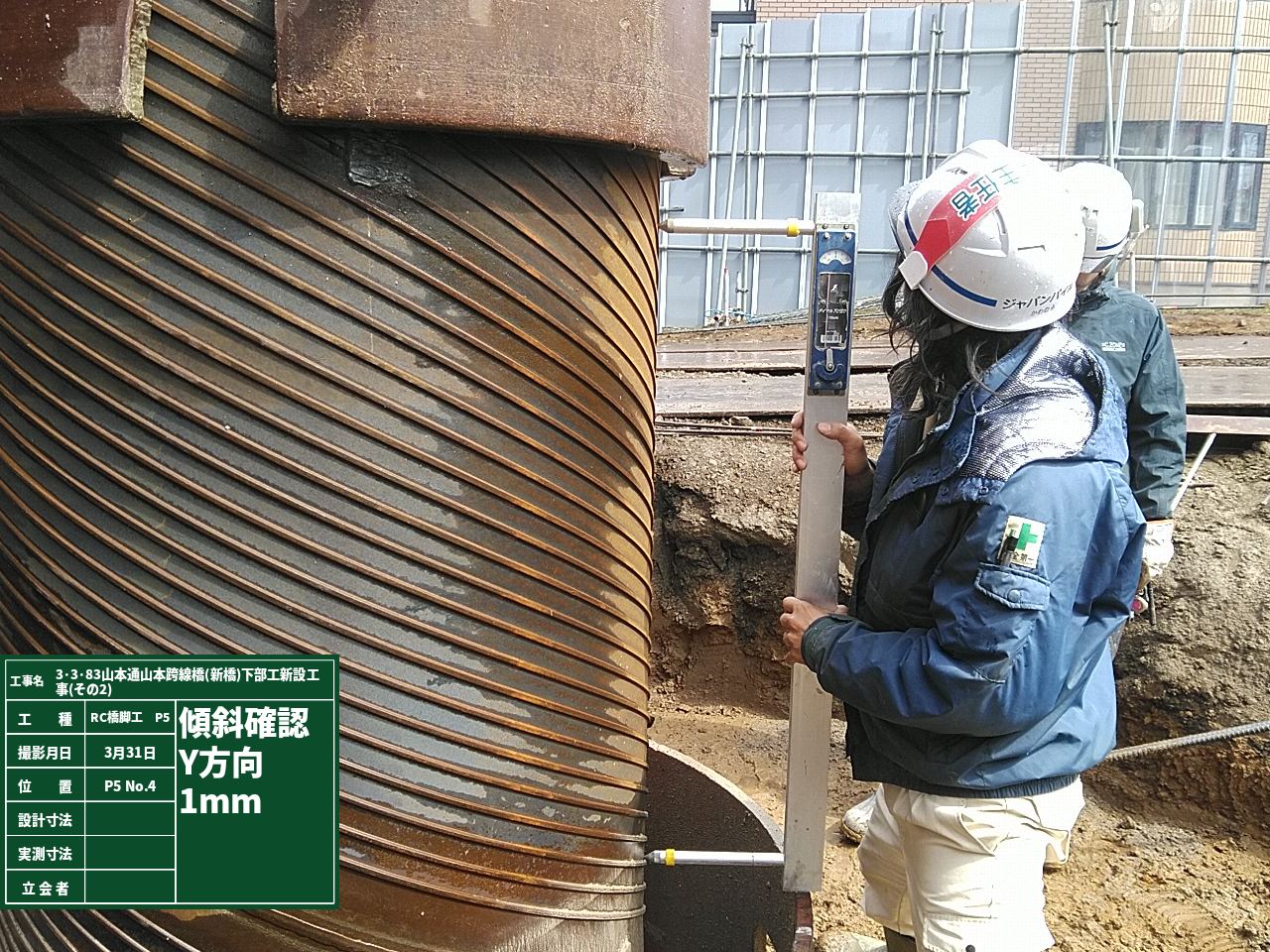

3月末 計画16.7% 実施16.5%本工事は、北13条・北郷通から平和通の区間のうち、函館本線を渡る山本跨線橋の下部工の施工がメインとなっており、3月20日から本格的に施工を開始しました。 現在は、橋台基礎工及び橋脚基礎工に於ける鋼管ソイルセメント杭の施工を 『HYSC杭工法』により行っており、3月31日現在で鋼管ソイルセメント杭50本のうち4本の施工が完了しました。 また、地盤改良工については 『WILL工法』により、4月10日から施工を開始する予定です。工事の施工にあたりましては、引き続き一部側道の通行止区間が発生するなど地域住民の方々には 何かとご不便をお掛けしますが、ご理解とご協力のほど宜しくお願い致します。
